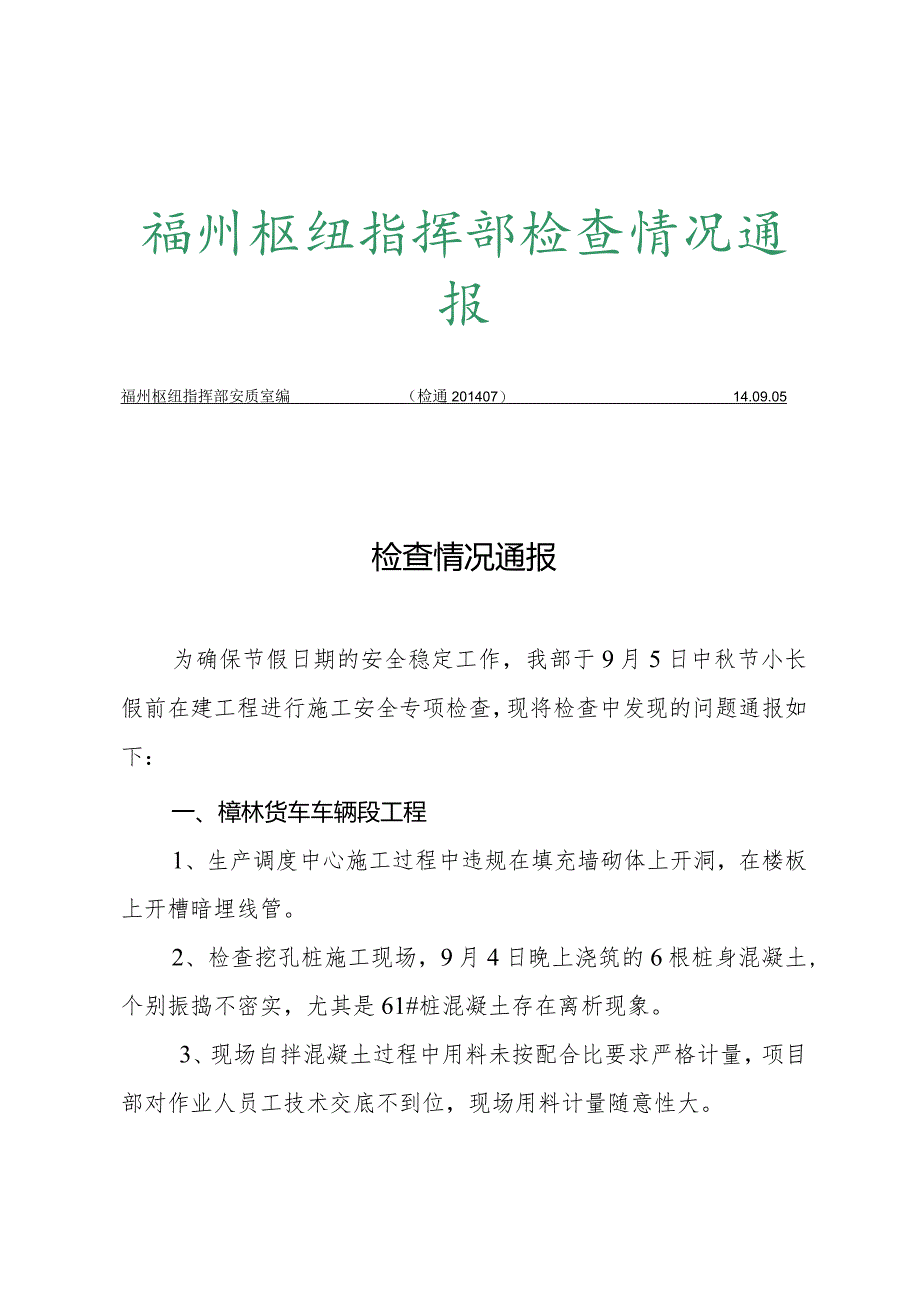

1、福州枢纽指挥部检查情况通报福州枢纽指挥部安质室编(检通201407)14.09.05检查情况通报为确保节假日期的安全稳定工作,我部于9月5日中秋节小长假前在建工程进行施工安全专项检查,现将检查中发现的问题通报如下:一、樟林货车车辆段工程1、生产调度中心施工过程中违规在填充墙砌体上开洞,在楼板上开槽暗埋线管。2、检查挖孔桩施工现场,9月4日晚上浇筑的6根桩身混凝土,个别振捣不密实,尤其是61#桩混凝土存在离析现象。3、现场自拌混凝土过程中用料未按配合比要求严格计量,项目部对作业人员工技术交底不到位,现场用料计量随意性大。4、现场舲试块未按要求标识取样时间和位置。5、擅自采用大型运输车辆运输材料,

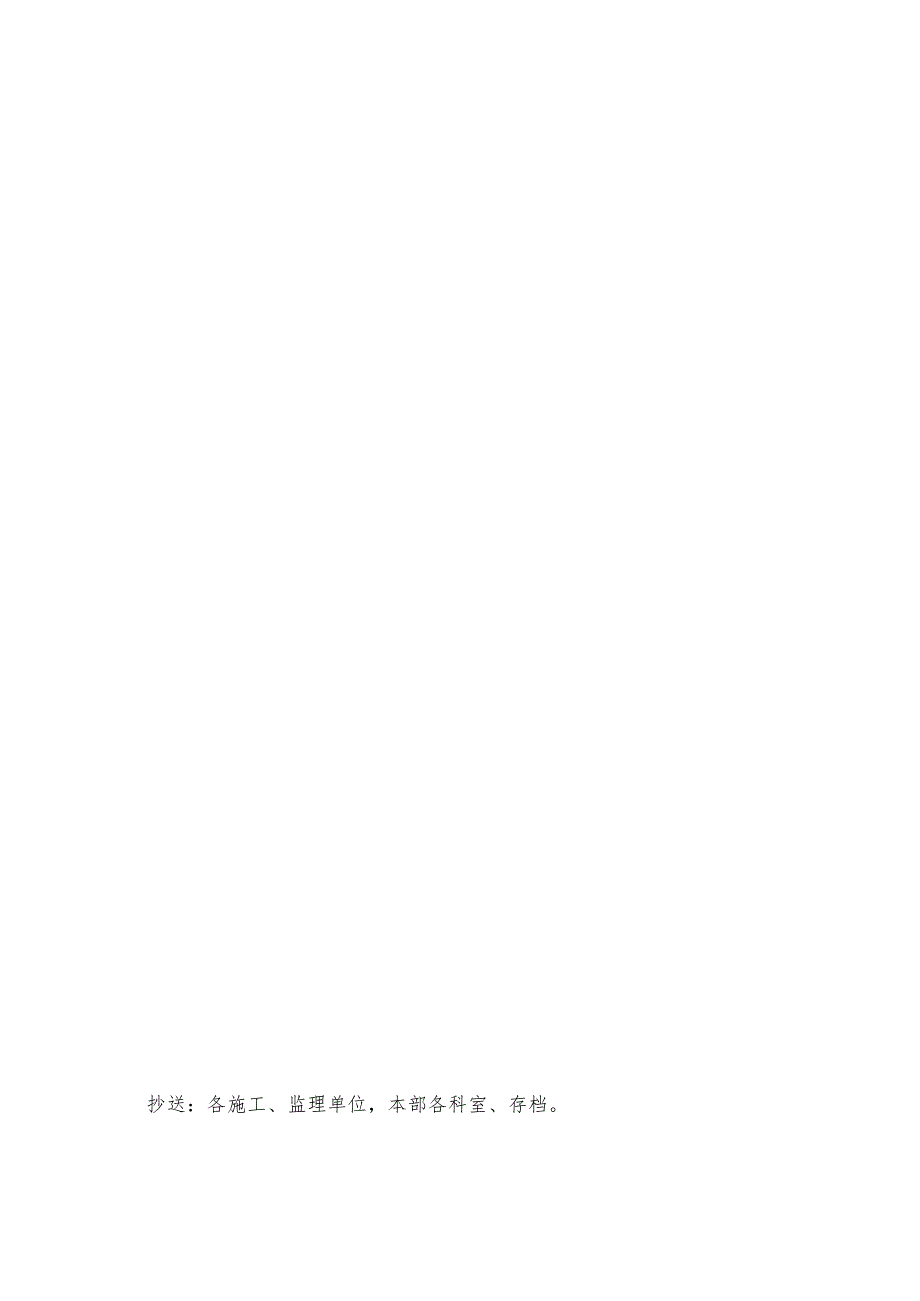

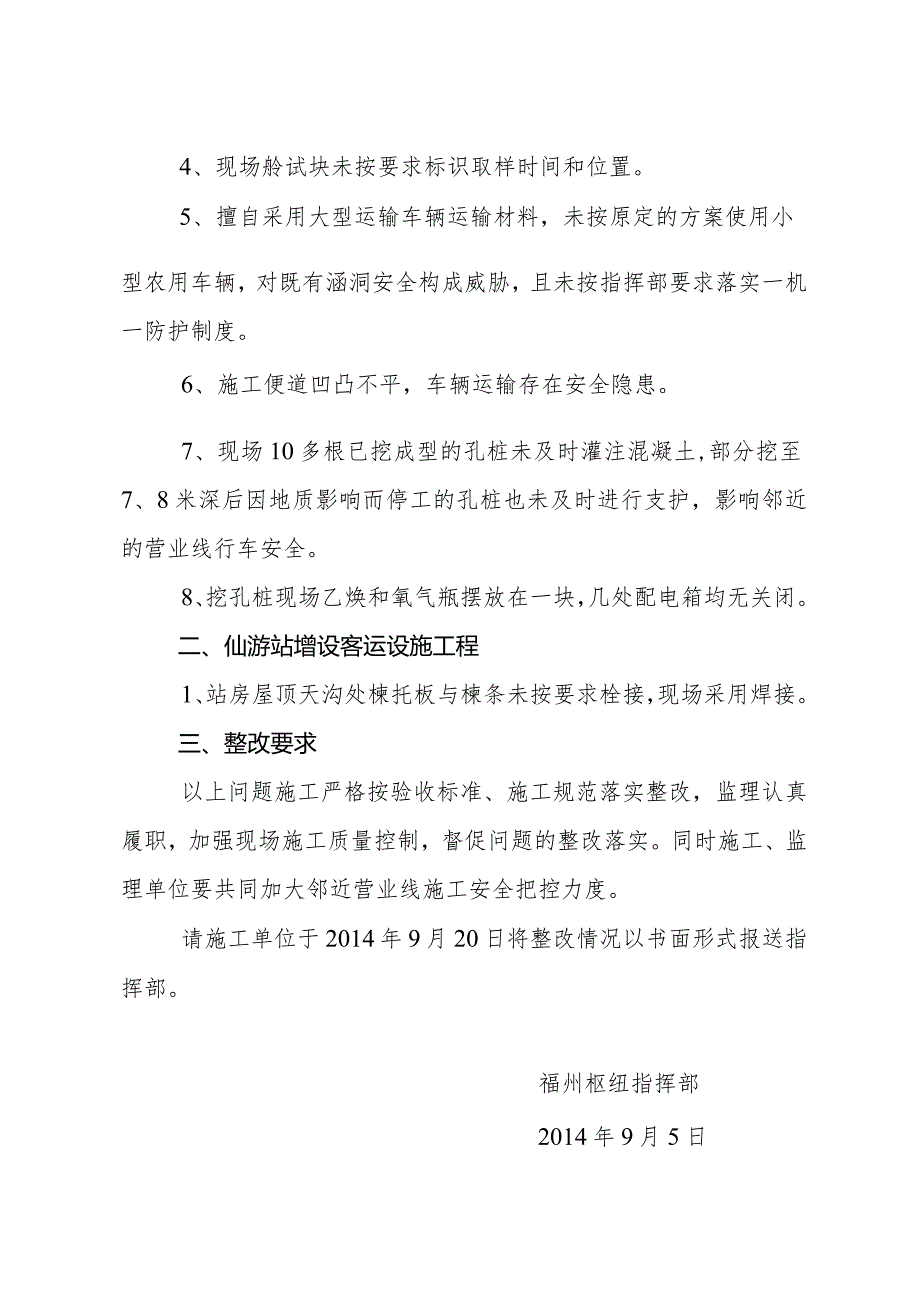

2、未按原定的方案使用小型农用车辆,对既有涵洞安全构成威胁,且未按指挥部要求落实一机一防护制度。6、施工便道凹凸不平,车辆运输存在安全隐患。7、现场10多根已挖成型的孔桩未及时灌注混凝土,部分挖至7、8米深后因地质影响而停工的孔桩也未及时进行支护,影响邻近的营业线行车安全。8、挖孔桩现场乙焕和氧气瓶摆放在一块,几处配电箱均无关闭。二、仙游站增设客运设施工程1、站房屋顶天沟处楝托板与楝条未按要求栓接,现场采用焊接。三、整改要求以上问题施工严格按验收标准、施工规范落实整改,监理认真履职,加强现场施工质量控制,督促问题的整改落实。同时施工、监理单位要共同加大邻近营业线施工安全把控力度。请施工单位于2014年9月20日将整改情况以书面形式报送指挥部。福州枢纽指挥部2014年9月5日抄送:各施工、监理单位,本部各科室、存档。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 办公文档 > 事务文书

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
