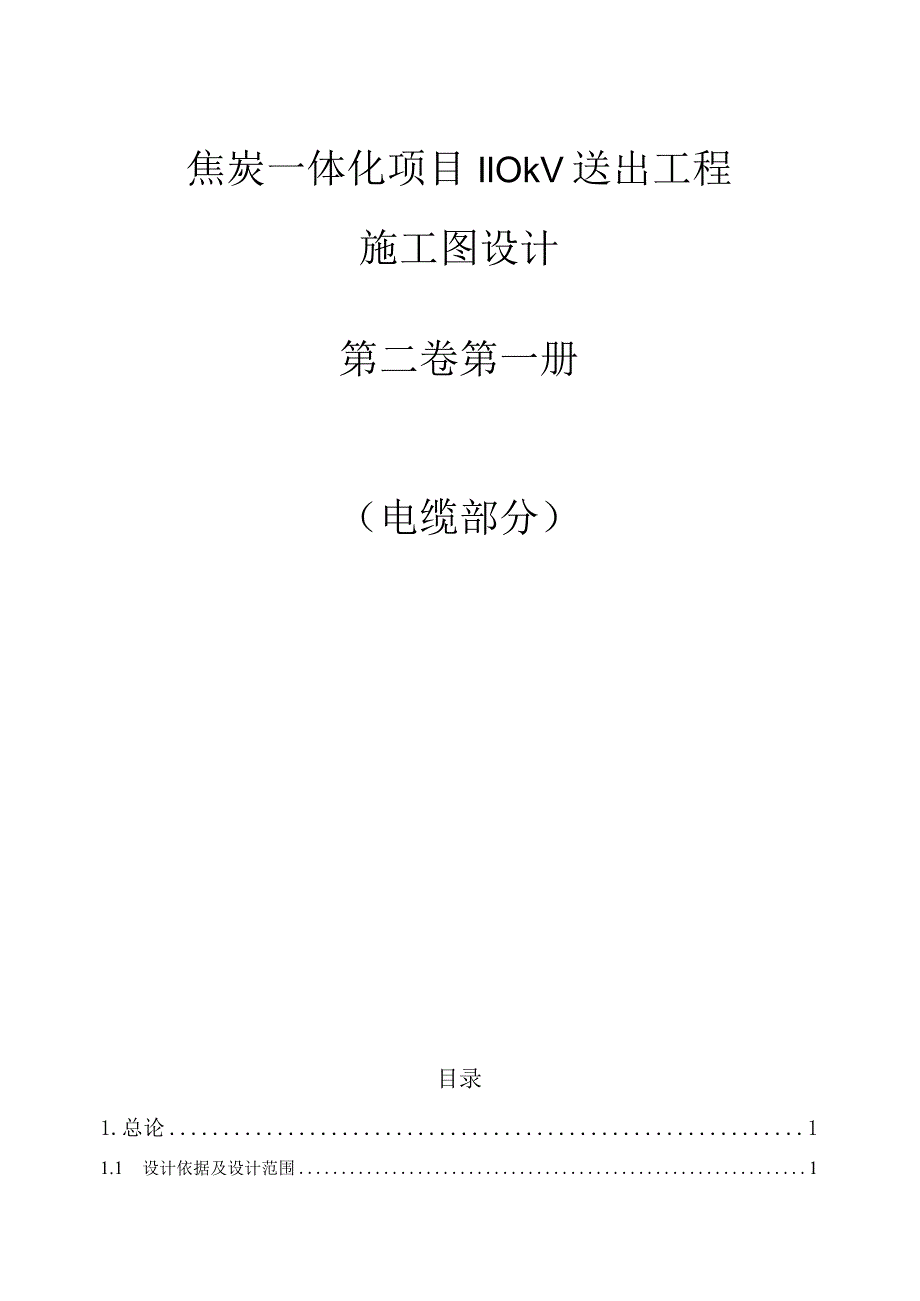

焦炭一体化项目110kV送出工程施工图设计--电缆部分说明书.docx

上传人:p** 文档编号:841901 上传时间:2024-03-15 格式:DOCX 页数:11 大小:41.98KB
下载 相关 举报
焦炭一体化项目110kV送出工程施工图设计--电缆部分说明书.docx_第1页
第1页 / 共11页
焦炭一体化项目110kV送出工程施工图设计--电缆部分说明书.docx_第2页
第2页 / 共11页
焦炭一体化项目110kV送出工程施工图设计--电缆部分说明书.docx_第3页
第3页 / 共11页
焦炭一体化项目110kV送出工程施工图设计--电缆部分说明书.docx_第4页
第4页 / 共11页
焦炭一体化项目110kV送出工程施工图设计--电缆部分说明书.docx_第5页
第5页 / 共11页
焦炭一体化项目110kV送出工程施工图设计--电缆部分说明书.docx_第6页
第6页 / 共11页
焦炭一体化项目110kV送出工程施工图设计--电缆部分说明书.docx_第7页
第7页 / 共11页
焦炭一体化项目110kV送出工程施工图设计--电缆部分说明书.docx_第8页
第8页 / 共11页
焦炭一体化项目110kV送出工程施工图设计--电缆部分说明书.docx_第9页
第9页 / 共11页
焦炭一体化项目110kV送出工程施工图设计--电缆部分说明书.docx_第10页
第10页 / 共11页
亲,该文档总共11页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《焦炭一体化项目110kV送出工程施工图设计--电缆部分说明书.docx》由会员分享,可在线阅读,更多相关《焦炭一体化项目110kV送出工程施工图设计--电缆部分说明书.docx(11页珍藏版)》请在第壹文秘上搜索。

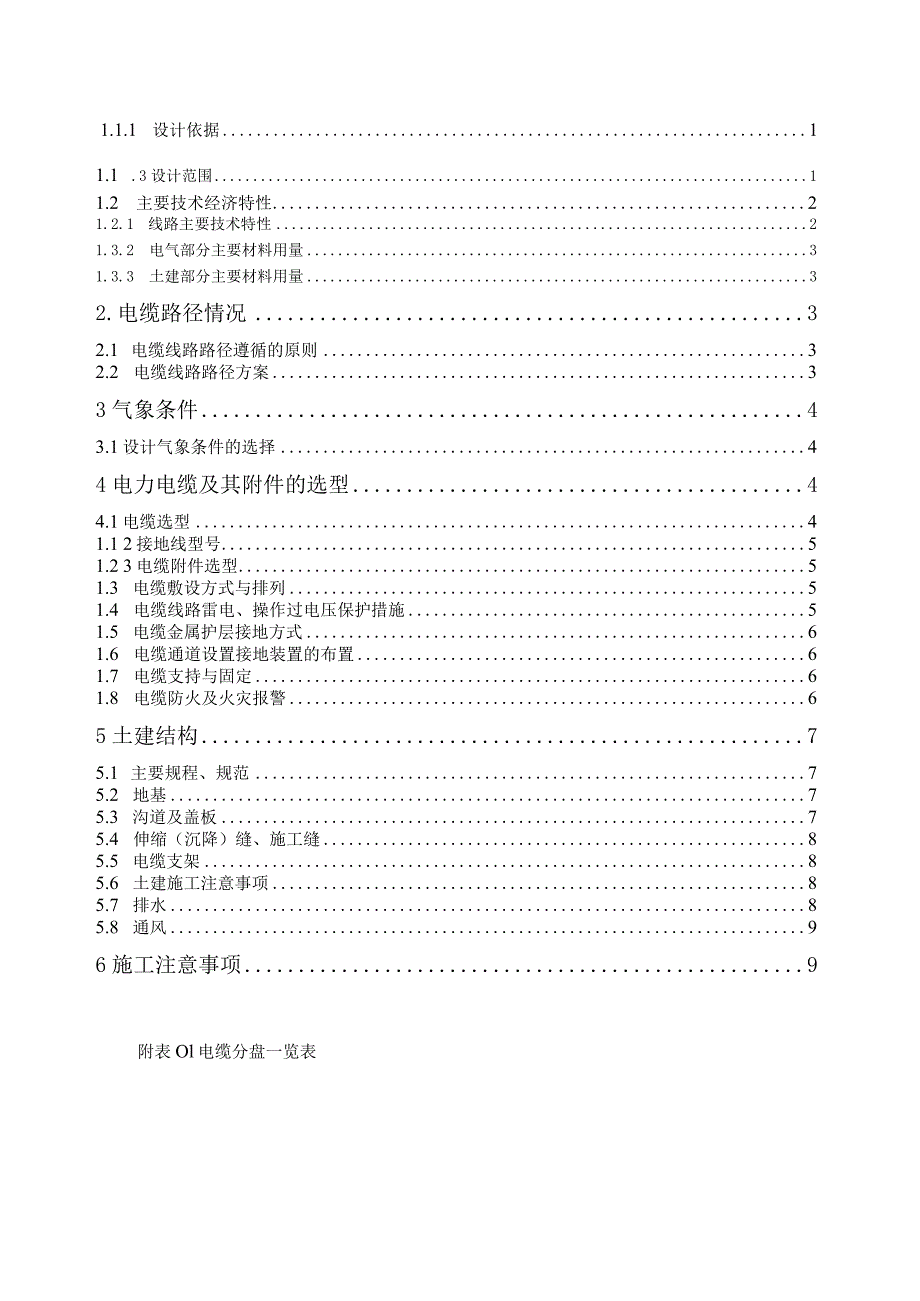

1、焦炭一体化项目IlOkV送出工程施工图设计第二卷第一册(电缆部分)目录1.总论11.1 设计依据及设计范围11.1.1 设计依据11.1 .3设计范围11.2 主要技术经济特性21.2.1 线路主要技术特性21.3.2 电气部分主要材料用量31.3.3 土建部分主要材料用量32.电缆路径情况32.1 电缆线路路径遵循的原则32.2 电缆线路路径方案33气象条件43.1设计气象条件的选择44电力电缆及其附件的选型44.1电缆选型41.1 2接地线型号51.2 3电缆附件选型51.3 电缆敷设方式与排列51.4 电缆线路雷电、操作过电压保护措施51.5 电缆金属护层接地方式61.6 电缆通道设置接

2、地装置的布置61.7 电缆支持与固定61.8 电缆防火及火灾报警65土建结构75.1 主要规程、规范75.2 地基75.3 沟道及盖板75.4 伸缩(沉降)缝、施工缝85.5 电缆支架85.6 土建施工注意事项85.7 排水85.8 通风96施工注意事项9附表Ol电缆分盘一览表(DL/T 620-1997) (GB/T 50064-2014) (DL/T 5154-2012)(GB 6830-1986)(DL/T 5033-2006)(DL/T 5040-2006) 及编制说明(GB 50007-2011)(GB 50217-2007)(GB 50010-2010)(GB 50017-2003

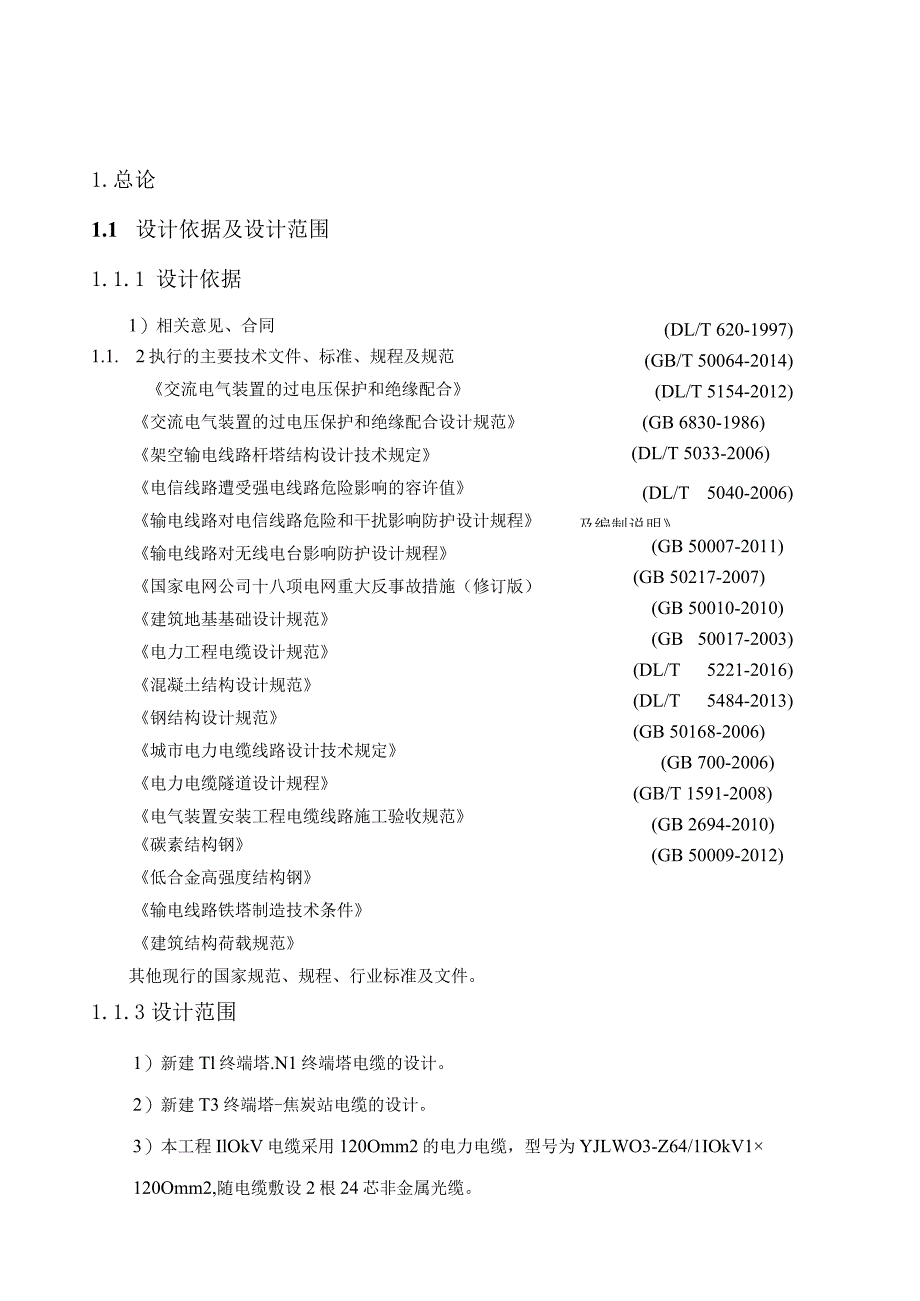

3、) (DL/T 5221-2016) (DL/T 5484-2013) (GB 50168-2006)(GB 700-2006)(GB/T 1591-2008) (GB 2694-2010) (GB 50009-2012)1.总论1.1 设计依据及设计范围1.1.1 设计依据1)相关意见、合同1.1. 2执行的主要技术文件、标准、规程及规范交流电气装置的过电压保护和绝缘配合交流电气装置的过电压保护和绝缘配合设计规范架空输电线路杆塔结构设计技术规定电信线路遭受强电线路危险影响的容许值输电线路对电信线路危险和干扰影响防护设计规程输电线路对无线电台影响防护设计规程国家电网公司十八项电网重大反事故措施

4、(修订版)建筑地基基础设计规范电力工程电缆设计规范混凝土结构设计规范钢结构设计规范城市电力电缆线路设计技术规定电力电缆隧道设计规程电气装置安装工程电缆线路施工验收规范碳素结构钢低合金高强度结构钢输电线路铁塔制造技术条件建筑结构荷载规范其他现行的国家规范、规程、行业标准及文件。1.1.3设计范围1)新建Tl终端塔.N1终端塔电缆的设计。2)新建T3终端塔-焦炭站电缆的设计。3)本工程IlOkV电缆采用120Omm2的电力电缆,型号为YJLWO3-Z64/1IOkV1120Omm2,随电缆敷设2根24芯非金属光缆。1. 2主要技术经济特性1.1.1 线路主要技术特性1)线路电压等级:llOkV。2

5、)电缆通道长度:(1)新建Tl终端塔N1终端塔电缆通道路径长度132.88米,其中8孔电缆排管33.2米,1.3米宽X1.7米深电缆沟99.68米(其中主通道54.5米,接至电缆终端支通道45.18米)。(2)新建T3终端塔焦炭站电缆通道路径长度703.22米,其中8孔电缆排管231.55米,1.3米宽XL2米深电缆沟357.87米20米宽XL7米深电缆接头电缆沟98.8米,1.3米宽X1.7米深电缆沟15米。3)电缆敷设方式:全线采用电缆沟、排管敷设。4)电缆通道长度:新建Tl终端塔-Nl终端塔电缆通道路径长度132.88米,其中8孔电缆排管33.2米,1.3米宽X1.7米深电缆沟99.68

6、米(其中主通道54.5米,接至电缆终端支通道45.18米)。(2)新建T3终端塔-焦炭站电缆通道路径长度703.22米,其中8孔电缆排管231.55米,1.3米宽X1.2米深电缆沟357.87米2。米宽XL7米深电缆接头电缆沟98.8米,1.3米宽XI.7米深电缆沟15米。4)构筑物建设规模:本工程电缆通道按可敷设2回HOkV电缆考虑。5)沿线地形地貌:丘陵约占100%。6)沿线交通情况:新建段电缆线路位于变电站附近、山坡,交通不方便。7)建设方式:本工程电缆沟采用明开挖方式,本期一次建成。8)结构形式:本工程电缆通道采用钢筋混凝土结构。9)电缆型号:UOkV电缆采用ZB-YJLW03-64/

7、11OkV-1200mm2型交联聚乙烯绝缘皱纹铝套电力电缆。10) 电缆金属护套接地方式:本工程除平原-焦炭段电缆采用两边保护接地,中间直接接地外,其余电缆均采用一端保护接地,另一端直接接地的方式。11) 接头井的数量及分布:接头井3座(1座预留)。12) 电缆中间接头类型及数量:平原-焦炭段需设置1个中间接头,其余均不接头。13) 电缆头类型及数量:本工程推荐采用IlOkV复合外套座式电缆户外终端头,共使用电缆终端头18套;使用IlOkV中间直通接头6套,插拔式终端头6套。14) 接地箱类型及数量:根据电缆金属护套的接地方式,本工程需使用直接接地箱4只,保护接地箱6只。15) 气象条件:地面

8、以上极端最高气温43,年平均气温18.2,最低气温-1.8C,最热月最高温度平均值33.7C,最大风速25m秒。地面以下深埋处最热月平均地温33.7C,土壤最大热阻系数1.2Cmw0污秽等级d级。1.3.2 电气部分主要材料用量详见材料表。1.3.3 土建部分主要材料用量详见材料表。2.电缆路径情况2.1 电缆线路路径遵循的原则电缆线路路径选择应遵循下列原则:a)与城市总体规划相结合,与各种市政管线和其它市政设施统一安排,且应征得城市规划部门认可;b)避免电缆遭受机械性外力、过热、腐蚀等危害;c)满足安全条件下使用电缆长度较短;d)便于敷设和维护;e)宜避开将要挖掘施工的地段。2.2 电缆线路

9、路径方案电缆部分:(1)平原-清溪段:在新建Tl终端塔处电缆下地,向右通过电缆沟和排管敷设至新建的NI号塔,新建电缆通道路径长度132.88米,其中8孔电缆排管33.2米,1.3米宽X1.7米深电缆沟99.68米(其中主通道54.5米,接至电缆终端支通道45.18米)。(2)平原-焦炭段:电缆从T3终端下地后,向北新建电缆沟和排管敷设至焦炭站,新建电缆通道路径长度703.22米,其中8孔电缆排管231.55米,1.3米宽X1.2米深电缆沟357.87米20米宽X1.7米深电缆接头电缆沟98.8米,1.3米宽X1.7米深电缆沟15米。沿IlOkV电缆敷设2根24芯非金属光缆。3气象条件3.1设计

10、气象条件的选择根据重庆地区已建和在建电缆线路的设计气象条件,并结合重庆地区的气象资料,确定本电缆工程的设计气象条件为:地面以上极端最高气温43,年平均气温18.2C,最低气温-18C,最热月最高温度平均值33.7C,最大风速25m秒。地面以下深埋处最热月平均地温33.7C,土壤最大热阻系数1.2Cmw0污秽等级d级。4电力电缆及其附件的选型4.1 电缆选型4.1.1 绝缘种类及外护套选择交联聚乙烯绝缘电缆具有优良的电气性能和机械性能,施工方便,是目前最主要的电缆品种,也是重庆地区目前已普遍采用的电缆绝缘类型,有较多的施工运行经验。考虑到本工程沿线为丘陵地形地貌,有一定的自然坡度,施工和运行条件

11、较差,因此本工程推荐全部电缆均采用交联聚乙烯绝缘皱纹铝护套电力电缆,外护套采用阻燃聚乙烯护套。4.1.2 电缆导体截面选择根据系统专业论证,本工程选用导体标称截面1000mm2的单芯铜导体交联聚乙烯绝缘皱纹铝护套单芯铜导体阻燃聚乙烯护套电力电缆ZB-YJLW03-Z64/11OkVl1200mm2,具体参数如表4-1。表4-1ZB-YJLW03-Z64lIOkV1x120Omm2电力电缆特性表导体标称截面(mm?)1200导体形状分裂导体导体标称外径(mm)43.5成品电缆外径(mm)110.6最小允许弯曲半径(mm)1700导体短路电流(Is)kA171.7最终短路温度(C)250连续负荷载

12、流量(八)地下管道中平面敷设SPB/CB1188连续负荷载流量(八)空气中平面敷设SPB/CB1737导体最高连续工作温度(C)90电缆户外终端用于电缆上塔。结合目前国内外电缆户外终端头的使用情况以及本工程实际情况,拟采用户外座式电缆头,安装方便,且运行情况稳定,安全可靠,因此本工程线路部分电缆户外终端推荐采用户外座式复合电缆头。4. 2接地线型号本工程直接接地线选择IOkv交联聚乙烯绝缘PVC护套IX24Omm2铜芯电缆。4.3 电缆附件选型HOkV电缆户外终端采用1200mm2型户外复合套管终端电缆头,中间接头采用直通头,焦炭站内采用插拔式终端头。4.4 电缆敷设方式与排列4.4.1 电缆

13、敷设方式本工程全线电缆沟和排管敷设方式。4.4.2 电缆排列方式及敷设位置为充分利用沟道空间,本工程电缆均采用单根垂直布置,最终敷设2回,本期2回。布置位置详见相关图纸。对于大截面电缆热机械力较大,本工程电缆构筑物内的电缆采用水平蛇形敷设。4.5 电缆线路雷电、操作过电压保护措施本工程为全线电缆线路,电缆金属护层、电缆支架及托臂均可靠接地。线路部分电缆端头加装的避雷器应满足规范的要求,采用带计数器的避雷器。接地箱采用常规产品。4.6 电缆金属护层接地方式由于本工程电缆长度较短,采用一端直接接地,一端保护接地。经计算在输送最大工作电流时,电缆护套感应电压均不超过100V,满足规程要求。4.7 电

14、缆通道设置接地装置的布置电缆沟、余缆井墙壁单侧需预埋两根一5X60接地扁钢,地面下设置接地体一5X60扁钢,埋深03米以下(垫层底基面为准),每60米加设垂直接地极N50X5X2500角钢。每隔20米焊接一根12接地引出线连通所有接地扁钢。要求电缆构筑物内的接地电阻不大于10Q。4.8 电缆支持与固定4.8.1 电缆固定金具本工程电缆沟内采用镀锌角钢支架,为避免形成磁闭合回路,电缆抱箍采用定型铝合金夹具,并与尼龙扎带配合使用,一般段电缆支架的安装跨距为1.5m,转弯、接头段电缆支架安装跨距适当减少。4.8.2 电缆支架4.8.2.1 电缆支架的结构和强度新建部分的电缆沟支架,针对重庆市的空气潮

15、湿的特点,电缆支架采用镀锌角钢支架。根据电缆的重量及施工安装,检修安装工况的要求,按照建筑结构设计规范进设计,在强度、刚度、和稳定方面满足设计要求,特别说明:在电缆接头井段支架固定时需增加斜拉焊接,保证支架强度。4.7.2.2电缆支架的布置本工程电缆沟电缆支架采用双单侧布置,采用4层,非金属光缆放在底层穿管敷设。4.7.2.3电缆支架的接地电缆支架与电缆立柱接地扁钢一端M12螺栓连接,一端焊接,焊接处应采取防腐措施。4.8电缆防火及火灾报警本工程电缆通道内电缆回路数较多,需设置防火措施。在电缆通道内每隔50m用防火堵料沿电缆支架设置防火封堵,在敷设电缆后,防火墙两端在电缆上刷l-2m的防火涂料。5土建结构5.1 主要规程、规范电力工程电缆设计规范(G

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
