《脚手架施工方案.docx》由会员分享,可在线阅读,更多相关《脚手架施工方案.docx(13页珍藏版)》请在第壹文秘上搜索。

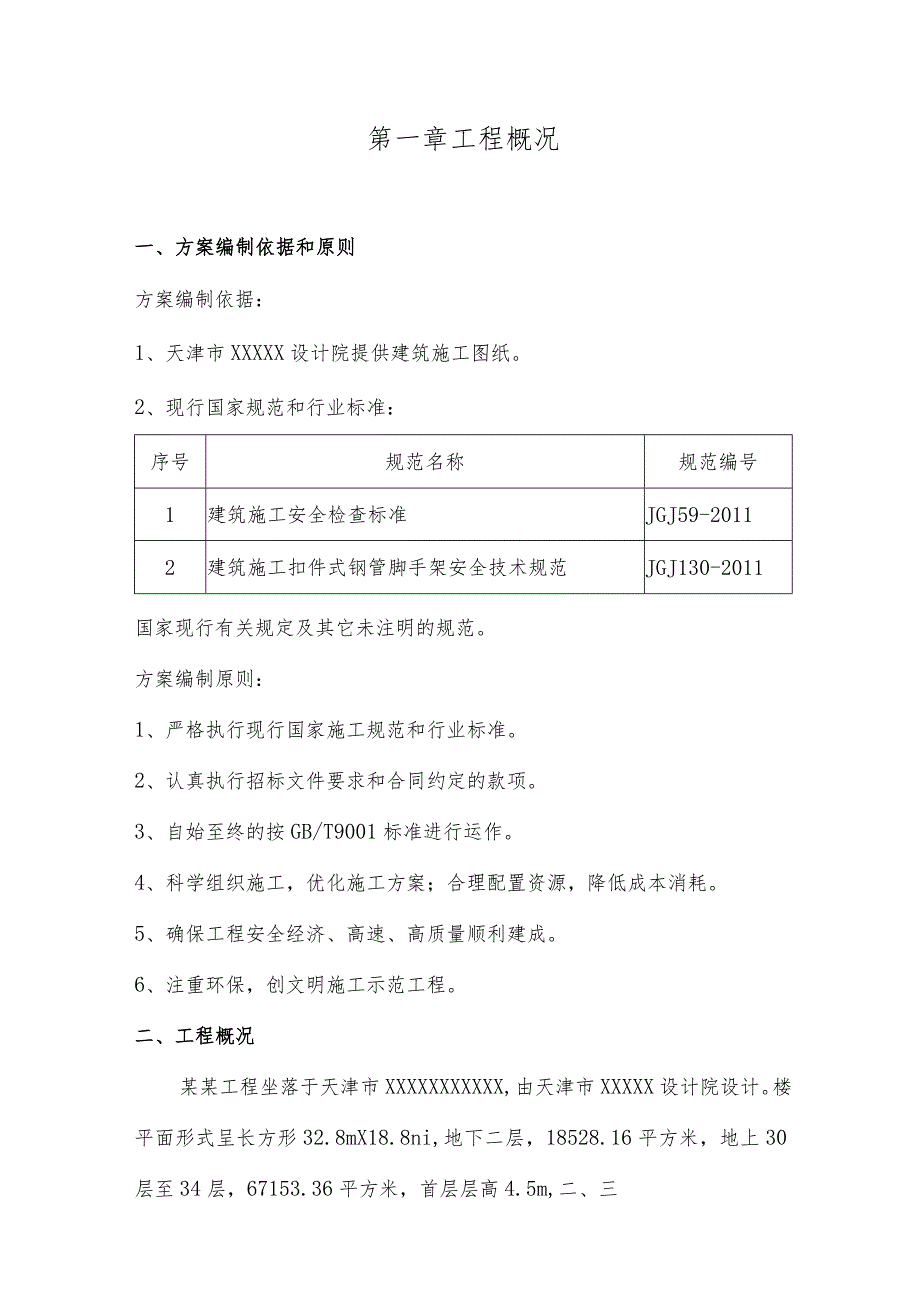

1、脚手架施工方案目录第一章工程概况3方案编制依据和原则.3工程概况.3建筑结构.4第二章脚手架构造及搭设.5脚手架选用结构及施工特点.5脚手架选用材料及构造尺寸.5脚手架搭设.7防护栏.7卸料平台.8脚手架检查验收.9脚手架安全管理11第三章脚手架拆除.13第四章脚手架季节安全措施附:分段悬挑计算书第一章工程概况一、方案编制依据和原则方案编制依据:1、天津市XXXXX设计院提供建筑施工图纸。2、现行国家规范和行业标准:序号规范名称规范编号1建筑施工安全检查标准JGJ59-20112建筑施工扣件式钢管脚手架安全技术规范JGJ130-2011国家现行有关规定及其它未注明的规范。方案编制原则:1、严格
2、执行现行国家施工规范和行业标准。2、认真执行招标文件要求和合同约定的款项。3、自始至终的按GB/T9001标准进行运作。4、科学组织施工,优化施工方案;合理配置资源,降低成本消耗。5、确保工程安全经济、高速、高质量顺利建成。6、注重环保,创文明施工示范工程。二、工程概况某某工程坐落于天津市XXXXXXXXXXX,由天津市XXXXX设计院设计。楼平面形式呈长方形32.8mX18.8ni,地下二层,18528.16平方米,地上30层至34层,67153.36平方米,首层层高4.5m,二、三层4.2m,四三十四层3.3m,全高56.10m。结构形式主体为本工程为框架剪力墙结构,采用桩筏基础(泥浆护壁
3、后注浆钻孔灌注桩)。第二章脚手架构造及搭设一、脚手架选用结构和施工特点:本工程主体最高处为56.IOm,其外檐构造形式统一,层高高度变化不大,有利于架体的搭设。根据结构特点及规范要求,主体施工时13层外脚手架采用双排落地式脚手架,3层以上采用工字钢悬挑脚手架分段搭设。特点:1、建筑物结构高度较高,施工难度较大。2、建筑物地处市中心,场地窄小,运输不便,材料倒运,区域的使用带来很大困难。3、施工期间经历雨季,需要采取有效的排水措施。5、分段搭设悬挑工字钢须经过验算,且施工中技术标准要求高。二、脚手架选用材料及构造尺寸:1、搭设高度:建筑物周边结构标高为56.10,脚手架搭设高度为57m02、搭设
4、形式:下部架体采用单立管双排脚手架,上部采用工字钢悬挑分段搭设。3、脚手架用途:此脚手架为综合架体,主要满足主体施工和防护的使用要求,兼顾装饰等使用功能。4、脚手架基础及排水:地下室外槽2:8灰土分层夯实完成后,沿脚手架立杆位置浇筑架体基础梁,截面为150X200,配筋为4中10,箍筋中6200,强度等级为C20。立杆下垫5cm厚板,板上垫铁托与立杆连接。由于脚手架基础周围地面标高低于现场主干道,所以沿建筑物外脚手架外侧设排水沟,排水沟砌豉抹灰,结构尺寸为500X300。双排脚手架间每隔6米采用PVC管与与排水沟相连。5、杆件间距及构造:双排脚手架内排立杆距建筑物300mm,立杆纵距1500m
5、m,横距1000mm,大横杆间距为1500mm,小横杆间距为750mmo立杆接头采用对接扣件,扣件应交错布置,两相邻接头不得设在同步内,接头在高度方向错开的距离应不小于50cm,各接头中心距立杆与大横杆交叉节点距离应不小于1/3步距。大横杆距地面20Cm设纵、横向扫地杆。小横杆设在大横杆之下,用扣件锁紧。水平接头要交错布置,不能设置在同跨内。上下相邻接头水平距离大于50cm,不应设在大横杆跨中1/3区域内。小横杆每一节点处设置一根,并用直角扣件锁紧在大横杆上。操作层脚手板下小横杆在两立杆节点间加设一根,小横杆探出长度不小于10cmo6、拉结点设置:连墙杆与结构刚性连接,竖向应从底部第一根大横杆
6、处扫地设置一根,往上每层楼上下各一道。连墙杆水平间距2-3m,保证每三根立杆设一道,与楼层内预埋锚钢筋锁牢。7、剪刀撑设置:剪刀撑在双排架外侧立面长度和高度上连续设置,剪刀撑宽度在5根立杆之间,斜杆与地面夹角约40-60,用旋转扣件与立杆或小横杆扣紧,剪刀撑采用搭接搭接长度不小于Imo8、脚手板设置:脚手板要满铺、绑牢,不得有探头板、飞跳板,全架高度上铺设不得超过设计层数,操作层内立杆与结构之间的空隙要用脚手板封堵严密。9、防护设施:整个脚手架外力杆内侧立面满挂密目网,形成封闭。在操作层脚手板下水平杆上挂一层水平安全网,且外架内每两层设一道水平安全网兜底。操作层脚手架外侧分别设20CnI挡脚板
7、,L2高护栏。10、材料的选择和存放:按脚手架结构配件质量标准对钢管、扣件、脚手板等进行检查验收,不合格的构件不得使用。经检查合格的配件应按品种、规格分类,堆放整齐、平稳,场地不得有积水。10、工字钢设置:工字钢采用L=4m18号工字钢,工字钢间距1.5m。工字钢外挑1m,工字钢外挑部分焊接予埋件与架体底部连接,后部采用予埋兜绊与结构梁板锚固。11、卸荷钢丝绳设置:采用5钢丝绳。上部与上层结构予埋16吊环连接,下部与悬挑工字钢连接。三、脚手架搭设:施工准备一平整地基一灰土夯实f抄平放线一绑筋支模一浇注混凝土f铺板f放置铁托f纵向扫地杆f立杆f横向扫地杆f第一步大横杆一第一步小横杆一第二步大横杆
8、一第二步小横杆一临时斜撑杆f第三、四步纵小横杆f连墙杆f连立杆f设剪刀撑f铺脚手板、挂安全网Q施工准备(各种材料、予埋件的制作和予埋)一抄平放线一工字钢就位f工字钢矫正、固定一纵向扫地杆一立杆一横向扫地杆一第一步大横杆一第一步小横杆一第二步大横杆f第二步小横杆一临时斜撑杆一第三、四步纵小横杆一连墙杆一连立杆一设剪刀撑一设置卸荷钢丝绳f铺脚手板、挂安全网。四、防护栏(1)概述建筑物临边、楼梯口、电梯口、预留洞口设置定型防护栏杆作为临边的防护,要求结构和样式统一。(2)防护栏做法立杆间距1.5m,与埋件焊牢固。大横杆立杆距地120cm一道,距地20Cm一道共二道,大横杆间锁定型护栏,横、立杆护栏用
9、红白漆刷好.五、卸料平台针对本工程的结构特点及外檐脚手架形式,卸料平台采用悬挑。1.由四层顶板开始搭设悬挑式卸料台,卸料台由槽钢及工字钢焊接制成。由低层挑出并与上层结构用扣绳拉接Q(详图)2 .料台底部采用50mm厚木板挤严固定,在木板下部及周围挂安全网,临边设置栏杆及挡板,要求连接牢固。3 .料台受力杆件与建筑物用48钢管拉接,可每层与结构柱或地锚连接,以增加其稳定性。4.所有料台限荷使用,使用荷载控制在L5KNi112以内,料台不宜用长时间存料,只做暂时性周转存料。六、脚手架的检查验收:1、脚手架及地基在下列阶段进行检查验收:基础完工后及脚手架搭设前作业层上施加荷载前每搭设完10T3m高度
10、后达到设计高度后遇有六级大风与大雨后停止使用超过一个月后2、脚手架在使用中,应定期检查下列项目:杆件的设置和连接,连墙杆、支撑、门洞的构造是否符合要求。地基是否积水,底座是否松动,立杆是否悬空。扣件螺栓是否松动。立杆的沉降情况。安全防护措施是否符合要求。是否超载。工字钢固定情况和钢丝绳的情况。3、脚手架搭设的质量要求:a.脚手架的构配件按有关部门规范质量标准进行检验,质量合格后方准使用,特别是扣件质量,有裂纹、尺寸不合格,扣件不紧的严禁使用。b.脚手架地基基础应坚实平整,地面无积水,垫板不松动。c.连墙杆的数量、位置要正确,连接牢固,无松动。d.脚手架搭设允许误差(见下页)项标目质量要求允许偏
11、差检查方法立杆垂直度纵向偏差11/200100mm经纬仪线坠校正横向偏差H40050mm纵向偏差H400100mrn横向偏差H60050mm间距立杆横距偏差20mm钢尺校正立杆纵距偏差50mm大横杆高差L30020mm水平仪钢尺校正小横杆高差10mm钢尺校正扣件紧固度紧固力抽检40Nm-50Nm不合格率低于10%扭矩搬手4、脚手架搭设安全技术交底:按照方案及技术交底规定的构造尺寸进行搭设,不得随意改动减少。注意杆件的搭设顺序,搭设过程中及时与结构拉结或采用临时支顶,以确保搭设过程的安全。有变形的杆件和不合格的扣件(有裂纹、尺寸不合适、扣件不紧等)不能使用。架子扣件要扣紧(40N.M-50N.M
12、)搭设过程中随时校正杆件垂直和水平。没有完成的脚手架,在每日收工时一定要确保架子稳定,以免发生意外。架子搭设、拆除由专业架子工完成,作业中应正确使用和佩带安全防护用品并严格按照操作规程操作。七、脚手架安全管理脚手架搭设人员必须是经过考核的专业架子工,并持证上岗,上岗人员必须经过安全教育,未经教育严禁上岗。脚手架施工人员必须带安全帽,系安全带,穿防滑鞋方可作业。操作时应验格按照操作规范及安全技术交底操作,脚手架搭设完毕,经生产、技术、安全等部门验收符合要求后方可投入使用。脚手架使用时应严格管理,作业层施工荷载不得大于3KNm2,架子上不得堆料,不得超过设计荷载,不得将模板支撑、混凝土输送管等固定
13、在脚手架上。当有六级及六级以上大风和大雾、雨、雪天气应停止脚手架搭设与拆除作业,雨、雪后架上应采取防滑措施。架子搭设的尺寸、构造符合方案设计及安全交底要求,不得随意改动。设专人负责对脚手架进行经常检查和保修,特别是大风、大雨后、重新使用前,对杆件的搭设,连墙杆、扣件紧固度等进行检查。在脚手架使用期间,严禁随意拆除下列杆件:立杆主节点处的大、小横杆,纵横向扫地杆、连墙杆、剪刀撑、防护栏杆、挡脚板等Q要拆除上述任意杆件均应采取安全补救措施,并报项目部有关人员批准。不得在脚手架基础及临近处进行挖掘作业,否则应采取安全措施,并报项目有关人员批准。在脚手架上进行电气焊作业时,必须开具动火证经批准后方可作
14、业,并采取防火措施和专人监护。现场临时用电线路的架设及脚手架接地、避雷措施按照施工现场临时用电安全技术规范有关规定执行。第三章脚手架拆除一、脚手架拆除措施组织人员对脚手架进行安全检查,修整加固,排除隐患。对参与脚手架拆除工作的操作人员、管理人员、监护人员进行技术交底。在拆除的脚手架周围,于坠落范围四周设置明显警示语标志,并专人全程监护,建筑物临时出入口停止使用,内外设置显目停用标志和围栏。脚手架拆除从上往下,水平方向一步拆完再拆下一步,按照后搭设先拆除,先搭设后拆除的顺序。拆除顺序为:安全网一脚手架一栏杆一剪刀撑(随每步脚手拆除)一大横杆一小横杆一立杆一工字钢挑梁。随着脚手架向下拆除,对墙面及
15、时做好保护及清洁工作。拆下的钢管、扣件及其它材料集中由垂直运输设备向下运送,禁止从高处向下抛掷。遇大风、雨天、雪天作业时,严格按照国家有关规定进行。当脚手架拆除告一段落时,需对尚未拆除的脚手架的安全状况以及周边环境进行检查,如遇异常及时处理,直至排除安全隐患后方可离岗。第四章季节施工措施一、冬、雨季施工措施:在外架子处做好排水沟,定期或不定期清理排水沟保持排水顺畅,下雨时能将雨水迅速排走。脚手架安全可靠的防雷接地装置,其接地电阻应不大于10o设专人负责,定期巡视,尤其是雨天过后进行测试,以保证防雷装置正常运行,并设专人做好检查、检测记录。当有六级及六级以上大风和大雾、雨、雪天气应停止脚手架搭设与拆除作业,雨、雪后架上应采取防滑措施。
