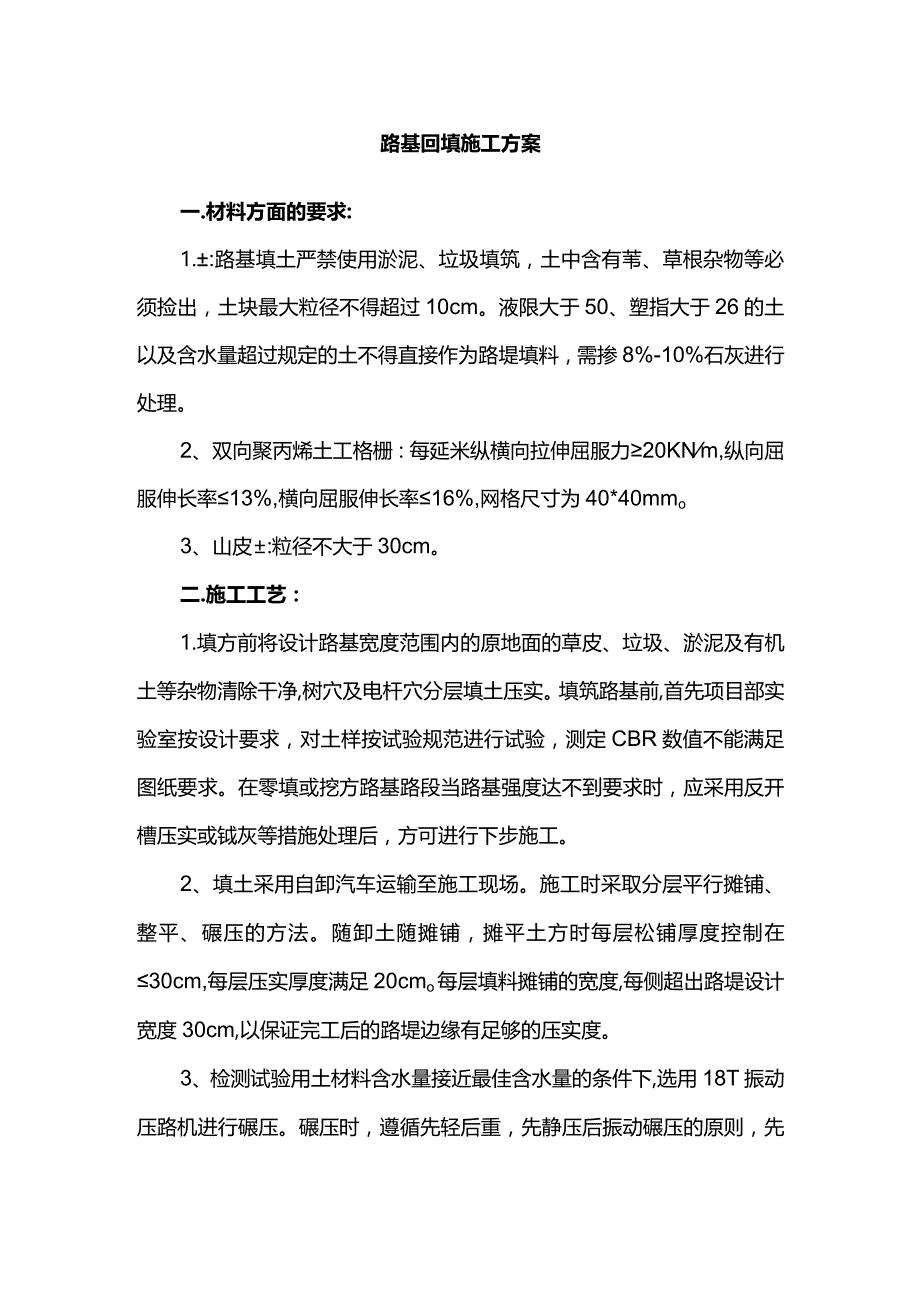

1、路基回填施工方案一.材料方面的要求:1.:路基填土严禁使用淤泥、垃圾填筑,土中含有苇、草根杂物等必须捡出,土块最大粒径不得超过10cm。液限大于50、塑指大于26的土以及含水量超过规定的土不得直接作为路堤填料,需掺8%-10%石灰进行处理。2、双向聚丙烯土工格栅:每延米纵横向拉伸屈服力20KNm,纵向屈服伸长率13%,横向屈服伸长率16%,网格尺寸为40*40mmo3、山皮:粒径不大于30cm。二.施工工艺:1.填方前将设计路基宽度范围内的原地面的草皮、垃圾、淤泥及有机土等杂物清除干净,树穴及电杆穴分层填土压实。填筑路基前,首先项目部实验室按设计要求,对土样按试验规范进行试验,测定CBR数值不

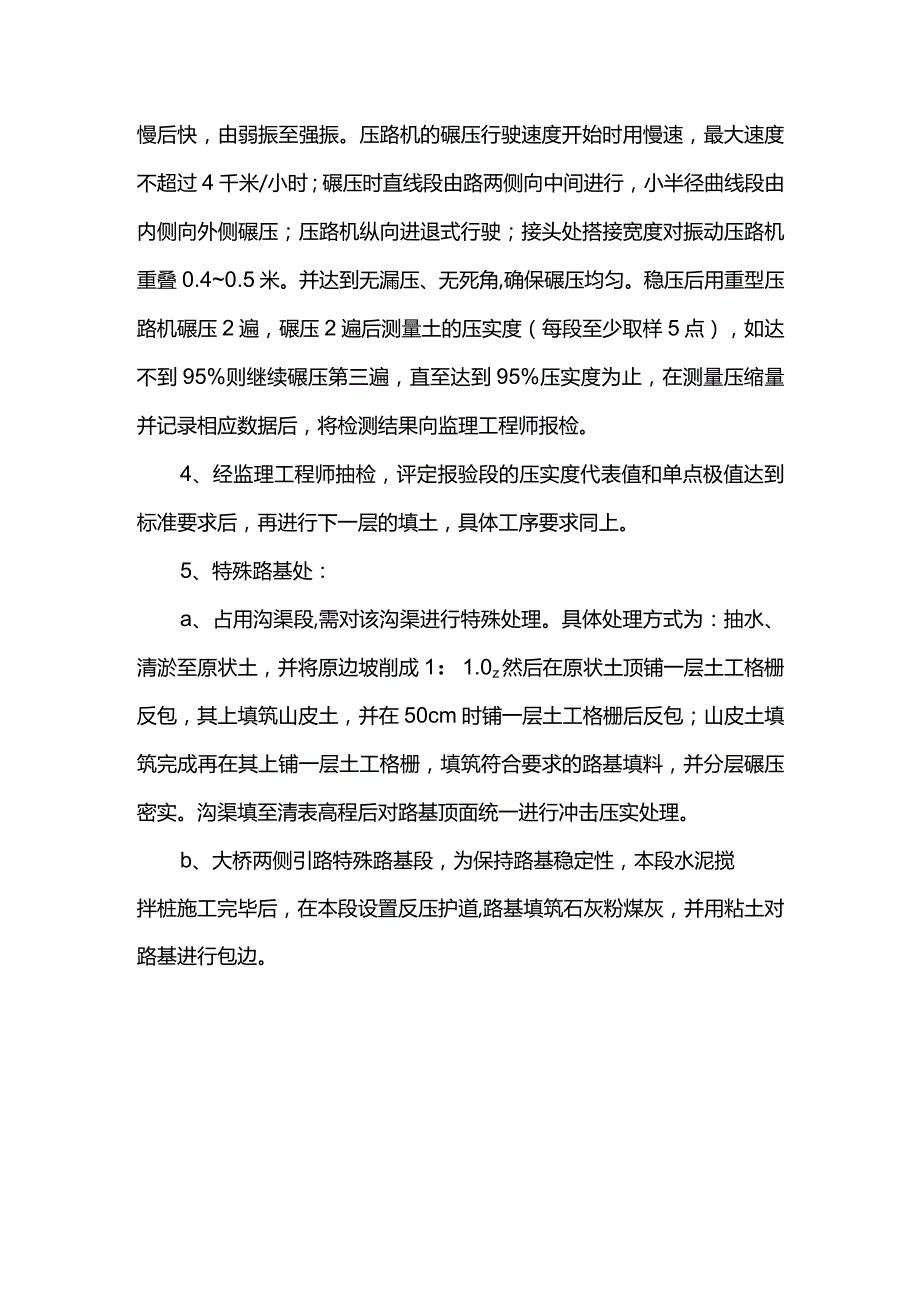

2、能满足图纸要求。在零填或挖方路基路段当路基强度达不到要求时,应采用反开槽压实或钺灰等措施处理后,方可进行下步施工。2、填土采用自卸汽车运输至施工现场。施工时采取分层平行摊铺、整平、碾压的方法。随卸土随摊铺,摊平土方时每层松铺厚度控制在30cm,每层压实厚度满足20cmo每层填料摊铺的宽度,每侧超出路堤设计宽度30cm,以保证完工后的路堤边缘有足够的压实度。3、检测试验用土材料含水量接近最佳含水量的条件下,选用18T振动压路机进行碾压。碾压时,遵循先轻后重,先静压后振动碾压的原则,先慢后快,由弱振至强振。压路机的碾压行驶速度开始时用慢速,最大速度不超过4千米/小时;碾压时直线段由路两侧向中间进行
3、,小半径曲线段由内侧向外侧碾压;压路机纵向进退式行驶;接头处搭接宽度对振动压路机重叠0.40.5米。并达到无漏压、无死角,确保碾压均匀。稳压后用重型压路机碾压2遍,碾压2遍后测量土的压实度(每段至少取样5点),如达不到95%则继续碾压第三遍,直至达到95%压实度为止,在测量压缩量并记录相应数据后,将检测结果向监理工程师报检。4、经监理工程师抽检,评定报验段的压实度代表值和单点极值达到标准要求后,再进行下一层的填土,具体工序要求同上。5、特殊路基处:a、占用沟渠段,需对该沟渠进行特殊处理。具体处理方式为:抽水、清淤至原状土,并将原边坡削成1:1.0z然后在原状土顶铺一层土工格栅反包,其上填筑山皮土,并在50cm时铺一层土工格栅后反包;山皮土填筑完成再在其上铺一层土工格栅,填筑符合要求的路基填料,并分层碾压密实。沟渠填至清表高程后对路基顶面统一进行冲击压实处理。b、大桥两侧引路特殊路基段,为保持路基稳定性,本段水泥搅拌桩施工完毕后,在本段设置反压护道,路基填筑石灰粉煤灰,并用粘土对路基进行包边。
