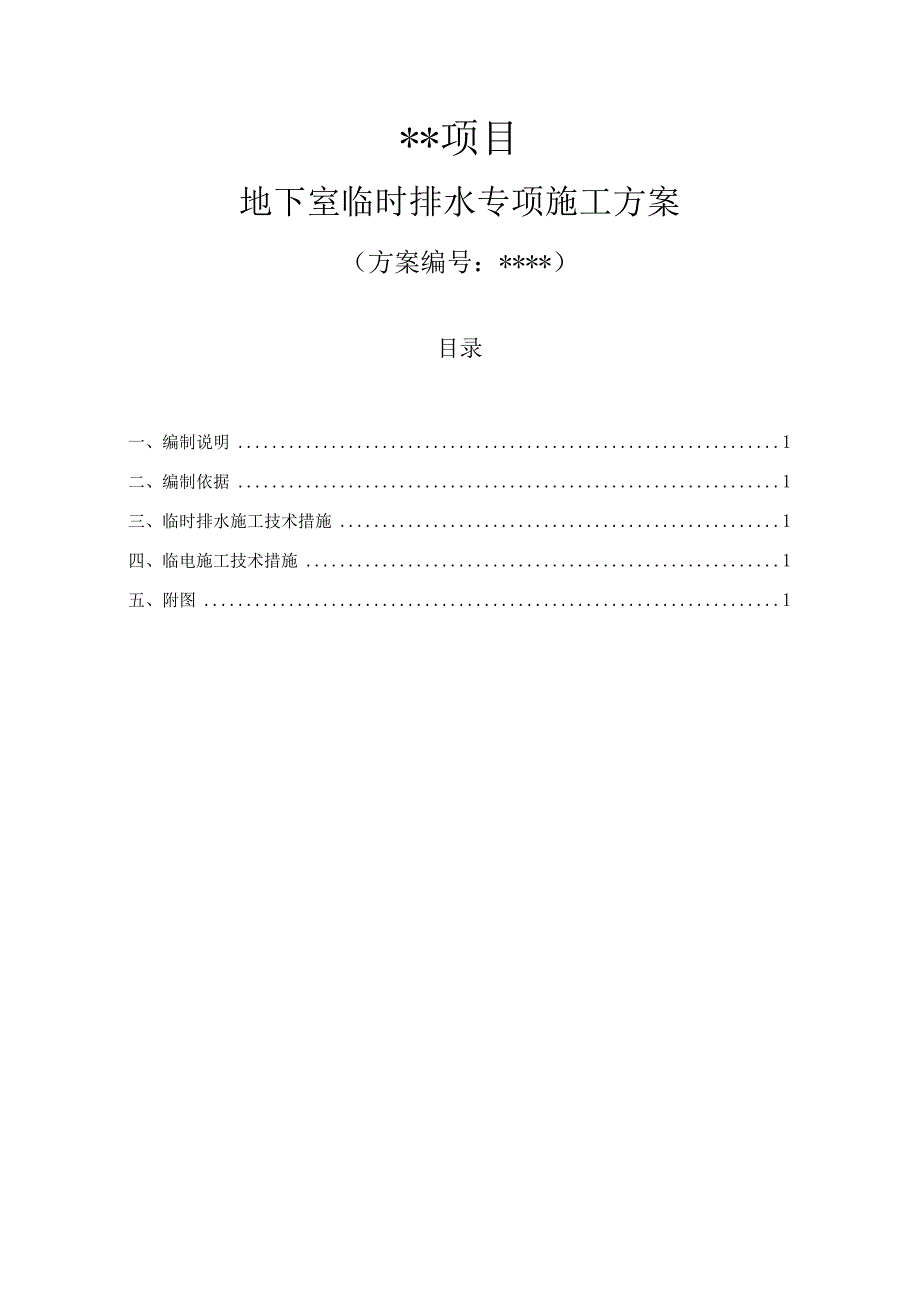

《地下室临时排水方案.docx》由会员分享,可在线阅读,更多相关《地下室临时排水方案.docx(4页珍藏版)》请在第壹文秘上搜索。

1、*项目地下室临时排水专项施工方案(方案编号:*)目录一、编制说明1二、编制依据1三、临时排水施工技术措施1四、临电施工技术措施1五、附图1一、编制说明1 .根据2014年10月31日到湘潭项目进行现场检查,提出大商业在三层封顶时,需完成地下室临时排水管线安装,排污泵安装20乐污水井盖板安装完成,保证地下室无积水。2 .本方案在编写前的准备过程中,项目部相关人员对现场实况和周边环境进行了详细的测量和勘察,获得了大量详实的资料3 .由于潜污泵为万达集团采购,现今潜污泵未进行招标,故本方案所有排水泵均采用临时水泵,潜污泵控制箱均采用临时控制箱,水位自动控制为临时控制器。4 .各潜污泵电源引自施工临时

2、电箱,所有电源线均为临时电缆。二、工程概况*项目位于湘潭市岳塘区芙蓉路北、晓塘路南、月华东路与月华西路之间。项目分为A、B两个地块,A地块主要为商业、甲级写字楼、酒店;B地块为住宅。是集购物、休闲、娱乐、餐饮、商务、社交于一体的一站式大型城市综合体。其占地256亩,总建筑面积88.6万m2,其中地上71.9万m2,地下16.7万In2。A地块总建筑面积总面积:325438.98m2,其中地上:248430.58m2,地下:77008.4m2;大商业、写字楼地下负二层、地上35层;酒店、商铺S-C/S-D为地下一层,其中酒店地上17层。B地块总建筑面积总面积:573970.64m2,其中地上:4
3、83912.09m2,地下:89958.55m2;共12栋住宅,地下室负一层、住宅1#、2#、3#、5#、10#栋地上31层,6#、8#、9#、11#栋地上34层,4#栋地上33层,7#、12#栋地上30层。三.编制依据1、*施工组织设计2、本工程施工图纸。3、东西路市政预留外线图纸。4、施工现场临时用电安全技术规程JGJ46-885、建筑给水排水设计规范GB50015-20036、*施工蓝图四,临时排水施工方案4.1 A地块地下室排水方案1、室外临时排水方案:由于室外污水、废水、雨水管网均未接通至市政管网,故需做成临时排水,暂接至道路预留雨水管网(道路管网已接通至市政管网)。其中万达东西路预
4、留雨水管网基本已经接通,地下室Bl层东西排水出户只需就近选点开挖沟槽至道路雨水井,做成临时排水,即可进行疏水。但地下室北侧市政管网位于芙蓉路,短期内无法进行沟槽开挖,现场北侧道路均以硬化,故将北侧排水出户引至现场沉淀池预留口,以确保大商业地下室临时排水顺利实施。2、室内临时排水方案:(1) .潜污泵选址:根据大商业图纸统计地下室潜污泵合计356台,其中地库排水共92台(CK型号集水坑),均为一用一备;根据现场实际情况,地下室B2、Bl层需布置30个集水井、写字楼4个电梯基坑集水井方可满足地下室临时排水(具体集水井定位见附图)。每个积水井暂布置一台水泵及配套阀部件安装,潜污泵型号及阀部件以9月1
5、6日大商业图纸技术参数为依据选取,潜污泵按照图纸要求配备电源箱、导轨、倒链及水泵电源线长度。(2) .根据选址规划出地下室疏水导向示意图:地下室集水井沿东西侧外墙出户的管道走向均按照9月16日图纸施工,避免后期出现大量拆除返工,沿北侧出户管道室内均按照图纸施工,出户后接至沉淀池预留井口。(详见附图)(3).正式管道封堵:根据正式图纸显示地下室集水井管道多为串联汇集排出,为保证现场临时排水顺利疏水及避免后期管道出现大量返工,此方案中所有与集水井串联的管道全部施工到位,管口末端进行临时封堵。(4) .施工注意事项:为保证施工安全,地下室集水井按照图纸要求安装盖板,并对已安装集水井四周加装安全防护栏
6、及密布网,以防止建筑垃圾进入集水井内,造成后期潜污泵损坏。4.2 B地块地下室排水方案B地块地下室AB组团共利用23处集水井收集地下室废污水,集水井与集水井间污水采用电泵加消防水带引导,在A-20轴交A-L轴位置处设置一个消防水池及一个三级沉淀池,最后一级集水井的污水采用DN80焊管引导进入沉淀池,污水经过多级沉淀后流入消防水池,经加压设备后输送至地上主楼用于施工用水。具体详见附图。五.临电施工措施:12为保证地下室潜污泵的正常运行用电,结合现场实际情况采用临电供给,采用树干式敷设。潜污泵均配成套的控制箱,每个潜污泵为3KW,附近的控制箱集中接到一个三级箱采用YJV-5*4穿PVC32管,再由现场临时二级箱供电,I=PU1.73/cos,例如:一个三级箱最多接7个回路,共计21K肌则1=21000/380/1.73/0.8=40A由于线路过长,须选用大一个规格的电缆,故选择YJV-5*16的电缆。敷设沿柱子穿PVC40管明敷设。
