大体积混凝土施工方案.docx

上传人:p** 文档编号:845093 上传时间:2024-03-15 格式:DOCX 页数:45 大小:928.91KB
下载 相关 举报
大体积混凝土施工方案.docx_第1页
第1页 / 共45页
大体积混凝土施工方案.docx_第2页
第2页 / 共45页
大体积混凝土施工方案.docx_第3页
第3页 / 共45页
大体积混凝土施工方案.docx_第4页
第4页 / 共45页
大体积混凝土施工方案.docx_第5页
第5页 / 共45页
大体积混凝土施工方案.docx_第6页
第6页 / 共45页
大体积混凝土施工方案.docx_第7页
第7页 / 共45页
大体积混凝土施工方案.docx_第8页
第8页 / 共45页
大体积混凝土施工方案.docx_第9页
第9页 / 共45页
大体积混凝土施工方案.docx_第10页
第10页 / 共45页
亲,该文档总共45页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《大体积混凝土施工方案.docx》由会员分享,可在线阅读,更多相关《大体积混凝土施工方案.docx(45页珍藏版)》请在第壹文秘上搜索。

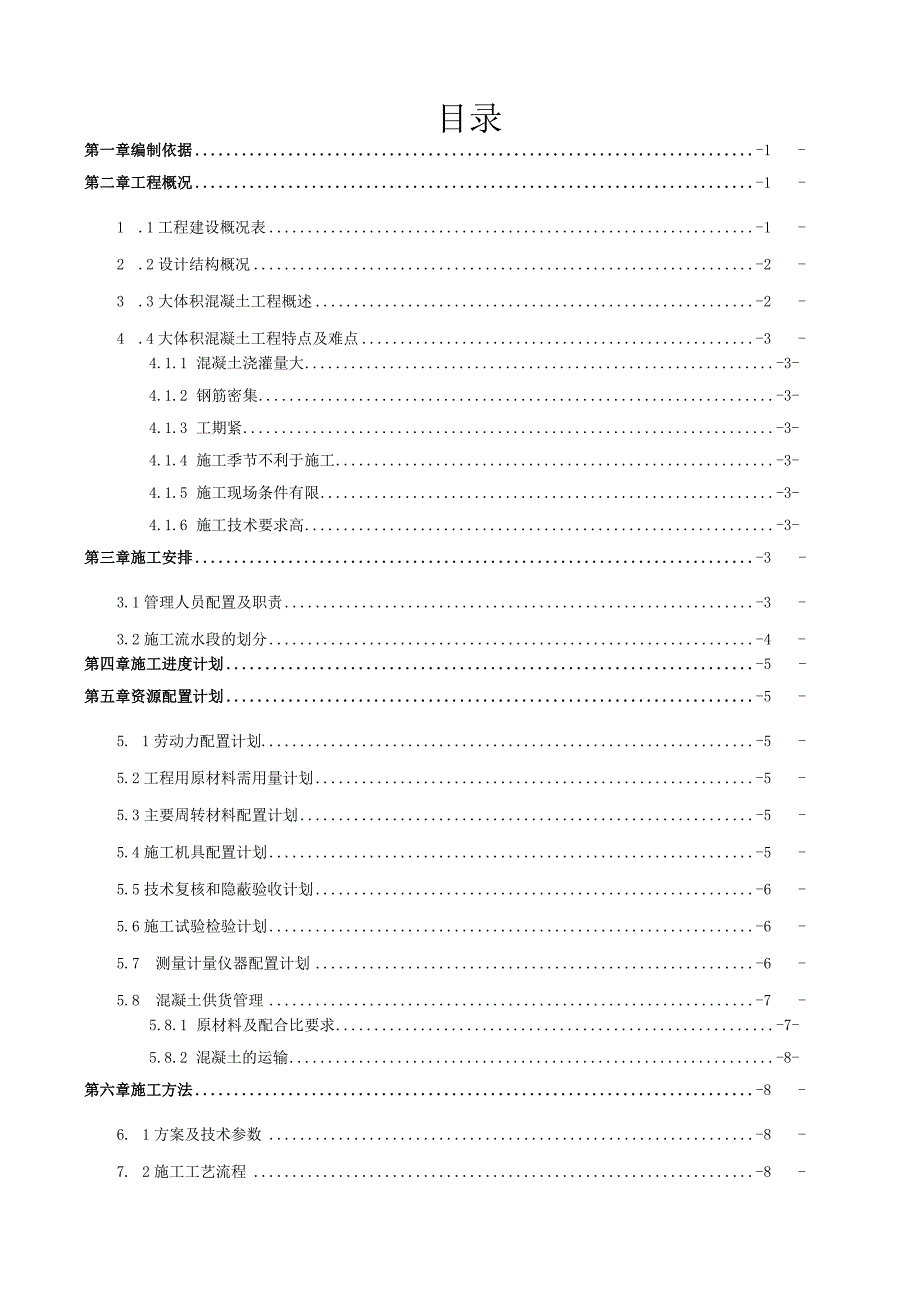

1、衡阳路政策性住房集中建设项目LC0701-028地块租赁住房(租赁人才住房)项目(工程总承包)二标段大体积混凝土施工方案202L5.1王天嘉编制单位:中建八局第一建设有限公司日期:编制人:目录第一章编制依据-1-第二章工程概况-1-1 .1工程建设概况表-1-2 .2设计结构概况-2-3 .3大体积混凝土工程概述-2-4 .4大体积混凝土工程特点及难点-3-4.1.1 混凝土浇灌量大-3-4.1.2 钢筋密集-3-4.1.3 工期紧-3-4.1.4 施工季节不利于施工-3-4.1.5 施工现场条件有限-3-4.1.6 施工技术要求高-3-第三章施工安排-3-3.1管理人员配置及职责-3-3.2

2、施工流水段的划分-4-第四章施工进度计划-5-第五章资源配置计划-5-5. 1劳动力配置计划-5-5.2工程用原材料需用量计划-5-5.3主要周转材料配置计划-5-5.4施工机具配置计划-5-5.5技术复核和隐蔽验收计划-6-5.6施工试验检验计划-6-5.7 测量计量仪器配置计划-6-5.8 混凝土供货管理-7-5.8.1 原材料及配合比要求-7-5.8.2 混凝土的运输-8-第六章施工方法-8-6. 1方案及技术参数-8-7. 2施工工艺流程-8-8. 3施工要点-9-8.1.1 大体积混凝土裂缝产生的原因-9-8.1.2 混凝土浇筑施工要点-10-8.1.3 大体积混凝土泌水浮浆处理-1

3、1-8.1.4 混凝土表面的处理-11-8.1.5 大体积混凝土保温、保湿养护方法-20-6.4 混凝土测温-21-6.4.1 测温点的布置方式-21-6.4.2 大体积混凝土浇筑测试-24-6.4.3 测温元件的选择应符合以下列规定:-24-6.4.4 温度和应变测试元件的安装及保护,应符合下列规定:-24-6.4.5 测温片预埋-24-6.4.6 测温记录要求-24-6.4.7 温控措施-25-6.5 大体积混凝土的裂缝质量控制-25-第七章进度管理计划-27-1. 1确定施工进度控制点-27-7. 2进度管理措施-27-第八章质量管理计划-27-8.1质量控制目标分解-21-8. 2质量

4、通病控制措施-28-9. 3质量保证措施-28-第九章安全管理计划-28-10. 1安全生产管理措施-28-11. 2应急管理措施-29-1.1.1 成立应急指挥小组-29-1.1.2 应急物资准备-29-1.1.3 交通措施准备-29-9.3 民扰应急措施准备-30-9.4 停电应急预案-30-第十章绿色文明施工措施-30-第十一章成品保护管理计划-30-11.1 成品保护管理组织和职责分工-32-11.2 成品保护护措施分类-31-11.3 成品保护措施及清洁措施-31-第十二章新冠疫情防控管理措施-32-12. 1防疫措施-34-12.1.1 人员管理-34-12.1.2 宣传教育-34

5、-12.1.3 生活区管理-34-12.1.4 现场管理-34-12. 2应急管理-35-12.1.1 风险分析-35-12.1.2 防护应急救援小组-35-12.1.3 应急管理机制-35-12.1.4 应急线路-36-第十三章计算书和相关图纸(采用PKPM软件计算)-37-13.1泵送混凝土现浇施工计算书-37-13. 2保温法温度控制计算书-38-13. 3混凝土浇筑前裂缝控制计算书-39-第一章编制依据序号类别文件名称编号1技术规范大体积混凝土施工标准GB50496-20182大体积混凝土温度测控技术规范GB/T51028-20153混凝土结构设计规范(2015年版)GB50010-2

6、0104混凝土外加剂应用技术规范GB50119-20135地下工程防水技术规范GB50108-20086高层建筑混凝土结构技术规程JGJ3-20107混凝土泵送施工技术规程JGJ/T10-20118普通混凝土配合比设计规程JGJ55-20119质量验收规范建筑地基工程施工质量验收标准GB50202-201810建筑工程施工质量验收统一标准GB50300-201311混凝土结构工程施工质量验收规范GB50204-201512安全技术规程施工现场临时用电安全技术规范JGJ46-200513建筑机械使用安全技术规程JGJ33-201214企业管理/技术标准技术质量管理实施手册2021版本15施工管理

7、实施手册2021版本16物资管理实施手册2021版本17合同衡阳路政策性住房集中建设项目Leo701-028地块租赁住房(租赁人才住房)二标段总承包合同/18设计文件衡阳路政策性住房建设项目工程总承包施工图/第二章工程概况2.1 工程建设概况表工程名称衡阳路政策性住房集中建设项目LCo701-028地块租赁住房(租赁人才住房)二标段工程性质住宅及配套用房建设规模(造价)7.43亿元工程地址李沧区衡阳路以南、安顺路以西、规划二号线以北、规划六号线以东地上/地下面积114869.45m735813.08m7总建筑面积150682.53m2建设单位青岛李沧房投置业投资有限公司项目承包范围设计范围:除

8、方案和初步设计外完成本工程的全部设计;施工范围:施工图纸范围内所有内容及与工程建设有关的材料设备、货物的采购和施工,达到竣工交付要求。其中不包含:有线电视工程。设计单位青岛市民用建筑设计研究院有限公司主要分包工程机电安装、电梯、精装修等勘察单位青岛市勘察测绘研究院合同要求质量主体达到青岛市优质结构工程标准,全部一次性通过竣工验收,取得合格备案,获得“青岛杯”监理单位青岛恩地建设工程咨询有限公司工期1250日历天总承包单位中建八局第建设有限公司安全遵守建设工程安全生产管理条例,相关安全规定严格安全管理,杜绝死亡、重伤和重大机械设备事故,无火灾事故。达到青岛市建筑施工现场标准化示范工地要求。质量监

9、督单位青岛市建设工程质量监督站工程主要功能或用途人才公寓2.2 设计结构概况本工程大体积混凝主要集中在各主楼筏板。序号项目内容1结构形式车库:框架结构;主楼:剪力墙结构2基础形式桩筏基础3结构设计使用年限50年4抗震设防烈度标准设防类5结构工程钢筋种类HRB400、HRB400E混凝土等级:C20、C25、C30、C35、C40、C50抗渗等级:P6/P82.3 大体积混凝土工程E述大体积混凝土的施工技术要求比较高,具有水化热高、收缩量大、容易开裂等特点,故底板大体积混凝土浇筑做为一个施工重点和难点认真对待。因此需要从材料选择上、技术措施上等有关环节做好充分的准备工作,才能保证基础底板大体积混

10、凝土顺利施工。大体积混凝土施工重点主要是将温度应力产生的不利影响减少到最小,防止和降低裂缝的产生和发展。衡阳路政策性住房集中建设项目的7#、10#楼地上25层,11#、14#楼地上26层,8#、9#楼地上27层,12#、13#楼地上30层,地下均为2层,基础形式为筏桩基+筏板基础。根据大体积混凝土施工标准(GB50496-2018)对混凝土结构物实体最小尺寸不小于Im的大体量混凝土,或预计会因凝土中胶凝材料水化引起的温度变化和收缩而导致有害裂缝产生的混凝土。针对本项目所有结构形式,7#-14#楼在施工主楼筏板基础时按大体积混凝土的要求进行施工,并采取相应的技术措施。序号楼号基础形式筏板厚度混凝

11、土强度等级17#桩筏基础1200mmC40P828#桩筏基础1300mmC40P839#桩筏基础1300mmC40P8410#桩筏基础1300mmC40P8511#桩筏基础1250mmC40P8612#桩筏基础1400mmC40P8713#桩筏基础1400mmC40P8814#桩筏基础1250mmC40P82.4大体积混凝土工程特点及难点2.4.1 混凝土浇灌量大主楼基础筏板混凝土最大为1342m3(13#楼),采用C40P8商品混凝土,需昼夜施工,一次浇筑完成。2.4.2 钢筋密集底板钢筋上部及下部双向均为直径22钢筋,钢筋间距:12#、13#楼为150mm;8#、9#、10#楼为190mm

12、;7#、11#、14#楼为20OnInb施工要求精度高。2.4.3 3工期紧本工程定于2021年8月14日完成全部基础结构。大体积混凝土结构施工复杂,养护时间长,混凝土强度增长较慢,将影响下道工序的施工。2.4.4 施工季节不利于施工大体积混凝土施工按施工进度预计将在雨季进行施工,给施工带来困难。2.4.5 施工现场条件有限基坑深,护坡周边要避免集中荷载,给混凝土泵的布置和混凝土的运输带来很大困难,需提前创造施工条件。2.4.6施工技术要求高在满足结构强度、刚度、整体性和耐久性要求以外,还要采取有效的技术措施控制温度变形裂缝的开展。第三章施工安排3.1管理人员配置及职责序号职务职责白班夜班备注

13、1施工总指挥负责大体积混凝浇筑的整体安排和协调张琳琳孙世超2现场调度与搅拌站现场协调、调度和混凝土的供应孙世超3后台指挥指挥后台罐车的行进、排队、周围车辆指挥和下料情况张琳琳孙世超4现场指挥验浇筑、布管、布料、振捣、收面、养护和钢筋保护层控制等的施工指挥,并及时留存影像资料。张琳琳孙世超5质量负责监督大体积混凝土浇筑、振捣、收面和养护的质量,钢筋保护层的厚度检测,并留存影像资料。孙焕涛6试验负责碎试块取样,坍落度检测周超7测温负责碎浇筑时气温、出罐温度、入模温度和碎浇筑完成后内外温差等测温工作周超8摄影负责险浇筑过程的摄像和拍照工作周超9临电负责保证现场施工、照明用电的持续供应居增彬10安全负责对施工安全进行监督宋涛11材料工程师混凝土小票的收集、整理和统计,仓库物资供应,对混凝土用量进行监控并对混凝土罐车进行称重和量方等工作矫峻琳3.2施工流水段的划分本工程各主楼筏板大体积混凝土一次施工,按照基础结构图留置沉降后浇带。地下室底板混凝土采用斜面分层的方法浇筑,一次性浇筑至顶。主楼底板混凝土浇筑顺序如下图所示:底板混凝土浇筑顺序图第四章施工进度计划序号分项工程碎浇筑起止时间责任人17#、8

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
