建筑工程机械挖土分项工程质量管理.docx

上传人:p** 文档编号:847752 上传时间:2024-03-16 格式:DOCX 页数:5 大小:34.18KB
下载 相关 举报
建筑工程机械挖土分项工程质量管理.docx_第1页
第1页 / 共5页
建筑工程机械挖土分项工程质量管理.docx_第2页
第2页 / 共5页
建筑工程机械挖土分项工程质量管理.docx_第3页
第3页 / 共5页
建筑工程机械挖土分项工程质量管理.docx_第4页
第4页 / 共5页
建筑工程机械挖土分项工程质量管理.docx_第5页
第5页 / 共5页
亲,该文档总共5页,全部预览完了,如果喜欢就下载吧!
资源描述

《建筑工程机械挖土分项工程质量管理.docx》由会员分享,可在线阅读,更多相关《建筑工程机械挖土分项工程质量管理.docx(5页珍藏版)》请在第壹文秘上搜索。

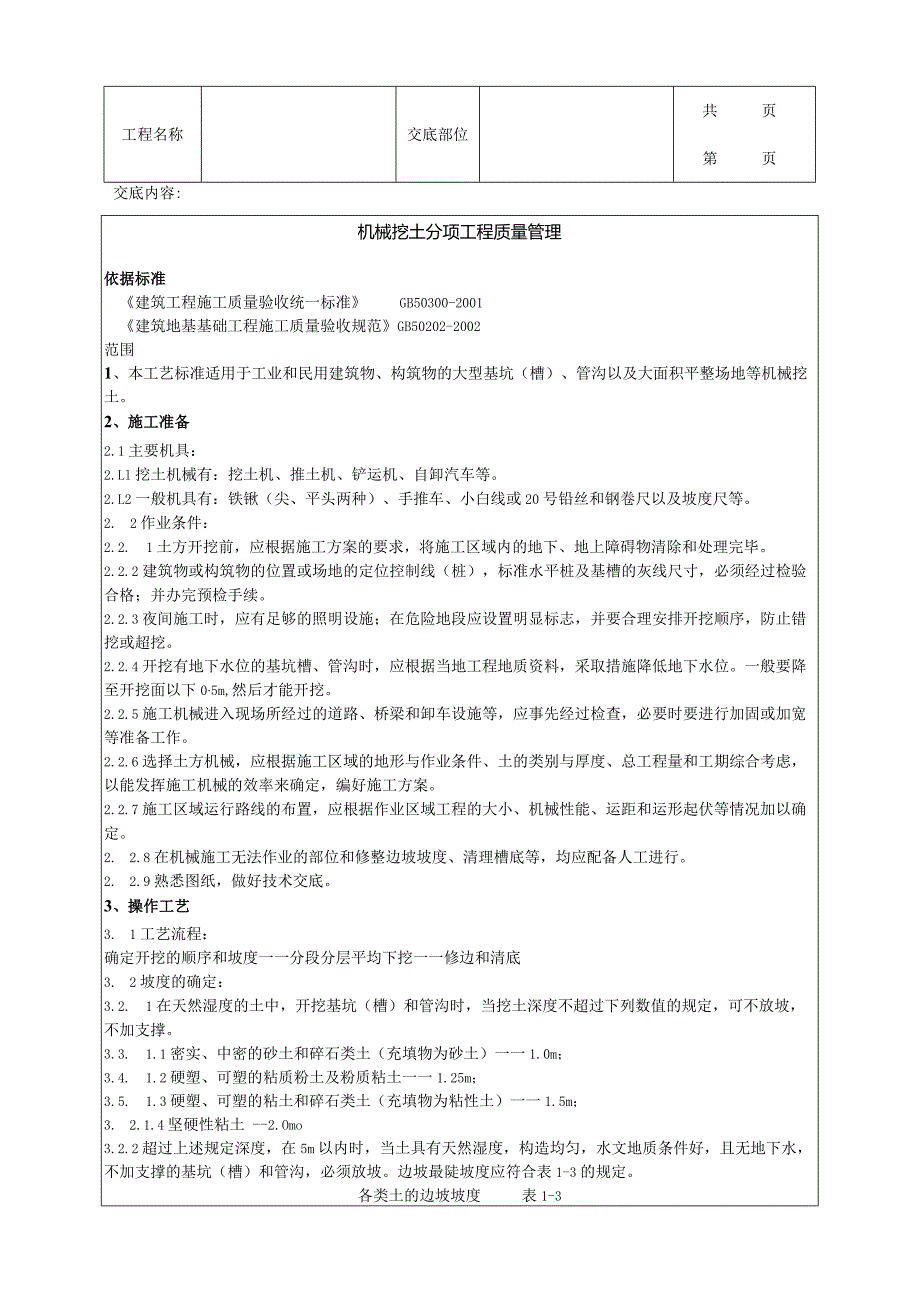

1、工程名称交底部位共页第页交底内容:机械挖土分项工程质量管理依据标准建筑工程施工质量验收统一标准GB50300-2001建筑地基基础工程施工质量验收规范GB50202-2002范围1、本工艺标准适用于工业和民用建筑物、构筑物的大型基坑(槽)、管沟以及大面积平整场地等机械挖土。2、施工准备2.1主要机具:2.Ll挖土机械有:挖土机、推土机、铲运机、自卸汽车等。2.L2一般机具有:铁锹(尖、平头两种)、手推车、小白线或20号铅丝和钢卷尺以及坡度尺等。2. 2作业条件:2.2. 1土方开挖前,应根据施工方案的要求,将施工区域内的地下、地上障碍物清除和处理完毕。2.2.2建筑物或构筑物的位置或场地的定位

2、控制线(桩),标准水平桩及基槽的灰线尺寸,必须经过检验合格;并办完预检手续。2.2.3夜间施工时,应有足够的照明设施;在危险地段应设置明显标志,并要合理安排开挖顺序,防止错挖或超挖。2.2.4开挖有地下水位的基坑槽、管沟时,应根据当地工程地质资料,采取措施降低地下水位。一般要降至开挖面以下05m,然后才能开挖。2.2.5施工机械进入现场所经过的道路、桥梁和卸车设施等,应事先经过检查,必要时要进行加固或加宽等准备工作。2.2.6选择土方机械,应根据施工区域的地形与作业条件、土的类别与厚度、总工程量和工期综合考虑,以能发挥施工机械的效率来确定,编好施工方案。2.2.7施工区域运行路线的布置,应根据

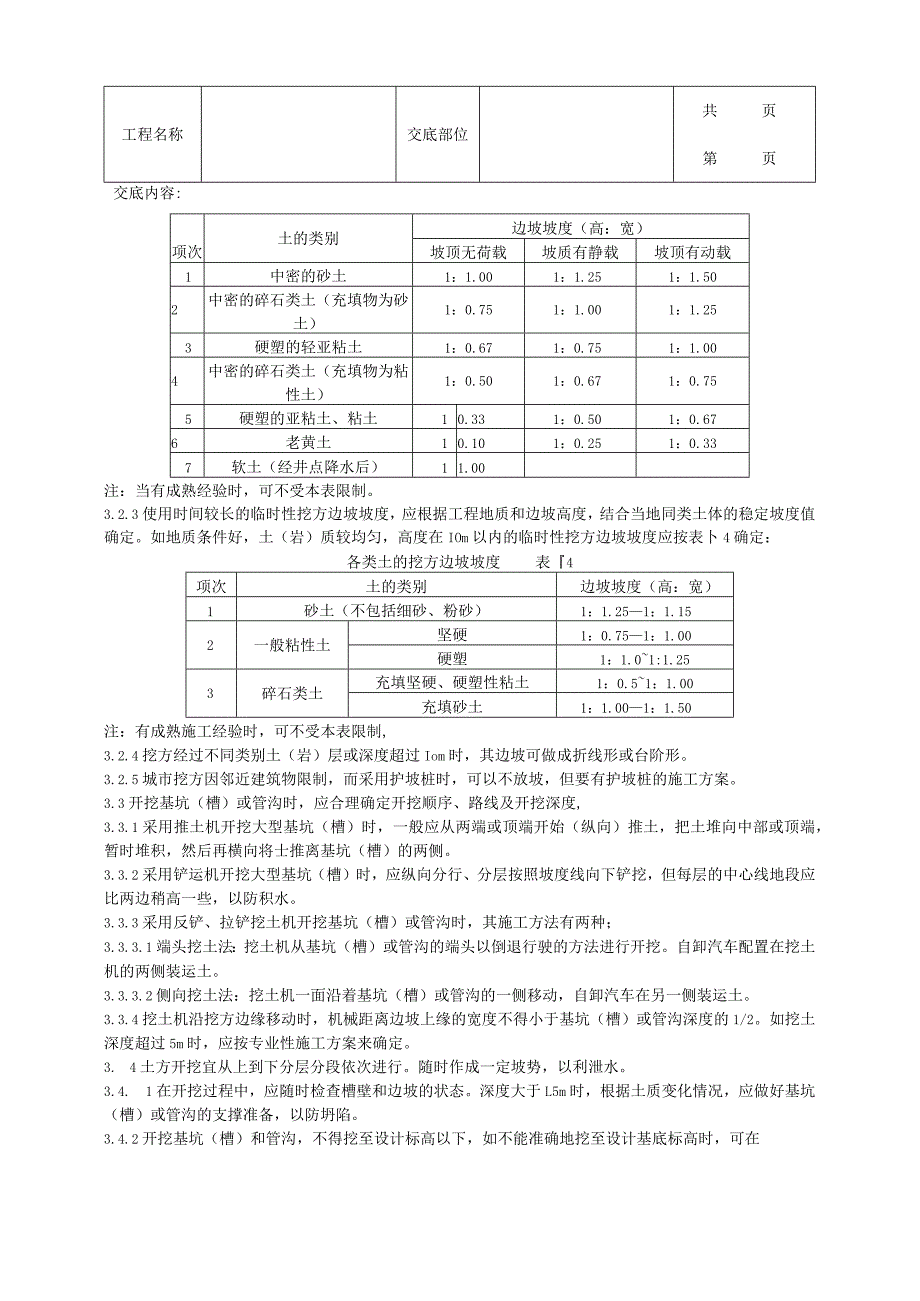

3、作业区域工程的大小、机械性能、运距和运形起伏等情况加以确定。2. 2.8在机械施工无法作业的部位和修整边坡坡度、清理槽底等,均应配备人工进行。2. 2.9熟悉图纸,做好技术交底。3、操作工艺3. 1工艺流程:确定开挖的顺序和坡度一一分段分层平均下挖一一修边和清底3. 2坡度的确定:3.2. 1在天然湿度的土中,开挖基坑(槽)和管沟时,当挖土深度不超过下列数值的规定,可不放坡,不加支撑。3.3. 1.1密实、中密的砂土和碎石类土(充填物为砂土)一一1.0m;3.4. 1.2硬塑、可塑的粘质粉土及粉质粘土一一1.25m;3.5. 1.3硬塑、可塑的粘土和碎石类土(充填物为粘性土)一一1.5m;3.

4、 2.1.4坚硬性粘土2.Omo3.2.2超过上述规定深度,在5m以内时,当土具有天然湿度,构造均匀,水文地质条件好,且无地下水,不加支撑的基坑(槽)和管沟,必须放坡。边坡最陡坡度应符合表1-3的规定。各类土的边坡坡度表1-3工程名称交底部位共页第页交底内容:项次土的类别边坡坡度(高:宽)坡顶无荷载坡质有静载坡顶有动载1中密的砂土1:1.001:1.251:1.502中密的碎石类土(充填物为砂土)1:0.751:1.001:1.253硬塑的轻亚粘土1:0.671:0.751:1.004中密的碎石类土(充填物为粘性土)1:0.501:0.671:0.755硬塑的亚粘土、粘土10.331:0.50

5、1:0.676老黄土10.101:0.251:0.337软土(经井点降水后)11.00注:当有成熟经验时,可不受本表限制。3.2.3使用时间较长的临时性挖方边坡坡度,应根据工程地质和边坡高度,结合当地同类土体的稳定坡度值确定。如地质条件好,土(岩)质较均匀,高度在IOm以内的临时性挖方边坡坡度应按表卜4确定:各类土的挖方边坡坡度表4项次土的类别边坡坡度(高:宽)1砂土(不包括细砂、粉砂)1:1.251:1.152一般粘性土坚硬1:0.751:1.00硬塑1:1.01:1.253碎石类土充填坚硬、硬塑性粘土1:0.51:1.00充填砂土1:1.001:1.50注:有成熟施工经验时,可不受本表限制

6、,3.2.4挖方经过不同类别土(岩)层或深度超过Iom时,其边坡可做成折线形或台阶形。3.2.5城市挖方因邻近建筑物限制,而采用护坡桩时,可以不放坡,但要有护坡桩的施工方案。3.3开挖基坑(槽)或管沟时,应合理确定开挖顺序、路线及开挖深度,3.3.1采用推土机开挖大型基坑(槽)时,一般应从两端或顶端开始(纵向)推土,把土堆向中部或顶端,暂时堆积,然后再横向将士推离基坑(槽)的两侧。3.3.2采用铲运机开挖大型基坑(槽)时,应纵向分行、分层按照坡度线向下铲挖,但每层的中心线地段应比两边稍高一些,以防积水。3.3.3采用反铲、拉铲挖土机开挖基坑(槽)或管沟时,其施工方法有两种;3.3.3.1端头挖

7、土法:挖土机从基坑(槽)或管沟的端头以倒退行驶的方法进行开挖。自卸汽车配置在挖土机的两侧装运土。3.3.3.2侧向挖土法:挖土机一面沿着基坑(槽)或管沟的一侧移动,自卸汽车在另一侧装运土。3.3.4挖土机沿挖方边缘移动时,机械距离边坡上缘的宽度不得小于基坑(槽)或管沟深度的1/2。如挖土深度超过5m时,应按专业性施工方案来确定。3. 4土方开挖宜从上到下分层分段依次进行。随时作成一定坡势,以利泄水。3.4. 1在开挖过程中,应随时检查槽壁和边坡的状态。深度大于L5m时,根据土质变化情况,应做好基坑(槽)或管沟的支撑准备,以防坍陷。3.4.2开挖基坑(槽)和管沟,不得挖至设计标高以下,如不能准确

8、地挖至设计基底标高时,可在交底部位工程名称第页交底内容:设计标高以上暂留一层土不挖,以便在抄平后,由人工挖出。暂留土层:一般铲运机、推土机挖土时,为20Cm左右;挖土机用反铲、正铲和拉铲挖土时,为30CnI左右为宜。3.4.3在机械施工挖不到的土方,应配合人工随时进行挖掘,并用手推车把土运到机械挖到的地方,以便及时用机械挖走。3.5修帮和清底。在距槽底设计标高50Cm槽帮处,抄出水平线,钉上小木檄,然后用人工将暂留土层挖走。同时由两端轴线(中心线)引桩拉通线(用小线或铅丝),检查距槽边尺寸,确定槽宽标准,以此修整槽边。最后清除槽底土方。3.5.1槽底修理铲平后,进行质量检查验收。3.5.2开挖

9、基坑(槽)的土方,在场地有条件堆放时,一定留足回填需用的好土;多余的土方,应一次运走,避免二次搬运。3. 6雨、冬期施工:3.6. 1土方开挖一般不宜在雨季进行,否则工作面不宜过大,应逐段、逐片分期完成。3.6.2雨期施工在开挖基坑(槽)或管沟时,应注意边坡稳定。必要时可适当放缓边坡坡度,或设置支撑。同时应在坑(槽)外侧围以土堤或开挖水沟,防止地面水流入。经常对边坡、支撑、土堤进行检查,发现问题要及时处理。3.6.3土方开挖不宜在冬期施工。如必须在冬期施工时,期施工方法应按冬施方案进行。3.6.4采用防止冻结法开挖土方时,可在冻结以前,用保温材料覆盖或将表层土翻耕耙松,其翻耕深度应根据当地气温

10、条件确定。一般不小于30cm。3.6.5开挖基坑(槽)或管沟时,必须防止基础下基土受冻。应在基底标高以上预留适当厚度的松土。或用其他保温材料覆盖。如遇开挖土方引起领近建筑物或构筑物的地基和基础暴露时,应采取防冻措施,以防产生冻结破坏。4、质量标准主控项目:1、标高。是指挖后的基底标高,用水准仪测量。检查测量记录。2、长度、宽度。是指基底的宽度、长度。用经纬仪、拉线尺量检查等,检查测量记录。3、边坡。符合设计要求。按6.2.3条观察检查或用坡度尺检查。只能坡不能陡。一般项目:1、表面平整度。主要是指基底,用2m靠尺和楔开塞尺检查。2、基底土性。符合设计要求。观察检查或土样分析,通常请勘察、设计单

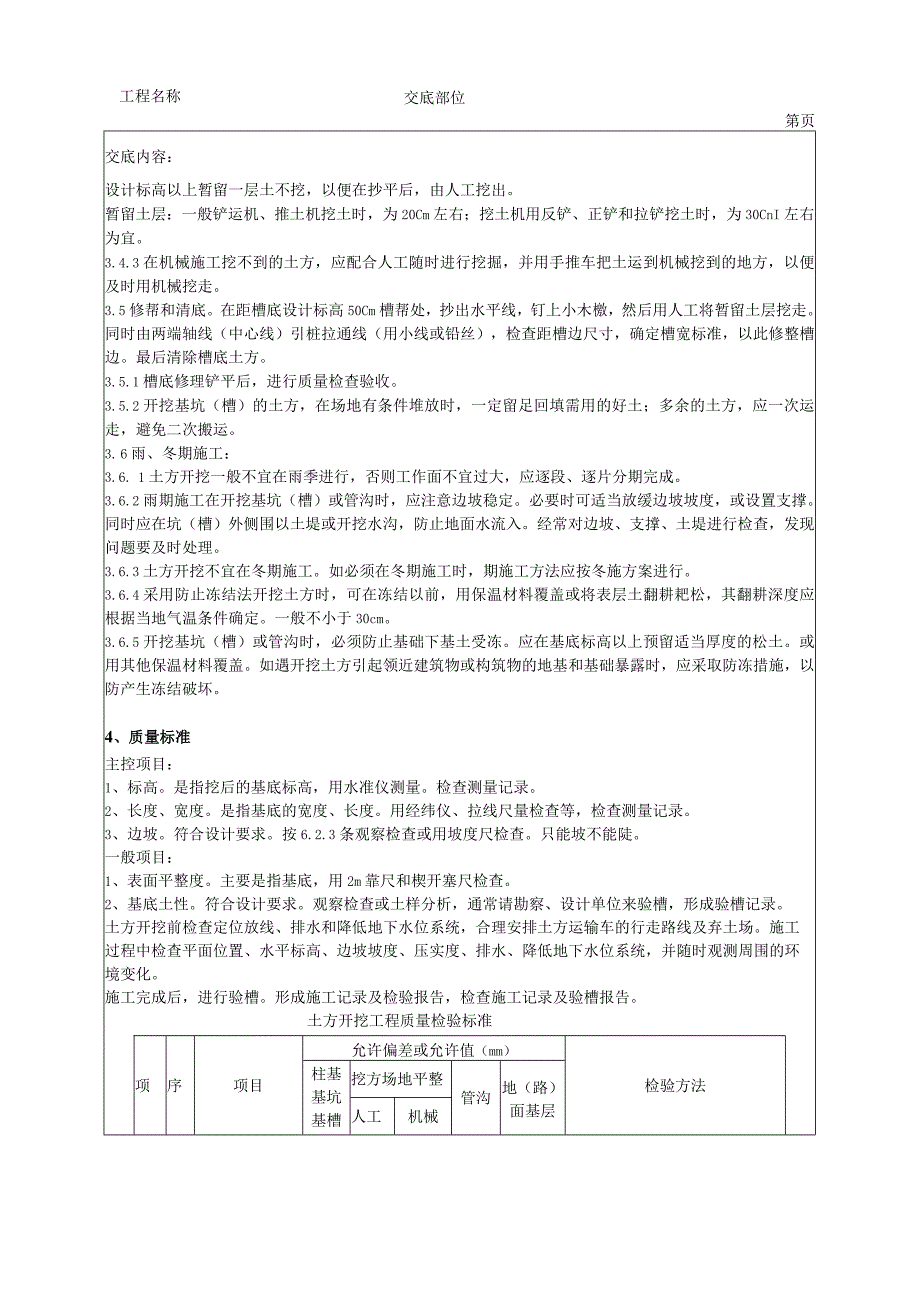

11、位来验槽,形成验槽记录。土方开挖前检查定位放线、排水和降低地下水位系统,合理安排土方运输车的行走路线及弃土场。施工过程中检查平面位置、水平标高、边坡坡度、压实度、排水、降低地下水位系统,并随时观测周围的环境变化。施工完成后,进行验槽。形成施工记录及检验报告,检查施工记录及验槽报告。土方开挖工程质量检验标准项序项目允许偏差或允许值(mm)检验方法柱基基坑基槽挖方场地平整管沟地(路)面基层人工机械工程名称交底部位共页第页交底内容:主控项目1标高5030+505050水准仪2长度、宽度(由设计中心)线向两边量)+20050+300100+500150+100-经纬仪、钢尺量3边坡设计要求观察或用坡度

12、尺检查般项目1表面平整度2020502020用2m靠尺和楔开塞尺检查2基底土性设计要求观察检查或土样分析5、成品保护5.1对定位标准桩、轴线引桩、标准水准点、龙门板等,挖运土时不得撞碰,也不得在龙门板上休息。并应经常测量和校核其平面位置、水平标高和边坡坡度是否符合设计要求。定位标准桩和标准水准点也应定期复测和检查是否正确。5.2土方开挖时,应防止邻近建筑物或构筑物,道路、管线等发生下沉和变形。必要时应与设计单位或建设单位协商,采取防护措施,并在施工中进行沉降或位移观测。5.3施工中如发现有文物或古墓等,应妥善保护,并应及时报请当地有关部门处理,方可继续施工。如发现有测量用的永久性标桩或地质、地

13、震部门设置的长期观测点等,应加以保护。在敷设地上或地下管道、电缆的地段进行土方施工时,应事先取得有关管理部门的书面同意,施工中应采取措施,以防损坏管线,造成严重事故。6、应注意的质量问题6.1基底超挖:开挖基坑(槽)管沟不得超过基底标高。如个别地方超挖时,其自理方法应取得设计单位的同意,不得私自处理。6.2基底未保护:基坑(槽)开挖后应尽量减少对基土的扰动。如遇基础不能及时施工时,可在基底标高以上留出30Cnl土层不挖,待做基础时再挖。6.3施工顺序不合理:应严格按施工方案规定的施工顺序进行土方开挖施工,应注意宜先从低处开挖,分层、分段依次进行,形成一定坡度,以利排水。6.4施工机械下沉:施工时必须了解土质和地下水位情况。推土机、铲运机一般需要在地下水位0.5m以上推铲土;挖土机一般需要在地下水位0.8m以上挖土,以防机械自重下沉。正铲挖土机挖方的台阶高度,不得超过最大挖掘高度的1.2倍。6. 5开挖尺寸不足,边坡过陡:基坑(槽)或管沟底部的开挖宽度和坡度,除应考虑结构尺寸要求外,应根据施工需要增加工作面宽度,如排水设施、支撑结构等所需的宽度。7. 6雨季施工时,基槽、坑底应预留30Cnl土层,在打混凝土垫层前再挖至设计标高。7质量记录7.1 工程地质勘察报告。8. 2工程定位测量记录。工程名称交底部位共页第页交底内容:技术负责人:交底人:接交人:

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 管理/人力资源 > 质量管理

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
