施工电梯基础专项施工方案.docx

上传人:p** 文档编号:850385 上传时间:2024-03-22 格式:DOCX 页数:23 大小:519.37KB
下载 相关 举报
施工电梯基础专项施工方案.docx_第1页
第1页 / 共23页
施工电梯基础专项施工方案.docx_第2页
第2页 / 共23页
施工电梯基础专项施工方案.docx_第3页
第3页 / 共23页
施工电梯基础专项施工方案.docx_第4页
第4页 / 共23页
施工电梯基础专项施工方案.docx_第5页
第5页 / 共23页
施工电梯基础专项施工方案.docx_第6页
第6页 / 共23页
施工电梯基础专项施工方案.docx_第7页
第7页 / 共23页
施工电梯基础专项施工方案.docx_第8页
第8页 / 共23页
施工电梯基础专项施工方案.docx_第9页
第9页 / 共23页
施工电梯基础专项施工方案.docx_第10页
第10页 / 共23页
亲,该文档总共23页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《施工电梯基础专项施工方案.docx》由会员分享,可在线阅读,更多相关《施工电梯基础专项施工方案.docx(23页珍藏版)》请在第壹文秘上搜索。

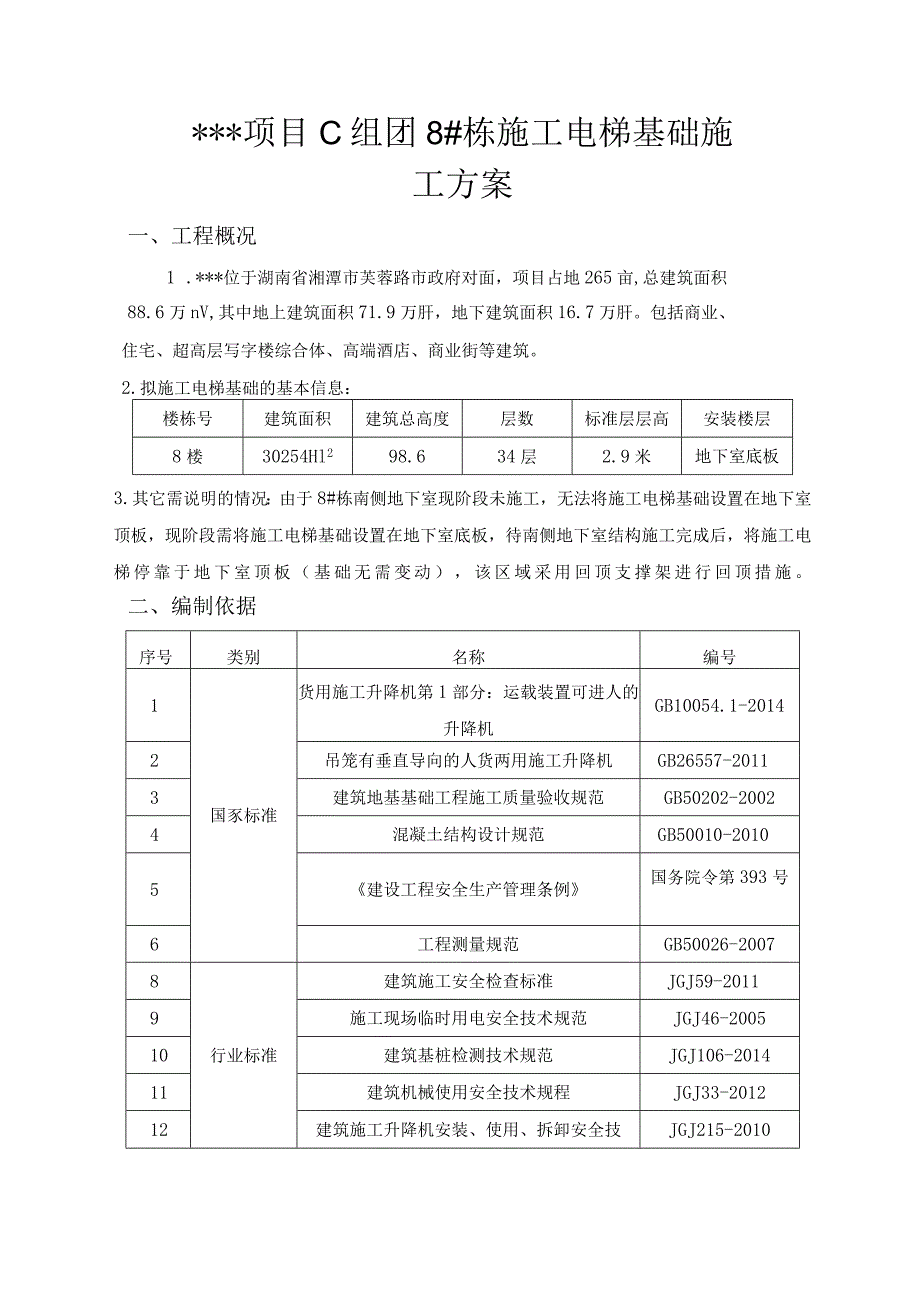

1、*项目C组团8#栋施工电梯基础施工方案编制:;审核:审批:、-Ll1、带S1.5221、SC200/200型施工电梯概况22、施工电梯基础定位及基础设计32、施工电梯基础设计43、.44、支模形式的选取5四、施工准备及计划61、技术准备62、.73、材料、构件1*十划.74、器械、设备Vh划75、-VJcd.7:/1:、石1:1、,p1-182、地脚螺栓的预埋93、基础防雷接地11六、安全保证措施111、临电工女全措122、安全使用及监督措施12、f-15Pf11127.1工升降1十算.127.2回顶架计算177.3附件:施工电梯基础联合验收表21*项目C组团8#栋施工电梯基础施工方案一、工程

2、概况1 .*位于湖南省湘潭市芙蓉路市政府对面,项目占地265亩,总建筑面积88.6万nV,其中地上建筑面积71.9万肝,地下建筑面积16.7万肝。包括商业、住宅、超高层写字楼综合体、高端酒店、商业街等建筑。2.拟施工电梯基础的基本信息:楼栋号建筑面积建筑总高度层数标准层层高安装楼层8楼30254Hl298.634层2.9米地下室底板3.其它需说明的情况:由于8#栋南侧地下室现阶段未施工,无法将施工电梯基础设置在地下室顶板,现阶段需将施工电梯基础设置在地下室底板,待南侧地下室结构施工完成后,将施工电梯停靠于地下室顶板(基础无需变动),该区域采用回顶支撑架进行回顶措施。二、编制依据序号类别名称编号

3、1国豕标准货用施工升降机第1部分:运载装置可进人的升降机GB10054.1-20142吊笼有垂直导向的人货两用施工升降机GB26557-20113建筑地基基础工程施工质量验收规范GB50202-20024混凝土结构设计规范GB50010-20105建设工程安全生产管理条例国务院令第393号6工程测量规范GB50026-20078行业标准建筑施工安全检查标准JGJ59-20119施工现场临时用电安全技术规范JGJ46-200510建筑基桩检测技术规范JGJ106-201411建筑机械使用安全技术规程JGJ33-201212建筑施工升降机安装、使用、拆卸安全技JGJ215-2010术规程13其它*

4、项目施工组织设计14*项目施工图纸15*项目岩土工程勘察报告16SC200/200型施工升降机使用说明书三、设计概况1、SC200/200型施工电梯概况本工程拟在8#楼南侧布置一台SC200/200型施工电梯,施工电梯安装总高度约为112m(75标准节)。(1)、整机性能参数表序号项目单位参数1额定载重量kg2000/20002额定提升速度m/min363减速器速比/1:164最大架设高度m4505安全器型号/SAJ40-1.26电机功率kw23117额定工作电流A23248吊笼总重kg200029标准节质量(包括附着臂重量)kg17010吊笼尺寸(长X宽X高)mm320015002500(室

5、内)11标准节尺寸(长X宽X高)nun650650X1508(2)、主要特点施工升降机由吊笼、传动装置、导轨架、附着架等结构组成,具体结构组成如下图:图3.1升降机结构组成1导轨架2驱动体3驱动单元4电气系统5安全器座板6防坠安全器7限位碰块8上电气箱9吊笼10下电气箱H底架护栏12附着装置13电缆导线架14电缆卷筒15电缆臂架16电动吊杆2、施工电梯基础定位及基础设计(1)施工升降机基础定位拟定将施工电梯基础布置于C组团8#楼南侧,详见如下:D0.25MPa,均大于0.15MPa承载力要求,故本工程8#栋施工电梯基础采用天然基础。地辟号岩土名称顺册(m)层层(m)fok(fo)kP)Es(E

6、o)(MPa)人珠犍S注桩)设计魏qs(KPa)Qpo(KPa)OO姆土现施0.3-3.5高/10科赫士0-1.20.80-3.70高1203.512.50.7普赫士1.2-1.91.00-8.20中2408.0430.7桥解士1.84.60.70-2.80中2006.5340.7驯6.5-8.30.80-6.50侏2503547.5/0.6E6.27.60.80-4.30保3004065/0.658.6-10.40.50-2.40中1806.0300.7及9.311.01.20-3.80侏(600)(90.0)8020000.80悯峨砂麻岩11.6-16.8未嬲不可除;2000)150325

7、00.85考虑基础排水顺畅,并根据现场实际情况,基础平台布置方式采用地平式地平式比地平高比地平低优点排水较为简单不需要排水地面与吊笼间无门坎缺点门坎较高有门坎,但只需用木板搭一简单坡道非常容易积水,必须采取严格的排水措施(4)支模形式的选取本工程根据实际情况选取砖胎膜,当选择砖胎膜时,用600*600*200砌块砌筑,以保证其不垮塌。(5)回顶设计由于8#栋南侧地下室现阶段未施工,无法将施工电梯基础设置在地下室顶板,现阶段需将施工电梯基础设置在地下室底板,待南侧地下室结构施工完成后,将施工电梯停靠于地下室顶板位置,基础无需变动。地下室顶板完成施工后,施工电梯停靠地下室顶板上,为保证顶板允许荷载

8、满足施工电梯要求,需在地下室对施工电梯停靠区域(包括安全防护棚及安全通道)进行脚手架回顶施工,回顶区域超出电梯基础区域5m,回顶脚手架搭设平面尺寸为IOm*5m,立杆纵向横向间距60Omnb大横杆步距150OnInb自由端长度2OOnun,架体四周设置剪刀撑,同时每个四跨设置竖向剪刀撑,地下室顶板下回顶架体采用顶托和木材回顶牢靠,详附计算书。8#栋施工电梯回顶架搭斛意图四、施工准备及计划1、技术准备1)编制施工电梯基础施工方案;2)项目技术负责人对管理人员及工人进行安全技术交底;2、人员准备楼栋号工种人数单位名称8#栋施工员安全员木工混凝土工钢筋工施工员安全员表中人员根据项目具体情况添加O3、

9、材料、构件计划序号名称规格数量备注1安全帽1顶/人2钢筋C12若干3混凝土C35P810立方米4、器械、设备计划序号名称规格数量备注1泵车1台2内部振动器1台3活动搬手1套5、进度计划时间进度8#栋施工电梯基础进度计划工作内容51作日5个工作日5个工作日5个工作日3个工作日准备工作(含测量定位)磔ft时词钢筋绑扎时间碎浇筑时间五、基础施工1、基础施工(1)、施工电梯基础底部地下室承台钢筋绑扎现阶段施工电梯基础时,地下室结构未施工,由于存在部分地下室承台与施工电梯基础相交,为避免施工电梯安装后导致该承台结构无法施工,故在施工电梯基础施工时,须提前完成该承台开挖、垫层、防水、钢筋绑扎等一系列工序,并在该承台绑扎钢筋时直接对施工电梯钢筋进行预埋,承台外围进行预留插筋,方便后期与地下室其他底板钢筋连接。地下室承台与基础平面布置图(2)、平台基础钢筋绑扎地下室承台钢筋施工完毕后即可开始绑扎平台基础钢筋,按照电梯厂家提供的施工电梯基础平台资料,平台基础钢筋为HRB400,双层双向12200。钢筋绑扎时应及时通知施工电梯供应商安装预埋,将预埋地脚螺栓的上部扶至

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
