《某大桥引桥施工组织设计.docx》由会员分享,可在线阅读,更多相关《某大桥引桥施工组织设计.docx(39页珍藏版)》请在第壹文秘上搜索。

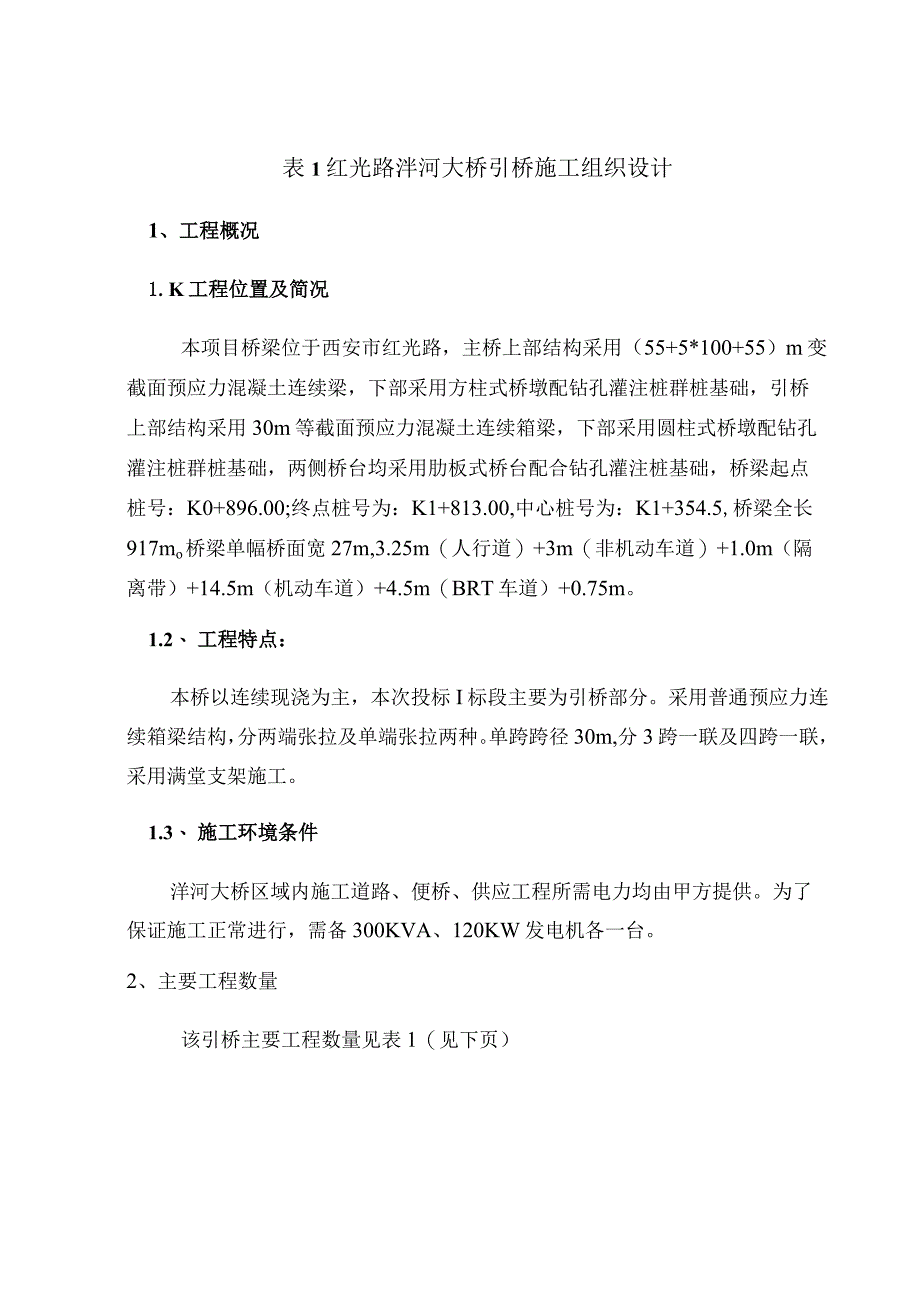

1、西咸新区津东新城红光路洋河大桥引桥施工组织设计(除钻孔灌注桩外)西安北通水电工程有限公司2013年10月4日表1红光路泮河大桥引桥施工组织设计1、工程概况1.K工程位置及简况本项目桥梁位于西安市红光路,主桥上部结构采用(55+5*100+55)m变截面预应力混凝土连续梁,下部采用方柱式桥墩配钻孔灌注桩群桩基础,引桥上部结构采用30m等截面预应力混凝土连续箱梁,下部采用圆柱式桥墩配钻孔灌注桩群桩基础,两侧桥台均采用肋板式桥台配合钻孔灌注桩基础,桥梁起点桩号:K0+896.00;终点桩号为:K1+813.00,中心桩号为:K1+354.5,桥梁全长917mo桥梁单幅桥面宽27m,3.25m(人行道

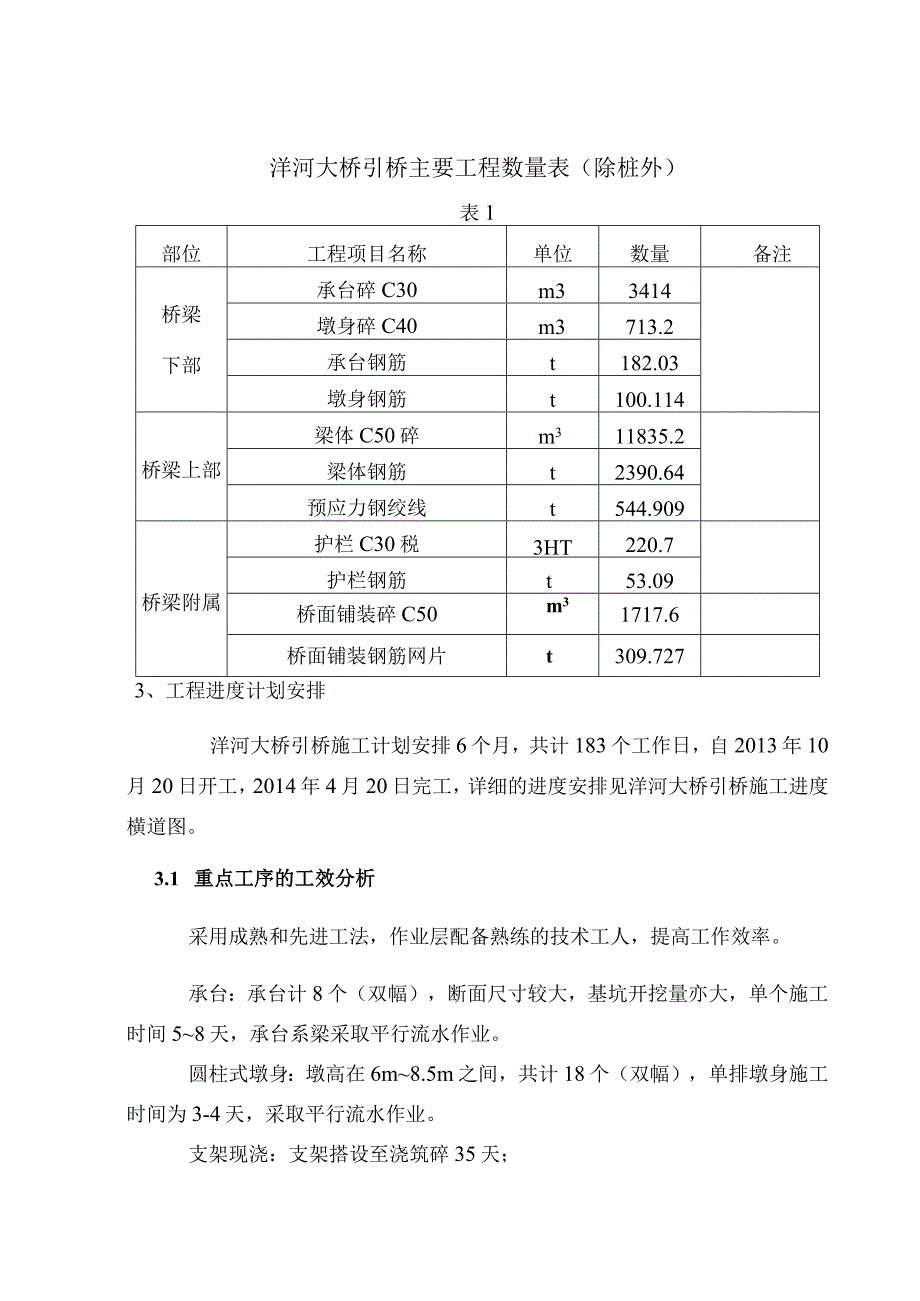

2、)+3m(非机动车道)+1.0m(隔离带)+14.5m(机动车道)+4.5m(BRT车道)+0.75m。1.2、 工程特点:本桥以连续现浇为主,本次投标I标段主要为引桥部分。采用普通预应力连续箱梁结构,分两端张拉及单端张拉两种。单跨跨径30m,分3跨一联及四跨一联,采用满堂支架施工。1.3、 施工环境条件洋河大桥区域内施工道路、便桥、供应工程所需电力均由甲方提供。为了保证施工正常进行,需备300KVA、120KW发电机各一台。2、主要工程数量该引桥主要工程数量见表1(见下页)洋河大桥引桥主要工程数量表(除桩外)表1部位工程项目名称单位数量备注桥梁下部承台碎C30m33414墩身碎C40m371
3、3.2承台钢筋t182.03墩身钢筋t100.114桥梁上部梁体C50碎m311835.2梁体钢筋t2390.64预应力钢绞线t544.909桥梁附属护栏C30税3HT220.7护栏钢筋t53.09桥面铺装碎C50m31717.6桥面铺装钢筋网片t309.7273、工程进度计划安排洋河大桥引桥施工计划安排6个月,共计183个工作日,自2013年10月20日开工,2014年4月20日完工,详细的进度安排见洋河大桥引桥施工进度横道图。3.1 重点工序的工效分析采用成熟和先进工法,作业层配备熟练的技术工人,提高工作效率。承台:承台计8个(双幅),断面尺寸较大,基坑开挖量亦大,单个施工时间58天,承台
4、系梁采取平行流水作业。圆柱式墩身:墩高在6m8.5m之间,共计18个(双幅),单排墩身施工时间为3-4天,采取平行流水作业。支架现浇:支架搭设至浇筑碎35天;各部分具体的进度计划分述如下:3.2 引桥桥梁及桥面工程a、施工准备7天;b、承台系梁施工70天;c、墩柱施工70天;d、现浇梁施工110天;e、桥面铺装等附属工程安排90天(根据现浇梁进度及时跟进施工);详见洋河大桥引桥施工进度计划横道图。4、施工队伍安排及机械配置4.1 施工班组安排a、钢筋分2个班组共计50人,主要负责引桥下部及上部现浇梁钢筋施工;b、木工分2个班组共计50人,主要负责引桥下部及上部现浇梁木工施工;c、混凝土张拉混合
5、工班1个,共计20人,主要负责引桥下部及上部混凝土浇筑及现浇梁张拉;d、支架班1个,共计25人,主要负责引桥现浇梁支架施工。共计投入劳动力155人,杂工临时配备10人。4.2 机械设备配置根据该工程的具体特点,为保证按时保质保量的完成大桥的施工任务,我单位抽调较先进的机械设备,投入本工程的施工。具体详见附表、拟投入本工程的的主要施工机械设备材料表顺序名称规格单位数量备注1汽车吊25T32平板车30T台13装载机ZL30台14千斤顶350T45千斤顶100T台26压浆机套17钢筋调直机台28钢筋弯曲机45型台29钢筋切断机50型Za210电焊机BX-500台1211空压机3m3台212平板振动器
6、213插入式振动器5cm台125、项目管理机构与人员组成为确保“安全、优质、高效、低耗”地完成本工程施工,按照高效精干的原则组建西咸新区红光路洋河大桥项目队,按项目法管理及组织施工,管理层由公司选派具有丰富大桥施工经验的专业技术人员及具有丰富管理经验的管理人员组成,详见施工组织机构框图。项目队组织机构(见下页项目队组织机构框图)项目队组织机构框图项目队长梁计技术主管华里副队长黄艳超质 检明 光财 务苑 春 柳钢筋一班木工一班碎张拉班支架班施工队伍以参加铜黄高速13标现浇梁的人员为主,同时后备太原北中环现浇梁项目人员。6、临时工程规划临时驻地建设为完成本工程,拟修建临时房屋的建筑面积为100Om
7、2,其中生产用房屋200n生活用房屋400m2,生产用房屋采用临时搭设彩钢瓦顶房;生活用房屋采用活动板房结构,为方便施工,施工驻地设在洋河大桥引桥两头外侧空地,或根据项目部要求布置。8、引桥施工顺序8.1、 总体施工安排1)安排原则首先安排施工7#-14#现浇段施工,单幅流水作业施工,待0#-7#墩处完成征地拆迁后,整体转移至桥头处。2)桥梁施工顺序基础和下部工程按平行流水作业,从过渡墩至桥头连续施工。3)桥面系及附属:根据上部现浇梁顺序适时跟进安排施工。8.2、 各分项工程的施工工序1)承台基础:验桩一施工准备一基坑放样一分层开挖一坑壁加固一边坡整形一基底验收一桩顶面凿毛清洗一模板安装一钢筋
8、制安和混凝土冷却降温系统安装一碎浇注一养护一拆模一基坑回填。2)柱式墩:基础顶面凿毛清洗一测量定位一钢筋绑扎一模板安装一碎浇筑一养护一拆模。3)盖梁:墩柱顶面凿毛清洗-安装支架-模板安装一钢筋绑扎f砂浇筑f养护一拆模。4)圆柱墩身:测量定位一支架安装及下侧模安装、校正一钢筋制安一模板安装、校正一碎浇注一养护一拆模一下一循环段施工。5)引桥箱梁现浇施工:地基处理硬化一支架搭设一铺设底侧模f钢筋安装一波纹管定位一穿束一内模安装一顶板钢筋安装一碎浇筑一养护一拆模一张拉压浆封锚一拆除模板支架。6)防撞墙施工:施工准备一测量放样一凿毛清洗一钢筋制安一模板安装f碎浇注f养护f拆模。7)桥面铺装施工:桥面洗
9、刨一冲洗一绑扎钢筋一浇筑混凝土一养护。9、引桥工程技术方案9.1、 工程概况洋河大桥引桥,上部结构采用4*30米+3*30米预应力碎连续箱梁;引桥下构采用圆柱式墩;承台系梁基础。9.2、 引桥墩承台系梁施工采用机械放坡开挖,并预留一定厚度土层由人工开挖、清理至基底标高。承台或桩顶系梁基坑开挖至设计标高后及时对钻孔桩桩头高出设计桩顶部分的税予以清除,采用手工凿除和风动工具凿除的施工方法,首先使用风动工具将桩头清除至距设计桩顶1020厘米的位置,然后改为手工凿除直至设计桩顶标高。引桥墩承台混凝土由甲供应,采用混凝土泵送施工,用多台650的插入式振动器振捣,承台和系梁施工工艺见下页“承台系梁施工工艺
10、框图”所示。承台系梁施工工艺框图9.3、 引桥墩身施工引桥墩身为椭圆柱式桥墩,部分墩顶设大头帽,柱式墩施工采用加工成型钢模拼装施工,本标段拟投入2600mm*160Omm定制钢模3套,模板的安装用25t的汽吊车配合进行。混凝土采用泵送入模,插入式振捣器捣固,搭设钢管脚手架作为模板支架和操作台。成型钢模由两块半圆柱形钢板加两块平板模拼合而成,钢板厚度为4mm,卷制成与墩柱直径相同,并在外侧增加足够数量的外箍,两块模型之间及两节模型之间采用螺栓连接。墩顶帽与墩身同时施工。柱式墩施工工艺见下页”柱式墩施工工艺框图”所示。凿毛、准备下步施工9.4、 现浇预应力连续钢筋混震土箱梁的施工引桥现浇连续箱梁部
11、分,梁体混凝土为C50,均采用腕扣式脚手架搭设满堂架支撑,混凝土泵车浇注。支架的类型及安装首先,根据地质情况测定地基承载力,根据承载力情况对基础进行处理,尤其墩周围进行局部人工夯实后硬化,处理宽度为桥两侧各加宽1米,并设置1%的单坡进行排水,在支架底部安装可调下承托,再搭设腕扣钢管支架,支架步距采用60cm*90cmo在横梁及纵梁下部采用30cm*60cm加密支架,横梁下步距60cm*60cm,支架顶部安装可调上承托,用以调节模板标高,承托上安装纵横方木作为分配梁(支架宽比梁宽075LOIn作为工作平台)。根据荷载的重量,在确保支架有足够的的强度、刚度和稳定性的前提下,并且每5m设置剪力架一道
12、,确定立柱的分布和加强杆的布置。连续梁支架搭设如下示意同时要注意在支架范围设防水措施,防止雨水和其它水流入换填区,引起支架下沉。其次,进行构件检验,所有构件必须经检验合格后方投入使用。脚手架组装以34人一组,其中12人递料,另外两人共同配合安装,每人负责一端。组装时,至多二层向同一方向,或由中间向两边推进,不得从两边向中间合拢组装,否则,中间杆件会因两侧架子刚度太大而难以安装。杆件组装顺序是:立杆底座。立杆C横杆O斜杆O接头锁紧O脚手板上层立杆O立杆连接锁O横杆。有关注意事项:1、地基基础表面要坚实平整,垫板放置牢靠,排水畅通,不允许有浮动松动现象。2、所有构件都应按设计及脚手架有关规定设置。
13、3、接头是立杆与横杆、斜杆的连接装置,应确保接头锁紧。组装时,先将上碗扣搁置在限位销上,将横杆、斜杆等接头插入下碗扣,使接头弧面与立杆密贴,待全部接头插入后,将上碗扣凸头扣紧,直至上碗扣被限位销卡紧不再转动为止。如发现上碗扣扣不紧,或限位销不能进入上碗扣螺旋面,应检查立杆与横杆是否垂直,相邻的两下碗扣是否在同一水平面上(即横杆水平度是否符合要求);下碗扣与立杆的同轴度是否符合要求;下碗扣的水平而同立杆轴线的垂直度是否符合要求;横杆接头与横杆是否变形;横杆接头的弧面中心线同横杆轴线是否垂直;下碗扣内有无砂浆等杂物。4、碗扣式脚手架构件主要是焊接而成,故检验的关键是焊接蝠质量,要求焊缝饱满,没有咬
14、肉、夹磴、裂纹等缺陷。钢管应无裂缝,凹陷、锈蚀。5、脚手架的施工和使用由专人负责,并设安全监督检查人员,确保脚手架的搭设和使用符合设计和有关规定的要求。6、在使用过程申,定期对脚手架进行检查,严禁在架上乱堆乱放,及时清理各层堆积的余料。7、不得将脚手架等物从过高的地方抛掷,不得随意拆除已投入使用的构件。8、脚手架等物的全部拆除,必须等到混凝土连续梁的强度已超过80%或预应力混凝士连续梁压的水泥浆强度已超过80%时才能拆除全部使用的构件。施工预拱度、支架预压a、在支架上浇筑梁式上部构造时,在施工过程中和卸架后,上部构造要发生一定的下沉和产生一定的挠度。因此,为使上部构造在卸架后能满意地获得设计规定的外形,须在施工时设置一定数值的预拱度,一般跨中在1-2CIn之内考虑。在确定预拱度时应考虑下列因素:卸架后上部构造本身及活载一半所产生的竖向挠度;支架在荷载作用下的弹性压缩;支架在荷载作用下的非弹性变族支架基底在荷载作用下的非弹性沉陷;由温度变化而引起的挠度;由混凝土徐变引起的徐变挠度;徐变挠度对梁体的挠度影响不容忽视。因此,必须深入研究各种因素,加以控制。根据梁的挠度和支架的变形所计算出来的预拱度之和,为预拱度的最高值,设置在梁的跨径
