某广场三旧改造项目施工组织设计.docx

上传人:p** 文档编号:852034 上传时间:2024-03-22 格式:DOCX 页数:91 大小:180.08KB
下载 相关 举报
某广场三旧改造项目施工组织设计.docx_第1页
第1页 / 共91页
某广场三旧改造项目施工组织设计.docx_第2页
第2页 / 共91页
某广场三旧改造项目施工组织设计.docx_第3页
第3页 / 共91页
某广场三旧改造项目施工组织设计.docx_第4页
第4页 / 共91页
某广场三旧改造项目施工组织设计.docx_第5页
第5页 / 共91页
某广场三旧改造项目施工组织设计.docx_第6页
第6页 / 共91页
某广场三旧改造项目施工组织设计.docx_第7页
第7页 / 共91页
某广场三旧改造项目施工组织设计.docx_第8页
第8页 / 共91页
某广场三旧改造项目施工组织设计.docx_第9页
第9页 / 共91页
某广场三旧改造项目施工组织设计.docx_第10页
第10页 / 共91页
亲,该文档总共91页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《某广场三旧改造项目施工组织设计.docx》由会员分享,可在线阅读,更多相关《某广场三旧改造项目施工组织设计.docx(91页珍藏版)》请在第壹文秘上搜索。

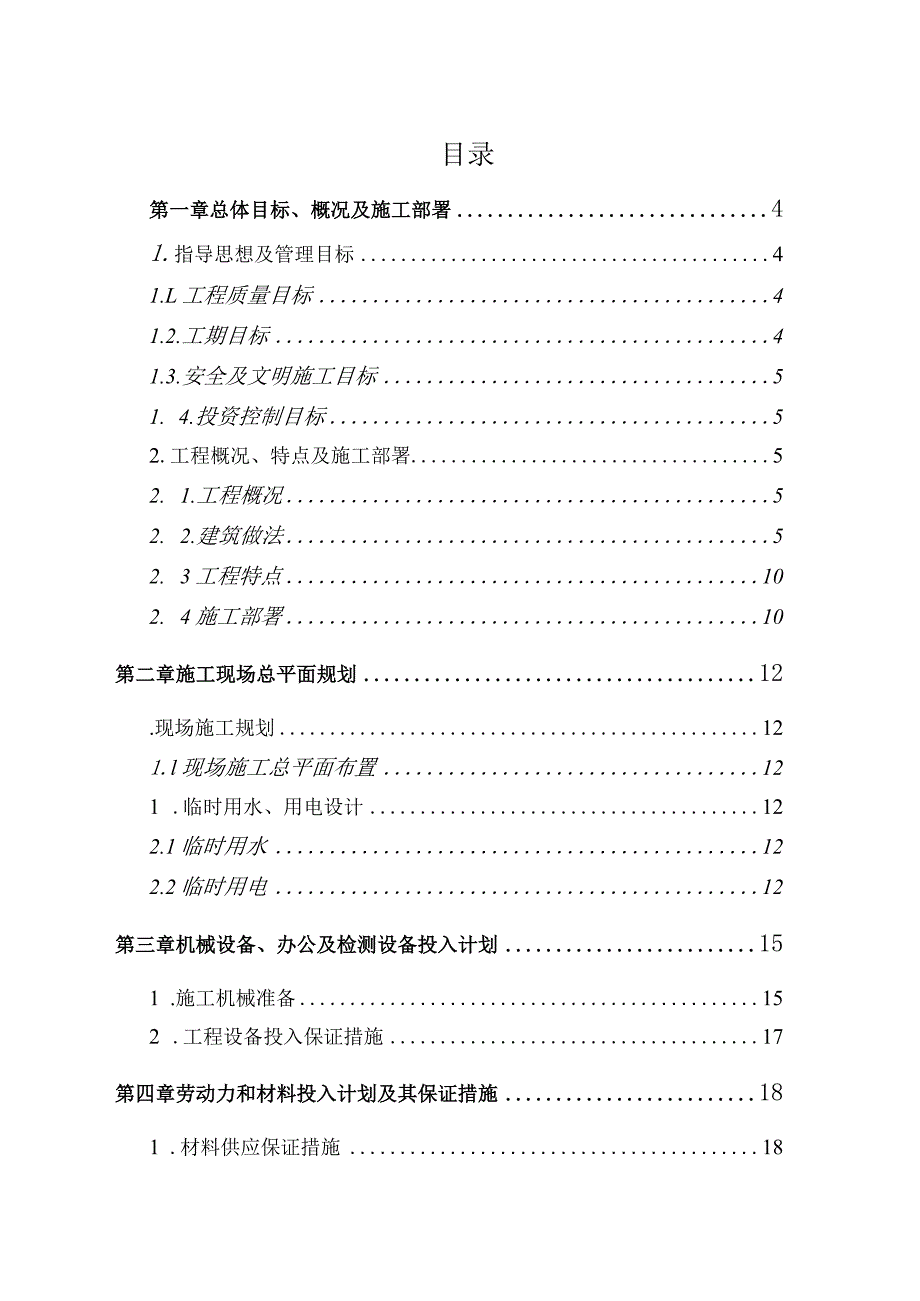

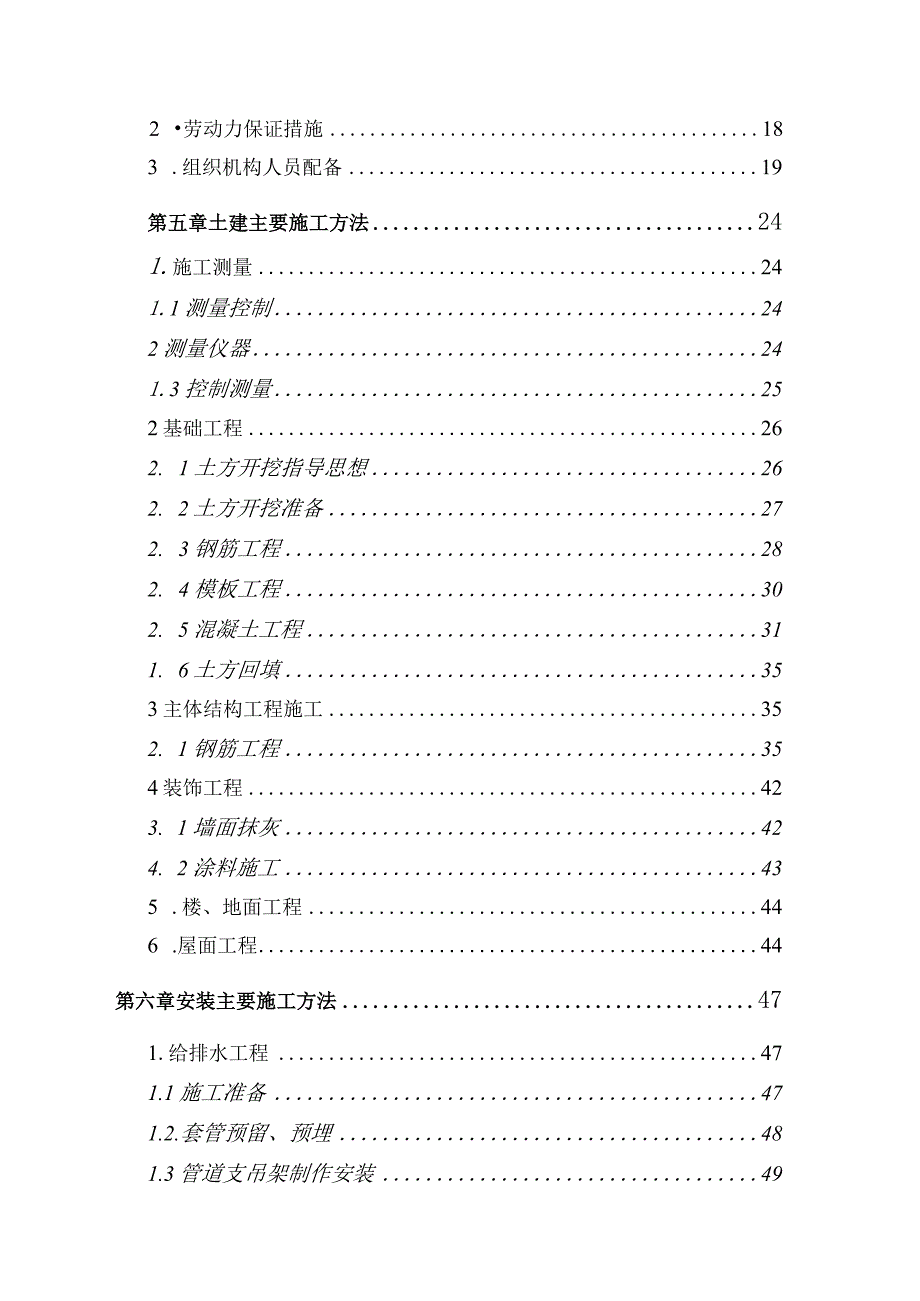

1、目录第一章总体目标、概况及施工部署41.指导思想及管理目标41.L工程质量目标41.2.工期目标41.3.安全及文明施工目标51. 4.投资控制目标52.工程概况、特点及施工部署52. 1.工程概况52. 2.建筑做法52. 3工程特点102. 4施工部署10第二章施工现场总平面规划12.现场施工规划121.l现场施工总平面布置121 .临时用水、用电设计122.1临时用水122.2临时用电12第三章机械设备、办公及检测设备投入计划151 .施工机械准备152 .工程设备投入保证措施17第四章劳动力和材料投入计划及其保证措施181 .材料供应保证措施182 劳动力保证措施183 .组织机构人员

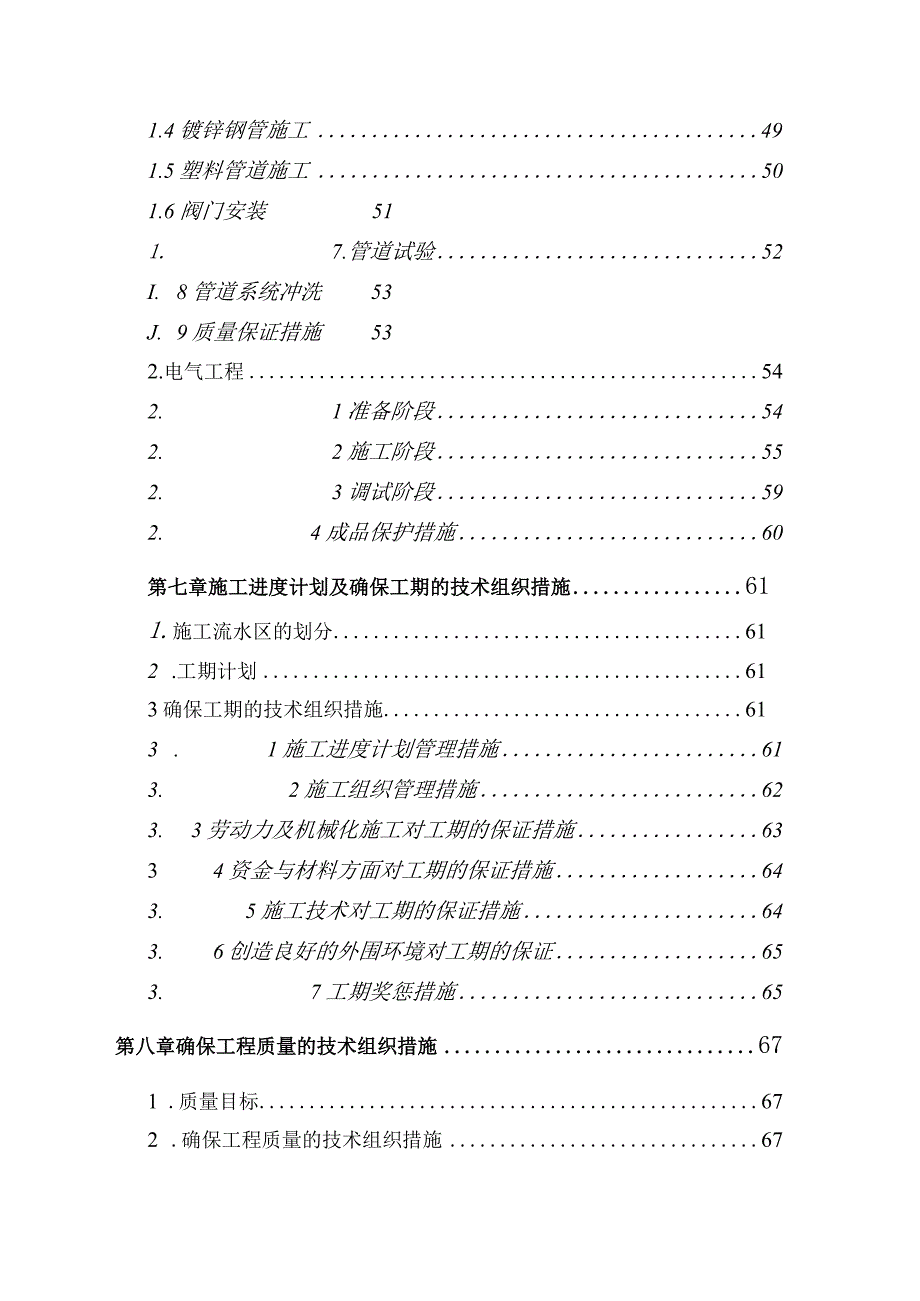

2、配备19第五章土建主要施工方法241.施工测量241.1测量控制242测量仪器241.3控制测量252基础工程262. 1土方开挖指导思想262. 2土方开挖准备272. 3钢筋工程282. 4模板工程302. 5混凝土工程311. 6土方回填353主体结构工程施工352. 1钢筋工程354装饰工程423. 1墙面抹灰424. 2涂料施工435 .楼、地面工程446 .屋面工程44第六章安装主要施工方法471.给排水工程471.1施工准备471.2.套管预留、预埋481.3管道支吊架制作安装491.4镀锌钢管施工491.5塑料管道施工501.6阀门安装511.7.管道试验52I. 8管道系统冲

3、洗53J. 9质量保证措施532.电气工程542.1准备阶段542.2施工阶段552.3调试阶段592.4成品保护措施60第七章施工进度计划及确保工期的技术组织措施611.施工流水区的划分612 .工期计划613确保工期的技术组织措施613 .1施工进度计划管理措施613.2施工组织管理措施623.3劳动力及机械化施工对工期的保证措施6334资金与材料方面对工期的保证措施643.5施工技术对工期的保证措施643.6创造良好的外围环境对工期的保证653.7工期奖惩措施65第八章确保工程质量的技术组织措施671 .质量目标672 .确保工程质量的技术组织措施672.1质量保证体系672.2.质量管

4、理制度672. 3质量技术措施683. 4材料保证措施704. 5质量奖惩措施705. 6质量通病防治措施70第九章确保安全生产的技术措施741.安全生产目标742确保安全生产的技术组织措施742.1安全生产保证体系742.2项目部各负责人安全职责742.3安全管理制度782.4现场施工安全技术措施79第十章确保文明施工的技术措施831 .文明施工目标832 .文明施工保证体系833文明施工管理措施833 .1文明施工技术措施834 .文明施工现场形象设计845 ,环境保护具体措施855.1施工现场防大气污染措施:855.2施工现场的水污染防止措施865.3施工现场防噪声污染的各项措施865.

5、4其它污染的控制措施87第十一章特殊季节施工措施881 .雨季施工措施88第一章总体目标、概况及施工部署本工程是我单位树立信誉的又一契机,我们的指导思想是:发挥自身优势,加强科学管理,配备充足机械,运用先进、成功的施工技术,确保合同内容全面按期完成;严格按质量保证手册要求运作,确保达到质量管理目标。1.指导思想及管理目标我们的指导思想是:树立大科技观念,贯彻科技是第一生产力的方针,以质量为中心,按照质量管理和质量保证,建立工程质量保证体系;编制项目质量计划;选配高素质的项目经理及管理人员,组成项目经理部;按国际惯例实施项目管理;积极应用推广新技术、新工艺、新材料、新设备;精心组织,科学管理;在

6、合同工期内优质、高速、安全、低耗地完成本工程的建设任务。1.L工程质量目标确保达到投标书的合格质量标准,如因我单位原因导致工程质量达不到该预期质量目标,愿承担按照合同协议罚款。1.2. 工期目标确保在规定工期内全面完成合同范围内的工程内容。若因我单位原因造成工期拖延,每拖延一天,我单位愿接受双方约定罚。本工程工期节点安排如下:低层住宅工期节点:地下室出土0.00完成时间为2016年9月10H,主体结构封顶完成时间为2016年12月2日,主体砌筑完成时间为2017年1月3日,竣工验收完成时间为2017年4月10日,竣工备案完成时间为2017年4月20日。(具体时间详施工计划表)西区商业工期节点:

7、地下室出土O.OO完成时间为2016年10月1日,主体结构封顶时间为2017年1月1日,主体砌筑完成时间为2017年2月2日,竣工验收完成时间为2017年5月10日,竣工备案完成时间为2017年5月20日。(具体时间详施工计划表)1.3. 安全及文明施工目标安全设施齐全,杜绝死亡、确保不发生重大安全事故,轻伤事故率小于1/1000,确保安全及文明施工。1.4. 投资控制目标积极协助业主,提出合理化建议,科学地编制施工方案和作业设计,减少定额外消耗,为业主最大限度节约投资。2工程概况、特点及施工部署2.1.工程概况本工程位于广东省新兴县城镇广兴大道东凌丰工业园,工程名称:凌丰集团总部“三旧”改造

8、项目紫荆广场之紫荆名苑、西区商业工程,工程内容包括山体挡土墙、低层住宅、西区商业楼。本工程全部采用碎框架结构;纯地下室采用全现浇钢筋混凝土框架结构,山体碎挡土墙采用钢筋混凝土结构。低层住宅61户,建筑面积经21051.15m2f3层,建筑高度约为12m,地上建筑面积经为16232.46m2,地下1层,建筑面积约为4818.69m2;西区商业楼建筑面积约9285.72m2,地上3层,建筑高度约为13.4m;山体碎挡土墙纸1873.28m2o2.2.建筑做法地面做法包括以下几种:a.水泥砂浆面:用所有房间(除卫生间外).1 .素土夯实2 .100厚C15混凝土3 .素水泥浆结合层一道4 .20厚M

9、25水泥砂浆批面,加水泥粉随手抹光b.细石混凝土面:地下室底板1 .素土夯实2 .100厚C15混凝土垫层3 .20厚1:2.5水泥砂浆找平层4 .刷基层处理剂一遍5 .防水层:4.0厚APF自粘聚合物改性沥青防水卷材2厚水泥基双组份聚合物防水涂料6 .铺0.5厚塑料膜保护层7 .50厚C20细石混凝土保护层8 .防水钢筋混凝土底板(抗渗等级P6局部P8)C.防水地面:卫生间、厨房1 .素士夯实2 .100厚C15混凝土3 .50厚C20细石混凝土找0.5%l%坡,最薄处20厚4 .刷基层处理剂一道5 .1.5厚合成高分子防水涂料,沿四周反上卷起50mm6 .250厚L6水泥炉渣垫层7 .M1

10、5水泥砂浆找坡,最低处15厚8 .刷基层处理剂一道9 .1.5厚合成高分子防水涂料10 .25厚M15干硬性水泥砂浆结合层11 .预留10厚面层(业主自理)楼面做法包括以下几种:a.水泥砂浆面:所有房间(除卫生间外)1.现浇钢筋混凝土楼板2.素水泥浆结合层一道3.25厚M25水泥砂浆批面,加水泥粉随手抹光b.下沉式卫生间防水地面:卫生间1 .钢筋混凝土楼板2 .20厚M15水泥砂浆找平层3 .刷基层处理剂一道4 .1.5厚合成高分子防水涂料,沿四周反上卷起500mm5 .250厚L6水泥炉渣垫层6 .M15水泥砂浆找坡,最低处15厚7 .刷基层处理剂一道8 .1.5厚合成高分子防水涂料9 .2

11、5厚M15干硬性水泥砂浆结合层10 .预留810厚防滑耐磨地砖(业主自理),M25水泥砂浆加2%聚合物乳液填缝抹平内墙面做法包括以下几种:a.水泥砂浆面:所有房间(东西向内墙)(除卫生间、阳台、女儿墙外)。1.素水泥浆一遍(内掺水重5%建筑胶)2.砌块与混凝土交接处加挂300宽钢丝网,钢丝网规格01孔,格IOXlO或。2孔,格20x20,用射钉中距600x600锚固。3.30厚I型玻化微珠保温砂浆4.5厚抗裂砂浆(内嵌网格布)b.水泥砂浆面:卫生间、厨房1. 15厚聚合物乳液防水砂浆防水找平层,分两次抹灰2. 聚合物乳液防水素浆一遍3. 10厚聚合物乳液防水砂浆防水层,分两次抹灰4. 5厚聚合

12、物乳液防水砂浆外墙面做法包括以下几种:a.面砖:1.25厚M20水泥砂浆打底扫毛2.3厚M20水泥细砂掺加强剂(树脂水泥砂浆)结合层3.10厚劈开砖,聚合物水泥防水砂浆勾缝b.干挂石材面:1.25厚卜120水泥砂浆2 .按石材的规格设不锈钢连接件锚固在墙内,石材离墙303 .锚固墙内的连接件与石材连接4 .25厚花岗石(另选)5.板缝填注中性密封胶顶棚做法以下:a.混凝土(白灰水)面:1 .混凝土板底2 .喷白灰水二遍(加胶)屋面做法包括以下几种:a.卷材、涂膜防水屋面(细石混凝土保护层,上人屋面)1.现浇钢筋混凝土屋面板,板面清洗干净2. 1000以内用M15水泥砂浆找2%坡,1000以外用

13、LC5.0轻集料混凝土找2%坡3. 20厚M20水泥砂浆压实抹平4. 防水层(防水卷材或涂膜层或复合防水层):11级防水4.0厚APF自粘聚合物改性沥青防水卷材(屋面与墙交接处防水层需沿周边反上300)5. 50厚挤塑型聚苯乙烯保温隔热板6. 10厚M5水泥砂浆隔离层7. 干铺玻璃纤维布(聚酯纤维无纺布)一层8. 40厚C20细石混凝土(掺适量减水剂),内置。4150双向,沿周边、分水线及纵横每隔不大于6m留20宽分格缝,聚氨酯或硅酮油膏填缝9. 25厚M20水泥砂浆压实抹平10. 30厚花岗岩地面饰面(业主自理)b.种植屋面(可按需不设保温层)1.现浇防水钢筋混凝土屋面板,板面清洗干净2.

14、50厚挤塑型聚苯乙烯保温隔热板3. 1000以内用M15水泥砂浆找2%坡,1000以外用LC5.0轻集料混凝土找2%坡4. 20厚M20水泥砂浆压实抹平5. 防水层(防水卷材或涂膜层或复合防水层):I级防水4.0厚APF自粘聚合物改性沥青防水卷材+1.5厚合成高分子防水涂料(屋面与墙交接处防水层需沿周边反上300)6. 耐根穿刺防水层7. 20厚20M水泥砂浆保护层8. 20高凹凸型排(蓄)水板9 .土工布过滤层10 .种植土,厚度按工程设计IL植被层c.坡屋面1.现浇混凝土屋面板,表面清扫干净2. 板面纵横刷素水泥浆各一道3. 20厚M25防水砂浆(加5%防水剂)找平4. 刷基层处理剂一遍5. 4.0厚APF自粘聚合物改性沥青防水卷材,隔离层:0.15厚聚乙烯薄膜一层6. 50厚挤塑型聚苯乙烯保温隔热板7. 20厚M25水泥砂浆找平层8. 35厚C25细石混凝土持钉层(内配0415OX15O钢筋网与屋面板预埋钢筋头绑牢)9,钢顺水条-25X5,中距600,用。3.5长40水泥钉600固定10 .钢挂瓦条L30X4,中距按瓦材规格(与钢顺水条采用焊接连接)11 .水泥砂浆卧瓦层最薄15厚12 .25厚(最薄处)M5水泥石灰砂浆坐铺

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
