汝南县汝河右岸王岗镇尹庄寨段堤防整治项目实施方案.docx

上传人:p** 文档编号:852578 上传时间:2024-03-22 格式:DOCX 页数:30 大小:93.17KB
下载 相关 举报
汝南县汝河右岸王岗镇尹庄寨段堤防整治项目实施方案.docx_第1页
第1页 / 共30页
汝南县汝河右岸王岗镇尹庄寨段堤防整治项目实施方案.docx_第2页
第2页 / 共30页
汝南县汝河右岸王岗镇尹庄寨段堤防整治项目实施方案.docx_第3页
第3页 / 共30页
汝南县汝河右岸王岗镇尹庄寨段堤防整治项目实施方案.docx_第4页
第4页 / 共30页
汝南县汝河右岸王岗镇尹庄寨段堤防整治项目实施方案.docx_第5页
第5页 / 共30页
汝南县汝河右岸王岗镇尹庄寨段堤防整治项目实施方案.docx_第6页
第6页 / 共30页
汝南县汝河右岸王岗镇尹庄寨段堤防整治项目实施方案.docx_第7页
第7页 / 共30页
汝南县汝河右岸王岗镇尹庄寨段堤防整治项目实施方案.docx_第8页
第8页 / 共30页
汝南县汝河右岸王岗镇尹庄寨段堤防整治项目实施方案.docx_第9页
第9页 / 共30页
汝南县汝河右岸王岗镇尹庄寨段堤防整治项目实施方案.docx_第10页
第10页 / 共30页
亲,该文档总共30页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《汝南县汝河右岸王岗镇尹庄寨段堤防整治项目实施方案.docx》由会员分享,可在线阅读,更多相关《汝南县汝河右岸王岗镇尹庄寨段堤防整治项目实施方案.docx(30页珍藏版)》请在第壹文秘上搜索。

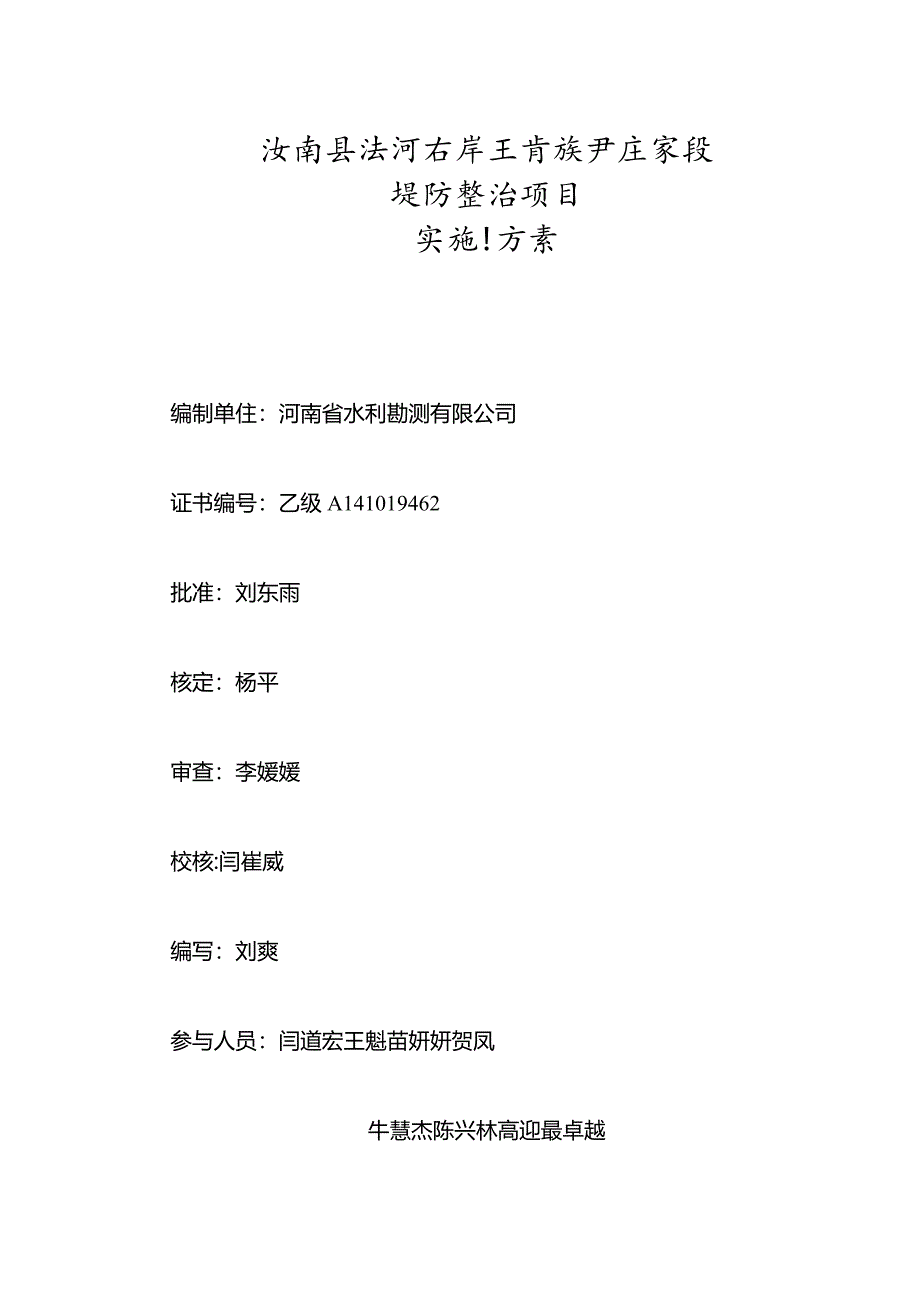

1、法南县法河右岸王南镇尹庄家段堤防整治项q实施方米河南疝水利勘测有限公司2023年9月汝南县法河右岸王肯族尹庄家段堤防整治项目实施!方素编制单住:河南省水利勘测有限公司证书编号:乙级A141019462批准:刘东雨核定:杨平审查:李媛媛校核:闫崔威编写:刘爽参与人员:闫道宏王魁苗妍妍贺凤牛慧杰陈兴林高迎最卓越张少鹏1.1 工程11.2 工程任务和规模11.3 工程设计21.4 施工组织设计21.5 工程管理2项目区概况421自夕太才既42.2社会经济概况5工程任务和规模63.1 项目区现状及存在问题63.2 项目建设的必要性63.3 项目建设可行性63.4 工程建设内容71ilSvt84.1 设

2、计依据84.2 工程总体布置84.3 主要工程量8施工组织设计95.1 施工条件95.2 施工导流95.3 主体工程施工95.4 施工交通135.5 施工总布置135.6 施工总进度146工程管理156.1 组织管理156.2 质量管理186.3 进度管理186.4 资金管理186.5 安全文明施工196.6 运营管理197环境保护与水土流失防治措施207.1环境保护2072-上IJ-t?228工程投资预算238.1 工程概述238.3 编制说明238.4 工程预算表27附件:1、汝南县汝河右岸王岗镇尹庄寨段堤防整治项目预算;2、汝南县汝河右岸王岗镇尹庄寨段堤防整治项目附图。1综合说明1.1

3、工程概况汝南县位于河南省南部,京广铁路以东。西连驻马店、确山,东邻平舆,北靠上蔡,南与正阳县隔河相望。地处北纬32。38,至33ol,东经114。09,至114。35)南北长平均60.7km,东西宽平均48.3kmo汝河,淮河支流洪河的重要支流,发源于河南省泌阳县五峰山,流经遂平县、汝南县、平舆县、正阳县、新蔡县班台与小洪河汇流入大洪河。与洪河相汇前河长222.5公里,流域面积7376平方公里,除西部为山区外,其他均为平原。在汝南县沙口以上河长146公里,河床比降1/4720;沙口至班台河长76.5公里,河床比降为1/6500。受汝南县水利局委托,我公司承担本项目的勘测设计工作,经过外业勘测、

4、现场调查等基础工作,于2023年9月编制完成了汝南县汝河右岸王岗镇尹庄寨段堤防整治项目实施方案。本次汝南县汝河右岸王岗镇尹庄寨段堤防整治项目位于汝南县王岗镇尹庄寨村段汝河右岸Q主要建设内容包括:堤顶道路硬化100Omo工程总投资40.00万元,其中建筑工程39.29万元,独立费用0.71万元。1.2 工程任务和规模1.2.1 项目区现状及存在问题项目区现状堤顶道路右岸为土路,一遇雨水,道路泥泞,影响堤防的防汛抢险和日常的管理维护。1.2.2 项目建设的必要性本项目的建设解决了汝河堤防基础设施薄弱,交通困难问题,改善了堤防的防汛抢险和日常的管理维护条件。因此,项目的建设是必要的。1.2.3 工程

5、建设内容本次汝南县汝河右岸王岗镇尹庄寨段堤防整治项目位于汝南县王岗镇尹庄寨村段汝河右岸。主要建设内容包括:堤顶道路硬化100Omo1.3 工程设计本工程为堤顶道路工程。项目区需硬化堤顶道路总长1000m,本次设计采用混凝土路面进行硬化。路基采用10%水泥稳定土垫层,厚10cm,路面采用C25混凝土面层,厚18cm,路面宽3.5m,两侧各设土路肩,宽0.5m。混凝土路面每隔6m设置缩缝一道,缝深6cm,缝宽0.6cm。每20Om设置一道胀缝,缝深18cm,缝宽2cm。1.4 施工组织设计项目区内有电网通过,施工用电以电网供电为主。该工程对外交通以项目区现有县乡级公路为主,交通便利。该项目施工工期

6、为1个月,根据当地气候特点,计划2023年9月开工。工程完工后,经第三方检测合格,进行验收。1.5 工程管理该项目由汝南县水利局负责工程建设管理。工程实施后,交由汝南县河道事务中心管理,不再增设新的管理机构。1.6 工程投资本工程依据河南省颁发的费用标准和定额进行预算编制材料价格参照驻马店市2023年第二季度发布价以及市场询价。工程总投资40.00万元,其中建筑工程39.29万元,独立费用0.71万元。主要工程量:土方回填221.00m3,混凝土630.0Om3。主要材料用量:水泥65.21m3,柴油0.11t,汽油0.05t,总工时2443个。2项目区概况2.1 自然概况2.1.1 地理位置

7、汝南县位于河南省南部,京广铁路以东。西连驻马店、确山,东邻平舆,北靠上蔡,南与正阳隔河相望。地处北纬32。38,至33oll东经114。09至114。35。南北长平均60.7km,东西宽平均48.3km,辖12镇2乡4办事处,总人口约83.47万人,其中农业人口73.86万人;汝南县地处淮北平原,属淮河流域洪汝河水系。地势平坦低洼,为河间冲积湖平原和低平洼地。地面高程一般在海拔4649m之间,坡度较小,自西北向东南倾斜,地面坡度在l4000l6000之间。汝河,淮河支流洪河的重要支流,发源于河南省泌阳县五峰山,流经遂平县、汝南县、平舆县、正阳县、新蔡县班台与小洪河汇流入大洪河。与洪河相汇前河长

8、222.5公里,流域面积7376平方公里,除西部为山区外,其他均为平原。在汝南县沙口以上河长146公里,河床比降1/4720;沙口至班台河长76.5公里,河床比降为1/6500。2.1.2 自然条件项目区位于季风湿润区,冬春干旱少雨,夏季闷热多雨。淮河干流工程区多年平均降雨量1074mm,年内分配不均,69月降雨量占全年的62.4%o年平均气温15.2,最高月平均气温27.4(,最低月平均气温1.9C,多年平均风速3.4mso工程区属半湿润到半干旱过渡气候,本区降雨量年际差异很大,年内分配不均匀。多年平均降水量约910mm,汛期雨量较为集中,60%在79月。多年平均水面蒸发量约960mm,陆面

9、蒸发量约670mm,年平均径流深240mm。流域内年平均气温14.8P,绝对最低气温-15.3t,绝对最高气温43.HC,全年无霜期约220230天。冬春季多东南风和西南风,最大风力89级。2.1.3 工程地质工程区属淮河流域冲洪积平原,地势平坦开阔,地形西北高南东低,地面坡降由西北向东南倾斜。场区内地层为第四系全新统及上更新统地层,地质结构属粘性土均一结构。土壤多为轻粉质壤土和重粉质壤土,局部夹有中粉质壤土。由老到新主要为:第四系上更新统冲积成因的中粉质壤土、轻粉质壤土及细砂。第四系全新统冲积成因的淤泥质轻粉质壤土。工程区处位于中朝准地台华北坳陷区平舆一西平凸起区内,新构造分区属于豫皖断块区

10、,区内构造线走向为近东西向。断裂构造以北西西向为主,次为北东向,且多发育在凸起的边缘地带。工程区位于华北地震构造区豫皖地震带,地震活动强度小,频度低,根据中国地震动参数区划图(GB18306-2015),工程区地震动峰值加速度g为0.05g,相应地震基本烈度为VI度。2.2 社会经济概况汝南县位于河南省南部,京广铁路以东。全县总土地面积1475km2,耕地面积119.5万亩,辖18个乡镇(街道办事处)、281个行政村和居委会,2017年末全县总人口86.44万人。常住人口65.8万人。城镇化率37.55%,比上年提高1.69%O2019年,全县生产总值243.3亿元,增长7.9%,其中:第一产

11、业增加值53.9亿元,增长2.4%;第二产业增加值102.8亿元,增长10.6%;第三产业增加值86.6亿元,增长8.7%O三次产业结构调整为:22.2%:42.3%:35.5%,二、三产业比重较上年发展0.1个百分点。3工程任务和规模3.1 项目区现状及存在问题项目区现状堤顶道路右岸为土路,一遇雨水,道路泥泞,影响堤防的防汛抢险和日常的管理维护。2023年6月至7月强降雨,造成堤防损毁,亟需修复。图3.1-1现状防汛道路(一)图3.1-2现状防汛道路(二)3.2 项目建设的必要性本项目的建设解决了汝河堤防基础设施薄弱,交通困难问题,改善了堤防的防汛抢险和日常的管理维护条件。因此,项目的建设是

12、必要的。3.3 项目建设可行性项目区交通便利,施工工程所在地附近有多条公路可直通施工现场,施工料物可由汽车运输到施工现场。工程管理机构在工程规划设计、建设、监理及建后管理等各个方面都积累了丰富的经验,并培养了一批工程技术人员,对工程的建设和运行起着支撑作用。本次项目资金来源于省级水利救灾资金,资金筹措有保证。因此本工程从经济、施工、环境、技术与管理等方面分析,都是可行的。3.4 工程建设内容本次汝南县汝河右岸王岗镇尹庄寨段堤防整治项目位于汝南县王岗镇尹庄寨村段汝河右岸。主要建设内容包括:堤顶道路硬化100Omo4工程设计4.1 设计依据1)水利工程建设标准强制性条文(2020年版);2)公路水

13、泥混凝土路面设计规范(JTJD40-2011);3)公路路面基层施工技术细则(JTG/TF20-2015);4)水工混凝土结构设计规范(SL191-2008);5)水利水电工程设计工程量计算规定(SL328-2005);6)水利水电工程施工组织设计规范(SL303-2017);7)其他相关技术标准、规范等。4.2 工程总体布置本工程为堤顶道路工程。项目区需硬化堤顶道路总长1000m,本次设计采用混凝土路面进行硬化。路基采用10%水泥稳定土垫层,厚10cm,路面采用C25混凝土面层,厚18cm,路面宽3.5m,两侧各设土路肩,宽0.5m。混凝土路面每隔6m设置缩缝一道,缝深6cm,缝宽0.6Cm

14、o每20Om设置一道胀缝,缝深18cm,缝宽2cm。4.3 主要工程量主要工程量:土方回填22LOom3,混凝土630.0Om3。5施工组织设计5.1 施工条件1)对外交通条件项目所在位置有堤顶道路和城镇道路相衔接,工程所在地与外部交通连通顺畅,整体交通条件较好,各种施工机械和材料运输可经现有交通道路进入施工现场。2)主要建筑材料混凝土、水泥等可从汝南县建材市场购进。3)施工用电与施工用水施工生产生活用水可利用项目区附近村内供水管网,施工供电采用附近的低压线路引接。5.2 施工导流本施工无需施工导流。5.3 主体工程施工5.3.1 防汛道路工程施工1)场地平整整平、碾压:为保证压实工作的正常进

15、行,同时考虑到环保,减少扬尘,文明施工,施工时可适当洒水降尘、湿润,间隔一定时间后进行碾压。填前碾压采用压路机压实,按道路前进方向进行碾压,严禁压路机调头,若前进方向为振动碾压,则后退方向为静压,这样可以保证填料在第二次碾压时结构不变,达到压实目的。如果往返都有用振动,将会造成前进方向压好的填料结构遭到破坏而变为后退方向的结构重新排列,达不到越压越实的效果。摊铺整平:路基压实验收后,计算出所铺路段需用土方,然后采用自卸汽车均匀地运土卸土,为保证边坡稳定,距边坡各1.5m范围内填料宜采用粘性土填筑,控制摊铺厚度,采用推土机推铺粗平,平地机整平,形成路拱。经测定高程后,在最佳含水量时根据试验方案,采用规定型式的压路机压实。压实方案:严格按照压实原理,在最佳含水量下进行压实,压实过程中禁止机械停顿、变速、调头

展开阅读全文
