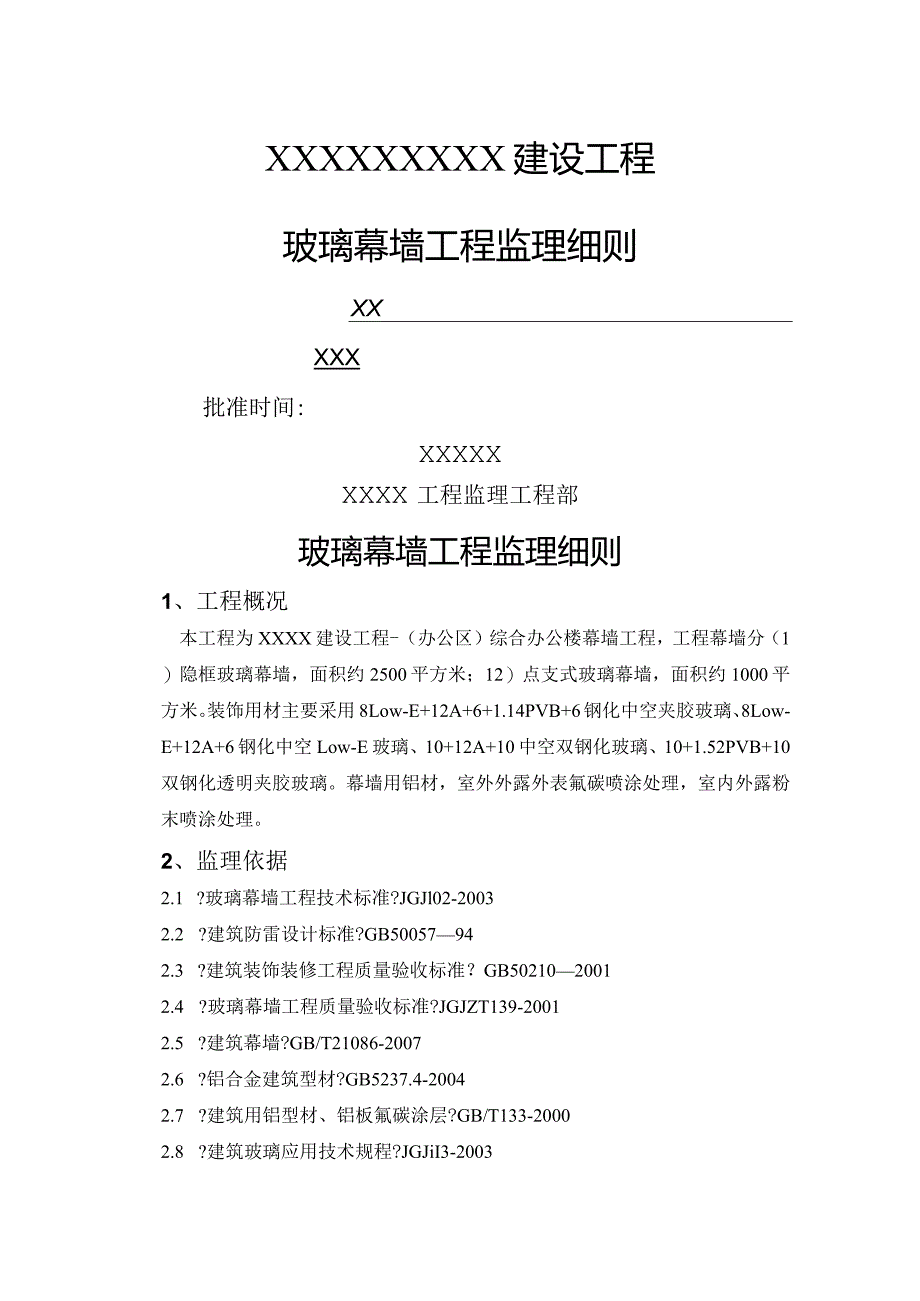

1、XXXXXXXXX建设工程玻璃幕墙工程监理细则XXXXX批准时间:XXXXXXXXX工程监理工程部玻璃幕墙工程监理细则1、工程概况本工程为XXXX建设工程-(办公区)综合办公楼幕墙工程,工程幕墙分(1)隐框玻璃幕墙,面积约2500平方米;12)点支式玻璃幕墙,面积约1000平方米。装饰用材主要采用8Low-E+12A+6+1.14PVB+6钢化中空夹胶玻璃、8Low-E+12A+6钢化中空Low-E玻璃、10+12A+10中空双钢化玻璃、10+1.52PVB+10双钢化透明夹胶玻璃。幕墙用铝材,室外外露外表氟碳喷涂处理,室内外露粉末喷涂处理。2、监理依据2.1 ?玻璃幕墙工程技术标准?JGJl

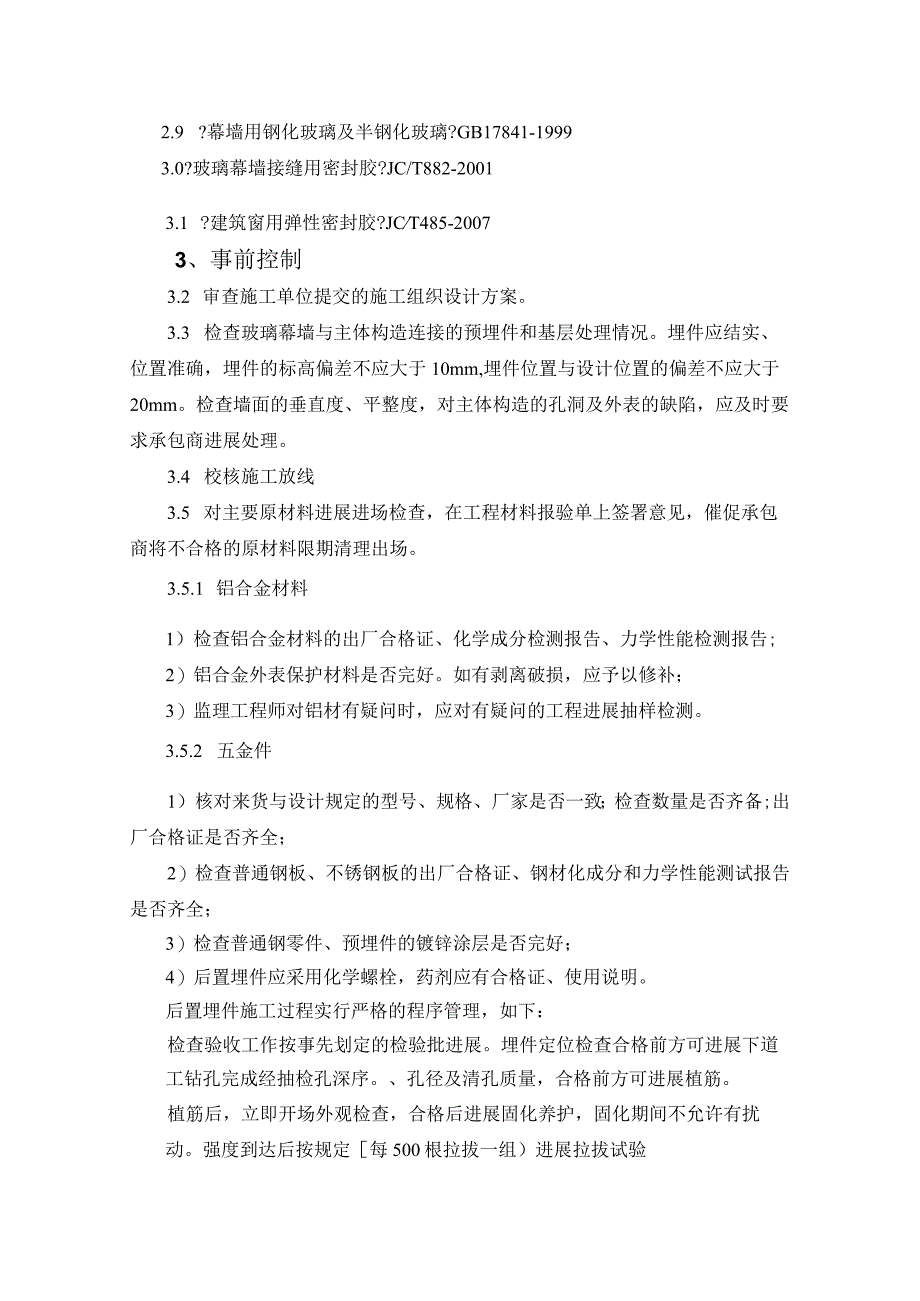

2、02-20032.2 ?建筑防雷设计标准?GB50057942.3 ?建筑装饰装修工程质量验收标准?GB5021020012.4 ?玻璃幕墙工程质量验收标准?JGJZT139-20012.5 ?建筑幕墙?GB/T21086-20072.6 ?铝合金建筑型材?GB5237.4-20042.7 ?建筑用铝型材、铝板氟碳涂层?GB/T133-20002.8 ?建筑玻璃应用技术规程?JGJiI3-20032.9 ?幕墙用钢化玻璃及半钢化玻璃?GB17841-19993.0?玻璃幕墙接缝用密封胶?JC/T882-20013.1 ?建筑窗用弹性密封胶?JCT485-20073、事前控制3.2 审查施工单位

3、提交的施工组织设计方案。3.3 检查玻璃幕墙与主体构造连接的预埋件和基层处理情况。埋件应结实、位置准确,埋件的标高偏差不应大于10mm,埋件位置与设计位置的偏差不应大于20mm。检查墙面的垂直度、平整度,对主体构造的孔洞及外表的缺陷,应及时要求承包商进展处理。3.4 校核施工放线3.5 对主要原材料进展进场检查,在工程材料报验单上签署意见,催促承包商将不合格的原材料限期清理出场。3.5.1 铝合金材料1)检查铝合金材料的出厂合格证、化学成分检测报告、力学性能检测报告;2)铝合金外表保护材料是否完好。如有剥离破损,应予以修补;3)监理工程师对铝材有疑问时,应对有疑问的工程进展抽样检测。3.5.2

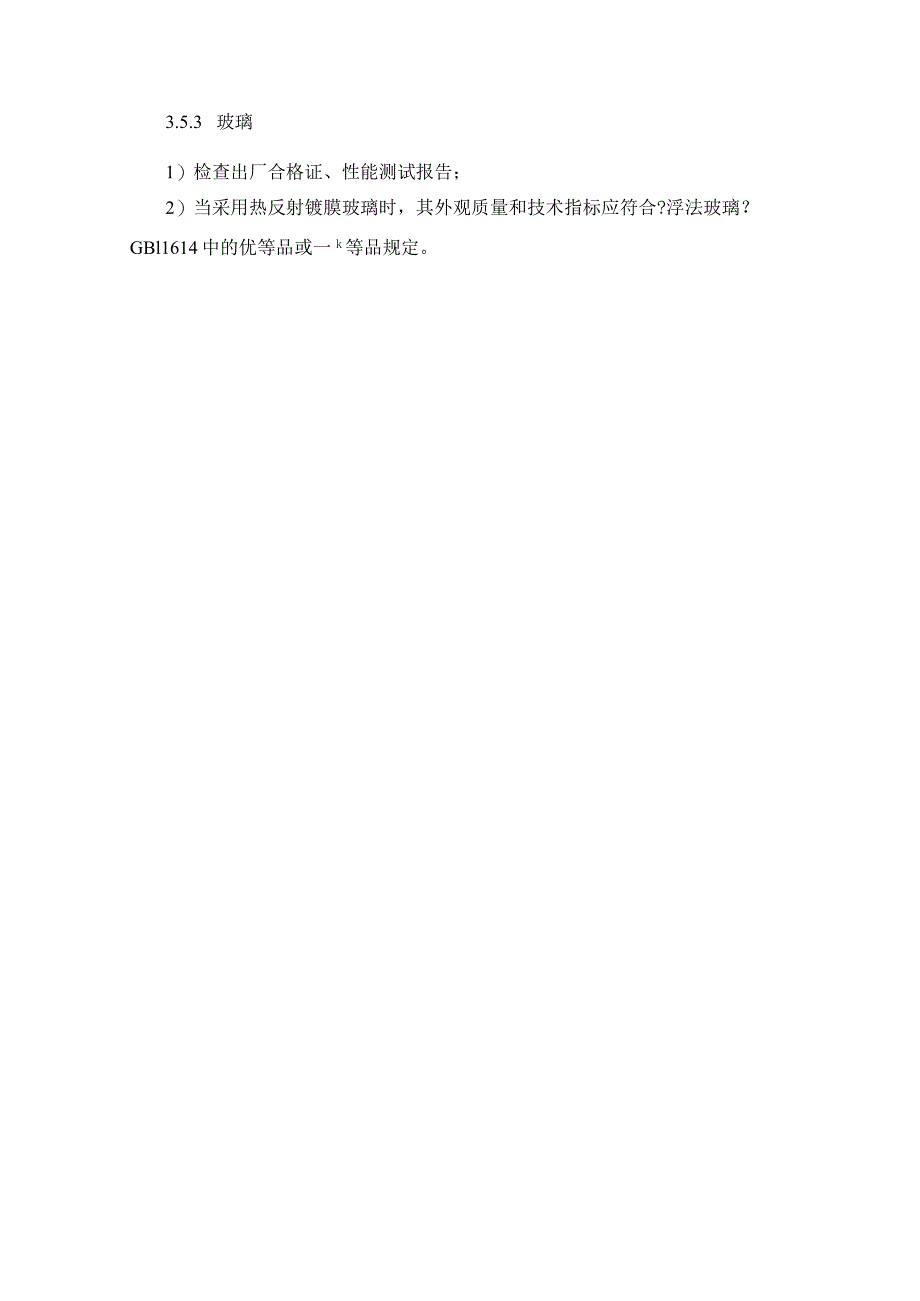

4、 五金件1)核对来货与设计规定的型号、规格、厂家是否一致;检查数量是否齐备;出厂合格证是否齐全;2)检查普通钢板、不锈钢板的出厂合格证、钢材化成分和力学性能测试报告是否齐全;3)检查普通钢零件、预埋件的镀锌涂层是否完好;4)后置埋件应采用化学螺栓,药剂应有合格证、使用说明。后置埋件施工过程实行严格的程序管理,如下:检查验收工作按事先划定的检验批进展。埋件定位检查合格前方可进展下道工钻孔完成经抽检孔深序。、孔径及清孔质量,合格前方可进展植筋。植筋后,立即开场外观检查,合格后进展固化养护,固化期间不允许有扰动。强度到达后按规定每500根拉拔一组)进展拉拔试验3.5.3 玻璃1)检查出厂合格证、性能

5、测试报告;2)当采用热反射镀膜玻璃时,其外观质量和技术指标应符合?浮法玻璃?GBl1614中的优等品或一k等品规定。热反射镀膜玻璃尺寸的允许偏差应符合下表规定:玻璃厚度玻璃尺寸及允许偏差2000X200022440X33004、5、6+348、10、1245外观质量应符合下表规定:外观质量等级划分工程_优等品一等品合格品针直径(1.2mm不允许集中集中的每平方米允许2处1.2mmV直径W1.6mm每平方米允许处数中部不允许;75mm边部3处不允许集中眼1.6mm直径W2.5mm每平方米允许处数不允许75mm边部4处75mm边部8处;中部3处直径2.5mm不允许斑纹不允许斑占/、1.6mmV直径

6、W5.0mm每平方米允许处数不允许48划0.1mmW宽度W0.3mm每平方米允许处数长度W50mm4长度W100mm4不限伤宽度0.3mm每平方米允许处数不允许宽度VO4mm长度WloOmm1宽度V0.8mm长度WloOmm2所有幕墙玻璃应进展边缘处理。3.5.4 建筑密封胶(耐候胶)1)检查耐候胶的厂家、型号、规格、出厂合格证和性能报告是否符合设计或合同要求;2)检查胶筒上的有效日期是否能保证施工期间内完成;3)检查是否将构造胶误作耐候胶用,更不得将过期构造胶”降格为耐候胶用。3.5.5 构造硅酮密封胶1)查看生产厂家、灌装地点是否符合有关规定,有否产地证和出厂合格iiE;2)检查有否相容性

7、试验报告,如无此报告,应催促施工单位立即进展此项试验。(相容性试验应采用本工程的相关材料,如玻璃、铝材等,在构造生产厂家进展或指定试验室进展,一般需要3个月左右);3)检查有否耐用年限保证书;4)检查是否在有效期内(单组份为6个月,双组份为912个月),过期的构造硅酮密封存胶不得使用。3.6 催促施工单位做好四性试验(风压变形性能、空气渗透性能、雨水渗透性能和平面内变形性能)4、事中控制4.1 半成品加工质量检查4.1.1 根据半成品加工或进场方案对铝材、玻璃等半成品加工质量进展抽查。检查应按构件的5%进展抽样且每种构件不得少于5件,当有一个构件不符合规定要求时,应加倍抽查,复验合格前方可出厂

8、。4.1.2 构件的加工准确度应符合?玻璃幕墙工程技术标准?JGJlO2-96的要求。4.1.3 铝材加工质量监视检查。1)检查加工车间环境是否清洁、无严重灰尘和污染源;2)检查使用的量具是否保证精度(例如用钢圈尺量测对角线长度差那么不符合精度要求);3)检查加工后的铝材保护塑料包封是否完整,否那么应采取修补措施。4.1.4 玻璃板加工质量监视检查。1)确认场地周围封闭,地面清洁少尘,贮存胶的房间应有空调设备;2)检查打胶机配件(胶料和固化剂)是否准确,搅拌后颜色是否均匀。每班打胶后应留蝴蝶试件和胶杯试件,打胶记录齐全,记录清楚;3)检查铝框成型尺寸是否准确、规方、平整;4)检查铝框板材双面贴

9、铺设是否平整;5)检查玻璃边缘是否用两块布两次清洁,清洁后不再用手触摸;6)检查打胶是否均匀、密实,有否及时去除多余的胶;7)检查静置场地是否适宜,板材间垫块是否平整,码放层数是否过高;8)检查当班未用完的胶有否倒掉,严禁使用隔天的胶;9)检查加工厂有否认期检查评定制作质量,填写质量评定表。4.2 现场安装工艺检查4.2.1 监理工程师应建设现场巡视制度,抽查施工单位自检记录(包括玻璃板材质评表、幕墙节点安装质评表、立柱横梁质评表,并与现场抽检进展比较)。4.2.2 进展隐蔽工程验收,填写验收意见。应对以下工程进展隐蔽验收:1)构件与主体构造的连接节点的安装。(1)检查预埋件位置偏差及其补救措

10、施能否满足设计要求;(2)检查镀锌钢板的厚度及其开孔质量;(3)监测焊接长度、宽度及其工艺是否符合设计与标准的要求;(4)检查烧焊后有否涂刷防锈漆。2)幕墙四周、幕墙内外表与主体构造之间间隙节点的安装。(1)检查是否采用经过批准的防火材料;(2)检查防火材料的安装工节是否符合设计要求。3)幕墙伸缩缝、沉降缝、防震缝及墙面转角节点的安装。4)幕墙防雷接地节点的安装。(1)检查接地接点的位置与数量能否满足设计要求;(2)检查接地点的焊接工艺是否满足标准要求。5)连接件的安装。(1)检查横竖框料的开孔位置是否正确;(2)抽查螺栓的直径是否符合设计要求;(3)检查螺栓的配件如弹簧垫片、防腐垫片等是否齐

11、备;(4)检查上螺栓后肝否点焊。4.2.3 安装偏差1)立柱:标高偏差不应大于3mm,轴线前后偏差不应大于2mm,左右偏差不应大于3mm。相邻两根立柱安装标高偏差不应大于3mm,同层立柱的最大标高偏差不应大于5mm;相邻两板立柱的距离偏差不应大于2mm。2)横梁:相邻两根横梁的水平标高偏差不应大于Imm,同层标高偏差:当一幅幕墙宽度小于或等于35m时,不应大于5mm;当一幅幕墙宽度大于35m时,不应大于7mm。5、事后控制5.1 工程验收5.1.1 玻璃幕墙工程质量检验应进展观感检验和抽样检验。并应以一幅玻璃幕墙为检验单元,每幅玻璃幕墙均应检验。5.1.2 观感检验和抽样检验的质量要求应符合?

12、玻璃幕墙工程技术标准?JGJlO2-96的要求。抽样检验数量,每幅幕墙的竖向构件或竖向拼缝和横向构件或横向拼缝应各抽查5%,并均不得少于3根;每幅幕墙分格应抽查5%,并不得少于10个。5.2 验收时施工单位应提交的资料:1)设计图纸、文件、设计修改和材料代用文件;2)材料出厂质量证书,构造硅酮密封胶相容性试验报告及幕墙物理性能检验报告;3)预制构件出厂质量证书;4)隐蔽工程验收文件;5)施工安装自检记录。6、安全监理要点6.1 要求施工单位编制切实可行的安全技术措施并付诸实施。建设健全施工现场安全管理制度,并认真落实贯彻。6.2 外脚手架应进展施工荷载验算,以确定容许施工荷载,在施工过程中应严格遵守。6.3 要求施工人员戴好安全帽,高空作业系好安全带,特殊工种都要求持证上岗。上、下部穿插作业时,层间必须有可靠的防落物伤人的封闭措施。施工器具不得带病作业,定期对施工机械进展检修,发现问题及时处理。6.4 现场焊接时,应注意防火、防触电,应设置接火斗,对作业面有易燃物品的应配备防火设施。坚持实行“动火审批制度,批准前方可使用明火,且动火证有效期为一周,不得超期使用。6.5 保持工地现场及周边环境的清洁文明,须做好施工现场落手清。施工作业完成后的废弃料应及时清理干净。材料堆放有指定地点。尽量降低施工作业对周边环境的污染,减小施工噪音的影响。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 建筑规范

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
