《道路改建工程总体施工部署方案.docx》由会员分享,可在线阅读,更多相关《道路改建工程总体施工部署方案.docx(3页珍藏版)》请在第壹文秘上搜索。

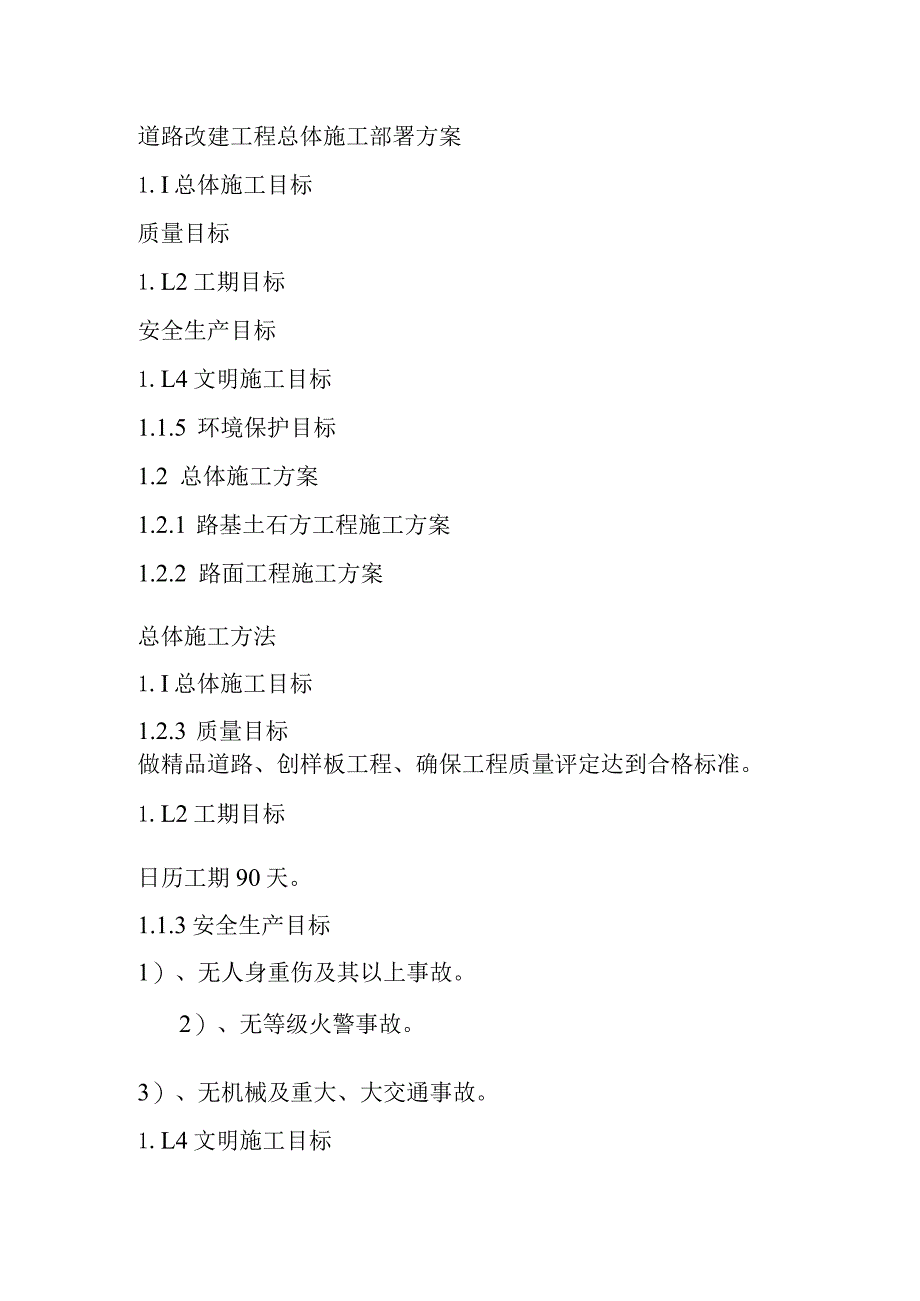

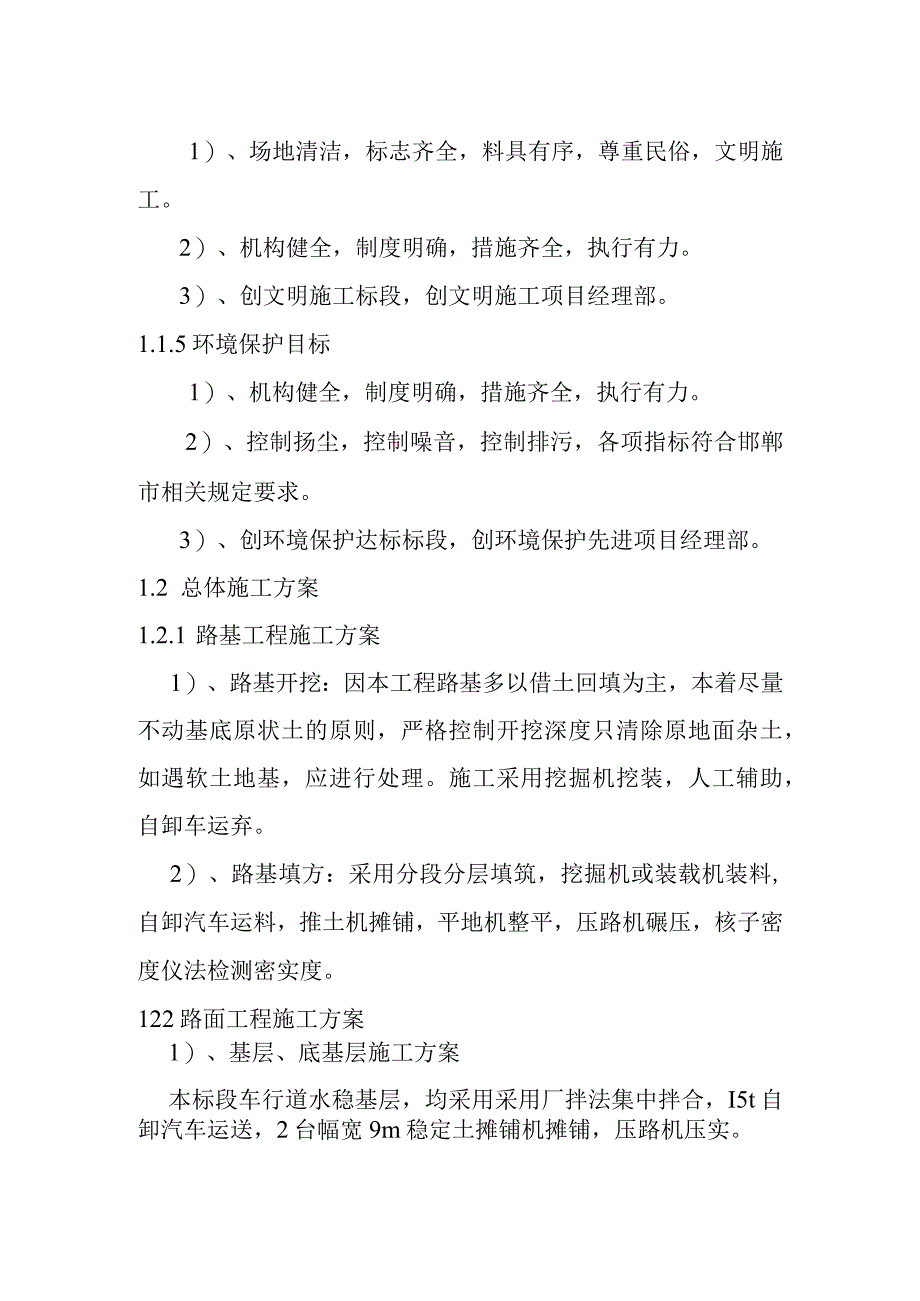

1、道路改建工程总体施工部署方案1.I总体施工目标质量目标1.L2工期目标安全生产目标1.L4文明施工目标1.1.5 环境保护目标1.2 总体施工方案1.2.1 路基土石方工程施工方案1.2.2 路面工程施工方案总体施工方法1.I总体施工目标1.2.3 质量目标做精品道路、创样板工程、确保工程质量评定达到合格标准。1.L2工期目标日历工期90天。1.1.3安全生产目标1)、无人身重伤及其以上事故。2)、无等级火警事故。3)、无机械及重大、大交通事故。1.L4文明施工目标1)、场地清洁,标志齐全,料具有序,尊重民俗,文明施工。2)、机构健全,制度明确,措施齐全,执行有力。3)、创文明施工标段,创文明

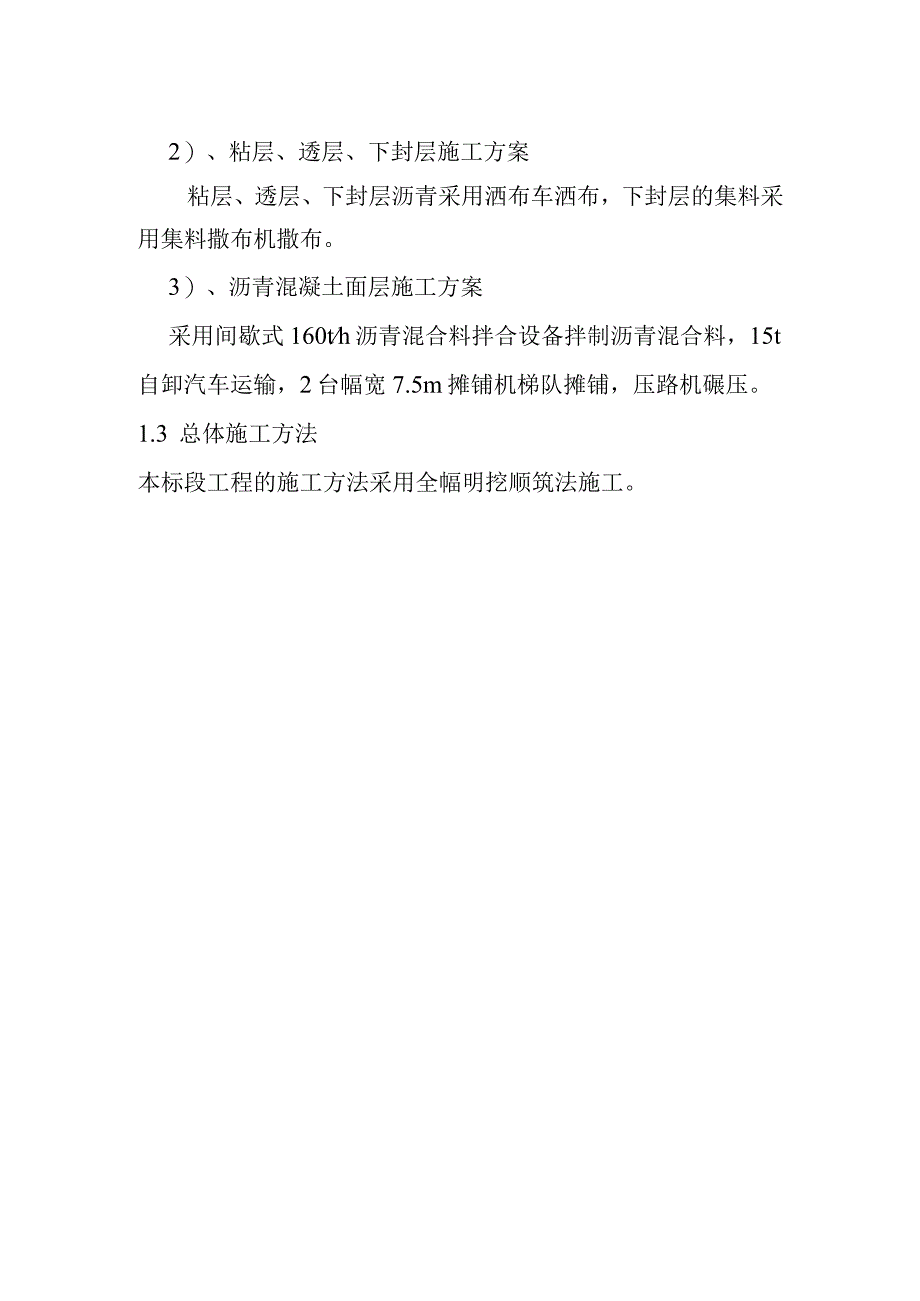

2、施工项目经理部。1.1.5环境保护目标1)、机构健全,制度明确,措施齐全,执行有力。2)、控制扬尘,控制噪音,控制排污,各项指标符合邯郸市相关规定要求。3)、创环境保护达标标段,创环境保护先进项目经理部。1.2 总体施工方案1.2.1 路基工程施工方案1)、路基开挖:因本工程路基多以借土回填为主,本着尽量不动基底原状土的原则,严格控制开挖深度只清除原地面杂土,如遇软土地基,应进行处理。施工采用挖掘机挖装,人工辅助,自卸车运弃。2)、路基填方:采用分段分层填筑,挖掘机或装载机装料,自卸汽车运料,推土机摊铺,平地机整平,压路机碾压,核子密度仪法检测密实度。122路面工程施工方案1)、基层、底基层施工方案本标段车行道水稳基层,均采用采用厂拌法集中拌合,I5t自卸汽车运送,2台幅宽9m稳定土摊铺机摊铺,压路机压实。2)、粘层、透层、下封层施工方案粘层、透层、下封层沥青采用洒布车洒布,下封层的集料采用集料撒布机撒布。3)、沥青混凝土面层施工方案采用间歇式160th沥青混合料拌合设备拌制沥青混合料,15t自卸汽车运输,2台幅宽7.5m摊铺机梯队摊铺,压路机碾压。1.3 总体施工方法本标段工程的施工方法采用全幅明挖顺筑法施工。
