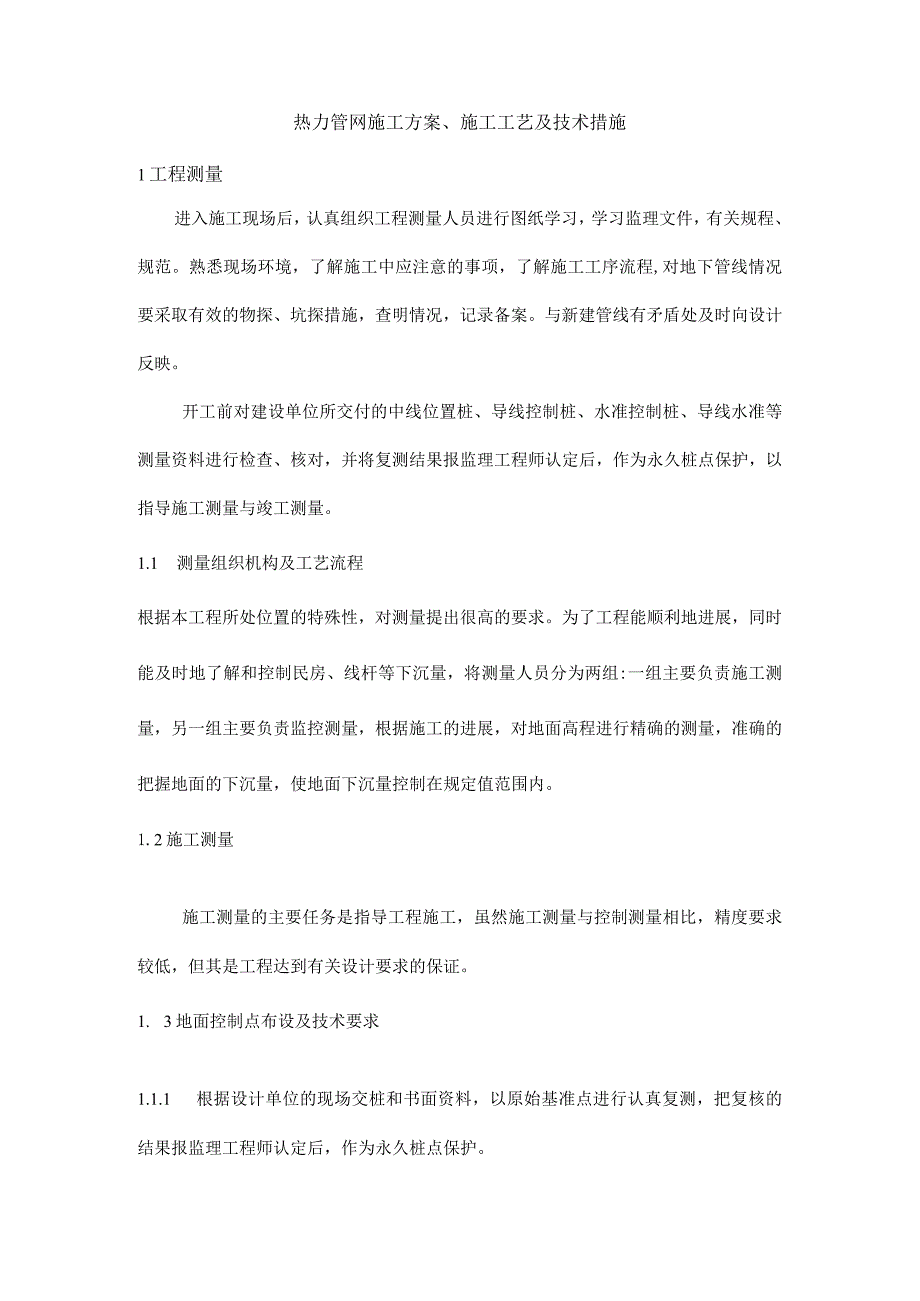

1、热力管网施工方案、施工工艺及技术措施1工程测量进入施工现场后,认真组织工程测量人员进行图纸学习,学习监理文件,有关规程、规范。熟悉现场环境,了解施工中应注意的事项,了解施工工序流程,对地下管线情况要采取有效的物探、坑探措施,查明情况,记录备案。与新建管线有矛盾处及时向设计反映。开工前对建设单位所交付的中线位置桩、导线控制桩、水准控制桩、导线水准等测量资料进行检查、核对,并将复测结果报监理工程师认定后,作为永久桩点保护,以指导施工测量与竣工测量。1.1 测量组织机构及工艺流程根据本工程所处位置的特殊性,对测量提出很高的要求。为了工程能顺利地进展,同时能及时地了解和控制民房、线杆等下沉量,将测量人

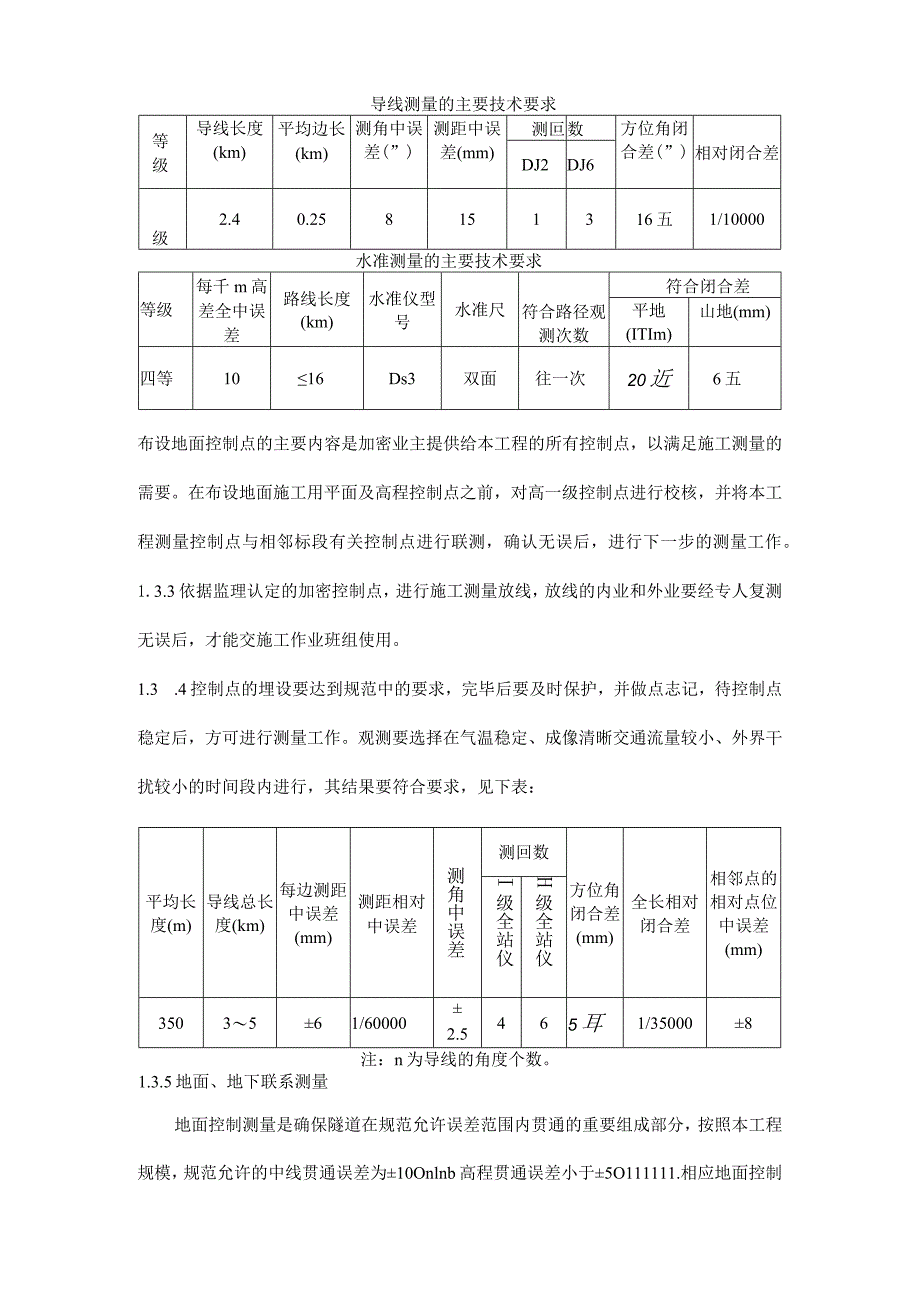

2、员分为两组:一组主要负责施工测量,另一组主要负责监控测量,根据施工的进展,对地面高程进行精确的测量,准确的把握地面的下沉量,使地面下沉量控制在规定值范围内。1.2施工测量施工测量的主要任务是指导工程施工,虽然施工测量与控制测量相比,精度要求较低,但其是工程达到有关设计要求的保证。1. 3地面控制点布设及技术要求1.1.1 根据设计单位的现场交桩和书面资料,以原始基准点进行认真复测,把复核的结果报监理工程师认定后,作为永久桩点保护。1.1.2 根据永久桩点,在施工范围内以导线的形式加密控制点,技术要求如下:导线测量的主要技术要求等级导线长度(km)平均边长(km)测角中误差(”)测距中误差(mm

3、)测叵数方位角闭合差(”)相对闭合差DJ2DJ6级2.40.258151316五1/10000水准测量的主要技术要求等级每千m高差全中误差路线长度(km)水准仪型号水准尺符合路径观测次数符合闭合差平地(ITIm)山地(mm)四等1016Ds3双面往一次20近6五布设地面控制点的主要内容是加密业主提供给本工程的所有控制点,以满足施工测量的需要。在布设地面施工用平面及高程控制点之前,对高一级控制点进行校核,并将本工程测量控制点与相邻标段有关控制点进行联测,确认无误后,进行下一步的测量工作。1.3.3依据监理认定的加密控制点,进行施工测量放线,放线的内业和外业要经专人复测无误后,才能交施工作业班组使

4、用。1.3 .4控制点的埋设要达到规范中的要求,完毕后要及时保护,并做点志记,待控制点稳定后,方可进行测量工作。观测要选择在气温稳定、成像清晰交通流量较小、外界干扰较小的时间段内进行,其结果要符合要求,见下表:平均长度(m)导线总长度(km)每边测距中误差(mm)测距相对中误差测角中误差测回数方位角闭合差(mm)全长相对闭合差相邻点的相对点位中误差(mm)I级全站仪H级全站仪3503561/600002.5465耳1/350008注:n为导线的角度个数。1.3.5地面、地下联系测量地面控制测量是确保隧道在规范允许误差范围内贯通的重要组成部分,按照本工程规模,规范允许的中线贯通误差为10Onln

5、b高程贯通误差小于5O111111.相应地面控制网的精度为国家三、四级平面控制网。1.4 小室、竖井施工测量(1)小室、竖井放线测量小室、竖井中心和小室、竖井十字中线的测设:通过竖井中心的两条相互垂直的水平直线,称为竖井十字中线(简称竖井中线),通过竖井竖井中心的铅垂线称为竖井中心线,进行竖井竖井中心和中线测设工作前,应从设计资料中取得竖井中心的坐标和竖井主要中线的坐标方位角,以及现有场地控制点的测量成果资料,还应有场地平面图、竖井设计施工图等。基点一般采取先作初步放样,然后再作精确放样,精确放样结束后,绘制竖井基点布置图,图上附表注明各基点坐标、高程、埋设特征与附近地面建筑物的位置关系等。地

6、面高程控制测量应满足规范要求,见下表:每千m高差中数中误差(mm)附合水准路线平均长度(km)水准仪等级水准尺观测次数往返较差、附合或环线闭合差(mm)偶然中误差M全中误差Mu与已知点联测附合或环线平坦地山地2424DS1卡尺往返测各一次返各次往测一8五2注:L为往返测段、附合或环线的路线长数。度(以km计);n为单程1匕测站(2)竖井开挖测量在施工竖井井口位置利用全站仪和铅垂仪完成地面坐标向地下坐标的传递。投点中误差满足隧道施工规范中规定的3mm,全站仪配合铅垂仪对每一坐标点进行三次坐标传递,三次坐标传递相对于地面近井点坐标误差应满足隧道工程测量规范中要求的士10mm以内,才可以使用,否则应

7、重新进行坐标传递。地面高程点的传递,通过竖井导入标高,宜与竖井定向同时进行。首先在地面建立近井水准点3个,采用悬挂钢卷尺导入标高,井上井下两台水准仪同时进行观测,独立观测三次,每次错动钢尺3cm5cm并施加温度尺长钢尺自重的改EO1.5 测量质量保证措施精密导线控制测量、精密水准控制测量,严格按照规范要求使用其规定的仪器设备,所测成果必须在规范限差内,如有超限必须重测。由于施工周期较长,冻土及其融化后进行联测,及时发现误差,保证基准点的准确性。为保证达到测量精度要求,确保工程质量,结合本工程实际情况,我们从以下几方面加以保证:(1)工程开工前制定具体的测量方案,并上报主管部门;(2)施测人员由

8、具有丰富地下铁道测量经验的持证人员担任,其成员有测量工程师、测量技师、高中级工组成;(3)现场交接桩时,均需有交接桩记录,记录必须内容完整、签字齐全;(4)实测前作好与相邻标段内控制点的贯通联测工作,确保测量控制点的相互衔接;(5)原始数据必须标明日期、施测人、校核人;(6)所有测量结果必须经专人复核后,方可用于指导施工;(7)所有测量仪器必须达到其标称精度,并在年检期内;(8)对所有测量数据进行信息化管理,采用计算机辅助软件进行相关计算、处理分析;(9)对于激光指向仪要随时检查调整,以保证激光束的准确性;(10)有效的保护一切基准点和其他相关标志,至工程竣工验收结束为止;(三)保证工程验收时

9、,向监理工程师提供所需的测量仪器和必要的劳务。2土方工程2. 1土方施工准备基坑土方工程特点:本工程土方开挖的特点是工程量大,现场场地狭小,各工作面开挖深度不统一,土方施工中受其他工序施工的制约,需合理组织,才能使工程流水施工。根据以上特点和为下一步施工创造条件的要求,基坑开挖采用按工作面分区、分步施工的方法,分区施工是便于工作面能够分片形成和出土的方便,分步施工是便于发挥机械性能,创造多机作业立体工作面。3. 2土方挖运施工方法4. 2.1土方施工的重要性土方开挖制约着其它工序的施工,合理安排好土方作业是确保工期的重要环节;土方施工的关健在于土方运输。5. 2.2土方施工总体布署A.施工中要

10、抓好施工,连续作业,及早为土方创造出工作面。B.每一层土方开挖应分梯段进行,成阶梯状分布,便于流水施工。C.现场道路和出入口做到四通八达,合理规划卸土场地,优化运土路线,安排好作业时间,做好车辆分流,减少道路拥挤。E.总的开挖方法是工艺流程:确定开挖的顺序和坡度f分段平均下挖f修边和清底坡度的确定:根据本工程的地质土情况确定。开挖基槽顺序、路线及开挖深度:一次开挖至垫层底标高,预留30OnInl人工清理。挖土采用侧向挖土法:挖土机一面沿着基坑一侧移动,自卸汽车在另一侧装运土。修帮和清底:在距槽底设计标高50Cm槽帮处,抄出水平线,钉上小木撅,然后用人工将暂留土层挖走。同时由两端轴线(中心线)引

11、桩拉通线(用小线或铅丝),检查距槽边尺寸,确定槽宽标准,以此修整槽边。最后清除槽底土方。槽底修理铲平后,进行质量检查验收。土方施工质量要求:1)槽底标高开挖至基底标高以上300mm,不扰动老土。2)各层间标高允许偏差150irrnio3)挖土机严禁碰降水井、基础桩。4)测量员随时测量,保证基底标高和基坑线;对降水井定位轴线、标准水准点等做明显标志,挖土机及运土车辆不得碰撞,并应定期复测和检查是否正确。5)挖土过程中,测量员应随时测量和校核其平面位置、水平标高和边坡坡度是否符合设计要求,以保证基底标高和基坑线在允许偏差之内。6) 土方挖运过程中,随时观测地下水情况,避免出现地下水及土层含水量过大

12、对土方开挖造成不利影响。7) 土方施工设专人指挥,并在主要道口进行巡视,确保出土畅通。8)运土车经现场循环道至工地大门洗车台,清洗后上社会道路沿指定行车路线运至指定卸土场。3防水施工3.1 防水工程基本规定3.1.1 从事建筑防水工程施工的企业必须持有市监管站颁发的防水专业施工资质证书。3.1. 2防水工程施工前对施工图必须经过会审。施工单位应根据图纸要求和现场实际情况编制施工方案或技术措施,其内容包括,施工程序和工段划分、施工工艺、技术措施、质量标准、产品保护等,并在进场前对操作班组进行技术交底。3.1.3防水工程应实行保修期制度。保修期内发生渗漏,由施工单位负责返修,费用由责任方负担。3.

13、L4防水工程施工时,必须按工程量备足合格的防水材料和配套材料、施工机具,安排好临时料场或仓库,配齐熟练操作工。其中持有防水专业施工上岗证人员不应少于参加施工人员的l3o3.1.5防水工程施工过程中应执行自检、互检、交接检及工序检查等制度。工程验收时应检查材料合格证、抽样复检报告、施工记录、现场观测及蓄水试验记录等。3. 1.6进场的防水材料必须存放在通风、干燥处,溶剂型材料存放和施工必须有防火设施。3.1. 7需做防水层的现浇混凝土结构在浇捣时宜采用随浇随抹工艺,可直接作为防水层的基层。3.1.8防水层的基层必须坚固、平整、干净、不起砂、不起皮。卷材和涂膜防水层及嵌填密封材料的基层必须干燥,刚

14、性涂膜防水剂、刚性表面渗透防水剂等防水层的基层表面必须充分湿润,但不得有明水。3.1.9涂膜防水层实干前,不得在防水层上堆放任何物品或进行其它施工作业。3.LlO柔性防水层完成后必须及时做好保护层,保护层施工时,应采取有效的保护措施,以免破坏防水层。3.1.11应避免在已完工的防水层上打孔凿洞,如确需打孔凿洞时,损坏的防水层应做重点防水密封处理。3.2防水碎施工本工程混凝土抗渗等级为S8o防水混凝土为地下室部分混凝土施工的要点,需要从混凝土的配合比、拌制、运输、浇筑、振捣及养护等各个环节严格把关。防水混凝土的配合比由搅拌站试配,其配合比各参数必须符合地下工程防水技术规范GB50108-2001

15、的规定。3.2.1底板混凝土施工缝留在板面上300mm处,在施工缝上浇筑混凝土前,应将缝处的混凝土表面凿毛并将浮浆剔除,用空压机清除浮粒和杂物。然后放置钢板止水带,止水带要放置在施工缝的中央部位,焊接牢固。防水混凝土结构内部设置的各种钢筋或绑扎铁丝,不能接触模板,固定模板用的螺栓,要采用止水环止水,止水环必须满焊。3.2.2防水混凝土运输防水混凝土拌和物在运输后如出现离析,必须进行二次搅拌,当坍落度有损失时,应加入原水灰比的水泥浆,严禁随意加水。3.2.3防水混凝土浇筑浇筑前,将模板内部清理干净。入模自由高度超过1.5m时用串筒或溜管等辅助工具将混凝土输入,以防离析和造成石子滚落堆积,影响质量。防水混凝土采用连续浇筑,除后浇带外底板不留施工缝。3.2.4防水混凝土振捣采用机械振捣密实,振捣时间为:10-30S,以混凝土开始泛浆和不冒气泡为准,并要避免漏振、久振和超振。振捣时,振捣器的移动半径不能大于其作用半径,振捣器插入下层混凝土的深度不小于50mm
