《XX工程安全生产管理规定(2024年).docx》由会员分享,可在线阅读,更多相关《XX工程安全生产管理规定(2024年).docx(11页珍藏版)》请在第壹文秘上搜索。

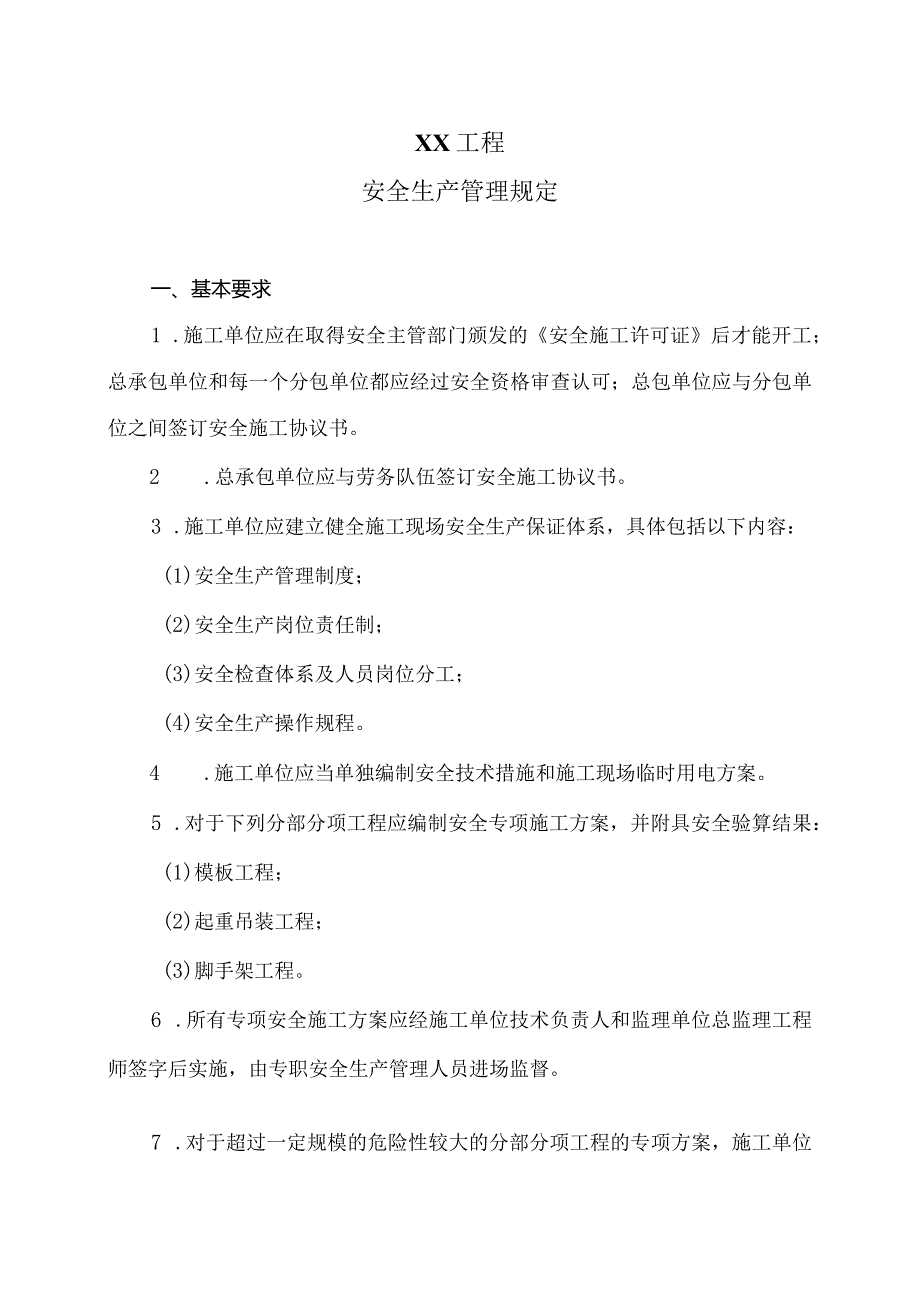

1、XX工程安全生产管理规定一、基本要求1 .施工单位应在取得安全主管部门颁发的安全施工许可证后才能开工;总承包单位和每一个分包单位都应经过安全资格审查认可;总包单位应与分包单位之间签订安全施工协议书。2 .总承包单位应与劳务队伍签订安全施工协议书。3 .施工单位应建立健全施工现场安全生产保证体系,具体包括以下内容:(1)安全生产管理制度;(2)安全生产岗位责任制;(3)安全检查体系及人员岗位分工;(4)安全生产操作规程。4 .施工单位应当单独编制安全技术措施和施工现场临时用电方案。5 .对于下列分部分项工程应编制安全专项施工方案,并附具安全验算结果:(1)模板工程;(2)起重吊装工程;(3)脚手

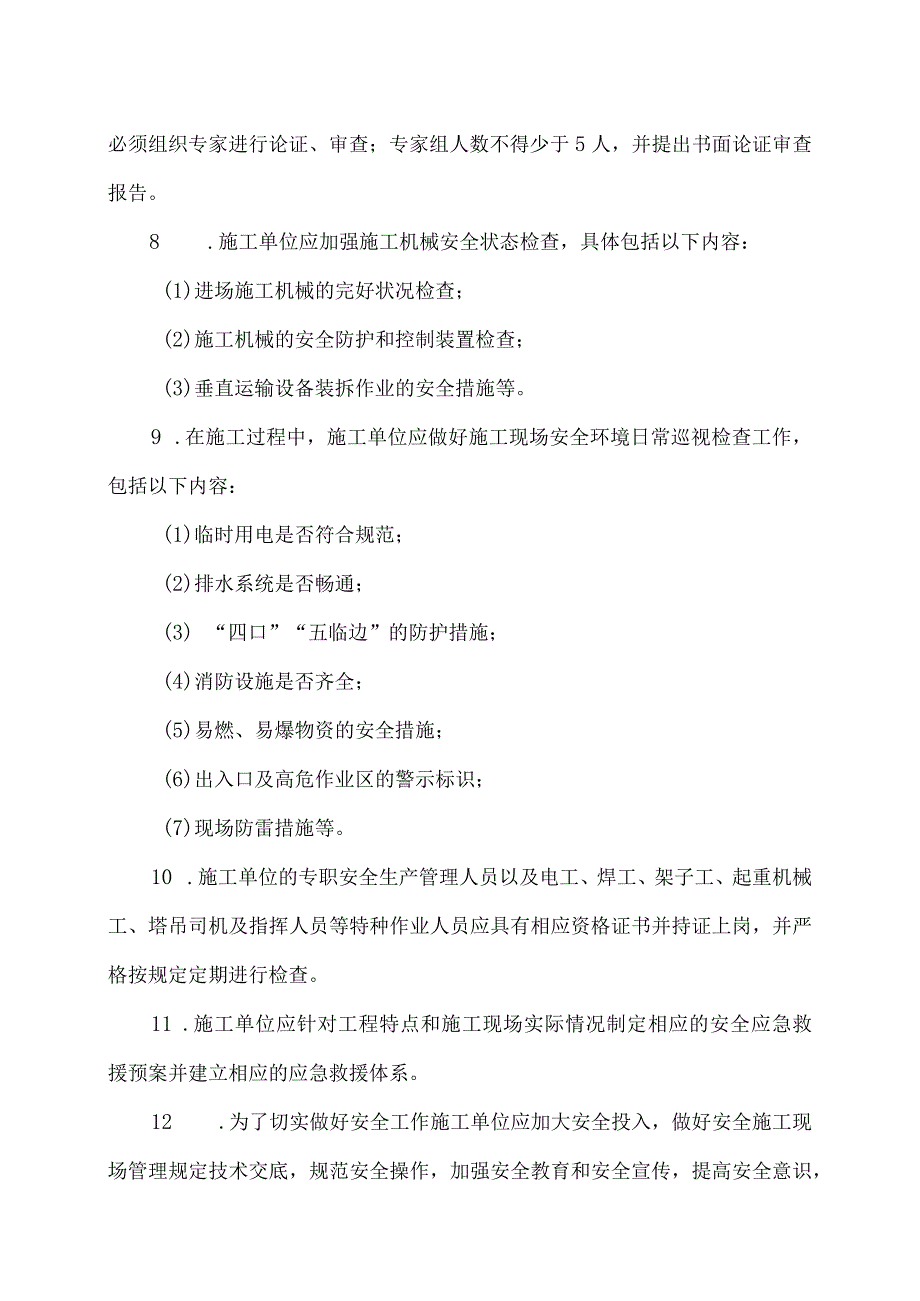

2、架工程。6 .所有专项安全施工方案应经施工单位技术负责人和监理单位总监理工程师签字后实施,由专职安全生产管理人员进场监督。7 .对于超过一定规模的危险性较大的分部分项工程的专项方案,施工单位必须组织专家进行论证、审查;专家组人数不得少于5人,并提出书面论证审查报告。8 .施工单位应加强施工机械安全状态检查,具体包括以下内容:(1)进场施工机械的完好状况检查;(2)施工机械的安全防护和控制装置检查;(3)垂直运输设备装拆作业的安全措施等。9 .在施工过程中,施工单位应做好施工现场安全环境日常巡视检查工作,包括以下内容:(1)临时用电是否符合规范;(2)排水系统是否畅通;(3) “四口”“五临边”
3、的防护措施;(4)消防设施是否齐全;(5)易燃、易爆物资的安全措施;(6)出入口及高危作业区的警示标识;(7)现场防雷措施等。10 .施工单位的专职安全生产管理人员以及电工、焊工、架子工、起重机械工、塔吊司机及指挥人员等特种作业人员应具有相应资格证书并持证上岗,并严格按规定定期进行检查。11 .施工单位应针对工程特点和施工现场实际情况制定相应的安全应急救援预案并建立相应的应急救援体系。12 .为了切实做好安全工作施工单位应加大安全投入,做好安全施工现场管理规定技术交底,规范安全操作,加强安全教育和安全宣传,提高安全意识,严格执行安全技术方案,对于安全违规者严格管理,制定相应的处罚措施。13 .

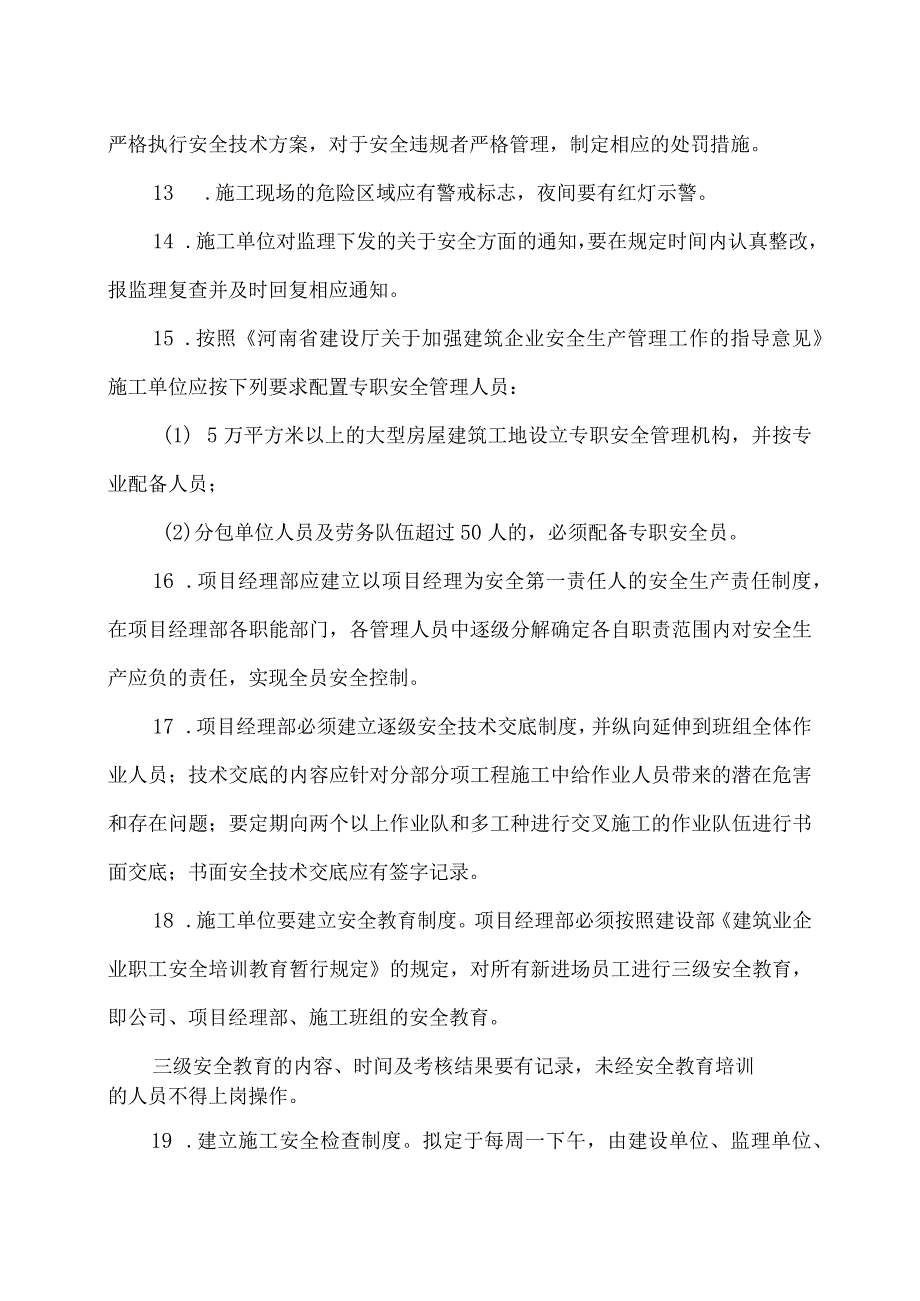

4、施工现场的危险区域应有警戒标志,夜间要有红灯示警。14 .施工单位对监理下发的关于安全方面的通知,要在规定时间内认真整改,报监理复查并及时回复相应通知。15 .按照河南省建设厅关于加强建筑企业安全生产管理工作的指导意见施工单位应按下列要求配置专职安全管理人员:(1) 5万平方米以上的大型房屋建筑工地设立专职安全管理机构,并按专业配备人员;(2)分包单位人员及劳务队伍超过50人的,必须配备专职安全员。16 .项目经理部应建立以项目经理为安全第一责任人的安全生产责任制度,在项目经理部各职能部门,各管理人员中逐级分解确定各自职责范围内对安全生产应负的责任,实现全员安全控制。17 .项目经理部必须建立
5、逐级安全技术交底制度,并纵向延伸到班组全体作业人员;技术交底的内容应针对分部分项工程施工中给作业人员带来的潜在危害和存在问题;要定期向两个以上作业队和多工种进行交叉施工的作业队伍进行书面交底;书面安全技术交底应有签字记录。18 .施工单位要建立安全教育制度。项目经理部必须按照建设部建筑业企业职工安全培训教育暂行规定的规定,对所有新进场员工进行三级安全教育,即公司、项目经理部、施工班组的安全教育。三级安全教育的内容、时间及考核结果要有记录,未经安全教育培训的人员不得上岗操作。19 .建立施工安全检查制度。拟定于每周一下午,由建设单位、监理单位、施工单位,对施工现场进行安全文明施工检查。对施工过程
6、中涉及的安全防护、安全操作的执行情况进行检查,对施工现场的危险源进行识别。对检查结果进行分析,找出安全隐患,确定危险程度。对作业中存在的不安全行为和隐患,签发安全整改通知,由相关部门确定并落实整改,同时分析原因并制定整改防范措施,整改完毕应予以复查。20 .对查出的安全隐患要做到“五定”,即定整改责任人、定整改措施、定整改完成时间、定整改完成人、定整改验收人。21 必须把好安全生产“六关”,即措施关、交底关、教育关、防护关、检查关、改进关。22 .施工机械(特别是现场安设的起重设备等)必须经安全检查,验收合格后方可使用。23 .施工单位要保证安全技术措施费用的落实,不得挪作他用。施工现场安全设
7、施齐全,并符合国家及地方有关规定。二、防火安全管理规定1 .施工现场消防应符合建设工程施工现场消防安全技术规范(GB50720-2011)相关规定。施工单位要建立各项防火制度和措施,健全消防机构,并根据需要配备一定数量的消防器材和设备,存放地点明显,易于取用,并定期进行抽检,以满足安全要求。2 .挥发性的易燃材料,不得装在开口的容器及放在普通仓库内。3 .禁火作业区距离生活区不得小于15米,距离其他区域不得小于25m;仓库区、易燃、可燃材料堆积场距修建的建筑物和其他区域不小于20mO4 .施工单位要加强安全防火培训,增强工人安全防火意识与应变事故的能力,熟练掌握操作技术。5 .防火措施:(1)
8、严禁乱丢烟头,严禁施工现场吸烟,吸烟必须到休息室内或指定吸烟场所,吸后必须踩灭烟头,不准随手乱丢;(2)注意用电安全。不定期检修用电设备及线路、开关,杜绝和避免电气设备、线路故障引起火灾。电源搭接火一定由熟练的电工操作,其他人员不准随意搭火,违规操作;(3)使用电焊、气割焊时,施工现场的易燃物品必须清除,以免因电火花引发周围易燃物品,造成安全事故;(4)施工现场必须配备灭火器材,对灭火器材要定期检查、定期更换,以免失效,防患未然;(5)成立消防安全监督小组。现场配备专职安全员,加强巡视,发现火灾隐患,及时提醒施工人员并责令其立即消除;对火灾隐患严重者,下达定期整改通知单,对逾期不改者,监理工程
9、师有权令其停止施工;(6)加强防火安全教育。凡生产调度会、安全会上,都要强调防火的重要性、实行一日小检查,一周中检查,月终大检查;对于措施不力,经指出后不及时整改者,实施停工整改及经济处罚。三、安全卫生管理规定1 .施工现场饮水水质应符合饮用水卫生标准的规定,确保工人的身体健康。2 .工作地点附近应设饮水站,使工人能及时足够的喝到清洁的饮用水。3 .夏季施工,应根据气温条件,适当调整作息时间,注意劳逸结合。4 .餐饮工作人员必须经过严格的身体检查,并持有卫生许可证,方可从事饮食服务。5 .严禁将不卫生、腐变的食物购进食堂或将变质食品留下餐用,防止中毒事件发生,以确保职工能吃上干净卫生的食品。6
10、 .保持室内外环境卫生,并及时将生活垃圾清理到指定堆放点,集中处理。7 .夏季施工应有防暑降温措施。露天作业集中的地方应设足够的休息凉棚,对从事高温和露天作业的工人应供给足够的符合卫生条件的防暑冷饮。8 .产生有毒、烟雾、粉尘、噪声等的作业场所应避开生活区。9 .施工现场应有急救、保健站等医疗设施,并备有急救药品、止血设备。四、施工现场安全用电管理规定1 .施工用电现场布置应按施工组织设计中用电平面布置规定进行,必须符合施工现场临时用电安全技术规范(JGJ46-2005)的规定。2 .施工用电变配电装置应符合规范要求;三级配电、二级保护;供电采用三相五线制。3 .严禁使用老化、破皮、漏电的电线
11、和电缆。4 .配电箱内应有标记,下引出线整齐,有门、有锁、有防雨措施。5 .各种绝缘导线应架空敷设,没有条件架设的应采用护套缆线,缆线易损线段要加以保护。6 .各种配电线路禁止敷设不符合要求的物品上,各种绝缘导线的绑扎,不得使用裸导线,配电线路的每一支路的始端要装设断路开关和有效的短路、过载保护。7 .所有电气设备的金属外壳以及电气设备连接的金属架,必须采取保护接地或保护接零措施。接地线和接零线应使用多股铜线,禁止使用单股铝线。零线不得装设开关及熔断器,接地线或接零线中间不得有接头,与设备及端子连接必须牢固可靠,接触良好,压接点一般在明处,导线不应承受拉力。8 .施工现场高度在20米以上建筑工
12、程及塔吊等应装设防雷保护装置。9 .凡移动式设备及手持电动工具,必须装设漏电保护装置。10 .各种电动工具使用前均应进行严格检查,其自身附带的开关必须安装牢固,动作灵活可靠。禁止使用金属丝绑扎开关或有明露的带电体。11 .施工现场及临时设施的照明灯线路的架设,除护套电缆外,应分开设置或穿管敷设。施工照明应有专用回路,灯具金属外壳接零。12 .凡未经检查合格的设备,不得安装和使用。使用中的电气设备应保持正常工作状态,绝对禁止带故障运行。13 .施工用电管理人员及作业人员必须持证上岗。非专业电气工作人员,严禁在施工现场架设线路、安装灯具、手持电动工具等作业。14 .凡露天使用的电器设备,应有良好的
13、防雨的性能或妥善的防雨措施。15 .动力开关箱应做到一机一闸一漏一箱。用电开关箱应统一编号、安装位置适当,周围无杂物,箱体下边高出地面60cm,箱内闸具齐全,熔断丝匹配。16 .施工用电要统一管理,用电必须办理手续,严禁擅自私接乱拉临时用电。五、施工机械安全管理规定1.龙门架及井架、塔吊、室外施工电梯等垂直运输设备,其安全防护要符合河南省建设工程安全监理导则中的规定。2 .各类施工机械如木工机械、钢筋机械、搅拌机、电焊机、潜水施工现场管理规定泵及手持电动工具等,其安全防护要符合河南省建设工程安全监理导则中的规定要求。3 .施工机械进场必须经过安全检查,经检查合格方能使用。施工机具的操作必须执行
14、建筑机械使用安全技术规程(JGJ33-2001)的规定,专人持证操作,实行一人一机一岗责任制,并悬挂操作规程牌,严禁与证照不符的人操作或委托他人操作。电动机械要有良好的接地装置,电锯、钢筋机械要有防护罩。4 .机械操作人员严禁酒后工作,严禁违章操作,确保设备安全和人身安全。5 .现场机具实行定置管理,要求排列整齐,规范管理。6 .上班前必须将所操作机具按要求进行班前检查,认定正常后方可运行。应随时注意机具运转情况,如发现异常,立即进行处理,并将运行处理情况记录在案,以备抽查。7 .各种机具必须严格执行检查、保养、维修管理制度,未经修复好的机具一律不得带病作业和超负荷运转。8 .所有机具操作人员
15、必须认真学习安全知识熟练掌握操作技术,遵章守纪,努力做好机具的安全防护措施、防冻措施和自身安全防护工作,确保安全生产。9 .对机具的连锁联动、保险装置、限位装置、制动装置、转向装置等应经常进行检查,保证灵敏可靠,确保正常运行。10 .施工中使用电弧焊、气焊、气割时要制定安全措施、防火施,经批准后执行。IL露天机械、传动部件应设安全防护罩。六、施工现场脚手架、模板及支撑体系、洞口及临边等安全防护的管理规定1.脚手架的搭设及拆除应有专项施工方案,并符合河南省建设工程安全监理导则、建设施工扣件式钢管脚手架安全技术规范(JGJI30-2001)、建设施工门式钢管脚手架安全技术规范(JGJl28-2011)及建设施工附着升降脚手架管理暂行规定等规定中的有关要求。2 .脚手架中立杆的支垫、间距、剪力撑的设置、脚手板的铺设、出入口的防护等都应严格按有关要求及审批方案认真执行并仔细检查。3 .卸料平台不准与脚手架连接,并有限荷标识牌。4 .钢管脚手架四角应设置保护接地和防雷接地装置。5 .模板工程要有专项施工方案,对大跨度、大高度、大荷载模板及支撑体系施工方案应附有支撑系统验算计算书。6 .模板及支撑体系中支撑立柱的支垫、支撑材质的使用、支撑立柱的间距、水平支撑、纵横剪力撑的间距等应符合方案要求,并具有足够的承载能力、
