1、给煤装置技术规格书一、设备使用条件工作环境温度T045C,使用环境有粉尘、潮湿、有腐蚀性。二、项目概况或功能描述给煤装置是铁运装车系统产品煤销售的主要设备,目前所购置的给煤装置要求耗能量低、运转时间长。三、设备名称及数量设备名称:给煤装置数量:2套四、主要技术参数钢丝绳直径:12.5mm钢丝绳结构:637+FC电压380/660V,电机防护等级IP55,F级绝缘,防爆溜槽钢板厚度:12mm五、技术要求1.所有焊接件焊缝要求全部满焊,焊缝高度不低于3毫米,焊接后设备本体涂刷一遍铁锈红底漆一遍灰色面漆。2 .溜槽和平煤装置链接轴孔配合间隙不大于2毫米,溜槽要求镒钢板厚度不小于12mm,且给煤量不小

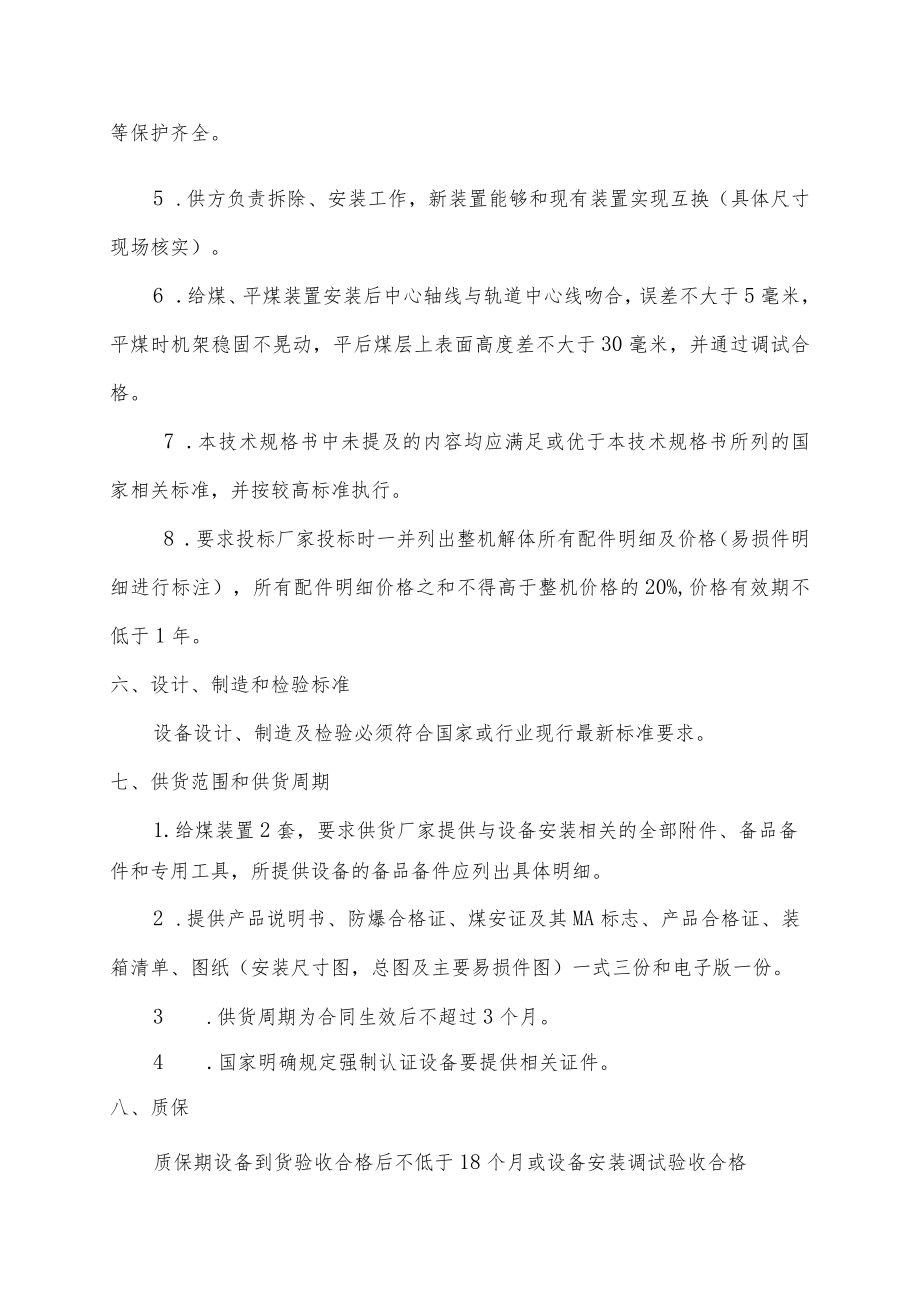

2、于1800吨/每小时,安装后溜槽转动处密封良好不漏煤。3 .钢丝绳结构为637+FC,直径为12.5mm要求表面为涂油。4 .给煤装置每套配置起吊重量为3T型电动葫芦3台(电动葫芦要求防爆),起吊重量3T,额定电压380/660V,起吊高度9米,上下限位、断火及过载等保护齐全。5 .供方负责拆除、安装工作,新装置能够和现有装置实现互换(具体尺寸现场核实)。6 .给煤、平煤装置安装后中心轴线与轨道中心线吻合,误差不大于5毫米,平煤时机架稳固不晃动,平后煤层上表面高度差不大于30毫米,并通过调试合格。7 .本技术规格书中未提及的内容均应满足或优于本技术规格书所列的国家相关标准,并按较高标准执行。8

3、 .要求投标厂家投标时一并列出整机解体所有配件明细及价格(易损件明细进行标注),所有配件明细价格之和不得高于整机价格的20%,价格有效期不低于1年。六、设计、制造和检验标准设备设计、制造及检验必须符合国家或行业现行最新标准要求。七、供货范围和供货周期1.给煤装置2套,要求供货厂家提供与设备安装相关的全部附件、备品备件和专用工具,所提供设备的备品备件应列出具体明细。2 .提供产品说明书、防爆合格证、煤安证及其MA标志、产品合格证、装箱清单、图纸(安装尺寸图,总图及主要易损件图)一式三份和电子版一份。3 .供货周期为合同生效后不超过3个月。4 .国家明确规定强制认证设备要提供相关证件。八、质保质保期设备到货验收合格后不低于18个月或设备安装调试验收合格后不低于12个月,在质量保证期内,对于非买方原因造成的故障,供应商负责免费提供维修服务或更换服务。编制:机电技术负责人:机电信息管理部:机电负责人:
