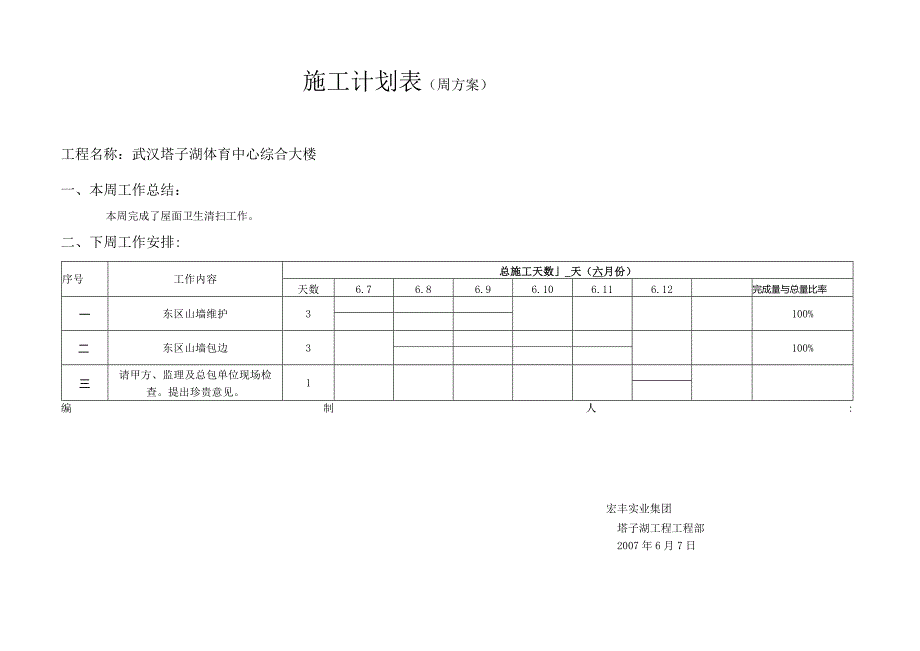

《施-工-计-划-表(周计划).docx》由会员分享,可在线阅读,更多相关《施-工-计-划-表(周计划).docx(6页珍藏版)》请在第壹文秘上搜索。

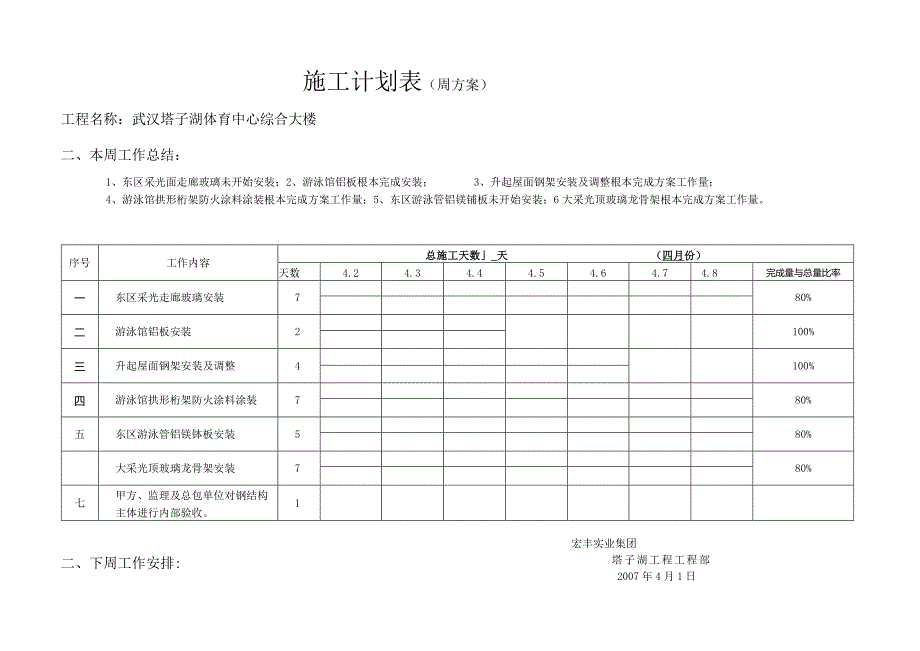

1、施工计划表(周方案)工程名称:武汉塔子湖体育中心综合大楼一、本周工作总结:本周完成了屋面卫生清扫工作。二、下周工作安排:序号工作内容总施工天数_天(六月份)天数6.76.86.96.106.116.12完成量与总量比率一东区山墙维护3100%二东区山墙包边3100%三请甲方、监理及总包单位现场检查。提出珍贵意见。1编制人:宏丰实业集团塔子湖工程工程部2007年6月7日施工计划表(周方案)工程名称:武汉塔子湖体育中心综合大楼二、本周工作总结:1、东区采光面走廊玻璃未开始安装;2、游泳馆铝板根本完成安装;3、升起屋面钢架安装及调整根本完成方案工作量;4、游泳馆拱形桁架防火涂料涂装根本完成方案工作量

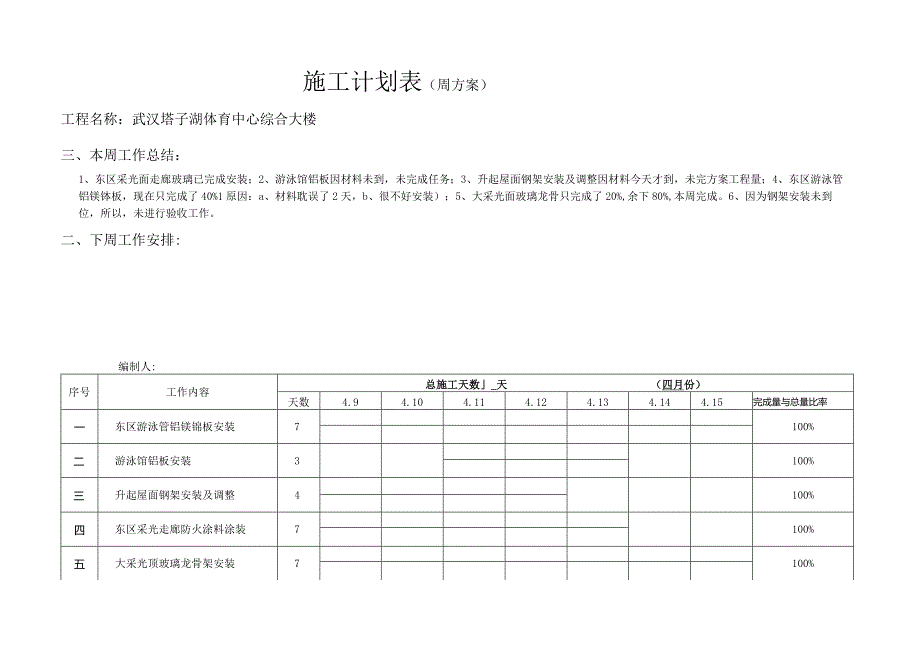

2、;5、东区游泳管铝镁铺板未开始安装;6大采光顶玻璃龙骨架根本完成方案工作量。宏丰实业集团塔子湖工程工程部 2007年4月1日二、下周工作安排:序号工作内容总施工天数_天(四月份)天数4.24.34.44.54.64.74.8完成量与总量比率一东区采光走廊玻璃安装780%二游泳馆铝板安装2100%三升起屋面钢架安装及调整4100%四游泳馆拱形桁架防火涂料涂装780%五东区游泳管铝镁钵板安装580%大采光顶玻璃龙骨架安装780%七甲方、监理及总包单位对钢结构主体进行内部验收。1编制人:施工计划表(周方案)工程名称:武汉塔子湖体育中心综合大楼三、本周工作总结:1、东区采光面走廊玻璃已完成安装;2、游
3、泳馆铝板因材料未到,未完成任务;3、升起屋面钢架安装及调整因材料今天才到,未完方案工程量;4、东区游泳管铝镁钵板,现在只完成了40%1原因:a、材料耽误了2天,b、很不好安装);5、大采光面玻璃龙骨只完成了20%,余下80%,本周完成。6、因为钢架安装未到位,所以,未进行验收工作。二、下周工作安排:序号工作内容总施工天数_天(四月份)天数4.94.104.114.124.134.144.15完成量与总量比率一东区游泳管铝镁锦板安装7100%二游泳馆铝板安装3100%三升起屋面钢架安装及调整4100%四东区采光走廊防火涂料涂装7100%五大采光顶玻璃龙骨架安装7100%JL-八甲方、监理及总包单
4、位对钢结构主体进行内部验收。1编制人:宏丰实业集团塔子湖工程工程部施工计划表(周方案)工程名称:武汉塔子湖体育中心综合大楼一、本周工作总结:1、东区游泳馆已经完成安装;2、铝板完成了安装;3、升起屋面根本完成了安装;4、防火涂料未完成方案值;5大采光顶玻璃龙骨架安装完成了50%;二、下周工作安排:序号工作内容总施工天数_天(四月份)天数4.164.174.184.194.204.214.22完成量与总量比率一游泳池铝镁锌安装7100%二游泳池采光安装750%三升起屋面钢架安装7100%四采光通道安装7100%五水平桁架采光玻璃龙骨安装7100%主体结构内部验收1七主体结构验收1编制人:宏丰实业集团塔子湖工程工程部2006.4.15施工计划表(周方案)工程名称:武汉塔子湖体育中心综合大楼二、本周工作总结:根本完成了方案工程量。二、下周工作安排:序号工作内容总施工天数_天(四月份)天数4.234.244.254.264.274.284.29完成量与总量比率一升起屋面围护安装780%二游泳池采光安装7100%三游泳馆墙面安装7100%四贵宾走廊玻璃安装安装7100%五水平桁架采光玻璃安装7100%防火涂料涂装790%七喷吐气密层5100%编制人:宏丰实业集团塔子湖工程工程部
