池塘内清淤泥施工设计方案.docx

上传人:p** 文档编号:872390 上传时间:2024-03-24 格式:DOCX 页数:9 大小:30.02KB
下载 相关 举报
池塘内清淤泥施工设计方案.docx_第1页
第1页 / 共9页
池塘内清淤泥施工设计方案.docx_第2页
第2页 / 共9页
池塘内清淤泥施工设计方案.docx_第3页
第3页 / 共9页
池塘内清淤泥施工设计方案.docx_第4页
第4页 / 共9页
池塘内清淤泥施工设计方案.docx_第5页
第5页 / 共9页
池塘内清淤泥施工设计方案.docx_第6页
第6页 / 共9页
池塘内清淤泥施工设计方案.docx_第7页
第7页 / 共9页
池塘内清淤泥施工设计方案.docx_第8页
第8页 / 共9页
池塘内清淤泥施工设计方案.docx_第9页
第9页 / 共9页
亲,该文档总共9页,全部预览完了,如果喜欢就下载吧!
资源描述

《池塘内清淤泥施工设计方案.docx》由会员分享,可在线阅读,更多相关《池塘内清淤泥施工设计方案.docx(9页珍藏版)》请在第壹文秘上搜索。

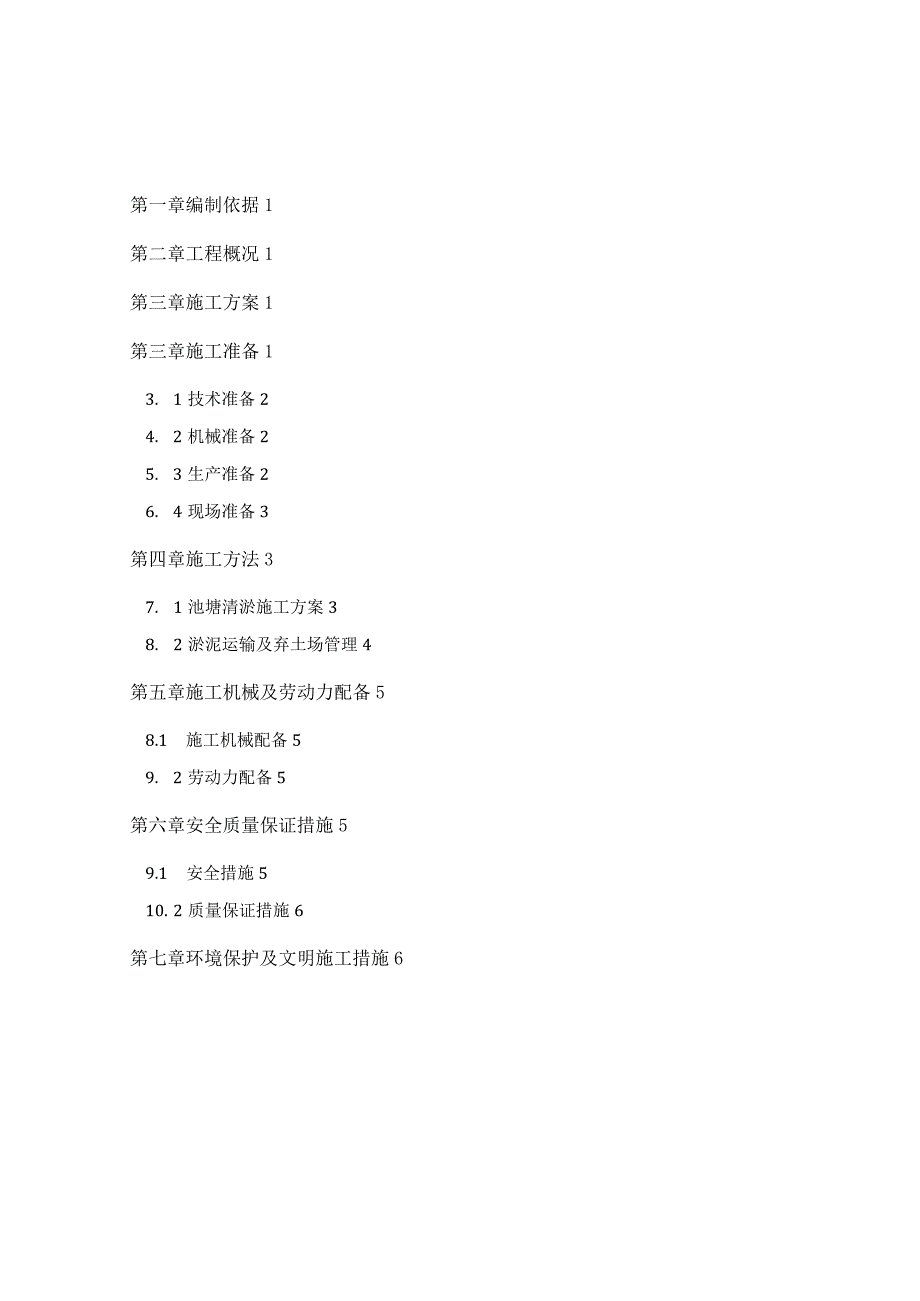

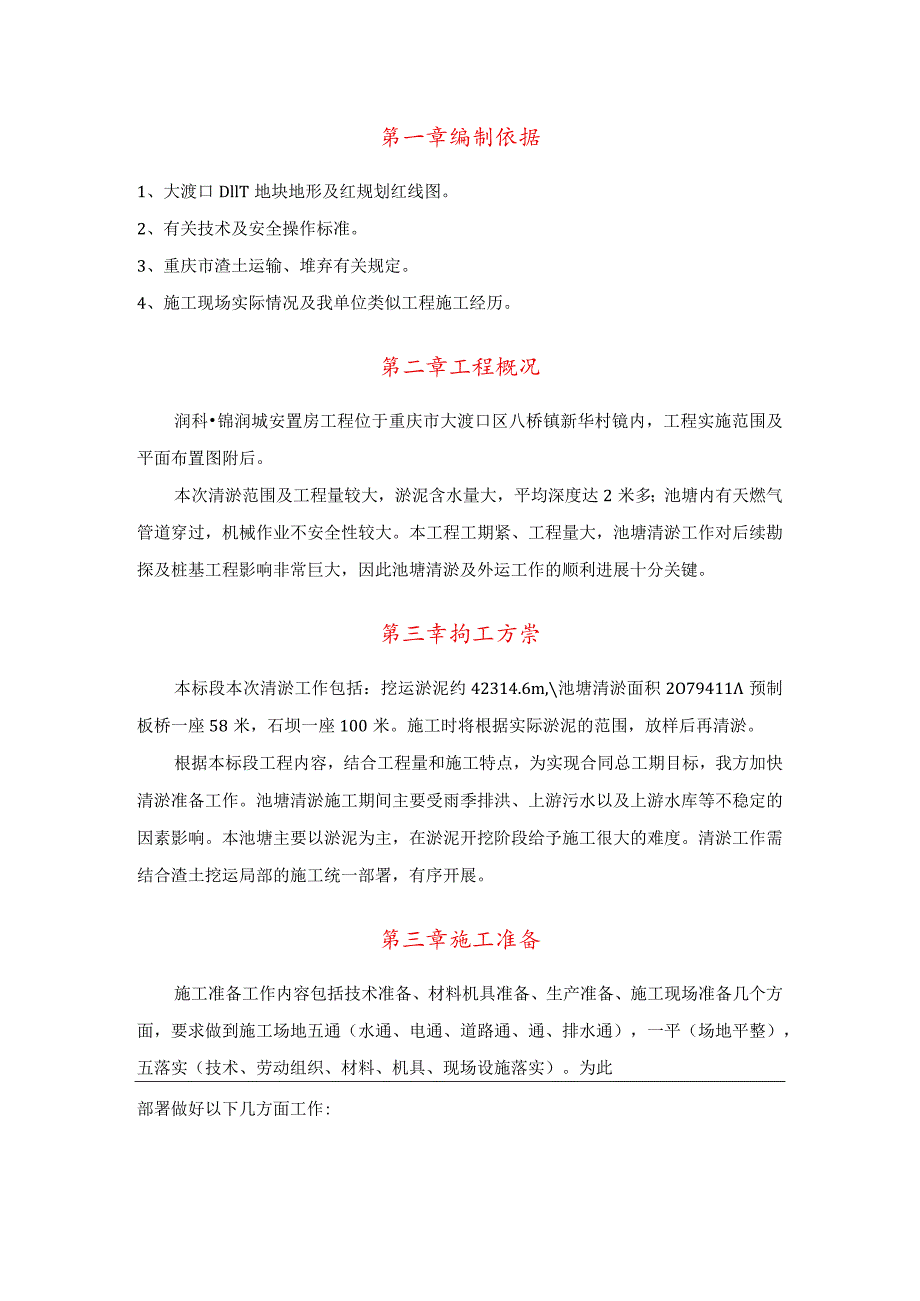

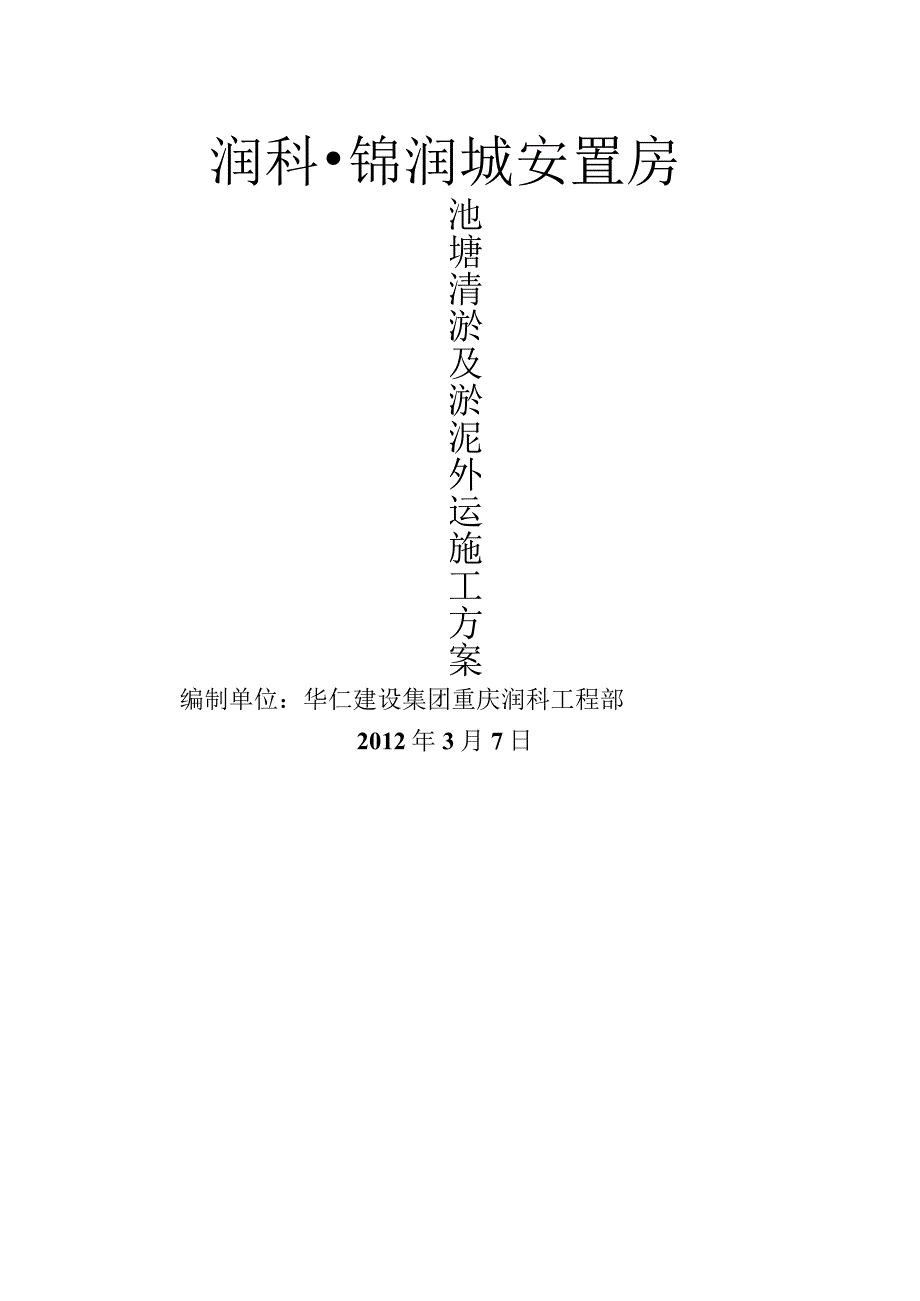

1、润科锦润城安置房池塘清淤及淤泥外运施工方案编制单位:华仁建设集团重庆润科工程部2012年3月7日第一章编制依据1第二章工程概况1第三章施工方案1第三章施工准备13. 1技术准备24. 2机械准备25. 3生产准备26. 4现场准备3第四章施工方法37. 1池塘清淤施工方案38. 2淤泥运输及弃土场管理4第五章施工机械及劳动力配备58.1 施工机械配备59. 2劳动力配备5第六章安全质量保证措施59.1 安全措施510. 2质量保证措施6第七章环境保护及文明施工措施6第一章编制依据1、大渡口DllT地块地形及红规划红线图。2、有关技术及安全操作标准。3、重庆市渣土运输、堆弃有关规定。4、施工现场

2、实际情况及我单位类似工程施工经历。第二章工程概况润科锦润城安置房工程位于重庆市大渡口区八桥镇新华村镜内,工程实施范围及平面布置图附后。本次清淤范围及工程量较大,淤泥含水量大,平均深度达2米多;池塘内有天燃气管道穿过,机械作业不安全性较大。本工程工期紧、工程量大,池塘清淤工作对后续勘探及桩基工程影响非常巨大,因此池塘清淤及外运工作的顺利进展十分关键。第三幸拘工方崇本标段本次清淤工作包括:挖运淤泥约42314.6m,池塘清淤面积2O79411预制板桥一座58米,石坝一座100米。施工时将根据实际淤泥的范围,放样后再清淤。根据本标段工程内容,结合工程量和施工特点,为实现合同总工期目标,我方加快清淤准

3、备工作。池塘清淤施工期间主要受雨季排洪、上游污水以及上游水库等不稳定的因素影响。本池塘主要以淤泥为主,在淤泥开挖阶段给予施工很大的难度。清淤工作需结合渣土挖运局部的施工统一部署,有序开展。第三章施工准备施工准备工作内容包括技术准备、材料机具准备、生产准备、施工现场准备几个方面,要求做到施工场地五通(水通、电通、道路通、通、排水通),一平(场地平整),五落实(技术、劳动组织、材料、机具、现场设施落实)。为此部署做好以下几方面工作:3.1 技术准备3.1.1 现场实地勘测工程技术人员进展现场取点,测量淤泥厚度,确定淤泥范围,形成清淤范围图纸并复核记录。根据设计规划地形及红线图进展现场放样。施工过程

4、中根据土质状况严格开挖至老土。将对此范围的地基进一步进展详细勘察,核实现场情况。3.L2技术交底工程技术人员将工程施工概况、施工方案、施工工艺、质量标准、安全技术措施等及时向有关施工人员进展详细技术交底;组织人员进展安全教育和技术交底,建设现场质量保证体系;制定施工方案和作业细则,保证本作业开工前所有准备工作,一切准备就绪;组织现场施工人员学习施工工艺和安全操作规程,进展相应的技术培训。3.2机械准备3.2.1机械设备日立200反铲挖掘机3台,4KW污水泵2台,机械进场后及时进展调试,并做好保养,确保机械状态良好。3. 2.2淤泥及渣土外运单位选定本工程渣土外运单位严格筛选具有一定规模及信誉良

5、好的厂家,要求其设备投入必须满足我方外运强度,并严格依照合同与之签订?土方外运协议?,同时要求其提供泥头车渣土外运相关证件。保证在相关地方法律法规规定的范围内进展渣土外运施工。4. 3生产准备1、掌握气象资料,综合组织施工全过程的均衡施工,制定雨季、大风等恶劣天气下的施工措施。2、根据施工总平面布置规划,安装调试好机械设备,经查验后再投入使用,施工现场做好安全文明生产所必需的人员、机械、物资的投入。3、对现场已有的临时运输道路进展修复,施工场地硬地化。各种施工机械设备安装就位。3. 4现场准备施工过程中防止多个工种在同一场地、同一区域进展施工而相互牵制、相互干扰。施工平而设专人负责管理,使各项

6、材料、机具等按已审定的现场施工平面布置图的位置堆放。由于清淤范围较大,施工现场临时用电线路长,电源从轻轨工地引入。第8章也工方法4.1池塘清淤施工方案4. 1.1清淤施工方法本标段池塘淤泥厚度约为L52m2.56m,池塘清淤面积约20794nA根据本标段池塘具体情况,经过施工调查及清淤方案论证,我标段确定采用机械直接下池塘作业挖出淤泥,经多台挖机传递甩至岸边,并装车运往弃土场,分局部段进展开挖,长臂挖机配合转土的施工方法。1、施工顺序为:清淤起点从池塘东北角开场,向南及西北方向分两个施工段同时开挖。在现场办公活动板房前修建一条通往主干道的临时便道,以便渣土运输车进入清淤现场。2、池塘清淤按照两

7、个施工分段同时进展流水线施工,首先在池塘淤泥南侧挖一条纵向排水沟使上游河水及污水归槽,用土方堆在槽边形成土坡,使河水通过水槽排水,再用人工疏掏池塘内积水,用挖机在池塘内挖积水坑3至4个,用污水泵将积水坑内水排入城市下水管道。3、施工时挖掘机不能一次将池塘中央的淤泥挖至岸边或装载车上,故池塘中央的淤泥需经过屡次次倒运方能至岸边,由于淤泥含水量大,运输过程中容易造成道路及周边环境污染,因此淤泥清出池塘后需经过晾晒方可外运。4、需根据淤泥量和施工工期合理安排开挖施工,由于本段清淤工程量大工期紧,可考虑安排白天及夜间清淤施工及淤泥外运施工。4. 2淤泥运输及弃土场管理4. 2.1淤泥运输本标段渣土运输

8、将严格按照重庆市有关渣土运输的有关规定,选用性能良好、车厢封闭较好、证件齐全的车辆,严格按照指定的线路行驶。做到运输车辆不超我,车厢上部全部用篷布覆盖,防止运输过程中渣土散落污染市区道路及周边环境。为防止渣土在运输过程中的乱倒、乱弃问题,在施工过程中我标段将采用开挖现场与弃土场双向签票的方法,坚决杜绝渣土乱倒、乱弃。根据重庆市关于防治扬尘的有关规定,为了保证在此次池塘清淤及渣土外运工作进展的同时,不给周围已形成的环境造成影响,我方将在清淤运输过程中作好清扫保洁工作,并由专人负责。各施工段分别配备4名杂工。为保证车辆运输不对市区环境造成污染,施工现场出入口设置洗车台,并安排专人进展车辆清洗工作,

9、对每辆运土车须经清扫车轮、车厢前方可放行。在渣土运输的区间段内安排清洁人员,随时对车辆散落下来的土块、泥块进展清扫,并安排专人进展巡视、值班、组织路口交通。4. 2.2弃土场管理本标段池塘清淤工程量,淤泥方量约:42314.6m3,渣土弃方量未计。为了配合将挖运出的池塘内的淤泥顺利清运出去,弃土场位置合理。运输车辆进入交通道路后路途交通顺畅。暂定运输距离:从标段的中点到弃土场沿行车路线总共距离为:10公里。为配合弃土场管理,安排2名杂工在弃土场,协助运输车到土、清理土场等。弃士高度严格按照规划高度,制止超区域、超高度弃土。4. 2.3道路运输、环保及堆场本工程池塘清淤作业需与道路交通管理部门、

10、环保部门的沟通,办理相关手续,以便清淤及运输堆场顺利开展。第五幸彪工机敏及劳动力配备5.1施工机械配备主要施工机械设备表序号机械设备名称型号规格数量1反铲挖掘机PC20032反铲挖掘机PC6024自卸汽车东风105装载机ZL5025. 2劳动力配备根据现场需求,我标段拟投入劳动力30人,包括挖现场施工员技术人员5名、挖掘机驾驶员5名、自卸汽车司机IO名、保洁2名,杂工8名,分别安排在清淤现场、弃渣场。第去章安全质量保证措施6.1 安全措施1、工程部建设施工安全领导小组,工程经理任组长,划分领导机构、明确个人职责,健全安全防护制度。2、作业时,设专人统一指挥,相互配合,由机械现场调度员统一指挥,

11、配合机械作业人员。各种施工、操作人员须经安全培训,不得无证上岗,各种作业人员应配带相应的安全防护用具和劳保用品。严禁操作人员违章作业,管理人员违章指挥。3、施工场地要设置交通红灯、交通指示牌及专职疏导人员,以便疏导行人及车辆。施工道口设置明显标语牌,并设专人看守,疏导交通。4、各种机械要有专人负责维修、保养,并经常对机械的关键部位进展检查,预防机械故障及机械伤害的发生。运输车辆服从指挥,信号要齐全,不得超速,过岔口、遇障碍物时减速鸣笛,制动器齐全,功能良好。5、由于池塘内有天燃气管道通过,机械作业安全必须重视,管道两侧设置戒备线,戒备线内严禁机械作业;池塘内淤泥较深,含水量较大,施工机械及人员

12、须循序渐近,逐步向前,不能盲目进展。6、施工现场设置专职安全员,对施工人员经常进展安全教育,提高安全意识,每周开一次安全例会。6. 2质量保证措施1、在每道工序施工前,施工员依据施工图纸、施工方案对有关施工组进展技术、质量、书面交底,交底内容包括:操作方法、操作要点及质量标准等。2、严格执行自检制度,检测人员及时对已完工作面进展检测,防止出现重复施工现象。3、施工完成并经自检合格前方可向有关上级部门报检、交接。第七幸环境保护及支明施1工省检I、严格执行国家有关部委、当地建委关于“文明施工的有关条例。2、建设健全文明施工组织及责任制,对施工的全过程、全方位实行工程经理负责制,管理人员责任制,强化

13、文明施工管理。3、由文明施工小队负责现场及道路洒水防尘工作,保证道路有车辆通过时不扬尘且无水洼、泥浆。4、租用符合环保要求的运输车辆并与之签订协议:a.进入现场放慢车速,防止扬尘。b.车厢苫盖严密,防止洒落或细小颗粒材料的飞扬。c.外租车辆必须承受环保部门及施工单位的检查。d.制止车辆带泥上路。并且严格按照相关部门有关规定要求提供:?道路运输经营许可证?、?城市垃圾建筑垃圾)准运证?。5、在新建道路外侧设围挡,使施工区与社会交通隔开。3定额预算单价:61.03元/m3实际市场单价:80元/m附件:1、 清淤施工平面布置图。2、 预算报价编制根据重庆市建筑工程计价定额2008及重庆市建筑工程费用定额2008编制,安全文明施工专项费用按照土石方工程0.4元/立方米计入,人工单价按照重庆市2011年第四季度建设工程人工工资价格指数调整,主材按照重庆市2011年第4季度主要建筑材料价格指数调整,机械台班费用未调整。清淤单价包括场内短驳及二次装车外运10公里。(3)预算单价不包括弃土堆场费用、环卫部门及交通管理部门收取的相关费用、办理相关证件的费用。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
