《电梯安装安全技术交底记录大全.docx》由会员分享,可在线阅读,更多相关《电梯安装安全技术交底记录大全.docx(7页珍藏版)》请在第壹文秘上搜索。

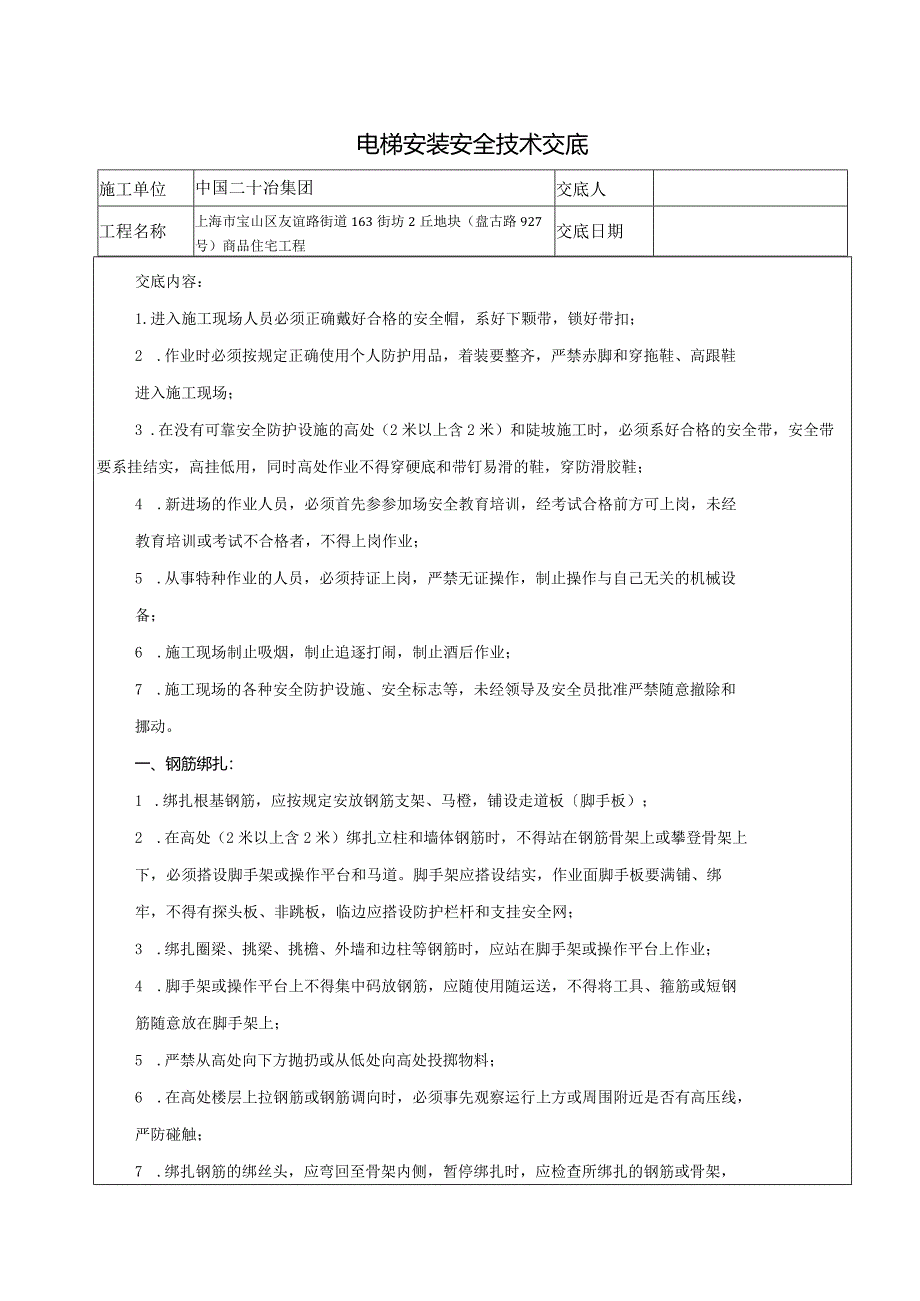

1、电梯安装安全技术交底施工单位中国二十冶集团交底人工程名称上海市宝山区友谊路街道163街坊2丘地块(盘古路927号)商品住宅工程交底日期交底内容:1.进入施工现场人员必须正确戴好合格的安全帽,系好下颗带,锁好带扣;2 .作业时必须按规定正确使用个人防护用品,着装要整齐,严禁赤脚和穿拖鞋、高跟鞋进入施工现场;3 .在没有可靠安全防护设施的高处(2米以上含2米)和陡坡施工时,必须系好合格的安全带,安全带要系挂结实,高挂低用,同时高处作业不得穿硬底和带钉易滑的鞋,穿防滑胶鞋;4 .新进场的作业人员,必须首先参参加场安全教育培训,经考试合格前方可上岗,未经教育培训或考试不合格者,不得上岗作业;5 .从事
2、特种作业的人员,必须持证上岗,严禁无证操作,制止操作与自己无关的机械设备;6 .施工现场制止吸烟,制止追逐打闹,制止酒后作业;7 .施工现场的各种安全防护设施、安全标志等,未经领导及安全员批准严禁随意撤除和挪动。一、钢筋绑扎:1 .绑扎根基钢筋,应按规定安放钢筋支架、马橙,铺设走道板脚手板);2 .在高处(2米以上含2米)绑扎立柱和墙体钢筋时,不得站在钢筋骨架上或攀登骨架上下,必须搭设脚手架或操作平台和马道。脚手架应搭设结实,作业面脚手板要满铺、绑牢,不得有探头板、非跳板,临边应搭设防护栏杆和支挂安全网;3 .绑扎圈梁、挑梁、挑檐、外墙和边柱等钢筋时,应站在脚手架或操作平台上作业;4 .脚手架

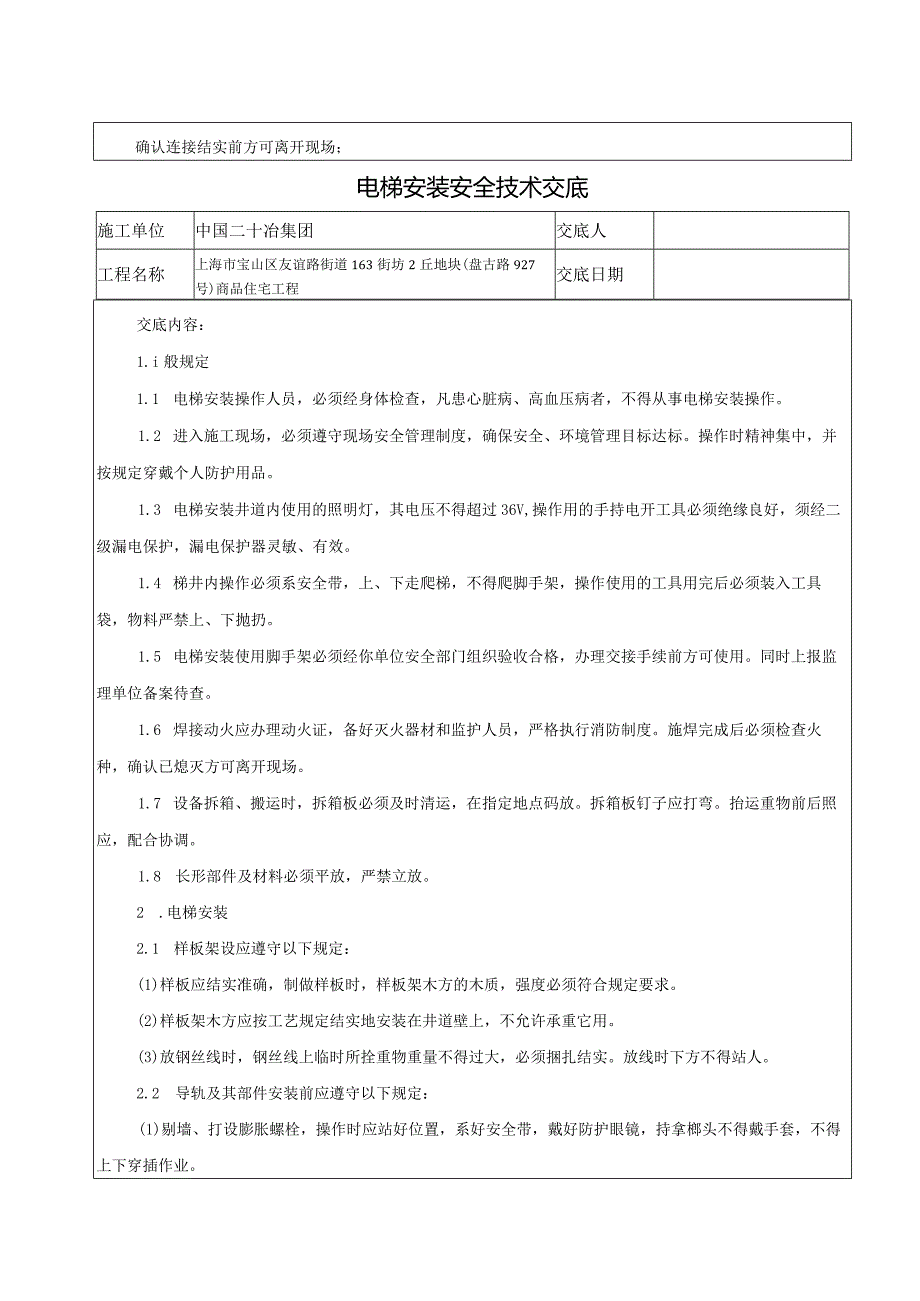

3、或操作平台上不得集中码放钢筋,应随使用随运送,不得将工具、箍筋或短钢筋随意放在脚手架上;5 .严禁从高处向下方抛扔或从低处向高处投掷物料;6 .在高处楼层上拉钢筋或钢筋调向时,必须事先观察运行上方或周围附近是否有高压线,严防碰触;7 .绑扎钢筋的绑丝头,应弯回至骨架内侧,暂停绑扎时,应检查所绑扎的钢筋或骨架,确认连接结实前方可离开现场;电梯安装安全技术交底施工单位中国二十冶集团交底人工程名称上海市宝山区友谊路街道163街坊2丘地块(盘古路927号)商品住宅工程交底日期交底内容:1.i般规定1.1 电梯安装操作人员,必须经身体检查,凡患心脏病、高血压病者,不得从事电梯安装操作。1.2 进入施工现
4、场,必须遵守现场安全管理制度,确保安全、环境管理目标达标。操作时精神集中,并按规定穿戴个人防护用品。1.3 电梯安装井道内使用的照明灯,其电压不得超过36V,操作用的手持电开工具必须绝缘良好,须经二级漏电保护,漏电保护器灵敏、有效。1.4 梯井内操作必须系安全带,上、下走爬梯,不得爬脚手架,操作使用的工具用完后必须装入工具袋,物料严禁上、下抛扔。1.5 电梯安装使用脚手架必须经你单位安全部门组织验收合格,办理交接手续前方可使用。同时上报监理单位备案待查。1.6 焊接动火应办理动火证,备好灭火器材和监护人员,严格执行消防制度。施焊完成后必须检查火种,确认已熄灭方可离开现场。1.7 设备拆箱、搬运

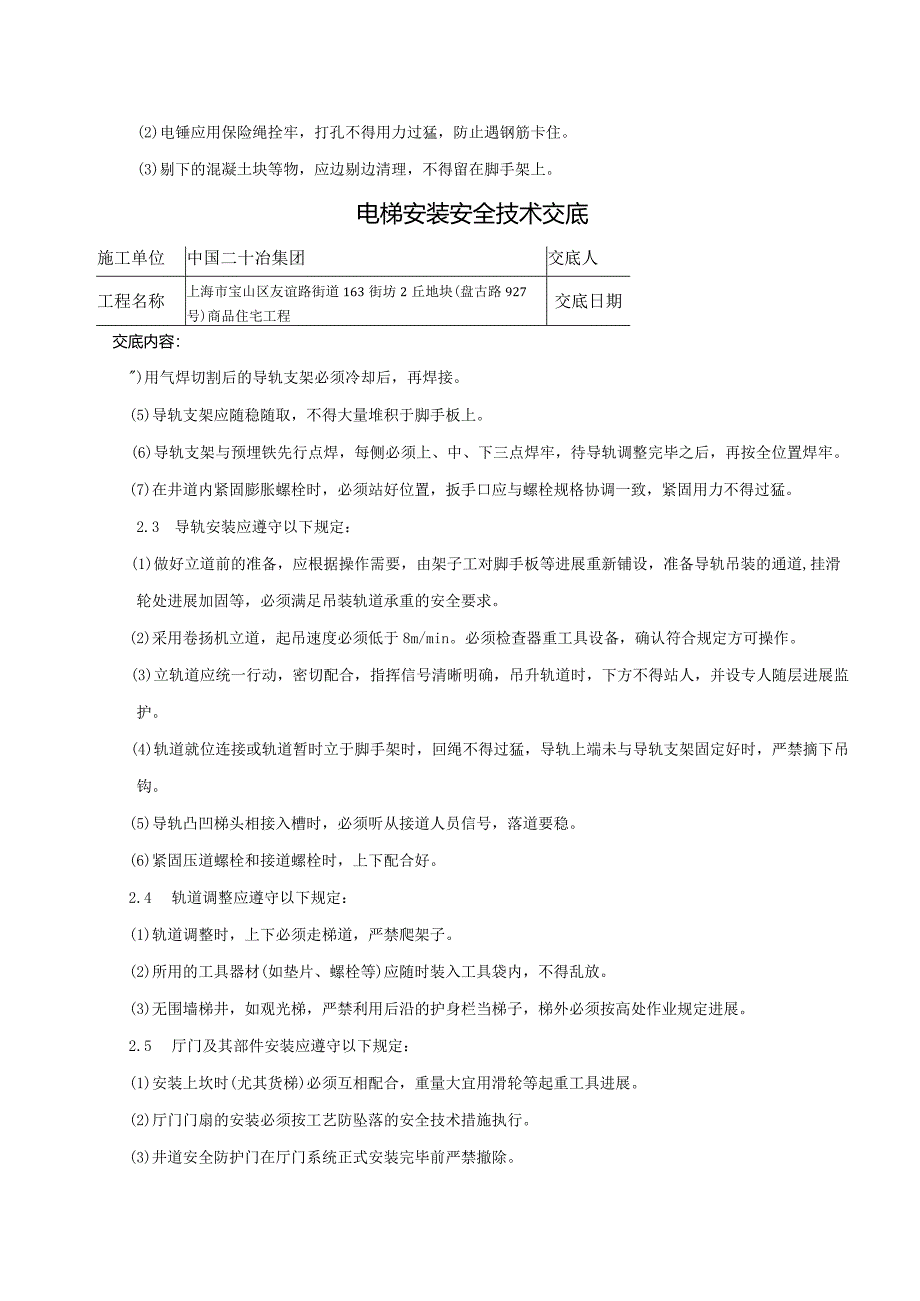

5、时,拆箱板必须及时清运,在指定地点码放。拆箱板钉子应打弯。抬运重物前后照应,配合协调。1.8 长形部件及材料必须平放,严禁立放。2 .电梯安装2.1 样板架设应遵守以下规定:(1)样板应结实准确,制做样板时,样板架木方的木质,强度必须符合规定要求。(2)样板架木方应按工艺规定结实地安装在井道壁上,不允许承重它用。(3)放钢丝线时,钢丝线上临时所拴重物重量不得过大,必须捆扎结实。放线时下方不得站人。2.2 导轨及其部件安装前应遵守以下规定:(1)剔墙、打设膨胀螺栓,操作时应站好位置,系好安全带,戴好防护眼镜,持拿榔头不得戴手套,不得上下穿插作业。(2)电锤应用保险绳拴牢,打孔不得用力过猛,防止遇
6、钢筋卡住。(3)剔下的混凝土块等物,应边剔边清理,不得留在脚手架上。电梯安装安全技术交底施工单位中国二十冶集团交底人工程名称上海市宝山区友谊路街道163街坊2丘地块(盘古路927号)商品住宅工程交底日期交底内容:)用气焊切割后的导轨支架必须冷却后,再焊接。(5)导轨支架应随稳随取,不得大量堆积于脚手板上。(6)导轨支架与预埋铁先行点焊,每侧必须上、中、下三点焊牢,待导轨调整完毕之后,再按全位置焊牢。(7)在井道内紧固膨胀螺栓时,必须站好位置,扳手口应与螺栓规格协调一致,紧固用力不得过猛。2.3 导轨安装应遵守以下规定:(1)做好立道前的准备,应根据操作需要,由架子工对脚手板等进展重新铺设,准备
7、导轨吊装的通道,挂滑轮处进展加固等,必须满足吊装轨道承重的安全要求。(2)采用卷扬机立道,起吊速度必须低于8m/min。必须检查器重工具设备,确认符合规定方可操作。(3)立轨道应统一行动,密切配合,指挥信号清晰明确,吊升轨道时,下方不得站人,并设专人随层进展监护。(4)轨道就位连接或轨道暂时立于脚手架时,回绳不得过猛,导轨上端未与导轨支架固定好时,严禁摘下吊钩。(5)导轨凸凹梯头相接入槽时,必须听从接道人员信号,落道要稳。(6)紧固压道螺栓和接道螺栓时,上下配合好。2.4 轨道调整应遵守以下规定:(1)轨道调整时,上下必须走梯道,严禁爬架子。(2)所用的工具器材(如垫片、螺栓等)应随时装入工具
8、袋内,不得乱放。(3)无围墙梯井,如观光梯,严禁利用后沿的护身栏当梯子,梯外必须按高处作业规定进展。2.5 厅门及其部件安装应遵守以下规定:(1)安装上坎时(尤其货梯)必须互相配合,重量大宜用滑轮等起重工具进展。(2)厅门门扇的安装必须按工艺防坠落的安全技术措施执行。(3)井道安全防护门在厅门系统正式安装完毕前严禁撤除。(4)机锁、电锁的安装,用电钻打定位销孔时,必须站好位置,工具应按规定随身携带。2.6 机房内机械设备安装应遵守以下规定:电梯安装安全技术交底施工单位中国二十冶集团交底人工程名称上海市宝山区友谊路街道163街坊2丘地块(盘古路927号)商品住宅工程交底日期交底内容:(1)搬抬钢
9、架、主机、控制柜等应互相配合,在尚无机房地板的梯井上稳装钢梁时,必须站在操作平台上操作。(2)对于机房在下面,其顶层钢梁正式安装前,制止将绳轮放在上面;钢梁应稳装在梯井承重墙或承重梁的上方,在此之前,不允许将主机、抗绳轮置于钢梁上。(3)曳引机吊装前,必须校核吊装环的载荷强度。(4)安装抗绳轮应采用倒链等工具进展,可先安装轴承架,再进展全部安装,操作时下方严禁站人。2.7 井道内运行设备安装应遵守以下规定:(1)安装配重前检查倒链及承重点应符合安全要求。(2)配重框架吊装时,井道内不得站人,其放入井道应用溜绳缓慢进展。(3)导轨安装前,安装中不可撤除倒链,并应将配重框架支结实,扶稳。(4)安装
10、配重块应放入一端再放入另一端,两人必须配合协调,配重块重量较大时,宜采用吊装工具进展。(5)轿厢安装前,轿厢下面的脚手架,必须满铺脚手板。(6)倒链固定要结实,不得长时间吊挂重物。(7)轿厢载重量在IooOkg,井道井深不大于2.3m可用两根不小于20OmInX20Omm坚硬木方支撑;载重量在300Okg以下,井道深度不大于4m,可用两根18号工字钢或20号槽钢作支撑,如载重量及井道井深超过上述规定时,应增加支撑物规格尺寸。(8)两人以上抬杠重物应密切配合(如:上下底盘),部件必须拴牢。(9)吊装底盘就位时,应用倒链或溜绳缓慢进展,操作人员不得站在井道内侧。(10)吊装上梁,轿顶等重物时,必须
11、捆绑结实,操作倒链,严禁直立于重物下面。(11)轿厢调整完毕,所有螺栓必须拧紧。(12)钢丝绳安装放测量绳线时,绳头必须拴牢,下方不得站人。(13)使用电炉熔化鸨金时,炉架应做好接地保护;绳头灌鸨金时,应将勺及绳头进展预热,化铝金的锅不得掉进水点,操作时必须戴手套及防护眼镜。(14)放钢丝绳时,要有足够的人力、人员严禁站于钢丝绳盘线圈内,手脚应远离导向物体,采用直电梯安装安全技术交底施工单位中国二十冶集团交底人工程名称上海市宝山区友谊路街道163街坊2丘地块(盘古路927号)商品住宅工程交底日期交底内容:接挂钢丝绳工艺,制作绳头时,辅助人员必须将钢丝绳拽稳,不得滑落。(15)对于复线式电梯,用
12、大绳等牵引钢丝绳,绳头拴绑处必须结实,严禁钢丝绳坠落。2.8 电线管,电线槽的制作安装应遵守以下规定:(1)使用砂轮锯切割电线管,应将工件平放,压力不得过猛。管槽锯口应去掉毛刺。(2)在井道进展线槽及铁管安装时,应随用随取,不得大量堆于脚手板上,使用电钻,严禁戴手套。(3)穿线、拉送线双方照应联系要准确,送线人员的手应远离管口,双方用力不可过急过猛。(4)机房内采用沿地面厚板明线槽,穿线后确认没有损伤导线,必须加盖结实。3 .电梯调试3.1 1慢车准备及慢车运行应遵守以下规定:(1)慢车运行之前,必须具备以下条件:缓冲器安装调整完毕,液压缓冲器注油。限速器调速完毕。抱闸调整完毕,其动作可靠无误
13、。急停回路中各开关作用准确可靠。上下极限开关安装调整完毕,并投入使用。(2)轿顶护身栏安装完毕,轿顶照明应完备。(3)井道内障碍物应去除,孔洞盖严,存储器运行中不碰撞。(4)因故厅门暂不能关闭,必须设专人监护,装好安全防护门(栏),挂警告牌。(5)假设总承包单位(客户)在初次运行之前未装修好门套局部,必须将门厅两侧空隙封严,物料不得伸入梯井。(6)暂不用的按钮应用铁盖等措施保护封闭。(7)慢车运行,任何人在任何地方使轿厢运行时(机房、轿顶、轿内)必须取得联系,方可运行。(8)在轿顶操作人员应选好位置,并注意井道器件,建筑物凸出构造、错车(与对重交织O位置,以及复绕绳轮)。到达预定位置开场工作前
14、,必须扳断电轿顶(或轿内)急停开关,再次运行前,方可恢复。(9)在任何情况下,不得跨于轿厢与厅门门口之间进展工作。严禁探头于中间梁下、门厅口下、各种支架之下进展操作。特殊情况,必须切断电源。(10)对于多部并列电梯,各电梯操作人员应互相照顾,如确难以到达安全时,必须使相邻电梯工作电梯安装安全技术交底施工单位中国二十冶集团交底人工程名称上海市宝山区友谊路街道163街坊2丘地块(盘古路927号)商品住宅工程交底日期交底内容:时间错开。(11)轿厢上行时,轿顶上的操作人员必须站好位置,停顿其他工作,轿厢行驶中,严禁人员出入。(12)轿厢因故停驶,轿厢底坎如高于厅门底坎60Omnb轿内人员不得向外跳出
15、,外出必须从轿顶进展。(13)在机房内,应注意曳引绳、曳引轮、抗绳轮、限速器等运动局部,必须设置围栏或防护装置,严禁手扶。3.2 快车准备及快车运行(试车)应遵守以下规定:快车运行之前,上述慢车运行的各条必须全部满足,安装工作全部完毕后,快车运行还必须具备以下条件:(1)经过慢车全程试车,各部位均正常无误。(2)各种安全装置、安全开关等经模拟动作试验均动作灵敏可靠。(3)各层厅门完全关闭,机、电锁作用可靠。(4)快车运行中,轿顶不得站人。(5)电梯试车过程中严禁携带乘客。3.3 电梯局部检查及调整应遵守以下规定:(1)在机房工作时,应将主电源切断,挂好标志牌,并设专人监护。(2)盘车时,应将主电源切断,并采取断续动作方式,随时准备刹车。无齿轮电梯不准盘车。(3)在各层操作时,进入轿厢前必须确认其停在本层,不得只看楼层灯即进入。在底坑操作时应切断停车开关或将动力电源切断。(4)电梯的动力电源有改变时,再次送电之前,必须核对相序,防止电梯失控或电机烧毁。(5)冬季试梯,曳引机应加
