分布式光伏项目市场开发指南.docx

上传人:p** 文档编号:875947 上传时间:2024-03-24 格式:DOCX 页数:11 大小:34.80KB
下载 相关 举报
分布式光伏项目市场开发指南.docx_第1页
第1页 / 共11页
分布式光伏项目市场开发指南.docx_第2页
第2页 / 共11页
分布式光伏项目市场开发指南.docx_第3页
第3页 / 共11页
分布式光伏项目市场开发指南.docx_第4页
第4页 / 共11页
分布式光伏项目市场开发指南.docx_第5页
第5页 / 共11页
分布式光伏项目市场开发指南.docx_第6页
第6页 / 共11页
分布式光伏项目市场开发指南.docx_第7页
第7页 / 共11页
分布式光伏项目市场开发指南.docx_第8页
第8页 / 共11页
分布式光伏项目市场开发指南.docx_第9页
第9页 / 共11页
分布式光伏项目市场开发指南.docx_第10页
第10页 / 共11页
亲,该文档总共11页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《分布式光伏项目市场开发指南.docx》由会员分享,可在线阅读,更多相关《分布式光伏项目市场开发指南.docx(11页珍藏版)》请在第壹文秘上搜索。

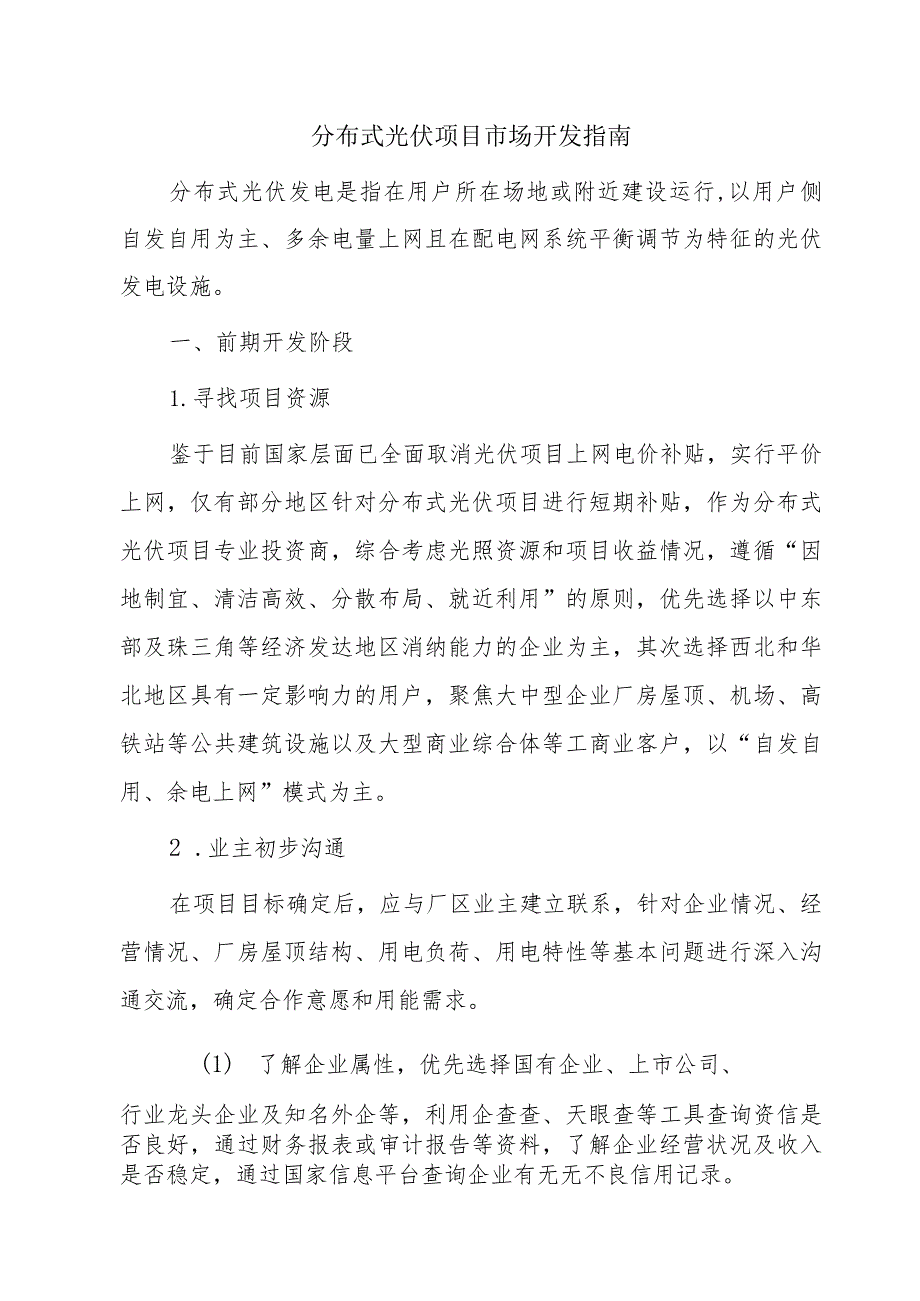

1、分布式光伏项目市场开发指南分布式光伏发电是指在用户所在场地或附近建设运行,以用户侧自发自用为主、多余电量上网且在配电网系统平衡调节为特征的光伏发电设施。一、前期开发阶段1.寻找项目资源鉴于目前国家层面已全面取消光伏项目上网电价补贴,实行平价上网,仅有部分地区针对分布式光伏项目进行短期补贴,作为分布式光伏项目专业投资商,综合考虑光照资源和项目收益情况,遵循“因地制宜、清洁高效、分散布局、就近利用”的原则,优先选择以中东部及珠三角等经济发达地区消纳能力的企业为主,其次选择西北和华北地区具有一定影响力的用户,聚焦大中型企业厂房屋顶、机场、高铁站等公共建筑设施以及大型商业综合体等工商业客户,以“自发自

2、用、余电上网”模式为主。2 .业主初步沟通在项目目标确定后,应与厂区业主建立联系,针对企业情况、经营情况、厂房屋顶结构、用电负荷、用电特性等基本问题进行深入沟通交流,确定合作意愿和用能需求。(1) 了解企业属性,优先选择国有企业、上市公司、行业龙头企业及知名外企等,利用企查查、天眼查等工具查询资信是否良好,通过财务报表或审计报告等资料,了解企业经营状况及收入是否稳定,通过国家信息平台查询企业有无无不良信用记录。(2) 了解企业建筑物产权是否独立清晰,查看房产证、土地证、建设规划许可证等资料原件,落实企业房屋产权是否进行外部抵押。(3) 了解屋面结构情况,主要是混凝土或者彩钢瓦结构,屋面使用年限

3、及面积,同时注意观察采光带和通风孔布置情况。(4) 了解企业用电负荷,包括分时用电电量、用电电价,电压等级,变压器数量及容量等信息。(5) 落实企业屋顶周围是否有遮挡或高楼建设规划,建筑物周边是否有气体或固体污染物排放情况。(6) 了解企业的合作意向、合作诉求,初步确定合作模式(如屋顶租金/电价折扣)。3 .前期资料收集根据以上信息,填写对应的项目信息收资表完成收资,具体如下。分布式光伏项目信息收资表(新建项目)项目名称项目地点屋顶业主产权情况联系人电话项目情况屋顶面积与数量屋顶形式口彩钢瓦屋顶口混凝土屋顶其他:屋顶租金居间费用纬度经度年光照利用小时数平铺(彩钢瓦屋顶类型)最佳倾角(混凝土屋顶

4、类型)屋顶朝向口坐南朝北非正南,偏角O度彩钢瓦厚度瓦型口直立锁边口角驰口梯形其他荷载混凝土建筑结构口砖混口框架屋面类型口屋面板口整体浇筑荷载阴影遮档东是否高度无简单描述:彩钢瓦新旧:锈蚀及漏水:已使用年限:南是否口高度无西是口否口高度无北是口否口高度无项目业主项目进度屋顶女儿墙高度彩钢瓦屋顶(最大高度)(如各个屋顶不同,可分别说明)混凝土屋顶屋顶高度:上屋顶方式:口楼梯上下口爬梯上下口其它预计可安装容量:项目环境影响说明:电网接入电压等级(预期):变压器的容量变电电压等级业主用电量白天用电量业主电价情况峰:平::业主资信状况业主的用电情况说明:安装时是否便利:配电室内是否有空间摆放并网柜、配电

5、柜等箱变及控制柜是否需要另外建房,是否同意和空间在厂内放置箱变及控制柜等设备:项目其他说明及风险提醒点:1、业主是否同意及符合自发自用余电上网的原则2、若所发电量无法接入厂内,附近是否有可供光伏电站发电送出线路4 .现场实地踏勘现场踏勘的主要目的是考核屋顶的实际情况与图纸是否一致,条件允许时,可使用无人机等专业勘察设备进行航拍,有效提高踏勘效率,现场踏勘除了确定厂区坐标外,其他方面需重点考察的是:(1)图纸一致性复核,并拍照存档:主要包括梁、柱、楝条、跨度、截面、间距、斜撑、吊车等。(2)混凝土屋顶:屋顶框架(框架结构/砖混结构);屋面漏水情况(无漏水/局部漏水/漏水严重);建设年限。(3)彩

6、钢瓦屋顶:类型(T型/角驰型/直立锁边型);彩钢瓦厚度;彩钢瓦锈蚀情况;建设年限;梁、楝条强度;是否具备加固条件。(4)屋顶现有设施情况:屋顶障碍物(气楼/采光带/女儿墙);周围遮挡物(遮挡/高楼建设规划)。(5)电气设备安装位置:配电柜、箱变安装位置,经业主确认后在图中标注;确定厂区电缆敷设路径。(6)光伏接入系统:并网点接入位置、电压等级;变压器容量、断路器品牌及大小;进出线开关柜及无功率补偿情况。(7)其他:厂区周围是否有气体或固体污染物排放;是否有清洗光伏组件的水源点。5 .技术方案测算当前分布式光伏项目合作模式以“自发自用、余电上网”模式为主,光伏所发电力由业主优先使用,通过优惠电价

7、为业主带来收益,一般利用MeteOnOnn软件查询项目所在地辐照数据,根据客户提供的电费单据或者通过电网公司核查企业电价,原则上自用电比例不低于70%,最好是能够全部自用,电价优惠一般不低于8折,按目前投资成本,平均在4元/W左右,随着技术进步,未来工程造价将会进一步降低,通过财务测算模型即可初步评估项目收益率,根据不同公司要求,参考目前行业收益情况,一般情况下分布式光伏项目全投资内部收益率不低于8%。6 .确定合作意向基于以上数据,通过详细的方案测算,确定分布式光伏项目具备经济性和技术可行性,并且与业主就合作模式、供电价格达成一致后,双方签订分布式光伏发电项目能源管理合同。二、项目备案阶段1

8、.发改委项目备案根据国家能源局关于印发分布式光伏发电项目管理暂行办法的通知(国能新能(2013)433号)要求:分布式光伏发电项目实现备案管理,具体备案办法由省级人民政府制定。7 .电网公司接入批复分布式光伏项目并网电压等级主要根据电网条件,通过技术经济比选论证确定,若高低两级电压均具备接入条件,优先采用低电压等级接入,因分布式光伏电站的容量相对较小,一般涉及到的并网电压等级为IOKV、380V和220V,其中300kW-6MW多采用IOkV电压等级并网,单个并网点不大于IOokW多采用380V并网,容量为8kW以下,多采用220V并网,不同电网公司对于接入电压稍有不同,具体依据当地电网公司要

9、求,根据项目容量不同接入对应电压等级。电力接入一般分为三个阶段,包括并网申请阶段、确定接入系统方案阶段、验收及并网阶段,其中验收及并网阶段在项目建成后实施,不同阶段提供的资料不同,具体以电网公司要求为准。项目规模接入电压等级8kW220V8-400kW380V400-6000kWIOkV5000-30000kW35kV图1国网公司项目规港1和接入电压等级要求分布式发电项目容量接入电压等级10千瓦及以下220伏0千瓦-200千瓦以下380状200千瓦-5北瓦10千伏图2蒙西电网公司项目规模和接入电压等级要求中S日黑年月日隶日名称下目场址瑁目枚,方项目累人H暴电话H系人地址收尸霰根kWB旬并展电H

10、L易爆10(W本朝胧桢kWD3S0鳗期靛梗kWCH发电电箧向消结方式,n片网点C用户修(个)tn口公共电同(个)口自发自用余电上网计甘升IH间计Wlft尸H同住出盘末Jtffl匚上市短口复假口不R,/发下在内号方注号自发自用余电上XnR白业主写M电情3月用电(kWh)买M耳,*cVA主要用电设备业主提供宏林瑞鳗办人为为证却及艮门。和法人集死可即件或法人身份工群”反复R件).2企业M人营业执照(或个人户口本)土地证,唐尸证3双目合;fl支拎文件.3政相授责主It热门KlrHa开展前跚工作w复三tt11).4B日前立工作柳关,R.本表中的信息及援饮的文件H女雄囊遗比0认.申谒依(OS)中话个人经办

11、人等学)年用日客户规依的文件已审检.再网卑谪巳受if,谨此晌ULta(公蠢)年月日三A受理日髭与月日M4.1本去信息由者舲中心量人申词值(个人常户披办人)与客占中心要fti.2本表1式2的双方各执】侪.图3分布式光伏项目并网跄收申请表8 .环评登记根据建设项目环境影响评价分类管理名录(2021年版),分布式光伏项目只需在环保局官网进行环评登记。环阳醐L项目类别一一报告书报告表登记表90陆上风力发电4415;太阳能发电4416(不含居民家用光伏发电);其他电力生产4419(不含海上的湖汐能、波浪能、温差能等发电)涉及环境敏感区的总装机容量5万千瓦及以上的陆上风力发电陆地利用地热、太阳能热等发电:

12、地面集中光伏电站(总容量大于6000千瓦,且接入电压等级不小于10+发电其他光伏发电一-环评类别项目类别J一-_报告书报告表登记表90他上风力发电4415;公阳能发电4416(4M黑N家阳光伏发电);Jt他电力生产4419(不含四上的潮汐便,波浪ft.U星fl等发电)TtZ环境敏盛M的总装机容量5力FJi及以上的砧IK力发电砧地轲用地外、AR)IC抻等发电;堆由集中光伏电站容收大卜6000,凡,Il接入电从等短小小run伏):BK向.发电、其他光伏发电在诸州范标彦图4不同类型光伏项目环评要求三、设计施工阶段1.初步设计:可研报告编制、项目初步设计。2.采购招标:项目EPC采购招标、项目监理采购

13、招标、主要设备材料采购招标。3.施工图设计:现场测绘勘查、施工总图和蓝图、各专业图纸绘制、现场技术交底。4.建设实施:光伏项目建设、电气设备连接及保护调试和监控安装、并网前单位工程调试报告等。四、并网验收阶段1.项目投资方向电网公司提出并网验收和调试申请。2.电网公司受理并网验收和调试申请。3.项目投资方与电网公司签订购售电合同和并网调度协议。4.安装关口电能计量装置。5.完成并网验收及调试。6.项目并网运行。五、电费结算阶段电费结算分为自发自用部分和余电上网部分,其中自发自用部分与实际用电方(屋顶所有方与实际用电方一致)结算,余电上网部分与项目所在地电网公司结算,具体根据双方签订的合同约定执行。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 房地产

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
