《桩基础施工方案.docx》由会员分享,可在线阅读,更多相关《桩基础施工方案.docx(21页珍藏版)》请在第壹文秘上搜索。

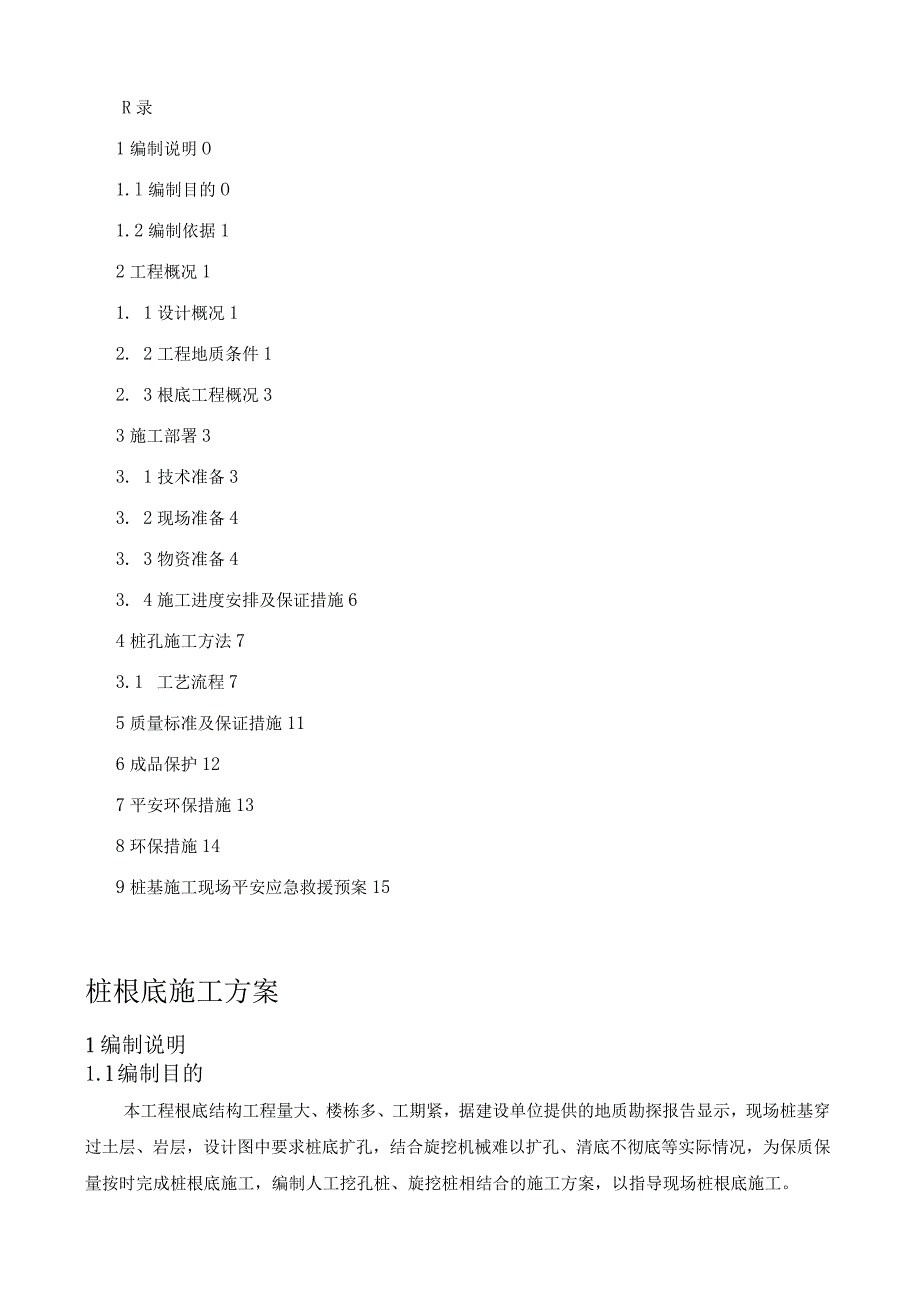

1、R录1编制说明O1.l编制目的O1.2编制依据12工程概况11. 1设计概况12. 2工程地质条件12. 3根底工程概况33施工部署33. 1技术准备33. 2现场准备43. 3物资准备43. 4施工进度安排及保证措施64桩孔施工方法73.1 工艺流程75质量标准及保证措施116成品保护127平安环保措施138环保措施149桩基施工现场平安应急救援预案15桩根底施工方案1编制说明1.l编制目的本工程根底结构工程量大、楼栋多、工期紧,据建设单位提供的地质勘探报告显示,现场桩基穿过土层、岩层,设计图中要求桩底扩孔,结合旋挖机械难以扩孔、清底不彻底等实际情况,为保质保量按时完成桩根底施工,编制人工挖

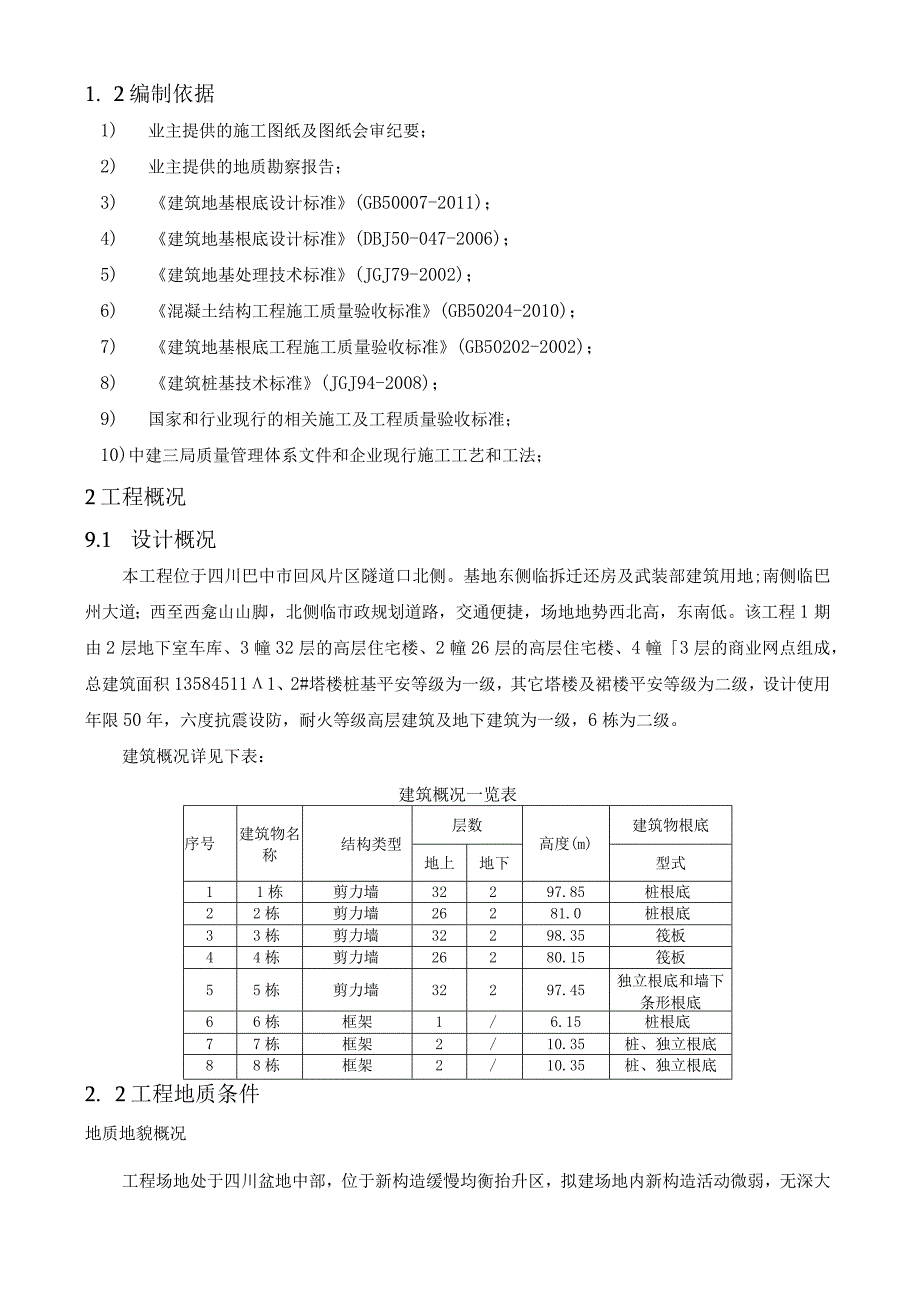

2、孔桩、旋挖桩相结合的施工方案,以指导现场桩根底施工。1. 2编制依据1) 业主提供的施工图纸及图纸会审纪要;2) 业主提供的地质勘察报告;3) 建筑地基根底设计标准(GB50007-2011);4) 建筑地基根底设计标准(DBJ50-047-2006);5) 建筑地基处理技术标准(JGJ79-2002);6) 混凝土结构工程施工质量验收标准(GB50204-2010);7) 建筑地基根底工程施工质量验收标准(GB50202-2002);8) 建筑桩基技术标准(JGJ94-2008);9) 国家和行业现行的相关施工及工程质量验收标准;10)中建三局质量管理体系文件和企业现行施工工艺和工法;2工程
3、概况9.1 设计概况本工程位于四川巴中市回风片区隧道口北侧。基地东侧临拆迁还房及武装部建筑用地;南侧临巴州大道;西至西龛山山脚,北侧临市政规划道路,交通便捷,场地地势西北高,东南低。该工程1期由2层地下室车库、3幢32层的高层住宅楼、2幢26层的高层住宅楼、4幢3层的商业网点组成,总建筑面积135845111、2#塔楼桩基平安等级为一级,其它塔楼及裙楼平安等级为二级,设计使用年限50年,六度抗震设防,耐火等级高层建筑及地下建筑为一级,6栋为二级。建筑概况详见下表:建筑概况一览表序号建筑物名称结构类型层数高度(m)建筑物根底地上地下型式11栋剪力墙32297.85桩根底22栋剪力墙26281.0

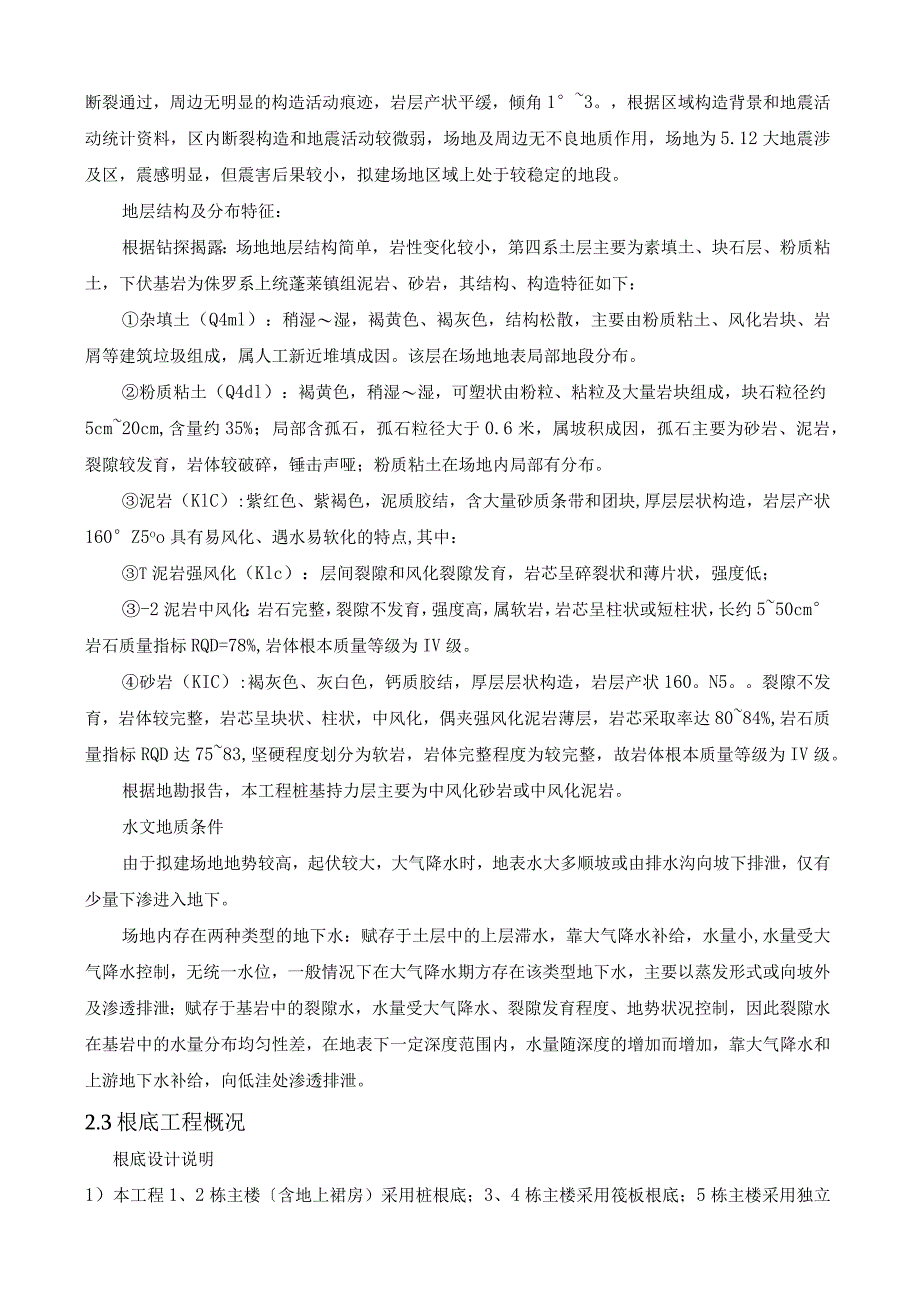

4、桩根底33栋剪力墙32298.35筏板44栋剪力墙26280.15筏板55栋剪力墙32297.45独立根底和墙下条形根底66栋框架1/6.15桩根底77栋框架2/10.35桩、独立根底88栋框架2/10.35桩、独立根底2. 2工程地质条件地质地貌概况工程场地处于四川盆地中部,位于新构造缓慢均衡抬升区,拟建场地内新构造活动微弱,无深大断裂通过,周边无明显的构造活动痕迹,岩层产状平缓,倾角13。,根据区域构造背景和地震活动统计资料,区内断裂构造和地震活动较微弱,场地及周边无不良地质作用,场地为5.12大地震涉及区,震感明显,但震害后果较小,拟建场地区域上处于较稳定的地段。地层结构及分布特征:根据
5、钻探揭露:场地地层结构简单,岩性变化较小,第四系土层主要为素填土、块石层、粉质粘土,下伏基岩为侏罗系上统蓬莱镇组泥岩、砂岩,其结构、构造特征如下:杂填土(Q4ml):稍湿湿,褐黄色、褐灰色,结构松散,主要由粉质粘土、风化岩块、岩屑等建筑垃圾组成,属人工新近堆填成因。该层在场地地表局部地段分布。粉质粘土(Q4dl):褐黄色,稍湿湿,可塑状由粉粒、粘粒及大量岩块组成,块石粒径约5cm20cm,含量约35%;局部含孤石,孤石粒径大于0.6米,属坡积成因,孤石主要为砂岩、泥岩,裂隙较发育,岩体较破碎,锤击声哑;粉质粘土在场地内局部有分布。泥岩(KlC):紫红色、紫褐色,泥质胶结,含大量砂质条带和团块,
6、厚层层状构造,岩层产状160Z5oo具有易风化、遇水易软化的特点,其中:T泥岩强风化(Klc):层间裂隙和风化裂隙发育,岩芯呈碎裂状和薄片状,强度低;-2泥岩中风化:岩石完整,裂隙不发育,强度高,属软岩,岩芯呈柱状或短柱状,长约550cm岩石质量指标RQD=78%,岩体根本质量等级为IV级。砂岩(KIC):褐灰色、灰白色,钙质胶结,厚层层状构造,岩层产状160。N5。裂隙不发育,岩体较完整,岩芯呈块状、柱状,中风化,偶夹强风化泥岩薄层,岩芯采取率达8084%,岩石质量指标RQD达7583,坚硬程度划分为软岩,岩体完整程度为较完整,故岩体根本质量等级为IV级。根据地勘报告,本工程桩基持力层主要为
7、中风化砂岩或中风化泥岩。水文地质条件由于拟建场地地势较高,起伏较大,大气降水时,地表水大多顺坡或由排水沟向坡下排泄,仅有少量下渗进入地下。场地内存在两种类型的地下水:赋存于土层中的上层滞水,靠大气降水补给,水量小,水量受大气降水控制,无统一水位,一般情况下在大气降水期方存在该类型地下水,主要以蒸发形式或向坡外及渗透排泄;赋存于基岩中的裂隙水,水量受大气降水、裂隙发育程度、地势状况控制,因此裂隙水在基岩中的水量分布均匀性差,在地表下一定深度范围内,水量随深度的增加而增加,靠大气降水和上游地下水补给,向低洼处渗透排泄。2.3根底工程概况根底设计说明1)本工程1、2栋主楼含地上裙房)采用桩根底;3、
8、4栋主楼采用筏板根底;5栋主楼采用独立根底和墙下条形根底;6栋裙楼采用桩根底;7、8栋裙楼采用桩根底及独立柱基;9栋裙楼采用独立柱基;扩大地下室采用柱下独立根底、墙下条形根底和墩式根底设计。1、2栋主楼(含地上裙房)桩根底以中风化砂岩或中风化泥岩作为持力层,持力层的岩石饱和单轴极限抗压强度标准值frk7Mpa;3、4栋根底持力层为中风化泥岩,地基承载力特征值fak=600KPa;5栋筏板根底以中风化砂岩作为持力层,地基承载力特征值为fak1500KPa;6栋桩根底以中风化砂岩作为持力层,持力层的岩石饱和单轴极限抗压强度标准值frk=7Mpa;7、8栋桩根底以中风化泥岩作为持力层,持力层的岩石饱
9、和单轴极限抗压强度标准值frk=7Mpa;9栋独立根底持力层为强风化泥岩层,地基承载力特征值fak300kPao扩大地下室根底持力层为中风化泥岩,地基承载力特征值fak不小于600KPa;35栋主楼根底不在本工程范围之内。2)相邻根底的底面高差不得大于其水平净距。3)桩端下3D1扩大头直径)范围内无软弱夹层、洞穴等不良地质现象。4)桩身材料:桩基水下混凝土等级为C40,承台梁混凝土等级为C30,钢筋等级HPB300、HRB400级。5)本工程桩基参数表桩基参数表6)根底平面布置图均按桩(墩)心定位,桩位置详见以下图:1#楼(含地上裙房)桩平面布置图2#主楼局部桩平面布置图2#群楼商业局部桩平面
10、布置图3#群楼商业局部桩平面布置图(红线范围内)6#楼桩平面布置图7#楼、8#楼桩平面布置图3施工部署3.1技术准备1)开工前应有相关部门提供的工程地质勘察报告、水文地质资料、桩基工程施工图及图纸会审资料;2)施工前进行三级技术交底,即技术负责人一管理人员一施工班组长,交底按照公司技术管理手册要求之程序进行。交底以书面形式表达,班组长在接受交底后,认真贯彻施工意图。3)根据业主提供的测量基准点进行平面轴线及高程复核,重要控制点要做成相对永久性的标记。4)按规定配置本工程所需的计量、测量、试验等器具。测量仪器配备表名称型号精度用途数量单位全站仪SETECII,角度、距离测量1台水准仪DSZ33m
11、mkm施工水准测量2台50m钢卷尺哈尔滨Imm距离测量4把3.2现场准备根据现场场地实际情况,做好如下施工准备:1)施工前做好施工现场总平面布置规划工作,平整场地,砌筑沉砂池。开挖前场地应完成三通一平。2)地上、地下的电缆、管线、旧建筑物、设备根底等障碍物均已排除处理完毕。各项临时设施,如照明、动力、平安设施准备就绪。按照平面布置架设临电。3)熟悉施工图纸及场地的地下土质、水文地质资料,做到心中有数。4)修整现场坡道,以便土方及材料的进出。5)按根底平面图,设置桩位轴线、定位点;桩孔四周撒灰线。测定高程水准点。放线工序完成后,办理预检手续。6)按设计要求制作钢筋笼。7)全面开挖之前,按设计要求
12、进行试验桩孔,分析土质、水文等有关情况,以此调整施工。8)开挖前应对施工人员进行全面的平安技术交底;操作前对吊具进行平安可靠的检查和试验,确保施工平安。3.3物资准备根据设计图纸要求,依据工程实际施工进度编制施工机械设备、材料供给方案,确保机械设备、材料规格、数量的准确性和质量,以满足施工工期及质量的要求。材料准备1)混凝土:混凝土浇筑前提前与混凝土搅拌站联系。2)钢筋:钢筋的级别、直径必须符合设计要求,有出厂证明书及复试报告,现场钢筋笼螺旋箍钢筋等级为一级,采用盘圆条在调直机上调直后加工制作而成。3)钢护筒:现场桩孔上层土层较松散,土层深度范围内采用钢筒护壁。4)防护栏杆:每根桩开挖成孔后,
13、在桩孔上面搭设高度L2米,纵横向间距为1.5米的方形钢管防护栏杆,横向水平杆沿竖向设置2道,竖向杆每边各设置2道。5)水:自来水;6)所有用于施工生产的物资材料、设备进场时有出厂合格证、检验报告及使用说明书,并按相关施工标准要求抽检合格。按规定编制材料总体需用方案及月度需用方案,分批到位入场,把好材料验收关。机械设备准备现场配备旋挖机、水泵、电焊机、对焊机、切割机、空压机、混凝土泵、线坠等机具。机械设备详见主要机械设备方案一览表。主要机械设备方案一览表名称型号(规格)额定功率(KW)数量(台/套)备注旋挖机中联重科280c/3推土机SD22D/台2吊车25吨/台1空压机TYPEY250M-61
14、8.513台磅秤500kg/5台电焊机BXl-400453台碎振动棒2.510台卷扬机组JM-34100套木工机具156套手推车0.3m3/30辆人工挖孔桩模具100cm100套污水泵Wb3-253.030台搅拌机Gjb-33576台料桶O.08m3/100个发电机/2501台低压照明/低压12V50台防毒面具/20个有毒气体检测仪!/5套3.4施工进度安排及保证措施为配合业主销售,结合现场实际情况,本工程首先完成Tl、T2塔楼、T8裙楼及T2地上裙房桩根底施工,然后完成T6、T7裙楼及地上其它裙楼局部的桩基施工。工程部将从施工组织、设备、材料供给,对外协调及赶工措施等方面采取得力措施,确保满足现场施工进度要求。(1)组建由精兵强将组成的工程经理部,工程经理由具有多年施工经验的优秀工程经理担任,到达精心组织,精心施工。(2)加强施工设备的维修、保养工作,保证施工设备的完好,减少因设备故障而产生的进度滞后。(3)根据方案进度调配、储藏施工所需的各种材料,并联系备选供货厂家,减少因供货不畅而导致的停工。(4)现场具备施工条件后,工程部将立即准备施工
