《监理公司工程费用索赔报审表.docx》由会员分享,可在线阅读,更多相关《监理公司工程费用索赔报审表.docx(1页珍藏版)》请在第壹文秘上搜索。

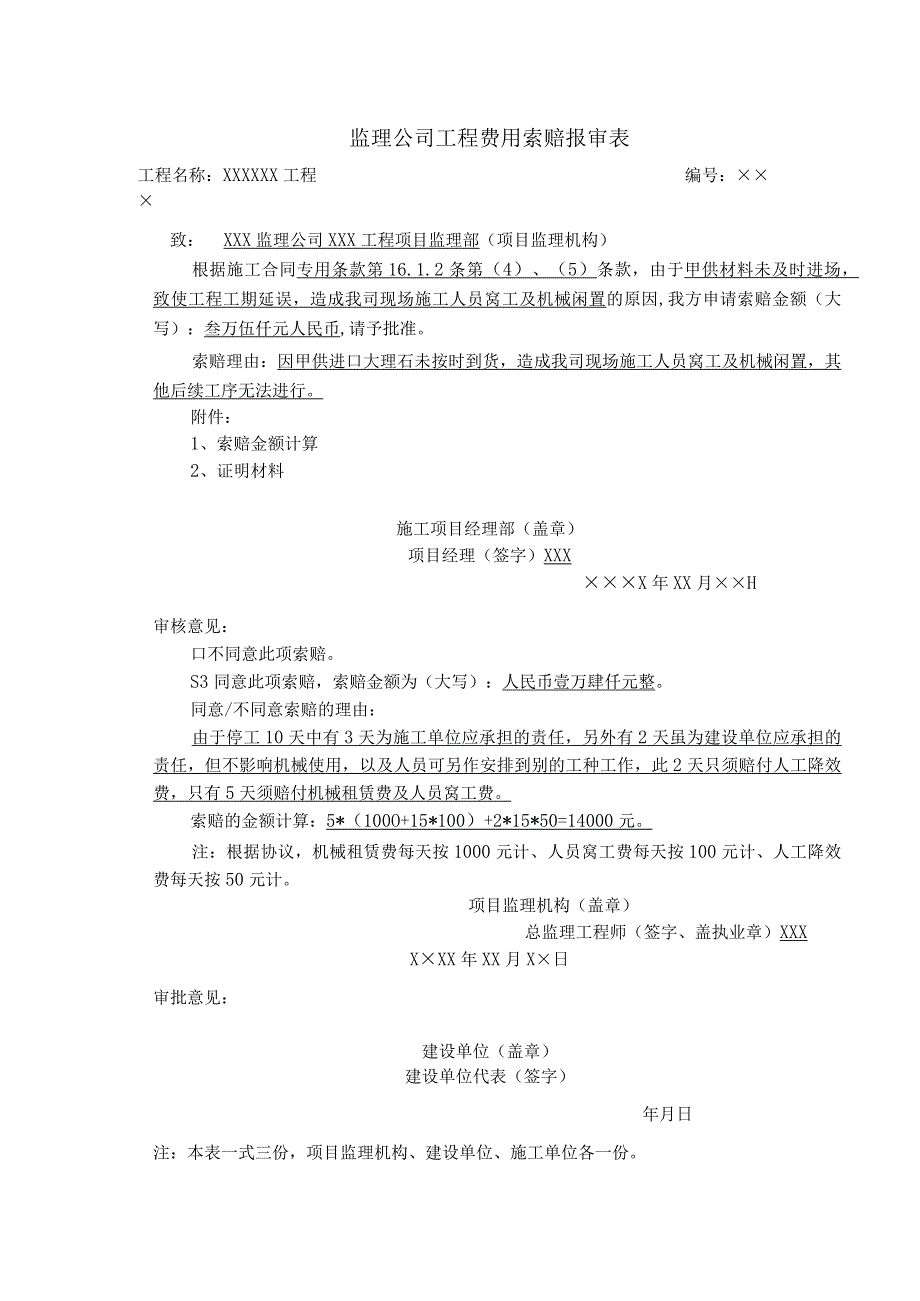

监理公司工程费用索赔报审表工程名称:XXXXXX工程编号:致:XXX监理公司XXX工程项目监理部(项目监理机构)根据施工合同专用条款第16.1.2条第(4)、(5)条款,由于甲供材料未及时进场,致使工程工期延误,造成我司现场施工人员窝工及机械闲置的原因,我方申请索赔金额(大写):叁万伍仟元人民币,请予批准。索赔理由:因甲供进口大理石未按时到货,造成我司现场施工人员窝工及机械闲置,其他后续工序无法进行。附件:1、索赔金额计算2、证明材料施工项目经理部(盖章)项目经理(签字)XXXX年XX月H审核意见:口不同意此项索赔。S3同意此项索赔,索赔金额为(大写):人民币壹万肆仟元整。同意/不同意索赔的理由:由于停工10天中有3天为施工单位应承担的责任,另外有2天虽为建设单位应承担的责任,但不影响机械使用,以及人员可另作安排到别的工种工作,此2天只须赔付人工降效费,只有5天须赔付机械租赁费及人员窝工费。索赔的金额计算:5*(100O+15*100)+2*15*50=14000元。注:根据协议,机械租赁费每天按1000元计、人员窝工费每天按100元计、人工降效费每天按50元计。项目监理机构(盖章)总监理工程师(签字、盖执业章)XXXXXX年XX月X日审批意见:建设单位(盖章)建设单位代表(签字)年月日注:本表一式三份,项目监理机构、建设单位、施工单位各一份。
