2024砌筑工程技术交底汇总.docx

上传人:p** 文档编号:879040 上传时间:2024-03-24 格式:DOCX 页数:26 大小:101.06KB
下载 相关 举报
2024砌筑工程技术交底汇总.docx_第1页
第1页 / 共26页
2024砌筑工程技术交底汇总.docx_第2页
第2页 / 共26页
2024砌筑工程技术交底汇总.docx_第3页
第3页 / 共26页
2024砌筑工程技术交底汇总.docx_第4页
第4页 / 共26页
2024砌筑工程技术交底汇总.docx_第5页
第5页 / 共26页
2024砌筑工程技术交底汇总.docx_第6页
第6页 / 共26页
2024砌筑工程技术交底汇总.docx_第7页
第7页 / 共26页
2024砌筑工程技术交底汇总.docx_第8页
第8页 / 共26页
2024砌筑工程技术交底汇总.docx_第9页
第9页 / 共26页
2024砌筑工程技术交底汇总.docx_第10页
第10页 / 共26页
亲,该文档总共26页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《2024砌筑工程技术交底汇总.docx》由会员分享,可在线阅读,更多相关《2024砌筑工程技术交底汇总.docx(26页珍藏版)》请在第壹文秘上搜索。

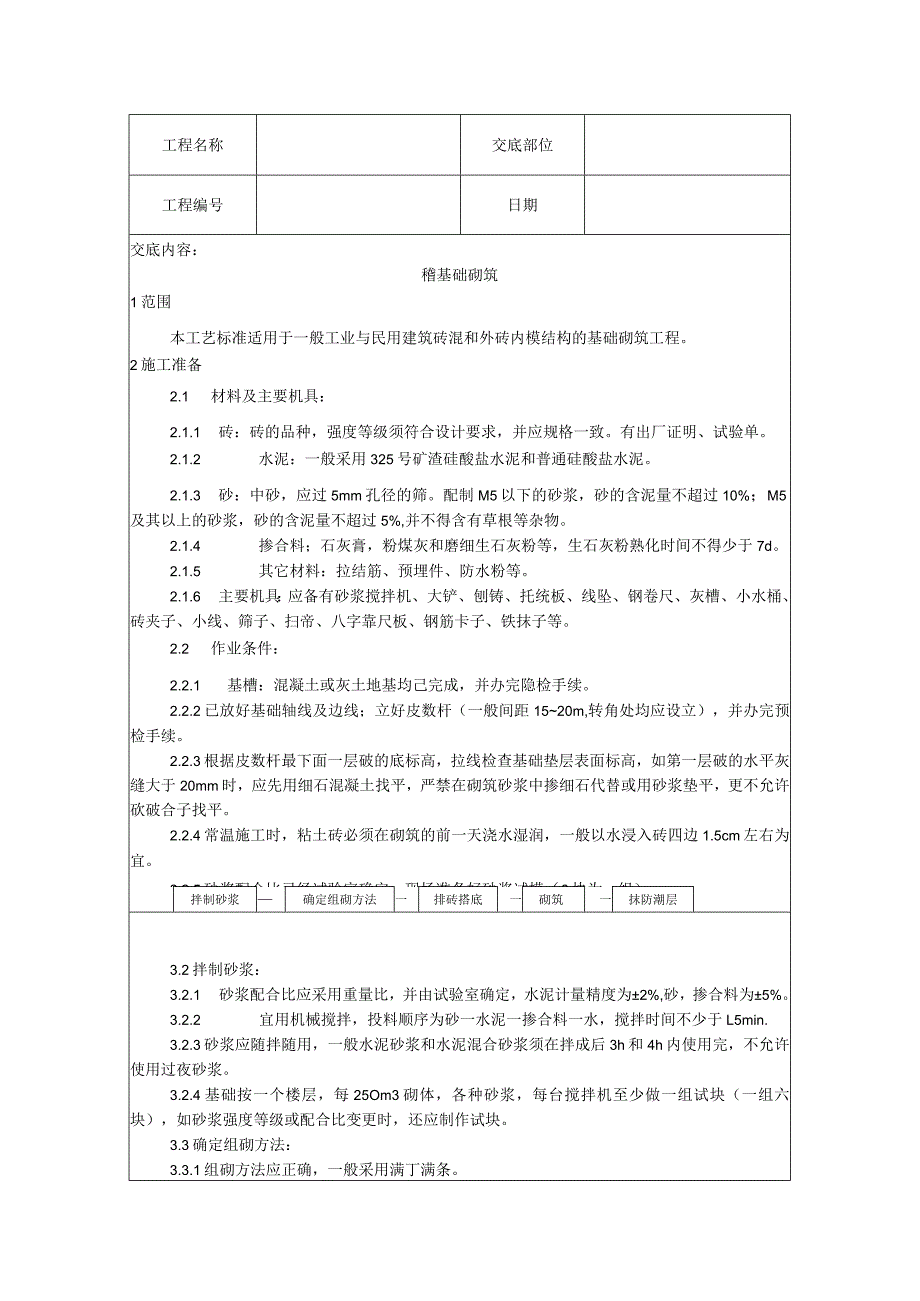

1、2024建设项目砌筑工程技术交底汇总Ol砖基础砌筑工艺02一般砖砌体砌筑工艺03料石砌筑工艺04中型砌块砌筑工程施工工艺05空心砖砌筑工艺工程名称交底部位工程编号日期交底内容:稽基础砌筑1范围本工艺标准适用于一般工业与民用建筑砖混和外砖内模结构的基础砌筑工程。2施工准备2.1 材料及主要机具:2.1.1 砖:砖的品种,强度等级须符合设计要求,并应规格一致。有出厂证明、试验单。2.1.2 水泥:一般采用325号矿渣硅酸盐水泥和普通硅酸盐水泥。2.1.3 砂:中砂,应过5mm孔径的筛。配制M5以下的砂浆,砂的含泥量不超过10%;M5及其以上的砂浆,砂的含泥量不超过5%,并不得含有草根等杂物。2.1

2、.4 掺合料;石灰膏,粉煤灰和磨细生石灰粉等,生石灰粉熟化时间不得少于7d。2.1.5 其它材料:拉结筋、预埋件、防水粉等。2.1.6 主要机具:应备有砂浆搅拌机、大铲、刨铸、托统板、线坠、钢卷尺、灰槽、小水桶、砖夹子、小线、筛子、扫帝、八字靠尺板、钢筋卡子、铁抹子等。2.2 作业条件:2.2.1 基槽:混凝土或灰土地基均己完成,并办完隐检手续。2.2.2已放好基础轴线及边线;立好皮数杆(一般间距1520m,转角处均应设立),并办完预检手续。2.2.3根据皮数杆最下面一层破的底标高,拉线检查基础垫层表面标高,如第一层破的水平灰缝大于20mm时,应先用细石混凝土找平,严禁在砌筑砂浆中掺细石代替或

3、用砂浆垫平,更不允许砍破合子找平。2.2.4常温施工时,粘土砖必须在砌筑的前一天浇水湿润,一般以水浸入砖四边1.5cm左右为宜。2.2.5砂浆配合比已经试验室确定,现场准备好砂浆试模(6块为一组)。3操作工艺3.1工艺流程:拌制砂浆确定组砌方法一排砖搭底一砌筑一抹防潮层3.2拌制砂浆:3.2.1 砂浆配合比应采用重量比,并由试验室确定,水泥计量精度为2%,砂,掺合料为5%。3.2.2 宜用机械搅拌,投料顺序为砂一水泥一掺合料一水,搅拌时间不少于L5min.3.2.3砂浆应随拌随用,一般水泥砂浆和水泥混合砂浆须在拌成后3h和4h内使用完,不允许使用过夜砂浆。3.2.4基础按一个楼层,每25Om3

4、砌体,各种砂浆,每台搅拌机至少做一组试块(一组六块),如砂浆强度等级或配合比变更时,还应制作试块。3.3确定组砌方法:3.3.1组砌方法应正确,一般采用满丁满条。工程名称交底部位工程编号日期3.3.2里夕、咬槎,上下层错缝,采用“三一”砌砖法(即一铲灰,一块砖,一挤揉),严禁用水冲砂浆灌缝的方法。3.4排砖推底:3. 4.1基础大放脚的捂底尺寸及收退方法必须符合设计图纸规定,如一层一退,里外均应砌丁砖;如二层一退,第一层为条破,第二层砌丁砖。4. 4.2大放脚的转角处,应按规定放七分头,其数量为一砖半厚墙放三块,二砖墙放四块,以此类推。3.5 砌筑:3. 5.1砖基础砌筑前,基础垫层表面应清扫

5、干净,洒水湿润。先盘墙角,每次盘角高度不应超过五层破,随盘随靠平、吊直。4. 5.2砌基础墙应挂线,24墙反手挂线,37以上墙应双面挂线。5. 5.3基础标高不一致或有局部加深部位,应从最低处往上砌筑,应经常拉线检查,以保持砌体通顺、平直,防止砌成“螺丝”墙。6. 5.4基础大放脚砌至基础上部时,要拉线检查轴线及边线,保证基础墙身位置正确。同时还要对照皮数杆的砖层及标高,如有偏差时,应在水平灰缝中逐渐调整,使墙的层数与皮数杆一致。7. 5.5暖气沟挑檐砖及上一层压枝,均应用丁砖砌筑,灰缝要严实,挑檐破标高必须正确。8. 5.6各种预留洞、埋件、拉结筋按设计要求留置,避免后剔凿,影响砌体质量。9

6、. 5.7变形缝的墙角应按直角要求砌筑,先砌的墙要把舌头灰刮尽;后砌的墙可采用缩口灰,掉入缝内的杂物随时清理。10. 5.8安装管沟和洞口过梁其型号、标高必须正确,底灰饱满;如坐灰超过20mm厚,用细石混凝土铺垫,两端搭墙长度应一致。3.6 抹防潮层:将墙顶活动砖重新砌好,清扫干净,浇水湿润,随即抹防水砂浆,设计无规定时,一般厚度为1520mm,防水粉掺量为水泥重量的3%5%。3.7 冬雨期施工:3. 7.1砂浆宜用普通硅酸盐水泥拌制,石灰膏等掺合料应有防冻措施,如遭冻,必须融化后方可使用。砂中不得含有大于IOmm的冻块。4. 7.2砖应清除冰霜,冬期不浇水,应适当增大砂浆的稠度。5. 7.3

7、砌砖一般采用掺盐砂浆,其掺盐量、材料加热温度均按冬施方案规定执行。砂浆使用时的温度不应低于+5。6. 7.4雨期施工时,应防止基槽灌水和雨水冲刷砂浆;砂浆的稠度应适当减小。每天砌筑高度不宜超过1.2m,收工时覆盖砌体上表面。4质量标准6.1 保证项目:6.1.1 砖的品种、强度等级必须符合设计要求。6.1.2 砂浆品种符合设计要求,强度必须符合下列规定:4. 1.2.1同品种,同强度砂浆各组试块的平均抗压强度值不小于设计强度值。7. 1.2.2任一组试块的强度最低值不小于设计强度的75%o工程名称交底部位工程编号日期4.1.3砌创,砂浆必须饱满密实,实心砖砌体水平灰缝的砂浆饱满度不小于80%.

8、4.1.4外墙的转角处严禁留直槎,其它临时间断处,留槎的作法必须符合施工规范的规定。4.2基本项目:4. 2.1砖砌体上下错缝,每间(处)无四皮徜通缝。5. 2.2砖砌体接槎处灰缝砂浆密实,缝、砖应平直;每处接槎部位水平灰缝厚度不小于5mm或透亮的缺陷不超过5个。6. 2.3预埋拉结筋的数量、长度均符合设计要求和施工规范的规定,留置间距偏差不超过一皮砖。7. 2.4留置构造柱的位置正确,大马牙槎先退后进,上下顺直,残留砂浆清理干净。8. 3允许偏差项目,见表6-1。表6-1顶次顶目允许偏差(mm)检查方法1轴线位置偏移10用经纬仪或拉线和尺量2基础顶面标高15用水准仪和尺量检查注:基础墙超过2

9、m时,允许偏差项目可按混水墙检查。5成品保护5.1 基础墙砌完后,未经有关人员复查之前,对轴线桩、水平桩或龙门板应注意保护,不得碰撞。5.2 对外露或预埋在基础内的暖卫、电气套管及其它预埋件,应注意保护,不得损坏。5.3 抗震构造柱钢筋和拉结筋应保护,不得踩倒,弯折。5.4 基础墙回填土,两侧应同时进行,暖气沟墙未填土的一侧应加支撑,防止回填时挤歪挤裂。回填土应分层夯实,不允许向槽内灌水取代夯实。5.5 回填土运输时,先将墙顶保护好,不得在墙上推车,损坏墙顶和碰撞墙体。6应注意的质量问题6.1 砂浆配合比不准:散装水泥和砂都要车车过磅,计量要准确,搅拌时间要达到规定的要求。6.2 冬期不得使用

10、无水泥配制的砂浆。6.3 基础墙身位移:大放脚两侧边收退要均匀,砌到基础墙身时,要拉线找正墙的轴线和边线;砌筑时保持墙身垂直。6.4 墙面不平:一砖半墙必须双面挂线,一砖墙反手挂线;舌头灰要随砌随刮平。6.5 水平灰缝不平:盘角时灰缝要掌握均匀,每层彼都要与皮数杆对平,通线要绷紧穿平。砌筑时要左右照顾,避免接槎处接的高低不平。6.6 皮数杆不平:抄平放线时,要细致认真;钉皮数杆的木桩要牢固,防止碰撞松动。皮数杆立完后,要复验,确保皮数杆标高一致。6.7 埋入砌体中的拉结筋位置不准;应随时注意正在砌的皮数,保证按皮数杆标明的位置放拉结筋,其外露部分在施工中不得任意弯折;并保证其长度符合设计要求。

11、6.8 留槎不符合要求;砌体的转角和交接处应同时砌筑,否则应砌成斜槎。工程名称交底部位工程编号日期6.9 有高低台的基础应先砌低处,并由高处向低处搭接,如设计无要求,其搭接长度不应小于基础扩大部分的高度。6.10 砌体临时间断处的高度差过大;一般不得超过一步架的高度。7质量记录本工艺标准应具备以下质量记录:7.1 材料(砖、水泥、砂、钢筋等)的出厂合格证及复试报告。7.2 砂浆试块试验报告。7.3 分项工程质量检验评定。7.4 4隐检、预检记录。7.5 冬期施工记录。7.6 设计变更及洽商记录。7.7 其它技术文件。技术负责人:交底人:接交人:工程名称交底部位工程编号日期交底内容:一般砖砌体砌

12、筑1范围本工艺标准适用于一般工业与民用建筑中砖混、外砖内模及有抗震构造柱的砖墙砌筑工程。2施工准备2.1 材料及主要机具:2.1.1 砖:品种、强度等级必须符合设计要求,并有出厂合格证、试验单。清水墙的枝应色泽均匀,边角整齐。2.1.2 水泥:品种及标号应根据砌体部位及所处环境条件选择,一般宜采用325号普通硅酸盐水泥或矿渣硅酸盐水泥。2.1.3 砂:用中砂,配制M5以下砂浆所用砂的含泥量不超过10%,M5及其以上砂浆的砂含泥量不超过5%,使用前用5mm孔径的筛子过筛。2.1.4 掺合料:白灰熟化时间不少于7d,或采用粉煤灰等;2.1.5 其它材料:墙体拉结筋及预埋件、木砖应刷防腐剂等。2.1

13、.6 主要机具;应备有大铲、刨铸、瓦刀、扇子、托线板、线坠、小白线、卷尺、铁水平尺、皮数杆、小水桶、灰槽、砖夹子、扫帚等。2.2 作业条件:2. 2.1完成室外及房心回填土,安装好沟盖板。3. 2.2办完地基、基础工程隐检手续。4. 2.3按标高抹好水泥砂浆防潮层。5. 2.4弹好轴线墙身线,根据进场破的实际规格尺寸,弹出门窗洞口位置线,经验线符合设计要求,办完预检手续。6. 2.5按设计标高要求立好应数杆,皮数杆的间距以1520m为宜。7. 2.6砂浆由试验室做好试配,准备好砂浆试模(6块为一组)。3操作工艺3.1 工艺流程:砂浆搅拌作业准备T砖浇水T砌砖墙验评3.2 砖浇水:粘土砖必须在砌

14、筑前一天浇水湿润,一般以水浸入砖四边1.5m为宜,含水率为10%15%,常温施工不得用干砖上墙;雨季不得使用含水率达饱和状态的砖砌墙;冬期浇水有困难,必须适当增大砂浆稠度。工程名称交底部位工程编号日期3.3 砂浆搅拌:砂浆配合比应采用重量比,计量精度水泥为2%,砂、灰膏控制在土5%以内。宜用机械搅拌,搅拌时间不少于1.5min.3.4 砌砖墙:3.4.1组砌方法:砌体一般采用一顺一丁(满丁、满条)、梅花丁或三顺一丁砌法。破柱不得采用先砌四周后填心的包心砌法。3.4.2排砖摆底(干摆砖):一般外墙第一层砖搭底时,两山墙排丁砖,前后檐纵墙排条破。根据弹好的门窗洞口位置线,认真核对廖间墙、垛尺寸,其

15、长度是否符合排秽模数,如不符合模数时,可将门窗口的位置左右移动。若有破活,七分头或丁砖应排在窗口中间,附墙垛或其它不明显的部位。移动门窗口位置时,应注意暖卫立管安装及门窗开启时不受影响。另外,在排砖时还要考虑在门窗口上边的砖墙合拢时也不出现破活。所以排砖时必须做全盘考虑,前后檐墙排第一皮砖时,要考虑甩窗口后砌条砖,窗角上必须是七分头才是好活。3.4.3选砖:砌清水墙应选择棱角整齐,无弯曲、裂纹,颜色均匀,规格基本一致的砖。敲击时声音响亮,焙烧过火变色,变形的砖可用在基础及不影响外观的内墙上。3.4.4盘角:砌徜前应先盘角,每次盘角不要超过五层,新盘的大角,及时进行吊、靠。如有偏差要及时修整。盘角时要仔细对照皮数杆的砖层和标高,控制好灰缝大小,使水平灰缝均匀一致。大角盘好后再复查一次,平整和垂直完全符合要求后,再挂线砌墙。3.4.5挂线:砌筑一砖半墙

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 建筑资料

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
