SMART-D抄表系统施工规范修订1【受控-20131015.docx

上传人:p** 文档编号:879174 上传时间:2024-03-24 格式:DOCX 页数:29 大小:280.61KB
下载 相关 举报
SMART-D抄表系统施工规范修订1【受控-20131015.docx_第1页
第1页 / 共29页
SMART-D抄表系统施工规范修订1【受控-20131015.docx_第2页
第2页 / 共29页
SMART-D抄表系统施工规范修订1【受控-20131015.docx_第3页
第3页 / 共29页
SMART-D抄表系统施工规范修订1【受控-20131015.docx_第4页
第4页 / 共29页
SMART-D抄表系统施工规范修订1【受控-20131015.docx_第5页
第5页 / 共29页
SMART-D抄表系统施工规范修订1【受控-20131015.docx_第6页
第6页 / 共29页
SMART-D抄表系统施工规范修订1【受控-20131015.docx_第7页
第7页 / 共29页
SMART-D抄表系统施工规范修订1【受控-20131015.docx_第8页
第8页 / 共29页
SMART-D抄表系统施工规范修订1【受控-20131015.docx_第9页
第9页 / 共29页
SMART-D抄表系统施工规范修订1【受控-20131015.docx_第10页
第10页 / 共29页
亲,该文档总共29页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《SMART-D抄表系统施工规范修订1【受控-20131015.docx》由会员分享,可在线阅读,更多相关《SMART-D抄表系统施工规范修订1【受控-20131015.docx(29页珍藏版)》请在第壹文秘上搜索。

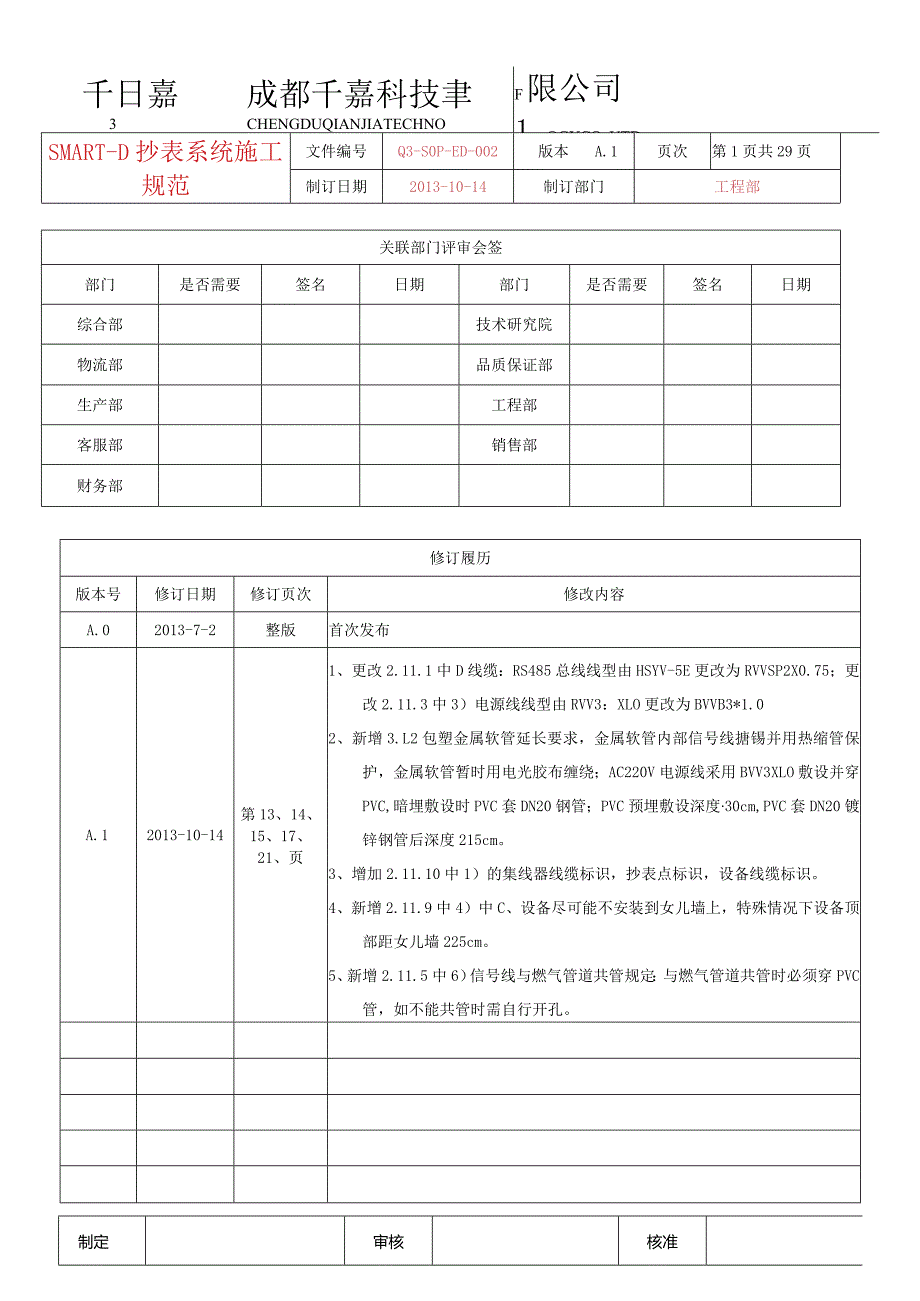

1、千日嘉成都千嘉科技聿3CHENGDUQIANJIATECHNOF限公司1.OGYCO.,UTDSMART-D抄表系统施工规范文件编号Q3-S0P-ED-002版本A.1页次第1页共29页制订日期2013-10-14制订部门工程部关联部门评审会签部门是否需要签名日期部门是否需要签名日期综合部技术研究院物流部品质保证部生产部工程部客服部销售部财务部修订履历版本号修订日期修订页次修改内容A.02013-7-2整版首次发布A.12013-10-14第13、14、15、17、21、页1、更改2.11.1中D线缆:RS485总线线型由HSYV-5E更改为RVVSP2X0.75;更改2.11.3中3)电源线

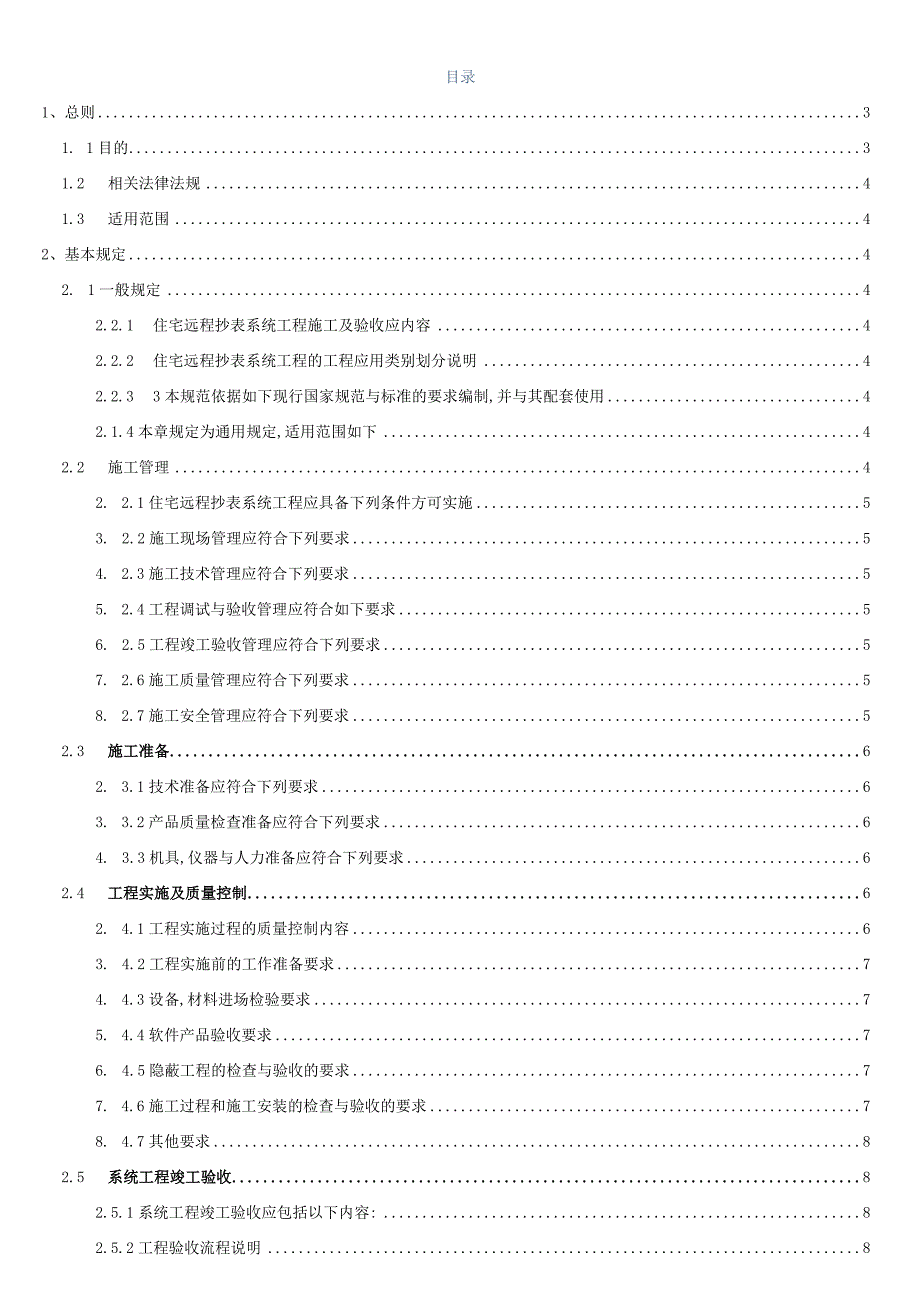

2、线型由RVV3:XLO更改为BVVB3*1.02、新增3.L2包塑金属软管延长要求,金属软管内部信号线搪锡并用热缩管保护,金属软管暂时用电光胶布缠绕;AC220V电源线采用BVV3XLO敷设并穿PVC,暗埋敷设时PVC套DN20钢管;PVC预埋敷设深度30cm,PVC套DN20镀锌钢管后深度215cm。3、增加2.11.10中1)的集线器线缆标识,抄表点标识,设备线缆标识。4、新增2.11.9中4)中C、设备尽可能不安装到女儿墙上,特殊情况下设备顶部距女儿墙225cm。5、新增2.11.5中6)信号线与燃气管道共管规定:与燃气管道共管时必须穿PVC管,如不能共管时需自行开孔。制定审核核准目录1

3、、总则31. 1目的31.2 相关法律法规41.3 适用范围42、基本规定42. 1一般规定42.2.1 住宅远程抄表系统工程施工及验收应内容42.2.2 住宅远程抄表系统工程的工程应用类别划分说明42.2.3 3本规范依据如下现行国家规范与标准的要求编制,并与其配套使用42.1.4本章规定为通用规定,适用范围如下42.2 施工管理42. 2.1住宅远程抄表系统工程应具备下列条件方可实施53. 2.2施工现场管理应符合下列要求54. 2.3施工技术管理应符合下列要求55. 2.4工程调试与验收管理应符合如下要求56. 2.5工程竣工验收管理应符合下列要求57. 2.6施工质量管理应符合下列要求

4、58. 2.7施工安全管理应符合下列要求52.3 施工准备62. 3.1技术准备应符合下列要求63. 3.2产品质量检查准备应符合下列要求64. 3.3机具,仪器与人力准备应符合下列要求62.4 工程实施及质量控制62. 4.1工程实施过程的质量控制内容63. 4.2工程实施前的工作准备要求74. 4.3设备,材料进场检验要求75. 4.4软件产品验收要求76. 4.5隐蔽工程的检查与验收的要求77. 4.6施工过程和施工安装的检查与验收的要求78. 4.7其他要求82.5 系统工程竣工验收82.5.1系统工程竣工验收应包括以下内容:82.5.2工程验收流程说明82. 5.3竣工验收评估92.

5、6 安全环保措施92. 6.1安全措施应符合下列要求93. 6.2环保措施应符合下列要求94. 6.3施工用电措施应符合下列要求92.7 电缆线路的要求如下102.8 手持式电动工具使用注意事项101. 8.1施工现场中电动建筑机械和手持式电动工具的选购、使用、检查和维修应遵守下列规定102. 8.2手持式电动工具中的塑料外壳II类工具和一般场所手持式电动工具中的III类工具可不连接PE线Il3. 8.3电动建筑机械和手持式电动工具的负荷线应符合如下要求114. 8.4每一台电动建筑机械或手持式电动工具的开关箱内设置应符合如下要求112.9 手持式电动工具选用应符合如下要求112.10 焊接机

6、械使用注意事项122.11工程安装的具体规定122.11.1远传信号线缆的敷设应符合如下要求122.11.2包塑金属软管敷设应符合如下要求132.11.3有源设备电源线缆的敷设应符合如下要求142.11.4预埋地下管道应符合如下要求142.11.5明装线管应符合如下要求152.11.6管沟开挖和回填土要求162.11.7特殊施工工艺:架空线缆线路及杆路架设应符合以下要求162.11.8特殊施工工艺:隔热墙体(俗称:泡沫墙)管道安装应符合以下要求172.11.9线盒及设备箱的安装规范要求182.11.10线缆终端接线应符合如下要求193附件233.1远程抄表系统工程产品配置的技术规范要求一览表2

7、31、总则1.1 目的1.1.1 为加强和规范住宅远程抄表系统工程的施工与管理,工程质量验收,切实保障整体工程施工质量,特制定本规范。1. 1.2建筑弱电工程施工及验收标准除应执行本规范标准外,尚应符合国家,行业和各城市现行的有关规范标准的规定。1.2 相关法律法规住宅远程抄表系统工程施工严格遵守:中华人民共和国建筑法、中华人民共和国环境保护法、中华人民共和国劳动法、建设工程安全生产管理条例等法律、法规和建筑施工安全检查条例的相关规定和各项措施。.1.3 适用范围本规范适用于成都千嘉科技有限公司在全国各城市实施的新建,改建,扩建的智能远传抄表系统工程施工及质量验收。2、基本规定2. 1一般规定

8、2.2.1 住宅远程抄表系统工程施工及验收应内容1)施工管理2)施工准备3)工程实施与质量控制4)系统调试与试运行5)系统检测和竣工验收2.2.2 住宅远程抄表系统工程的工程应用类别划分说明D按上位机应用类别方式划分:楼宇集抄系统、管理中心集抄系统、客户预付费管理系统2)按表具与设备的通讯方式划分:M-BUS总线通讯、无线通讯2.2.3 3本规范依据如下现行国家规范与标准的要求编制,并与其配套使用智能建筑设计标准GB/T50314-2006建筑物电子信息系统防雷技术规范GB50343-2004民用建筑电气设计规范JGJ/T16-1992住宅远传抄表系统规范JG/T162-2009城镇燃气设计规

9、范GB50028-2006建筑与建筑群综合布线工程系统设计规范GB50311-2000智能建筑工程施工规范GB50606-2010智能建筑工程质量验收规范GB50339-2003建筑工程施工质量验收统标准GB50300-2001建筑工程施工质量评价标准GB/T50375-2006建设工程项目管理规范GB/T50326-20012.2.4 1.4本章规定为通用规定,适用范围如下适用于我公司各不同类型产品的远程抄表系统工程施工及质量验收。2. 2.1住宅远程抄表系统工程应具备下列条件方可实施1)工程项目已进行方案设计、施工组织设计、审核并予以确认。2)安装施工班组的安装与调试人员按有关规定应具有相

10、应的资格或专项资格。3)安装与调试使用的仪器设备和工具按有关规定应具有检验合格证,并保证使用时应在有效限期内。4)开工报告应已完成,并已进行相应技术交底和必要的技术培训、指导工作。5)施工现场己具备工程的施工条件。2. 2.2施工现场管理应符合下列要求1)若住宅远程抄表系统工程施工与其它专业之间有交叉作业,在施工时,各专业质检应相互协调配合,以保证施工进度和质量。2)住宅远程抄表系统工程的实施全过程应接受专业监理工程师的监理。3. 2.3施工技术管理应符合下列要求D在技术工程师的主持下,项目组应建立适应本系统工程的施工技术交底制度。2)施工工艺变更时,施工技术交底必须在作业前进行。3)技术交底

11、资料和记录应由交底人及资料员进行收集,整理并保存。4)当施工方案与现场实际情况不符或存在特殊情况时,需经相关各方协商确认,并按要求填写设计变更或工程施工技术备案表,并经签字确认后方可实施。4. 2.4工程调试与验收管理应符合如下要求1)应根据本工程设计和规范的要求编制工程调试验收指导手册,并经审核确认后组织实施。调试验收指导手册应包括调试及验收程序,测试项目,方法,测试用的仪表仪器、软件和相关的技术标准等。5. 2.5工程竣工验收管理应符合下列要求D竣工验收管理应包括以下内容:a工程实施及质量控制检查b系统检测合格c竣工验收文件资料完整d观感质量验收应符合本规范质量控制标准要求e系统检测项目的

12、抽检和复核,应符合设计要求和本规范质量控制标准的要求2)竣工验收结论分合格和不合格。2.2.6施工质量管理应符合下列要求1)应确定质量目标2)应建立质量保证体系和质量控制程序3)工程质量验收应按先产品,后系统;先各系统,后系统集成的程序进行2.2.7施工安全管理应符合下列要求D应建立安全管理机构,编制安全应急预案2)应建立安全生产制度和安全操作规程3)应符合国家及相关行业对安全生产的要求4)作业前应对班组进行安全技术交底2.3施工准备2.3.1技术准备应符合下列要求1)施工必须以经审批的设计文件和施工方案为依据2)施工小组应进行施工组织设计和编制专项施工方案,并经审核批准;3)施工人员应熟悉图

13、纸,施工方案及有关技术文件资料,并进行培训及安全交底,技术交底。明确所承担施工任务的特点、技术质量要求、系统的划分、施工工艺、施工要点和注意事项等,做到心中有数,以利于有计划、有组织,多快好省的完成任务。2.3.2产品质量检查准备应符合下列要求1)本规范所涉及的产品质量检查应包括住宅远程抄表系统各不同类型系统中使用的硬件设备,材料,软件产品和工程中应用的各种工具2)产品功能,性能等项目的检测应按相应的现行国家产品标准进行;供需双方有特殊要求的产品,可按合同规定或设计要求进行检测3)有源设备应通电检查,确定各项功能正常4)对不具备现场检测条件的产品,可要求进行工厂检测并出具检测报告5)设备及材料

14、的质量检查重点应包括安全性,可靠性等项目,可靠性检测可参考生产厂家出具的可靠性检测报告2.3.3机具,仪器与人力准备应符合下列要求D安装工具齐备,完好,电动工具应进行绝缘检查2)绝缘测量,电阻测量的仪器和测量工具应经过标定3)施工人员须持证上岗,施工前应对施工人员做好技术交底,并有书面记录4)施工环境应符合下列要求:a应做好与燃气(自来水)公司、建筑弱电工程、建筑给水排水及采暖,通风与空调,建筑电气和电梯等专业的工序交接和接口确认b应健全和做好质量例会制度,资料管理制度等现场管理制度,并做好施工日志5)施工现场应具备满足正常施工所需的用电(有必要的话,包含用水)条件6)施工用电须有安全保护装置,接地可靠,符合安全用,接地标准7)建筑物防雷与接地施工应完毕8)施工现场应整洁,并符合施工现场环境管理要求2.4工程实施及质量控制2. 4.1工程实施过程的质量控制内容D与前期各专业工序交接2)施工现场质量管理检查3)设计文件质量审查与验收4)进场设备和材料的验收5)软件产品的验收,系统接口的验收6)隐蔽工程等施工过

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 行业资料 > 国内外标准规范

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
