1、筑麦料下载就在筑龙网某县交通重点工程某桥相关项目主桥上部结构施工方案筑法料下载就在筑龙网目录一、工程概况二、施工相关计划(一)施工顺序相关计划(二)资源相关计划及安排(三)施工工期相关计划三、主桥上部结构施工合适的方案(一)主桥施工顺序(二)水上支架施工(三)综合性施工合适的方案(四)主桥现浇系杆施工(五)主桥现浇横梁施工(六)现浇拱肋的施工(七)风撑施工(八)吊杆施工(九)预应力施工(十)预制、安装行车道板(十一)桥面铺装施工(十二)防撞护栏施工四、主桥施工注意事项及质量控制措施五、安全、文明施工措施六、航道安全专项措施(一)安全保障措施(二)水上交通安全措施七、水上应急预案(一)事故诱因分

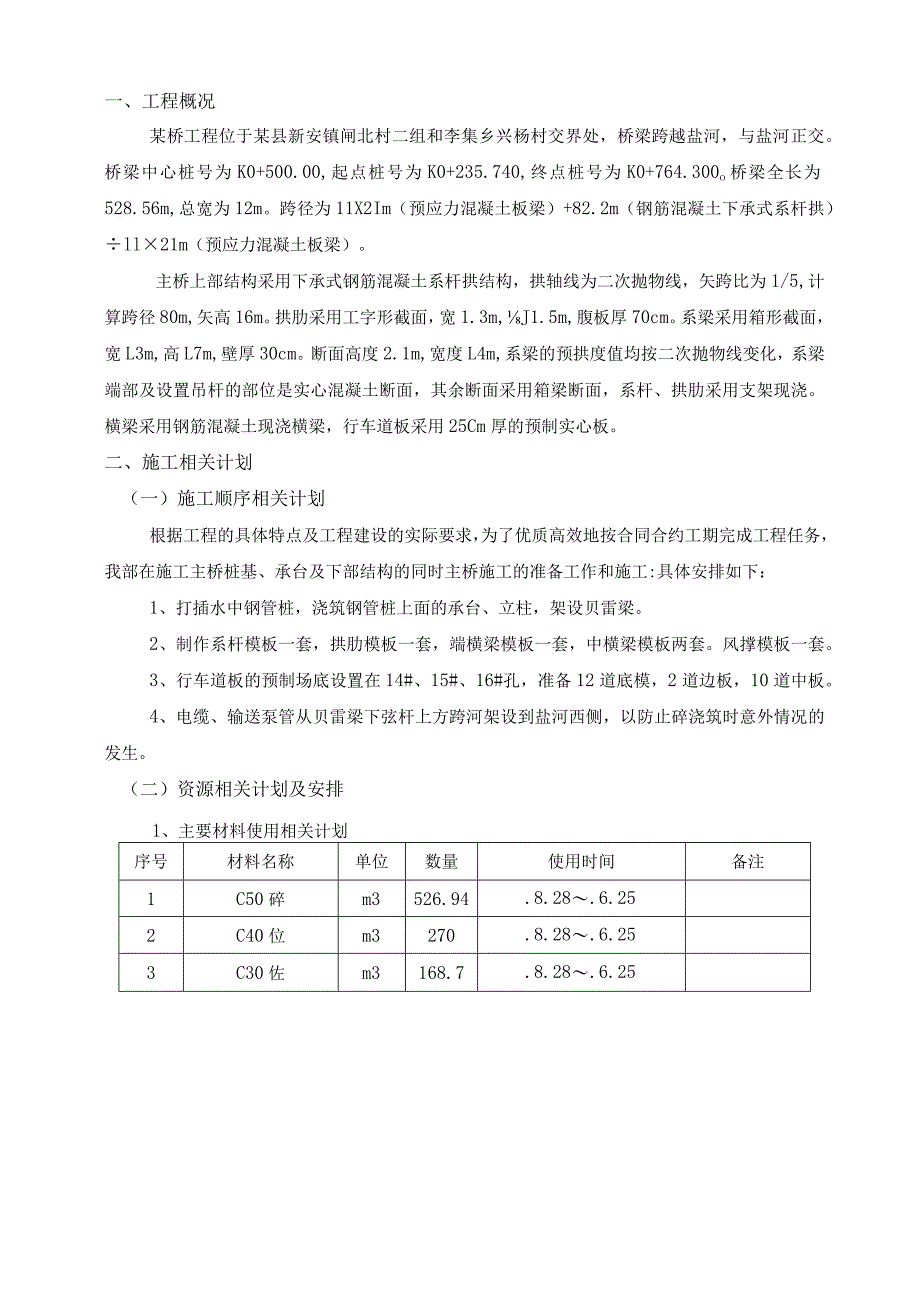

2、析(二)事故预防(三)应急保障体系(四)事故报告一、工程概况某桥工程位于某县新安镇闸北村二组和李集乡兴杨村交界处,桥梁跨越盐河,与盐河正交。桥梁中心桩号为K0+500.00,起点桩号为K0+235.740,终点桩号为K0+764.300o桥梁全长为528.56m,总宽为12m。跨径为11X2Im(预应力混凝土板梁)+82.2m(钢筋混凝土下承式系杆拱)ll21m(预应力混凝土板梁)。主桥上部结构采用下承式钢筋混凝土系杆拱结构,拱轴线为二次抛物线,矢跨比为1/5,计算跨径80m,矢高16m。拱肋采用工字形截面,宽1.3m,J1.5m,腹板厚70cm。系梁采用箱形截面,宽L3m,高L7m,壁厚30

3、cm。断面高度2.1m,宽度L4m,系梁的预拱度值均按二次抛物线变化,系梁端部及设置吊杆的部位是实心混凝土断面,其余断面采用箱梁断面,系杆、拱肋采用支架现浇。横梁采用钢筋混凝土现浇横梁,行车道板采用25Cm厚的预制实心板。二、施工相关计划(一)施工顺序相关计划根据工程的具体特点及工程建设的实际要求,为了优质高效地按合同合约工期完成工程任务,我部在施工主桥桩基、承台及下部结构的同时主桥施工的准备工作和施工:具体安排如下:1、打插水中钢管桩,浇筑钢管桩上面的承台、立柱,架设贝雷梁。2、制作系杆模板一套,拱肋模板一套,端横梁模板一套,中横梁模板两套。风撑模板一套。3、行车道板的预制场底设置在14#、

4、15#、16#孔,准备12道底模,2道边板,10道中板。4、电缆、输送泵管从贝雷梁下弦杆上方跨河架设到盐河西侧,以防止碎浇筑时意外情况的发生。(二)资源相关计划及安排1、主要材料使用相关计划序号材料名称单位数量使用时间备注1C50碎m3526.94.8.28.6.252C40位m3270.8.28.6.253C30佐m3168.7.8.28.6.254I级钢筋t5.1.8.28.6.255II级钢筋t265.3.8.28.6.256钢绞线t31.6.8.28.6.257PES7-55平行钢丝t6.3.8.28,6.258支座GPZlOOOOSX个1.8.28,6.259支座Gpz100oodx

5、个2.8.28,6.2510支座Gpz100oogd个1.8.28,6.252、主要机械设备使用相关计划序号机械名称功率或型号单位数量使用时间备注1装载机ZL-30台1.8.28,6.252发电机120KW台1.8.28,6.253混凝土搅拌楼JS-100O台1.8.28,6.254吊车QY-16T台2.8.28.6.255混凝土输送泵HB-60台2.8.28.6.256钢筋切断机40台2.8.28.6.257钢筋弯曲机40台2.8.28,6.258交流电焊机30KV台10.8.28,6.259灰浆泵UB,活塞式台1.8.28,6.2510千斤顶YCJ250台2.8.28,6.2511全站仪索

6、佳2000台1.8.28,6.2512水准仪索佳B202台1.8.28,6.2513打桩船100T艘1.8.28,6.2514试验设备国产套1.8.28,6.2515混凝土标养设国产套1.8.28,6.253、主要人员使用相关计划序号工种人数使用时间备注1管理管控技术员7.8.28,6.252石工、瓦工25.8.28,6.253普工13.8.28,6.254钢筋工23.8.28.6.255木工22.8.28.6.256电焊工13.8.28.6.257电工2.8.28.6.258起重工16.8.28.6.259后勤5.8.28.6.25()施工工期相关计划本工程工期拟定9个月28天主桥上部结构开

7、工日期(含水上支架搭设):年8月28日主桥上部结构竣工日期:年6月25日(详细见附后进度相关计划表)三、主桥上部结构施工合适的方案(一)主桥施工顺序水中插打防桩钢管桩一插打支撑钢管桩、浇筑碎承台、碎立柱一架设贝雷纵梁一铺设系杆底模f预压一绑扎钢筋、立模、浇筑系杆碎f端横梁施工一张拉系梁Nl、N6、N2、N7、N3、N8,端横梁Nlf浇筑4#、8#、12#中横梁,张拉Nlf搭设支架拱肋、风撑支架一现浇拱肋、风撑一安装吊索一浇筑其它中横梁张拉Nl-第一次张拉吊索-拆除拱肋支架一张拉系杆N4、N5一拆除临时支架,安装桥面板,张拉端横梁N2f第二次张拉吊索f浇筑桥面整体化混凝土,张拉中横梁N2一桥面铺

8、装、护栏(二)水上支架施工根据盐和四桥的设计特点及桥址附近地形条件,同时考虑到尽量避免断航。按照系杆、横梁、拱肋现浇施工合适的方案的要求,我们在盐河内搭设排架,形成现浇施工的作业平台,在平台上进行现浇施工。作业平台采用在水中打入钢管桩,在桩顶架设支墩,然后用贝雷片作为纵梁,在纵梁上设置作业平台。钢管桩排架相关计划在运河中心线两侧各9m以外打入钢管桩,中孔通航。通航净空宽度确保218m,但净空高度受设计限制,经计算,施工阶段通航高度可能维持在6.526m,(即11.416-1.6m(贝雷)-Im(铺设材料)-2.29(水位)=6.526m)O1、边墩基础及水中钢管桩施工(1)边墩支撑的施工将木楞

9、呈井字形铺设在主桥承台顶面,然后架设贝雷片作为支撑点,支撑点上下之筑斐料下载就在筑龙网间的贝雷片采用20将其连接,保证支撑点的整体稳定性。(2)水中钢管桩的施工我们在河道中间的四个支墩的沉桩施工时,在沉排架桩之前,先沉入导航桩、防撞桩(桩与桩之间采用12的槽钢进行连接,使其成为整体),再沉入钢管桩。每个支墩由16根直径40Cm的钢管桩组成,钢管桩中心间距为1m,入土深度7.1m,钢管桩锚入承台15cmo沉桩采用50KN的振动锤施工,打桩架设在工作船上,工作船四周用缆绳定位,船体顺河道方向停泊,船头朝上游方向。打桩架设在船头,沉入桩的桩位事先用全站仪测量定位。当桩体定位后,将沉桩锤压住桩帽,然后

10、启动振动锤徐徐沉入,沉桩顶高度控制在水位以上Lom左右。(即标高3.29m左右)。沉桩完成后,首先潜水泵排除钢管桩中的水,然后灌入黄砂增强钢管桩的防撞能力和抗弯性能,最后在桩顶用5mm铁板将桩顶封闭。2、临时支墩的施工当沉桩完成后,采用12的槽钢将钢管桩进行纵横向连接,使其成为整体,然后在桩顶浇筑IoOCm厚的C30钢筋混凝土平台,其平面尺寸为400CmX400cm,承台布置上下层20的双向钢筋,钢筋间距为18cm,箍筋采用“8钢筋,间距为15cm。完成承台施工后,进行钢筋混凝土立柱的施工。立柱采用直径为Inb高4.276m,主筋采用20,间距为13.8Cnb螺旋箍筋采用e8间距为15cm。锚

11、入承台的长度为70cm。施工完立柱后,在柱顶布置25工字钢进行荷载分配,最后架设纵梁。3、架设工作平台(纵梁)先架设边孔,后架设中孔。架设纵梁时,采用卷扬机安装,先在岸边场地上拼装后,再用卷扬机牵引架设。安装时,先从岸边将拼装好的纵梁吊起,然后卷扬机牵引至指定位置就位和固定,纵梁架设后将高度用千斤顶调节到合适位置,用临时支座支承固定,然后采用28的工字钢将南北两侧贝雷纵梁连接,增强贝雷量的整体稳定性;最后在纵梁顶面横向铺设方木作为施工平台安装完成后,要求纵梁中轴线与系杆中轴线向一致,避免施工荷载作用在主纵梁发生偏心受力。(三)综合性施工合适的方案1、混凝土施工为了确保混凝土质量,该工程混凝土采

12、用集中拌和输送泵输送。(1)拌制混凝土的原材料必须经过严格检验,合格后用于混凝土拌制,不合格不得进场,原材料场地必须经过硬化处理。混凝土施工前,首先进行各种混凝土的配合比设计,各项指标均必须符合规范要求后方可用于施工。(2)混凝土拌和相关计划在主桥河岸东侧JSToOO的搅拌楼,砂石料采用装载机装料,水泥采用散装水泥自动加料。拌和前对搅拌的电子称量系统进行标定,将设计的理论配合比换算成施工配合比。严格按施工配合比配料,加料时应严格把握加料顺序,先加入粗骨料,后加入细骨料,再加入水泥。在干料拌和均匀后方可加水拌和,拌和时的最短时间必须符合下表要求,确保混凝土拌和均匀。混凝土最短搅拌时间(DIin)

13、搅拌机容量(L)坍落度(mm)704002.01.51.08002.52.01.51200/2.51.5注:掺外加剂时,拌和时间需延长l2min.混凝土水灰比对混凝土强度影响较大,拌和时应严格掌握用水量,搅拌前事先准备好检测混凝土质量的试验用品,如试模及试件制作工具,坍落度筒等。在混凝土卸料口经常进行坍落度检查,确保水灰比的稳定,混凝土搅拌台由专人操作,不得随意更换操作手。(3)混凝土浇筑由专人负责,浇筑前先检查钢筋骨架及模板支架是否已经验收合格,新老混凝土结合处有无凿毛处理,冲洗干净。浇筑时混凝土最大自由落差不应超过2M,以确保混凝土不发生离折,混凝土振捣应由熟练工人负责,混凝土应分层浇筑,

14、浇筑层厚不宜超过30CM,浇筑上层是,振捣棒应插入下层混凝土5CM,上层混凝土必须在下层混凝土初凝前浇筑。使用插入式振捣器振捣混凝土时,移动振捣器的距离不应超过振捣器的作用半径的L5倍。振动完毕后,边振动边徐徐提出振动棒。并应注意振动棒不应碰撞模板钢筋或其它预埋件等。使用表面振捣器时,其移位距离应以使振动器平板能覆盖已振实部分IOCM左右为筑斐料下载就在筑龙网宜。每一振捣部位,均振捣到该部混凝土密实为止。密实观察方法为混凝土不再下沉,不再冒汽泡,表面平坦、泛浆。混凝土均连续浇筑,若因故必须间断时,其间断时间应小于前层混凝土的初凝时间。当气温W25C时,C30混凝土不超过2IOmin,30混凝土不超过18O

展开阅读全文
