X水库施组设计(DOC53页).docx

上传人:p** 文档编号:879269 上传时间:2024-03-24 格式:DOCX 页数:49 大小:127.17KB
下载 相关 举报
X水库施组设计(DOC53页).docx_第1页
第1页 / 共49页
X水库施组设计(DOC53页).docx_第2页
第2页 / 共49页
X水库施组设计(DOC53页).docx_第3页
第3页 / 共49页
X水库施组设计(DOC53页).docx_第4页
第4页 / 共49页
X水库施组设计(DOC53页).docx_第5页
第5页 / 共49页
X水库施组设计(DOC53页).docx_第6页
第6页 / 共49页
X水库施组设计(DOC53页).docx_第7页
第7页 / 共49页
X水库施组设计(DOC53页).docx_第8页
第8页 / 共49页
X水库施组设计(DOC53页).docx_第9页
第9页 / 共49页
X水库施组设计(DOC53页).docx_第10页
第10页 / 共49页
亲,该文档总共49页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《X水库施组设计(DOC53页).docx》由会员分享,可在线阅读,更多相关《X水库施组设计(DOC53页).docx(49页珍藏版)》请在第壹文秘上搜索。

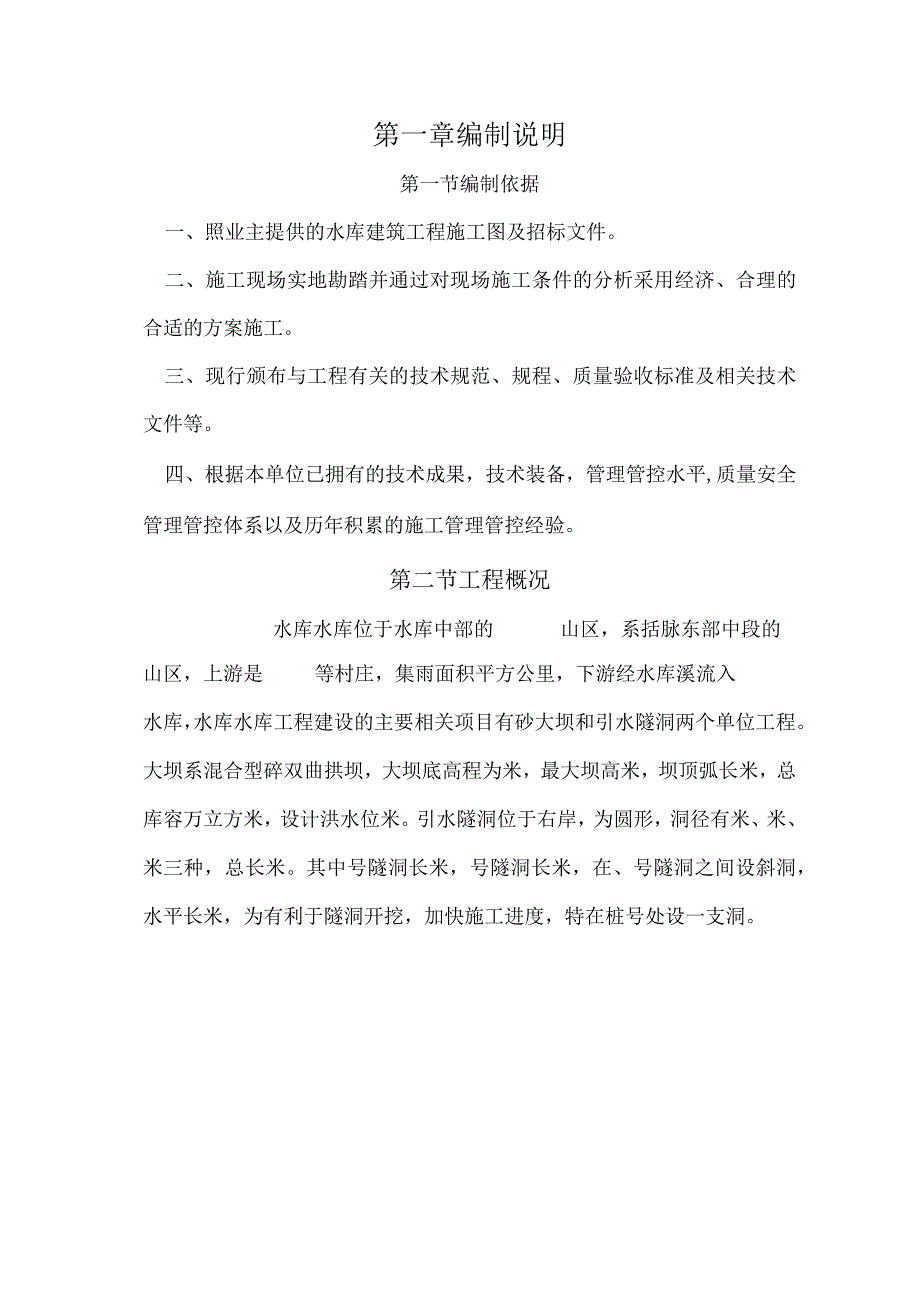

1、第一章编制说明第一节编制依据一、照业主提供的水库建筑工程施工图及招标文件。二、施工现场实地勘踏并通过对现场施工条件的分析采用经济、合理的合适的方案施工。三、现行颁布与工程有关的技术规范、规程、质量验收标准及相关技术文件等。四、根据本单位已拥有的技术成果,技术装备,管理管控水平,质量安全管理管控体系以及历年积累的施工管理管控经验。第二节工程概况水库水库位于水库中部的山区,系括脉东部中段的山区,上游是等村庄,集雨面积平方公里,下游经水库溪流入水库,水库水库工程建设的主要相关项目有砂大坝和引水隧洞两个单位工程。大坝系混合型碎双曲拱坝,大坝底高程为米,最大坝高米,坝顶弧长米,总库容万立方米,设计洪水位

2、米。引水隧洞位于右岸,为圆形,洞径有米、米、米三种,总长米。其中号隧洞长米,号隧洞长米,在、号隧洞之间设斜洞,水平长米,为有利于隧洞开挖,加快施工进度,特在桩号处设一支洞。第二章施工条件第一节工程条件1、 施工交通本工程对外交通条件一般,尤其以政府至济头村公里段现道路正在施工,如遇下雨道路泥泞,物资无法运进,故在施工中必须合理安排储备物资。2、 供应条件施工用水和生活用水都可直接从溪流取用,供电发包人将在坝址和隧洞进口、支洞口附近架设供电线路和变压器,业主安装的施工用变压器在隧洞进口和大坝右岸配变压器一台,支洞口配备变压器一台,隧洞出口的用电从现发电厂房引出,不配变压器。第二节自然条件、水文气

3、象水库地处浙江东南沿海,属亚热带海洋季风气候,全年气候温和,雨量充沛,降雨量主要集中在至月份的梅雨期和至月份的台风暴雨期。因此在此期间山洪灾害应高度重视,坝址水位流量关系见下表:水位O流量()2、工程地质本工程所在的区域属侵蚀山区,水库水库坝址位于峡谷地段,两岸基岩外露,下切能力弱,坝址部位岩性较简单,系第四系松散堆积层及侏罗上统诸暨组酸性熔结凝灰岩组成,引水隧洞岩性均为晚侏罗系酸性熔结凝灰岩,隧洞沿线有一条区域性断层通过,预计与之相平行的断层节理发育,但节理多为闭合,各洞口应明挖至弱风化岩方可进洞。第三节合同合约范围、永久工程相关项目大坝基础开挖,边坡支护及基础处理。大坝坝体工程,包括溢流堰

4、、堰墩、交通桥、导流底孔封堵及封拱。观测设施的采购、运输、保管、校正、安装、调试、埋设和施工期观测。下游二道坝工程。引水隧洞工程:主洞(从点到点),支洞。进水口工程。启闭机的土建工程和安装。交通道路两处。、临时设施工程相关项目导流工程:(围堰工程和钢管)。其他施工临时设施(包括施工道路、施工场地、临时房建工程)。根据施工需要自行确定施工临时设施的布置。第四节建筑材料、砂、石骨料:由于工地附近不产砂故施工中的所有用砂均从水库购运。施工中所有用骨料在当地开采加工。、水泥、钢材:施工中所用水泥、钢材均通过合同合约形式从厂家直接定购并运至施工现场。第五节主体工程主要工程量、抛物线双曲碎拱坝土方开挖,一

5、般石方开挖,保护层石方开挖,固结灌浆,帷幕灌浆,坝体碎,钢筋制安。、隧洞工程一般石方开挖,洞挖石方,固结灌浆,回填灌浆,洞衬碎,抹底碎,进水口、出水口碎结构,钢筋制安本工程为单价承包,中标总金额为万元,合同合约工期天,质量目标优良。第三章施工总体布置第一节施工总体布置规划原则施工总布置的规划原则为;因地制宜、有利于生产、方便生活、易于管理管控、安全可靠、经济合理。第二节风、水、电系统布置、供风系统本工程坝基石方开挖,隧洞开挖,供风系统在保证主体工程开挖的同时还应保证施工道路,缆机基础等临时设施开挖的供风,供风房布置及管理管控铺设力求科学、合理,符合便利,经济及减少管理管控风压沿程损失的要求,在

6、确保安全的前提下尽快靠近作业区。根据本工程的特点拟建个供风站:供风站前期建在拦河坝左岸下游约米处配备二台电动空压机,主要负责进场公路左岸大坝基础、二道坝基础、缆机平台等相关项目的开挖供风,待下基坑的路修建完成后可将其中一台运至基坑右岸处进行右岸坝基和右岸交通道路的开挖。供风站安装在隧洞进口附近,配备一台电动空压机主要负责进水口及隧洞开挖。待隧洞延伸需供风时再配一台轴流式通风机,用6胶质软管作通风管向洞内压风。另外在洞内距工作面一处设台轴流式排风机作为隧洞掘进放炮后排风。供风站拟建在支洞口附近安装一台电动空压机,承担支洞及输水隧洞的开挖工作,另外根据隧洞的深入再安装台轴流式排风设备采用混合式通风

7、方法进行排风(压风和排风)。供风站进出口附近配备一台电动空压机,主要承担出水口、输水隧洞的开挖工作,由于此处洞径大、距离短,所以只需安置一台排风机即可。2、供水系统本工程供水主要为:隧洞施工用水及生活用水;大坝冲洗、养护用水;拌和系统用水。根据现场的勘察情况我们发现在我相关项目部选择的拌和系统附近和支洞口处各有一条山涧小溪且水质良好,这就给施工用水和生活用水带来了很大方便,为此我们将供水系统布置如下:O大坝工区:我们考虑到拌和系统附近用水方便且此处地形环境均教理想,同时本大坝工区的施工队生活区也在此布置,砌水池蓄水供饮用,拌和用水在原村民修建的小水库内直接抽取。大坝所用的养护水、高压冲洗水采用

8、在左岸坝肩靠上游位置砌一蓄水池,用水泵将水有溪内抽入。O隧洞工区:隧洞三个工作口,其中进水口和支洞口用水较为方便,但也需要在高于洞口的位置上各砌一个蓄水池以便洞内用水时靠水压自然使用。同进水口和支洞口相比,出洞口用水难度较大一些,需在附近砌一座水池,由高扬程水泵从洞口下方的黄坦溪内抽取以解决施工用水。几个洞口离附近村庄都较近,因此住房可安置在村内。、供电系统坝区用电主要有各供风站,隧洞照明、缆机、坝口施工拌和系统等施工用电主要从业主提供的主变压器引接,相关计划在变压器旁安全位置设一配电房然后分路引用,并在每个施工面安装铁皮开关箱及触电保护装置。支洞洞口业主已配备变压器一台,可直接接用,隧洞出口

9、的电从现发电厂房直接引出使用。第三节施工道路、对外交通业主已从坝址到水库乡修筑好简易公路,水库乡至水库已有级公路,工程所需的砂料、水泥、钢材、木材以及设施设备等均可通过公路抵达工地。2、场内施工道路O为满足大坝基坑、隧洞进水的施工要求首先修一条延左岸堤肩上游至基坑的盆山简易公路和河道至隧洞进口处的简易道路宽约米以保证开挖设备的出入。O修建右岸坝肩至进水口启闭机段施工道路按设计交通道路宽米施工。O左岸河坝肩下游修筑一条出渣道路。O坝区左右岸山坡上为满足人员进出施工现场,根据需要在不同高程上修筑若干条小路。第四节施工辅助场地布置坝区附近山高坡陡,河府窄狭,施工辅助场地布置相对困难,为此我部采取了租

10、用土地和紧靠路旁的方法进行布置具体为:、石料生产、储料系统本工程骨料采用机械轧制,轧制场地布置在左岸进场路旁大坝上游位置,石料靠拓宽坝顶平台块石为主,整个系统采用自上而下直流式一条龙布置方式,即:破碎一筛分一伫料一一自卸车出料一条龙方式,相关计划设置一台X鄂式破碎机,产量为。本工程砂采用天然砂,由于当地不产砂故砂需从水库运购。、混凝土拌和系统混凝土拌和系统由备料场、水泥仓库、拌和站、蓄水池、运输道路等组成由于需要场地较大,因此我部根据现场实际地形在大坝下游离坝约处的进场公路旁租用了约三亩农田以作为拌和系统、木工加工厂、钢筋加工厂等相关项目的施工用地。此拌和系统主要承担拱坝和道坝混凝土的浇筑拌和

11、任务。在次系统中将设置台型拌和机,机械上料系统,设计拌和能力班,一个储水池。此拌和用水可在下游约处的水塘内抽取。拌和后的成品混凝土采用吨自卸汽车运往现场。另外还将在隧洞的进口、出口及支洞口分别配置一台型拌和机,骨料上料采用人工手拉车上料。此拌和系统主要承担隧洞的衬砌工作。、混凝土运输系统根据本工程的地形特点,拟投入一台缆机作为本工程混凝土垂直运输的主要工具,自卸汽车将混凝土运至现场倒入卧式混凝土吊罐吊运。缆机布置形式是在左右岸山坡上直接设置地锚桩。地锚桩高程约,设计缆机跨度约,缆机对大坝混凝土浇筑覆盖率能达,蓝机起吊点设在大坝左岸坝顶平台处。隧洞内的混凝土衬砌均采用拖拉机运送至现场人工撬料入仓

12、的方法施工。、木材、钢筋加工厂及生产用房木材.、钢筋加工厂仓库、混凝土预制场等均布置在拌和系统附近的租用场地内加工成型的材料由此处运往施工现场。另外此处还将搭建现场工作人员的宿舍。(此处约租用农田亩,视具体情况定)、生活管理管控用房相关项目部及管理管控人员前期主要租用当地老百姓民房,随着施工场面的扩宽将在坝址附近搭设办公室及值班室以方便管理管控。大坝坝区施工队生活用房将安置在综合加工厂附近并在此规划一个生活区。隧洞洞区各施工队距离较远因此自行选择或在附近村内居住或在施工现场附近村内居住或在施工现场附近搭建宿舍视具体情况再定。、炸药库临时炸药库的布置及结构型式,遵循国家有关安全防火防爆规范要求,

13、经现场详细踏勘,派出所同意后布置在远离村庄,居住区且交通便利的山番边。、通讯本工程将在相关项目部安装一部程控电话,为便于联系所有现场人员配备手机,对于生产指挥相关项目部还将配备抬无线对讲机。临时设施施工用地相关计划表序号相关项目名称所需面积O位置-生活办公室材内租用职工宿舍(大坝工区)大坝下游米处农田租用职工宿舍(隧洞工区)附近搭建或租民房二生产用房木材加工厂大坝下游米处农田租用钢筋加工厂大坝下游米处农田租用试验室大坝下游米处拌和场附近三仓库用地水泥库(大坝工区)大坝下游米处农田租用水泥库(隧洞工区)三洞口共隧洞附近综合仓库大坝下游米处农田炸药库四其它临建设施粗骨料生产系统用地坝址上游供水池及

14、缆机地锚用地两岸山坡储料及混凝土拌和系统大坝下游米处农田租用施工临时道路用地坝区及隧洞第四章施工程序及施工进度根据工程的施工条件及工程特点,我部对现场图纸及气候条件施工程序进行了安排具体如下:第一节临建工程、为使施工场地迅速扩宽,所有工作面都能迅速施工,各施工环节紧紧相扣在施工人员及机械到位后立即对大坝左岸坎肩处进场路进行拓宽延伸至河床底部再通过进水口使隧洞工程能急时施工,在此其间拌和系统和缆机安装施工电线架设,各厂房修建一并进行。、在隧洞的支洞口和出水口也同时进行施工前准备工作使其尽快形成工作面以保证隧洞工程按时进行。第二节主体工程施工、大坝工程:、在修建施工道路之前就积极做好大坝的测量控制

15、网,以及开挖前的断面测量,拱槽开挖放样工作。在道路修建的同时大坝左岸拱槽可同时开挖,待道路完工后再进行右岸拱槽坝顶交通道路及河床基础面开挖,同时在上游修筑施工围堰及安装导流管。、进场路修通后此班人马立即转入二道坝的开挖工作力争使拱坝与二道坝开挖工作同时结束。、基础开挖结拓立即进行基础碎垫层浇筑,垫层碎浇筑完工后可进行灌浆施工,在此期间则进行斜坡垫浇筑工作,以此类推交梯口升,进入汛期后停止坝体浇筑,集中力量进行垫层施工。、引水隧洞工程:、隧洞工程我部将根据设计提供的施工图展开三个工作面进口处需先进行起闭机房及校车斜坡道施工,待洞外开挖完工后再进行洞内开挖,其它两洞口待施工道路修通后可进行工作面施工。大坝工程施工流程隧洞工程施工流程第三节施工进度、施工工期:本工程要求的施工工期为天,自下达开工令算起。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
