√08.24 质安站 提出问题整改回复查.docx

上传人:p** 文档编号:879303 上传时间:2024-03-24 格式:DOCX 页数:4 大小:226.72KB
下载 相关 举报
√08.24 质安站 提出问题整改回复查.docx_第1页
第1页 / 共4页
√08.24 质安站 提出问题整改回复查.docx_第2页
第2页 / 共4页
√08.24 质安站 提出问题整改回复查.docx_第3页
第3页 / 共4页
√08.24 质安站 提出问题整改回复查.docx_第4页
第4页 / 共4页
亲,该文档总共4页,全部预览完了,如果喜欢就下载吧!
资源描述

《√08.24 质安站 提出问题整改回复查.docx》由会员分享,可在线阅读,更多相关《√08.24 质安站 提出问题整改回复查.docx(4页珍藏版)》请在第壹文秘上搜索。

1、项目部安全检查及隐患整改记录表GDAQ2O3O2O1工程名称:中山翠海道地下综合管廊项目施工单位:中交二航局编号:20200824检查人员签名姓名部门职务(职称)检查事项:四工区质安站安全检查在本次检查中发现:1、四工区下穿隧道处基坑未按照图纸及施工方案的施工顺序施工,在底板未浇筑和传力带未浇筑的情况下,过早拆除了部分砂支撑,造成了格构柱上部明显变形,存在严重的安全隐患,要求尽快底板和传力带施工2、基坑周边临边防护设施不足或无防护3、管廊模板工程未按规范和施工方案要求先施工竖向结构(剪力墙),达到一定强度后,在施工水平结构(顶板)。4、顶板支撑架在没有顶墙加固措施的情况下,未按规范设置剪力撑5

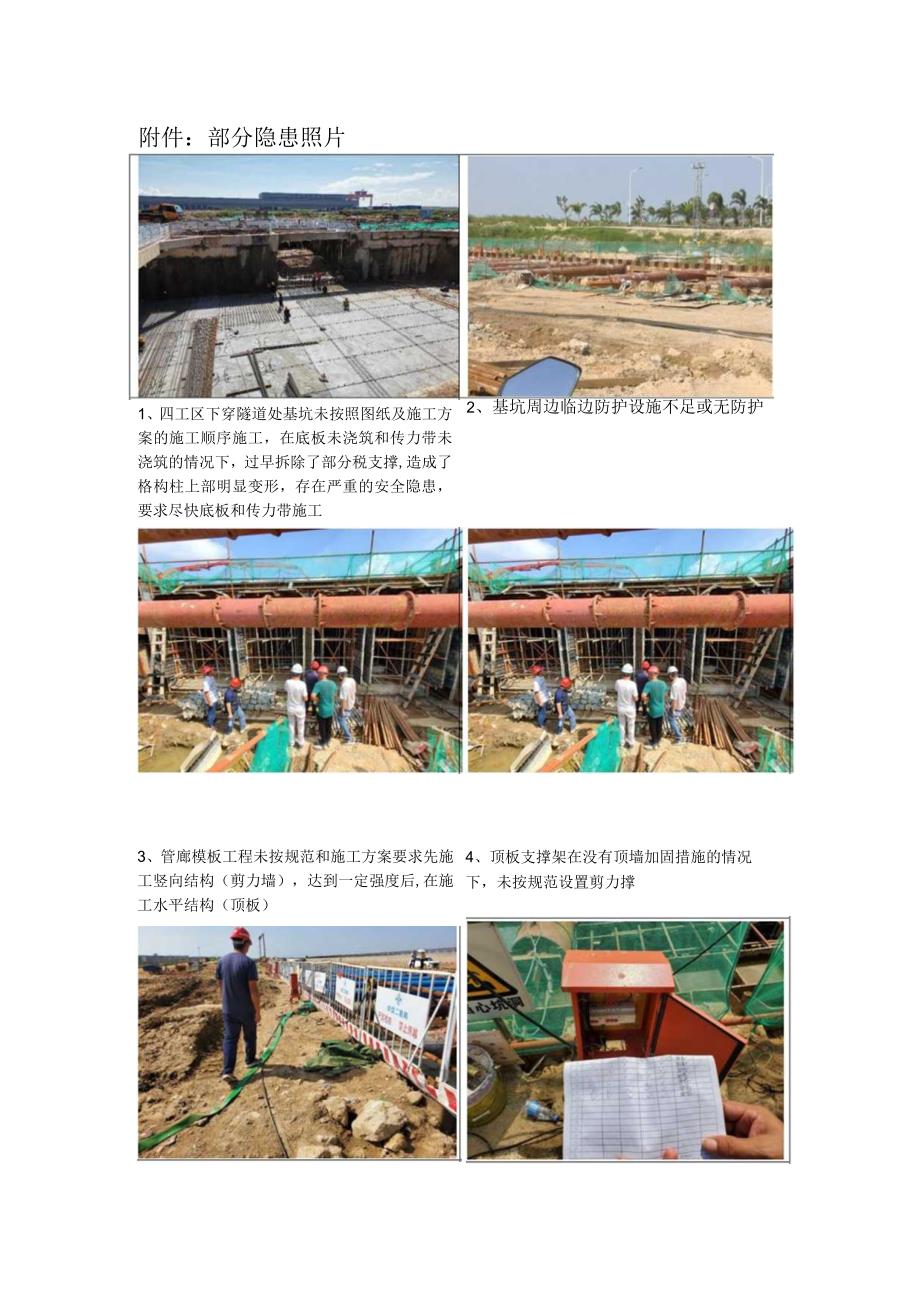

2、、部分电缆拖地明敷,部分电缆线悬挂在护栏或内支撑上,无保护措施6、部分配电箱巡查记录不及时要求在3天内整改完毕,项目部工程部负责人、设备部负责人、工区技术主管督促分包单位积极整改,并附整改后的照片回复安全部,整改情况纳入部门、个人、分包单位安全责任考核。检查时间:2020年8月24日整改期限3天整改班组(部门)四工区福建长鸿整改责任人班组安全员执行整改情况:整改责任人(签名):年月日复查意见:复查人(签名):年月日注:本表一式二份,安全部、受检班组(部门)各一份。附件:部分隐患照片1、四工区下穿隧道处基坑未按照图纸及施工方案的施工顺序施工,在底板未浇筑和传力带未浇筑的情况下,过早拆除了部分税支

3、撑,造成了格构柱上部明显变形,存在严重的安全隐患,要求尽快底板和传力带施工2、基坑周边临边防护设施不足或无防护3、管廊模板工程未按规范和施工方案要求先施工竖向结构(剪力墙),达到一定强度后,在施工水平结构(顶板)4、顶板支撑架在没有顶墙加固措施的情况下,未按规范设置剪力撑5、部分电缆拖地明敷,部分电缆线悬挂在护6、部分配电箱巡查记录不及时栏或内支撑上,无保护措施附件:隐患整改回复照片1整改情况:下穿隧道第6节为和忠路管廊从隧道底部下穿,和忠路管廊完工之后需要拆除管廊两侧钢护筒(钢护筒灌注桩)及冠梁进行下穿隧道施工;为了确保下穿隧道施工安全,对隧道两侧冠梁采取加强进行监控量测,近7日围护结构深层水平位移速率为0.2mmd2mmd及围护结构顶水平位移速率为0.4mmdV2mmd:同时,加快隧道底板混凝土施工,现已完成隧道底板钢筋绑扎及模板安装施工,计划2020年8月27日上午浇筑隧道底板混凝土及传力带施工。2、已按要求对基坑边沿全面装备式护栏围蔽4、己按规范增设横向支撑、剪刀撑3、根据上级领导要求管廊模板工程按规范和施工方案增设横向支撑、剪刀撑,混凝土施工将先浇筑竖向结构(剪力墙)碎,待竖向结构他达到一定强度后,再浇筑水平结构(顶板)板5、己将拖地电缆线用电缆线挂钩悬挂6、已整改,后期将及时跟进

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 办公文档 > 工作总结

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
