三孝口2021.7.8周安全质量检查整改回复单.docx

上传人:p** 文档编号:879511 上传时间:2024-03-24 格式:DOCX 页数:5 大小:195.26KB
下载 相关 举报
三孝口2021.7.8周安全质量检查整改回复单.docx_第1页
第1页 / 共5页
三孝口2021.7.8周安全质量检查整改回复单.docx_第2页
第2页 / 共5页
三孝口2021.7.8周安全质量检查整改回复单.docx_第3页
第3页 / 共5页
三孝口2021.7.8周安全质量检查整改回复单.docx_第4页
第4页 / 共5页
三孝口2021.7.8周安全质量检查整改回复单.docx_第5页
第5页 / 共5页
亲,该文档总共5页,全部预览完了,如果喜欢就下载吧!
资源描述

《三孝口2021.7.8周安全质量检查整改回复单.docx》由会员分享,可在线阅读,更多相关《三孝口2021.7.8周安全质量检查整改回复单.docx(5页珍藏版)》请在第壹文秘上搜索。

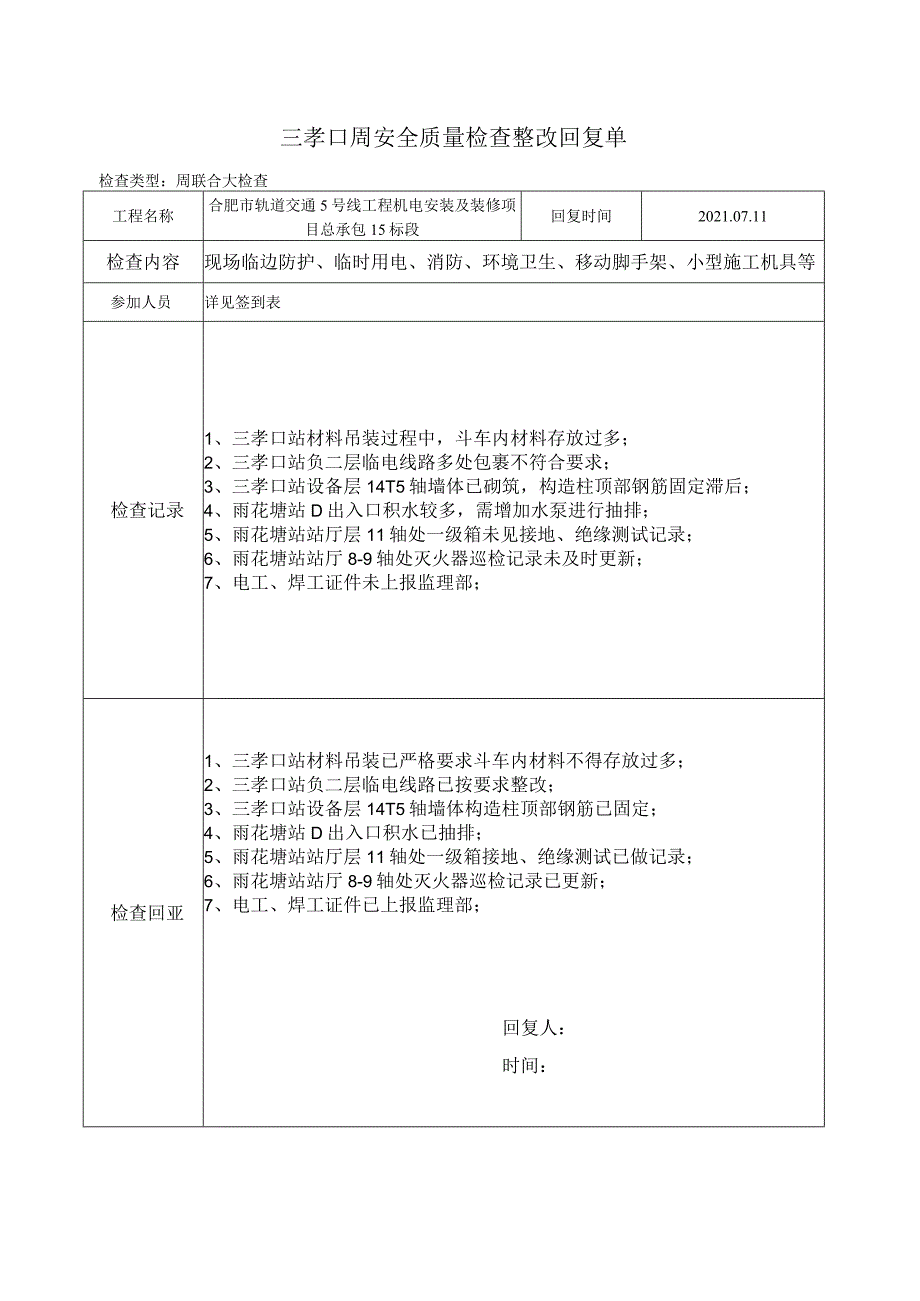

1、三孝口周安全质量检查整改回复单检查类型:周联合大检查工程名称合肥市轨道交通5号线工程机电安装及装修项目总承包15标段回复时间2021.07.11检查内容现场临边防护、临时用电、消防、环境卫生、移动脚手架、小型施工机具等参加人员详见签到表检查记录1、三孝口站材料吊装过程中,斗车内材料存放过多;2、三孝口站负二层临电线路多处包裹不符合要求;3、三孝口站设备层14T5轴墙体已砌筑,构造柱顶部钢筋固定滞后;4、雨花塘站D出入口积水较多,需增加水泵进行抽排;5、雨花塘站站厅层11轴处一级箱未见接地、绝缘测试记录;6、雨花塘站站厅8-9轴处灭火器巡检记录未及时更新;7、电工、焊工证件未上报监理部;检查回亚

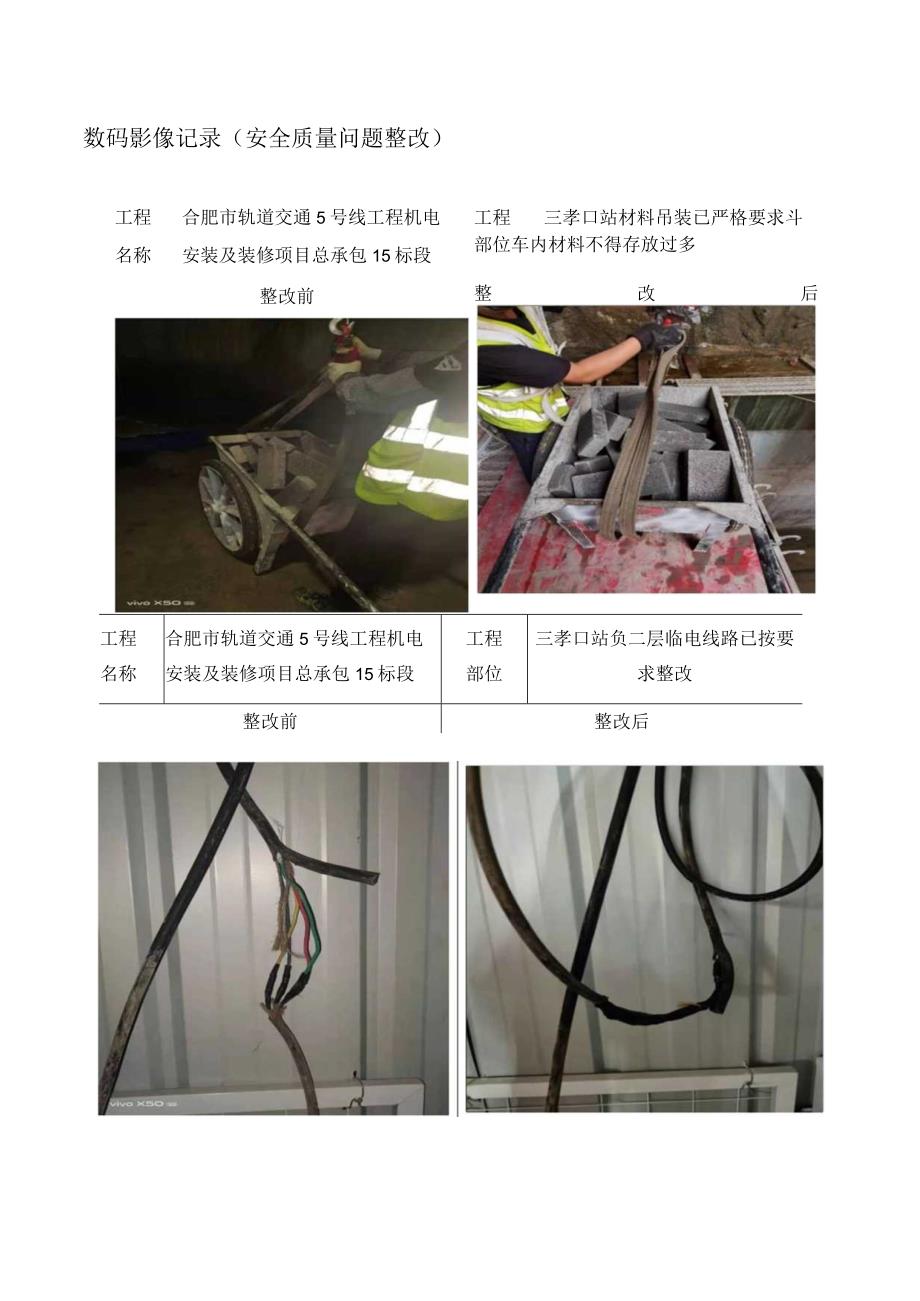

2、1、三孝口站材料吊装已严格要求斗车内材料不得存放过多;2、三孝口站负二层临电线路已按要求整改;3、三孝口站设备层14T5轴墙体构造柱顶部钢筋已固定;4、雨花塘站D出入口积水已抽排;5、雨花塘站站厅层11轴处一级箱接地、绝缘测试已做记录;6、雨花塘站站厅8-9轴处灭火器巡检记录已更新;7、电工、焊工证件已上报监理部;回复人:时间:数码影像记录(安全质量问题整改)工程合肥市轨道交通5号线工程机电名称安装及装修项目总承包15标段整改前工程三孝口站材料吊装已严格要求斗部位车内材料不得存放过多整改后工程合肥市轨道交通5号线工程机电工程三孝口站负二层临电线路已按要名称安装及装修项目总承包15标段部位求整改

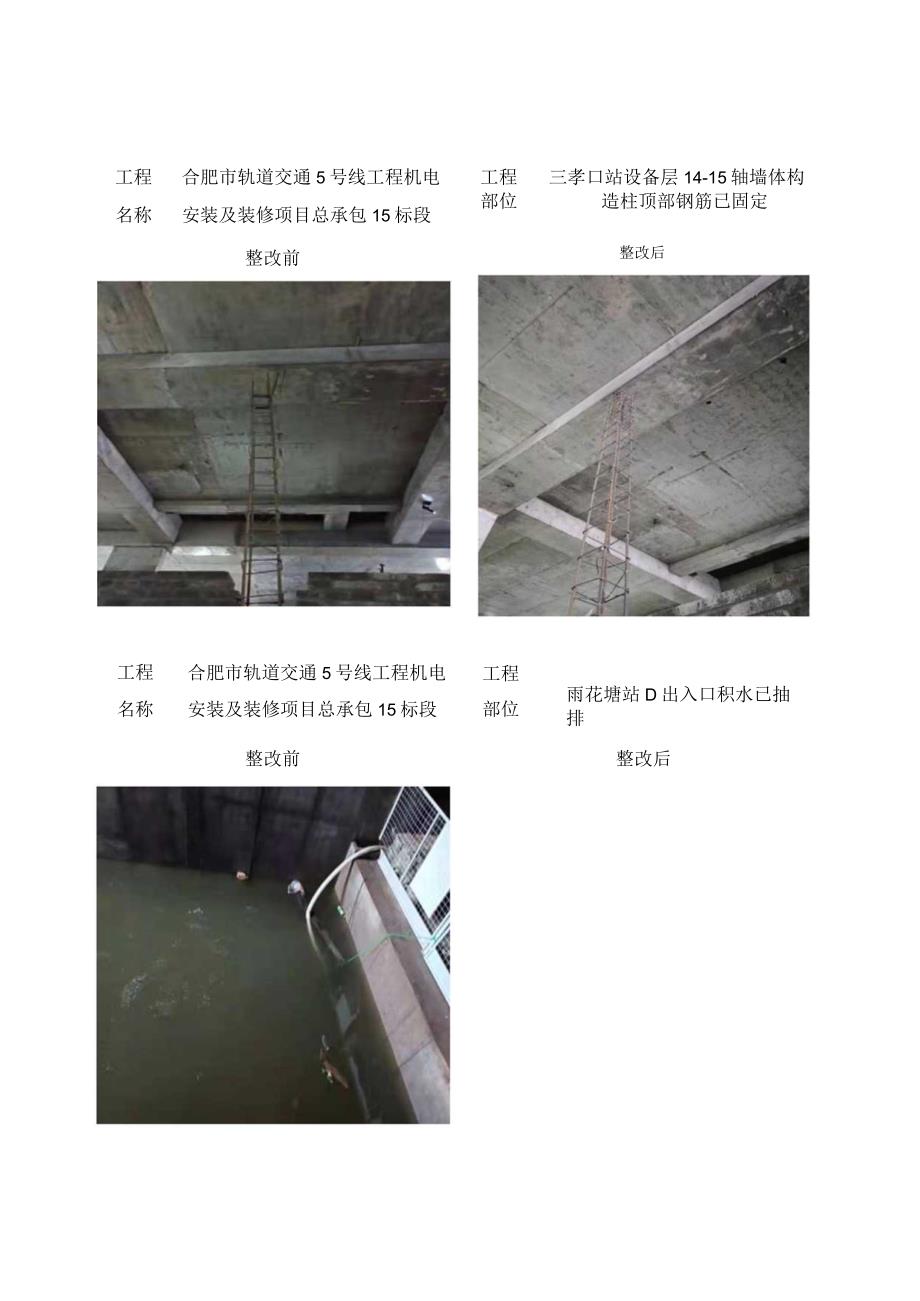

3、整改前整改后工程合肥市轨道交通5号线工程机电名称安装及装修项目总承包15标段工程三孝口站设备层14-15轴墙体构部位造柱顶部钢筋已固定整改前整改后工程名称合肥市轨道交通5号线工程机电安装及装修项目总承包15标段工程部位雨花塘站D出入口积水已抽排整改后整改前工程名称工程部位合肥市轨道交通5号线工程机电安装及装修项目总承包15标段雨花塘站站厅层11轴处一级箱接地、绝缘测试已做记录整改前雨花塘站站厅8-9轴处灭火器巡检记录已更新整改前整改后工程合肥市轨道交通5号线工程机电工程名称安装及装修项目总承包15标段部位整改后工程合肥市轨道交通5号线工程机电名称安装及装修项目总承包15标段整改前工程部位电工、焊工证件己上报监理部整改后合肥市轨道交通工程.asaJtaiemLMU;.Jlj丑OgIala.”,jaMft*施工组织设计/方案报审表AXl记ii-a*ftz*tt*tt():收ti代我IXg*”!我祥;1卜:iiisi.时li故a*4-1iA仇AEW

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 办公文档 > 解决方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
