《2021.4.21-2021.5.20两岔河1#大桥.docx》由会员分享,可在线阅读,更多相关《2021.4.21-2021.5.20两岔河1#大桥.docx(42页珍藏版)》请在第壹文秘上搜索。

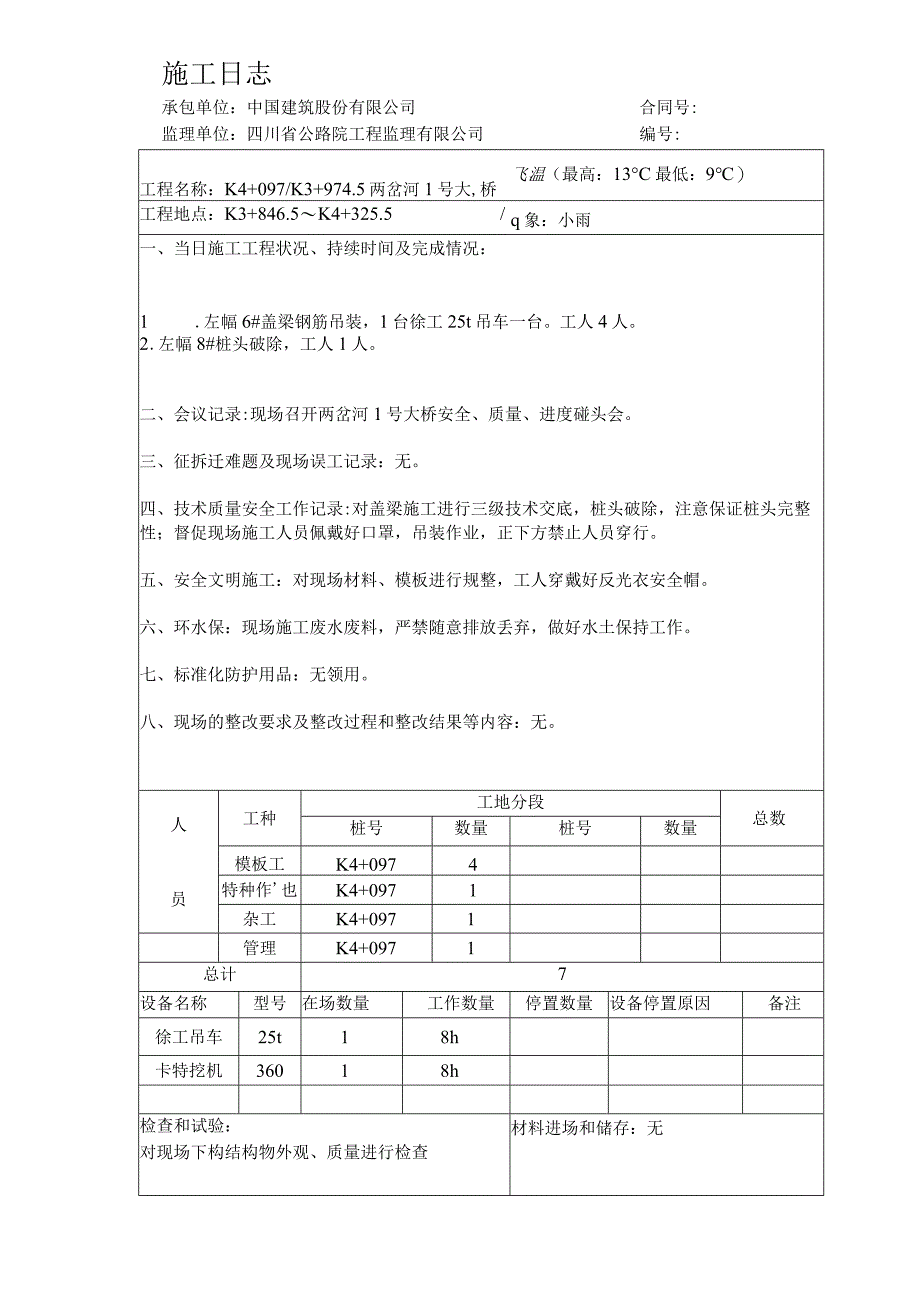

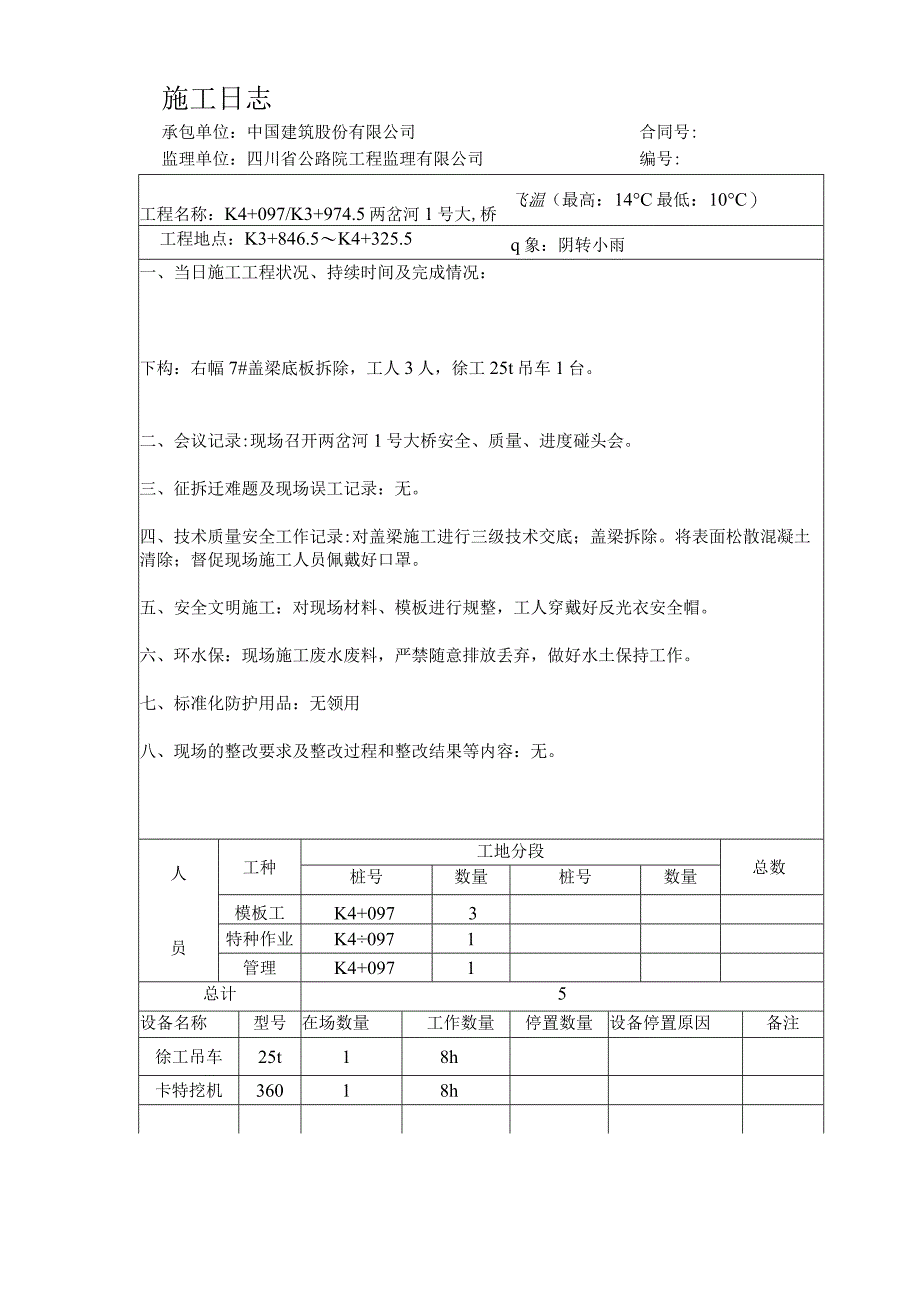

1、施工日志承包单位:中国建筑股份有限公司合同号:监理单位:四川省公路院工程监理有限公司编号:工程名称:K4+097/K3+974.5两岔河1号大,桥飞温(最高:14C最低:10C)工程地点:K3+846.5K4+325.5q象:阴转小雨一、当日施工工程状况、持续时间及完成情况:下构:右幅7#盖梁底板拆除,工人3人,徐工25t吊车1台。二、会议记录:现场召开两岔河1号大桥安全、质量、进度碰头会。三、征拆迁难题及现场误工记录:无。四、技术质量安全工作记录:对盖梁施工进行三级技术交底;盖梁拆除。将表面松散混凝土清除;督促现场施工人员佩戴好口罩。五、安全文明施工:对现场材料、模板进行规整,工人穿戴好反光

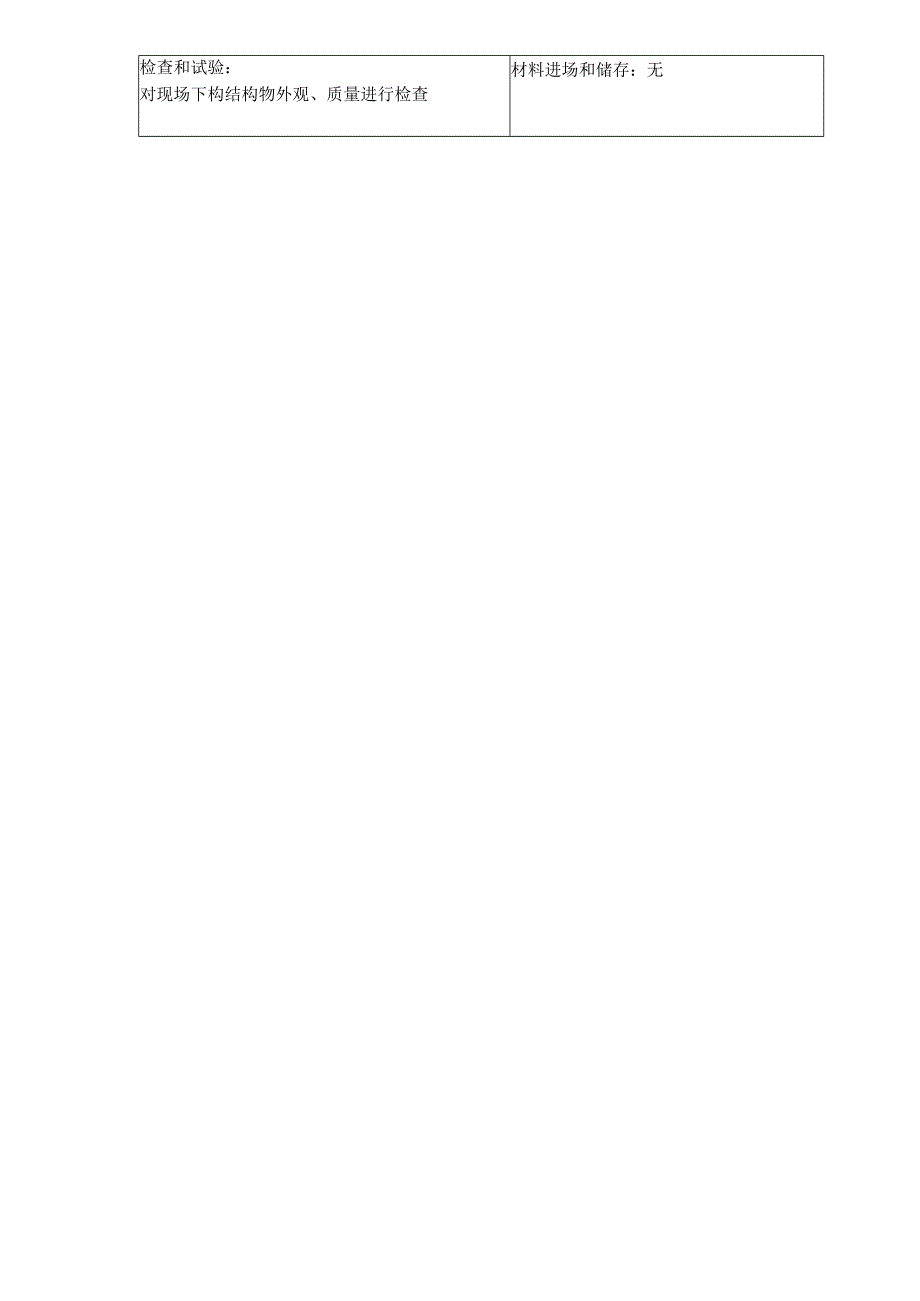

2、衣安全帽。六、环水保:现场施工废水废料,严禁随意排放丢弃,做好水土保持工作。七、标准化防护用品:无领用八、现场的整改要求及整改过程和整改结果等内容:无。人员工种工地分段总数桩号数量桩号数量模板工K4+0973特种作业K40971管理K4+0971总计5设备名称型号在场数量工作数量停置数量设备停置原因备注徐工吊车25t18h卡特挖机36018h检查和试验:对现场下构结构物外观、质量进行检查材料进场和储存:无施工日志承包单位:中国建筑股份有限公司合同号:监理单位:四川省公路院工程监理有限公司编号:工程名称:K4+097/K3+974.5两岔河1号大,桥飞温(最高:13C最低:9)工程地点:K3+8
3、46.5K4+325.5/q象:小雨一、当日施工工程状况、持续时间及完成情况:1 .左幅6#盖梁钢筋吊装,1台徐工25t吊车一台。工人4人。2 .左幅8#桩头破除,工人1人。二、会议记录:现场召开两岔河1号大桥安全、质量、进度碰头会。三、征拆迁难题及现场误工记录:无。四、技术质量安全工作记录:对盖梁施工进行三级技术交底,桩头破除,注意保证桩头完整性;督促现场施工人员佩戴好口罩,吊装作业,正下方禁止人员穿行。五、安全文明施工:对现场材料、模板进行规整,工人穿戴好反光衣安全帽。六、环水保:现场施工废水废料,严禁随意排放丢弃,做好水土保持工作。七、标准化防护用品:无领用。八、现场的整改要求及整改过程
4、和整改结果等内容:无。人员工种工地分段总数桩号数量桩号数量模板工K4+0974特种作也K4+0971杂工K4+0971管理K4+0971总计7设备名称型号在场数量工作数量停置数量设备停置原因备注徐工吊车25t18h卡特挖机36018h检查和试验:对现场下构结构物外观、质量进行检查材料进场和储存:无工程名称:K4+097/K3+974.5两岔河1号大,桥大温(最高:12C最低:9)工程地点:K3+846.5K4+325.53象:小雨一、当日施工工程状况、持续时间及完成情况:1 .左幅6#盖梁钢筋吊装,1台徐工25t吊车一台。工人4人。2 .左幅8#桩头破除,工人1人。二、会议记录:现场召开两岔河
5、1号大桥安全、质量、进度碰头会。三、征拆迁难题及现场误工记录:无。四、技术质量安全工作记录:对盖梁施工进行三级技术交底,桩头破除,注意保证桩头完整性,盖梁钢筋焊接需符合设计规范要求;督促现场施工人员佩戴好口罩,高空作业,带好安全防护用品。五、安全文明施工:对现场材料、模板进行规整,工人穿戴好反光衣安全帽。六、环水保:两岔河14#墩柱处环水保挡墙基础换填80cm,墙身准备修筑,工人5人,班组长1人,管理2人。1台临工225挖机,1台小松360挖机。七、标准化防护用品:无领用。八、现场的整改要求及整改过程和整改结果等内容:无。人员工种工地分段总数桩号数量桩号数量模板工K4+0974砌筑工K4+09
6、75杂工K4+0971管理K4+0973总计13设备名称型号在场数量工作数量停置数量设备停置原因备注徐工吊车25t18h下构临工挖机22518h防护小松挖机36018h防护检查和试验:对现场下构结构物外观、质量进行检查材料进场和储存:无承包单位:中国建筑股份有限公司合同号:监理单位:四川省公路院工程监理有限公司编号:施工日志承包单位:中国建筑股份有限公司合同号:监理单位:四川省公路院工程监理有限公司编号:工程名称:K4+097/K3+974.5两岔河1号大,桥大温(最高:18C最低:9)工程地点:K3+846.5K4+325.5上q象:阴一、当日施工工程状况、持续时间及完成情况:1 .左幅8#
7、盖梁钢筋绑扎,工人4人,中联25t吊车一台。右幅6#盖梁浇筑完成,设计方量36.2方,实际方量37.5方,工人4人;2 .中午斗山225挖机平整6#场地。下午15:30从界板沟返回两岔河二、会议记录:现场召开两岔河1号大桥安全、质量、进度碰头会。三、征拆迁难题及现场误工记录:无。四、技术质量安全工作记录:对盖梁施工进行三级技术交底,盖梁钢筋焊接需符合设计规范要求;督促现场施工人员佩戴好口罩。五、安全文明施工:对现场材料、模板进行规整,工人穿戴好反光衣安全帽。六、环水保:两岔河河道挡墙施工,工人5人,临工225f挖机一台,徐工LW500k装载机1台(今天刚到)。七、标准化防护用品:无领用。八、现
8、场的整改要求及整改过程和整改结果等内容:无。人员工种工地分段总数桩号数量桩号数量模板工K4+0978砌筑工K4+0975杂工K4+0973总计16设备名称型号在场数量工作数量停置数量设备停置原因备注中联吊车25t14h下构斗山挖机22518h下构临工挖机22518h防护徐工装载机LW500k18h防护检查和试验:对现场下构结构物外观、质量进行检查材料进场和储存:进场C30混凝土37.5方工程名称:K4+097/K3+974.5两岔河1号大,桥大温(最高:20最低:9)工程地点:K3+846.5K4+325.5上q象:多云一、当日施工工程状况、持续时间及完成情况:1.左幅6#盖梁右幅6#盖梁侧模
9、拆除,左幅8#盖梁模板安装,工人3人,中联吊车12.台,左幅10#桩头破除整改,斗山挖机平整场地。上午8:30平整2#场地二、会议记录:现场召开两岔河1号大桥安全、质量、进度碰头会。三、征拆迁难题及现场误工记录:无。四、技术质量安全工作记录:对盖梁施工进行三级技术交底,桩头破除,注意保证桩头完整性;高空作业,作业人员穿戴好安全带、安全帽,疫情期间督促现场施工人员佩戴好口罩。五、安全文明施工:对现场材料、模板进行规整,工人穿戴好反光衣安全帽。六、环水保:两岔河河道挡墙砌筑,工人5人,1台临工225挖机转运水泥,砂。1台360挖机负责另一边基础开挖及换填,1台360挖机负责从坡上抛片石。七、标准化
10、防护用品:无领用。八、现场的整改要求及整改过程和整改结果等内容:无。人员工种工地分段总数桩号数量桩号数量模板工K4+0974砌筑工K4+0975杂工K4+0973总计12设备名称型号在场数量工作数量停置数量设备停置原因备注中联吊车25t18h下构斗山挖机22518h下构临工挖机22518h防护小松挖机36028h防护检查和试验:对现场下构结构物外观、质量进行检查材料进场和储存:无承包单位:中国建筑股份有限公司合同号:监理单位:四川省公路院工程监理有限公司编号:施工日志承包单位:中国建筑股份有限公司合同号:监理单位:四川省公路院工程监理有限公司编号:工程名称:K4+097/K3+974.5两岔河
11、1号大,桥大温(最高:24最低:11C)工程地点:K3+846.5K4+325.5上q象:晴转多云一、当日施工工程状况、持续时间及完成情况:1 .左幅8#盖梁浇筑,设计方量36.2方,实际方量37.5方,工人3人,管理1人。2 .下构1台斗山225挖机进行2#墩柱旁便道修筑和平整,作业时间:8:00-09:30。二、会议记录:现场召开两岔河1号大桥安全、质量、进度碰头会。三、征拆迁难题及现场误工记录:无。四、技术质量安全工作记录:对盖梁施工进行三级技术交底,盖梁浇筑要振捣充分;高空作业,作业人员穿戴好安全带、安全帽,疫情期间督促现场施工人员佩戴好口罩。五、安全文明施工:对现场材料、模板进行规整
12、,工人穿戴好反光衣安全帽。六、环水保:两岔河河道挡墙砌筑,6人施工,工人9点到现场。1台临工225挖机,1台小松360挖机,管理1人。七、标准化防护用品:无领用。八、现场的整改要求及整改过程和整改结果等内容:无。人员工种工地分段总数桩号数量桩号数量模板工K4+0973砌筑工K4+0976杂工K4+0973总计12设备名称型号在场数量工作数量停置数量设备停置原因备注中联吊车25t14h下构斗山挖机22518h下构临工挖机22518h防护小松挖机36028h防护检查和试验:对现场下构结构物外观、质量进行检查材料进场和储存:进场C30混凝土37.5方工程名称:K4+097/K3+974.5两岔河1号
13、大,桥大温(最高:30最低:12C)工程地点:K3+846.5K4+325.5上q象:晴一、当日施工工程状况、持续时间及完成情况:1 .左幅2#第二节墩柱模板安装,工人3人,中联吊车1台。2 .左幅9#盖梁底板支撑混凝土基础合模。二、会议记录:现场召开两岔河1号大桥安全、质量、进度碰头会。三、征拆迁难题及现场误工记录:无。四、技术质量安全工作记录:对墩柱施工进行三级技术交底,墩柱模板,要调整好墩柱钢保;高空作业,作业人员穿戴好安全带、安全帽,疫情期间督促现场施工人员佩戴好口罩。五、安全文明施工:对现场材料、模板进行规整,工人穿戴好反光衣安全帽。六、环水保:现场施工废水废料,严禁随意排放丢弃,做好水土保持工作,两岔河河道挡墙砌筑,8人施工,1台临工225挖机
