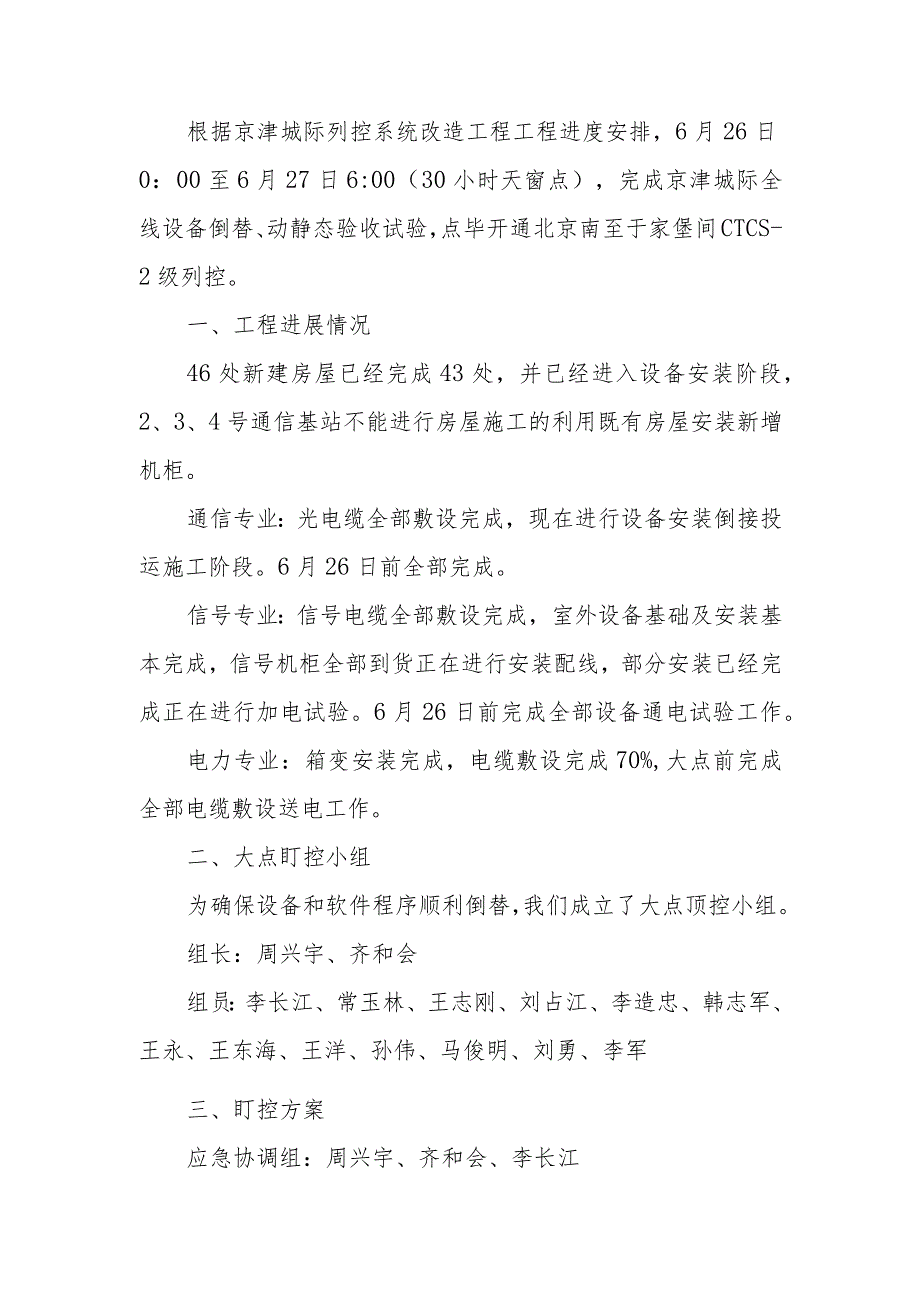

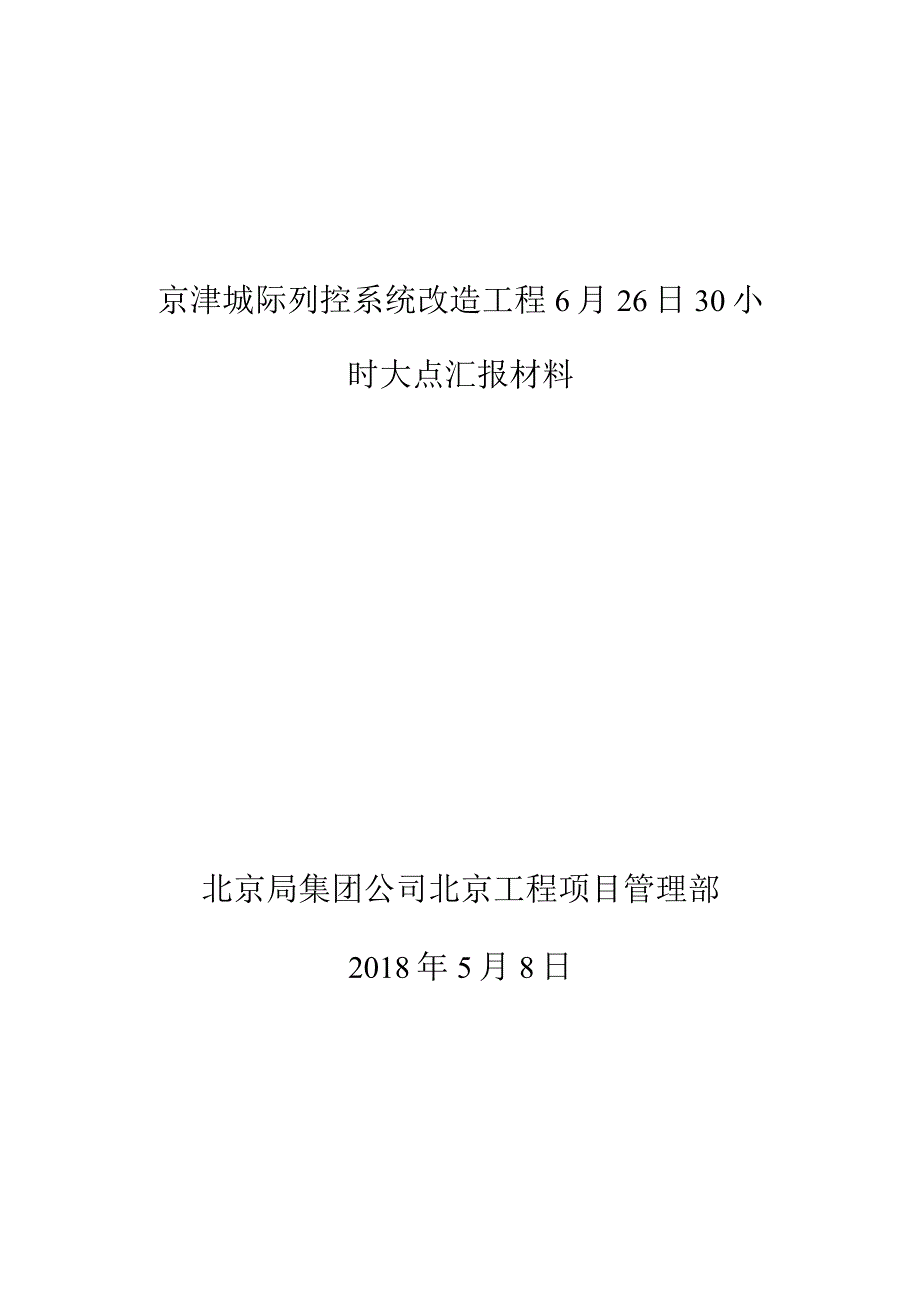

1、京津城际列控系统改造工程6月26日30小时大点汇报材料北京局集团公司北京工程项目管理部2018年5月8日根据京津城际列控系统改造工程工程进度安排,6月26日0:00至6月27日6:00(30小时天窗点),完成京津城际全线设备倒替、动静态验收试验,点毕开通北京南至于家堡间CTCS-2级列控。一、工程进展情况46处新建房屋已经完成43处,并已经进入设备安装阶段,2、3、4号通信基站不能进行房屋施工的利用既有房屋安装新增机柜。通信专业:光电缆全部敷设完成,现在进行设备安装倒接投运施工阶段。6月26日前全部完成。信号专业:信号电缆全部敷设完成,室外设备基础及安装基本完成,信号机柜全部到货正在进行安装配

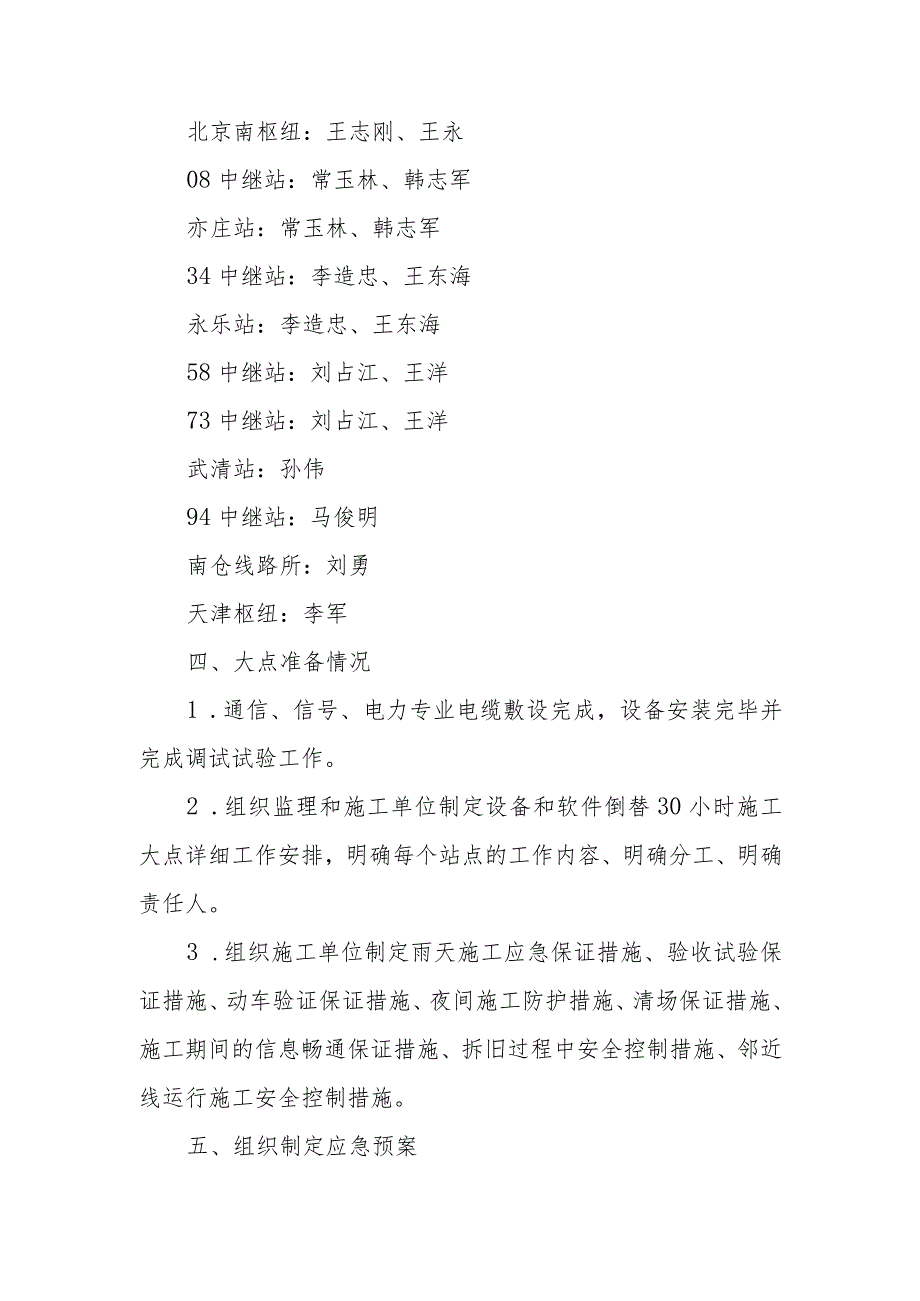

2、线,部分安装已经完成正在进行加电试验。6月26日前完成全部设备通电试验工作。电力专业:箱变安装完成,电缆敷设完成70%,大点前完成全部电缆敷设送电工作。二、大点盯控小组为确保设备和软件程序顺利倒替,我们成立了大点顶控小组。组长:周兴宇、齐和会组员:李长江、常玉林、王志刚、刘占江、李造忠、韩志军、王永、王东海、王洋、孙伟、马俊明、刘勇、李军三、盯控方案应急协调组:周兴宇、齐和会、李长江北京南枢纽:王志刚、王永08中继站:常玉林、韩志军亦庄站:常玉林、韩志军34中继站:李造忠、王东海永乐站:李造忠、王东海58中继站:刘占江、王洋73中继站:刘占江、王洋武清站:孙伟94中继站:马俊明南仓线路所:刘勇

3、天津枢纽:李军四、大点准备情况1 .通信、信号、电力专业电缆敷设完成,设备安装完毕并完成调试试验工作。2 .组织监理和施工单位制定设备和软件倒替30小时施工大点详细工作安排,明确每个站点的工作内容、明确分工、明确责任人。3 .组织施工单位制定雨天施工应急保证措施、验收试验保证措施、动车验证保证措施、夜间施工防护措施、清场保证措施、施工期间的信息畅通保证措施、拆旧过程中安全控制措施、邻近线运行施工安全控制措施。五、组织制定应急预案开通换装应急措施、针对性故障应急预案、动车验证故障处理预案、各工点站配备应急抢修器材、通信应急预案、既有线施工开通应急预案、保证运输组织畅通预案、雨天施工应急预案。六、

4、存在问题1 .2、3、4号通信基站地处丰台区方庄街道办事处,距离方庄城管大队很近,由于规划手续尚在办理过程中,房建工程至今无法施工,虽然我们制定了通信基站开通的应急预案,将既有铁皮房内不使用的动环机柜拆除(820宽),装入新增机柜(600宽),满足6月26日开通条件,但一旦通信基站新的机柜投入运营,由于新的机柜参与控车,以后房建将无法施工。2 .天津市规划手续经与天津市规划局、城市综合执法局多次沟通,由于建筑房屋未批先建,办理规划需要执法局先立案,再处罚,然后再补办规划手续,现在面临被罚款的风险。3截至目前各专业工程量已经完成90%,经与财务处及京津城际公司多次沟通,只落实了路局的2000万资金,需要尽快落实京津城际公司、京沪公司、京滨公司投资的资金。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > IT计算机 > 计算机应用/办公自动化

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
