《临时用电专项施工方案.docx》由会员分享,可在线阅读,更多相关《临时用电专项施工方案.docx(7页珍藏版)》请在第壹文秘上搜索。

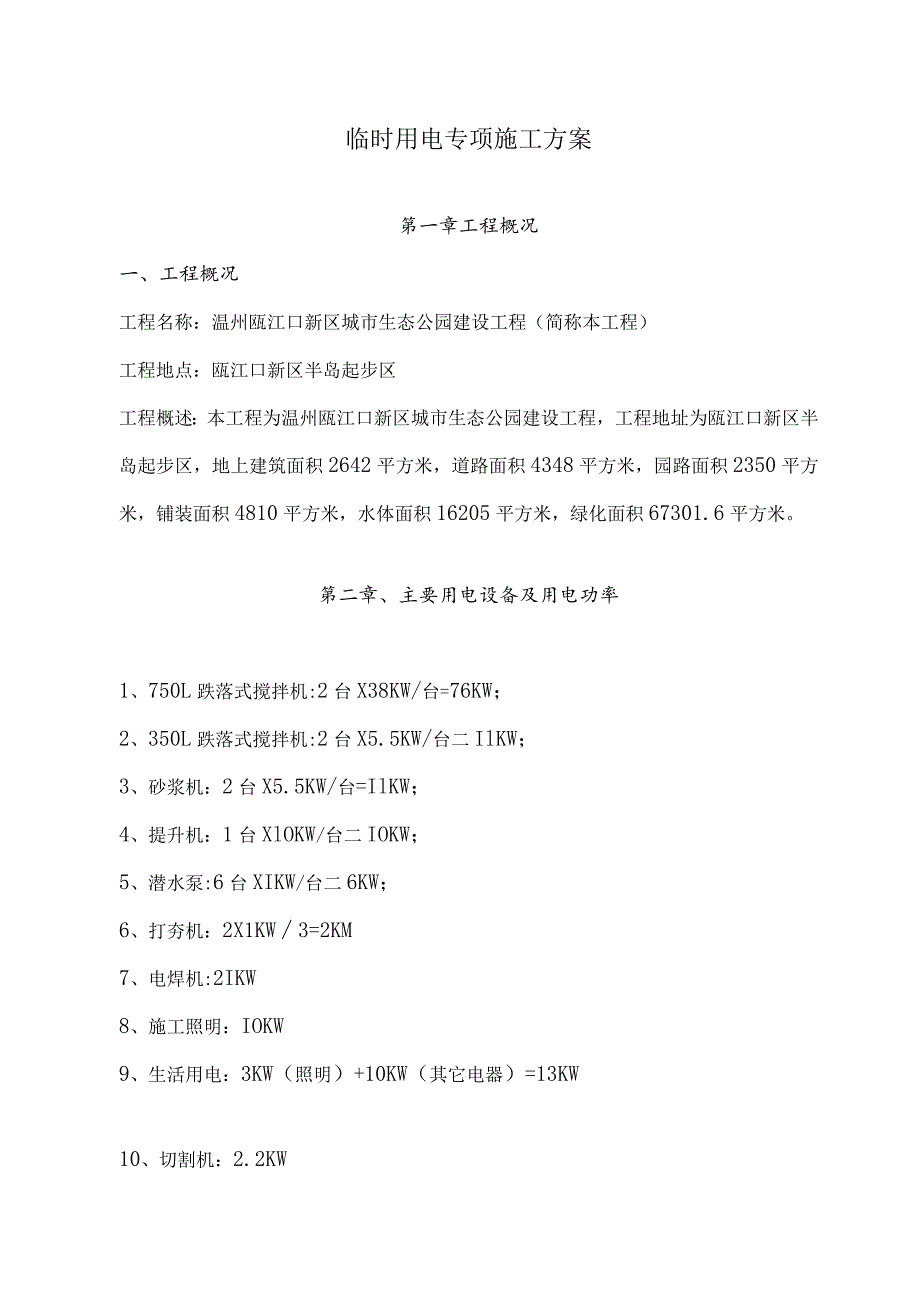

1、临时用电专项施工方案第一章工程概况一、工程概况工程名称:温州瓯江口新区城市生态公园建设工程(简称本工程)工程地点:瓯江口新区半岛起步区工程概述:本工程为温州瓯江口新区城市生态公园建设工程,工程地址为瓯江口新区半岛起步区,地上建筑面积2642平方米,道路面积4348平方米,园路面积2350平方米,铺装面积4810平方米,水体面积16205平方米,绿化面积67301.6平方米。第二章、主要用电设备及用电功率1、750L跌落式搅拌机:2台X38KW/台=76KW;2、350L跌落式搅拌机:2台X5.5KW/台二IlKW;3、砂浆机:2台X5.5KW/台=IlKW;4、提升机:1台XlOKW/台二IO

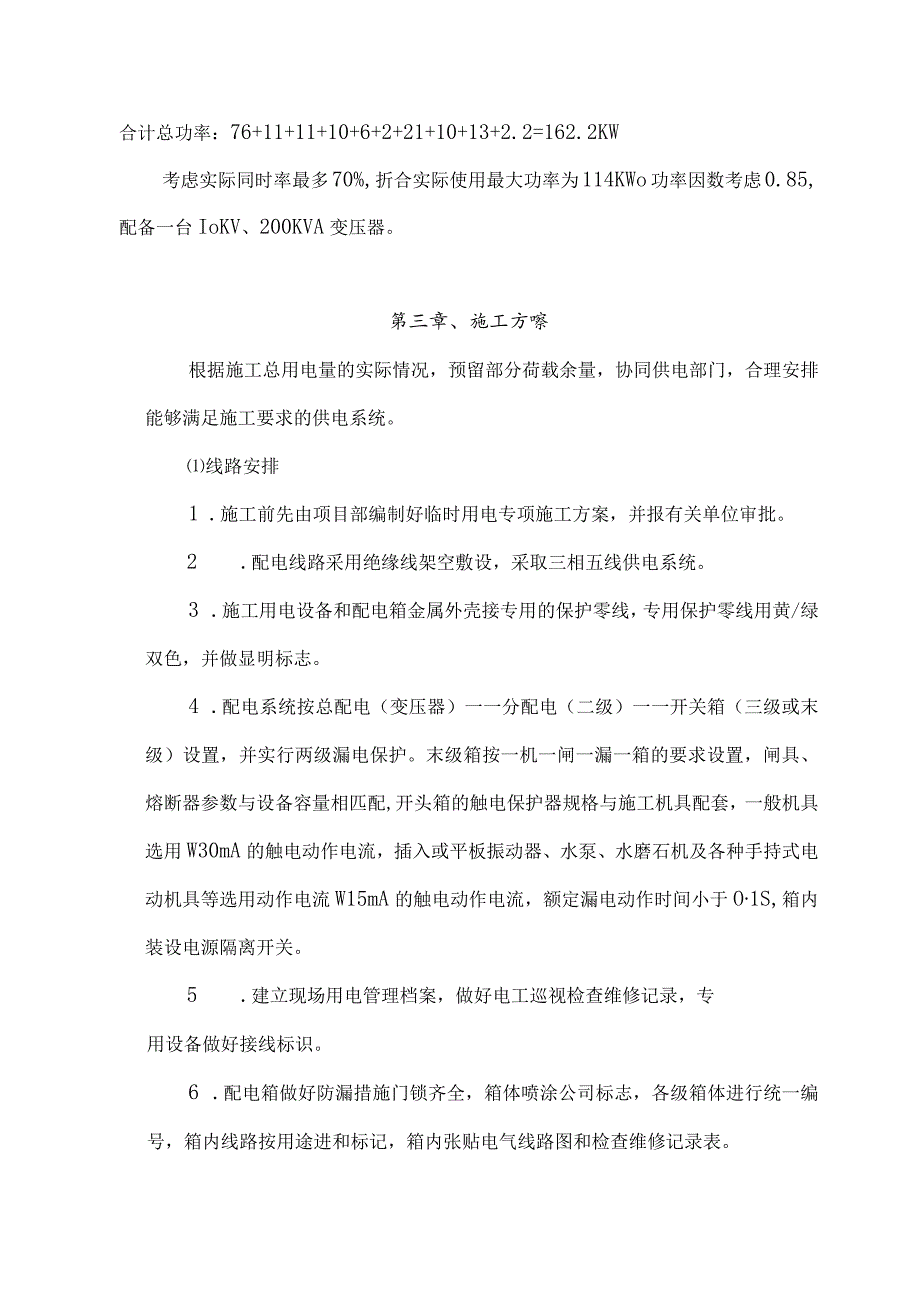

2、KW;5、潜水泵:6台XIKW/台二6KW;6、打夯机:2X1KW3=2KM7、电焊机:2IKW8、施工照明:IOKW9、生活用电:3KW(照明)+10KW(其它电器)=13KW10、切割机:2.2KW合计总功率:76+11+11+10+6+2+21+10+13+2.2=162.2KW考虑实际同时率最多70%,折合实际使用最大功率为114KWo功率因数考虑0.85,配备一台IoKV、200KVA变压器。第三章、施工方嚓根据施工总用电量的实际情况,预留部分荷载余量,协同供电部门,合理安排能够满足施工要求的供电系统。线路安排1 .施工前先由项目部编制好临时用电专项施工方案,并报有关单位审批。2 .
3、配电线路采用绝缘线架空敷设,采取三相五线供电系统。3 .施工用电设备和配电箱金属外壳接专用的保护零线,专用保护零线用黄/绿双色,并做显明标志。4 .配电系统按总配电(变压器)一一分配电(二级)一一开关箱(三级或末级)设置,并实行两级漏电保护。末级箱按一机一闸一漏一箱的要求设置,闸具、熔断器参数与设备容量相匹配,开头箱的触电保护器规格与施工机具配套,一般机具选用W30mA的触电动作电流,插入或平板振动器、水泵、水磨石机及各种手持式电动机具等选用动作电流W15mA的触电动作电流,额定漏电动作时间小于O1S,箱内装设电源隔离开关。5 .建立现场用电管理档案,做好电工巡视检查维修记录,专用设备做好接线

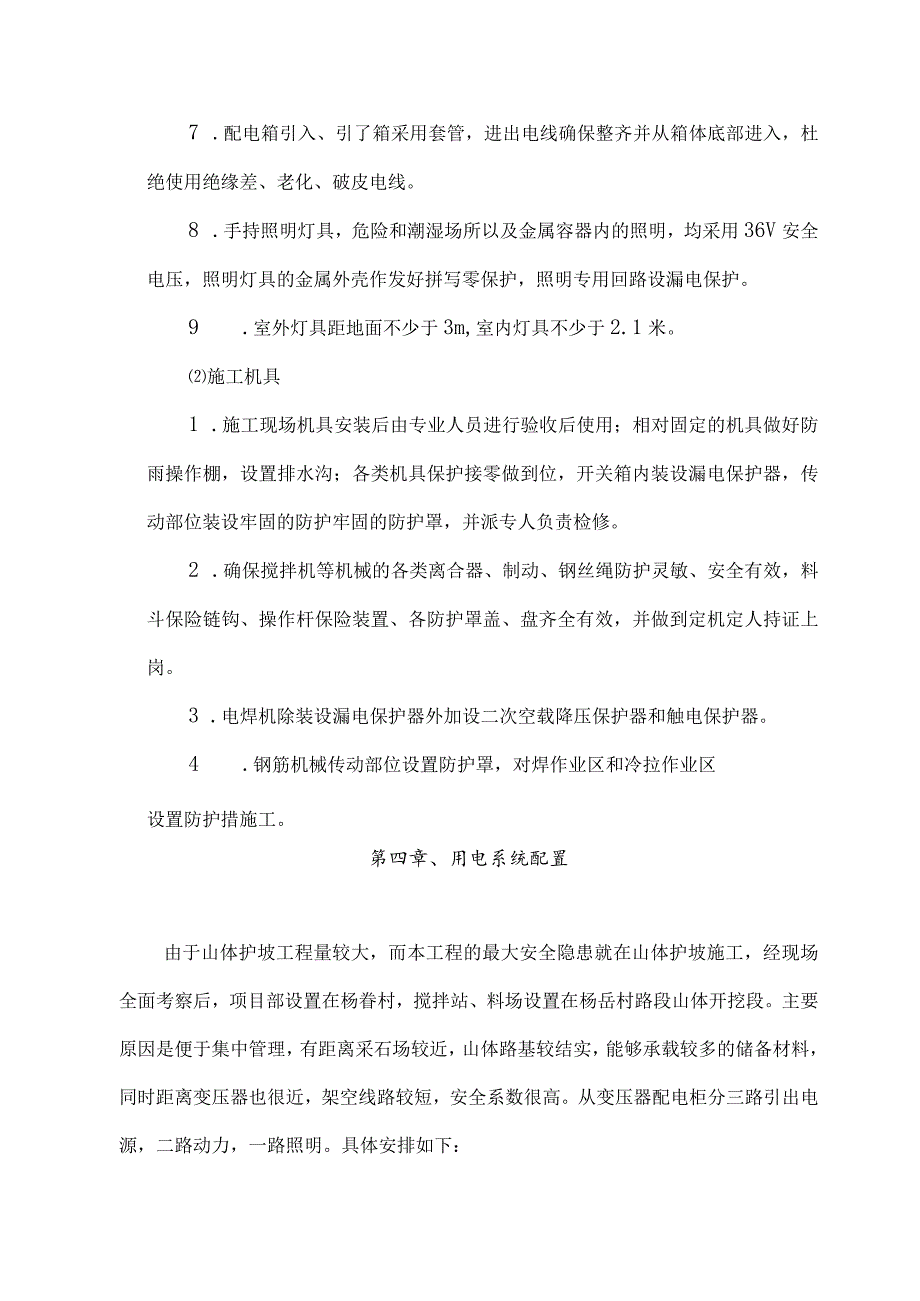

4、标识。6 .配电箱做好防漏措施门锁齐全,箱体喷涂公司标志,各级箱体进行统一编号,箱内线路按用途进和标记,箱内张贴电气线路图和检查维修记录表。7 .配电箱引入、引了箱采用套管,进出电线确保整齐并从箱体底部进入,杜绝使用绝缘差、老化、破皮电线。8 .手持照明灯具,危险和潮湿场所以及金属容器内的照明,均采用36V安全电压,照明灯具的金属外壳作发好拼写零保护,照明专用回路设漏电保护。9 .室外灯具距地面不少于3m,室内灯具不少于2.1米。施工机具1 .施工现场机具安装后由专业人员进行验收后使用;相对固定的机具做好防雨操作棚,设置排水沟;各类机具保护接零做到位,开关箱内装设漏电保护器,传动部位装设牢固的
5、防护牢固的防护罩,并派专人负责检修。2 .确保搅拌机等机械的各类离合器、制动、钢丝绳防护灵敏、安全有效,料斗保险链钩、操作杆保险装置、各防护罩盖、盘齐全有效,并做到定机定人持证上岗。3 .电焊机除装设漏电保护器外加设二次空载降压保护器和触电保护器。4 .钢筋机械传动部位设置防护罩,对焊作业区和冷拉作业区设置防护措施工。第四章、用电系统配置由于山体护坡工程量较大,而本工程的最大安全隐患就在山体护坡施工,经现场全面考察后,项目部设置在杨眷村,搅拌站、料场设置在杨岳村路段山体开挖段。主要原因是便于集中管理,有距离采石场较近,山体路基较结实,能够承载较多的储备材料,同时距离变压器也很近,架空线路较短,
6、安全系数很高。从变压器配电柜分三路引出电源,二路动力,一路照明。具体安排如下:1、动力线路:1.1采用3X7Omln2(BLV-500)+l35mn2(BLV-500)+l25mm2(BLV-500)架空线路,送至搅拌站施工现场,配备一台6回路主配电箱,设置漏电开关、多台自动空气开关,其中:Nl、N2为三极IoOA,供两台750L搅拌机使用;N3N5为三极63A,N3、N4供2台350L搅拌机使用,N5为备用回路;N6为二极63A,供电焊机使用;动力配电箱(一)系统图如下1.2采用3X70+1X35(BLV-500)铠装橡皮电缆埋地,送至山体护坡现场,配一台6回路配电箱,供空压机、提升机、砂浆
7、机等用电。Nl3plOOAPi=38BLV-5003X25N23plOOAPi=38BLV-500325N3/3p63APi=IOBLV-5003X163p250APi=162,2N43p63APi=5.5BLV-5003X16乩Y-500370l35+l25N53p63APi=5.5BLV-5003X16N63p63APi=5.5BLV-5003X16N73p63APi=5.5BLV-5003X16N83p63APi=IOBLV-500316N93p32APi=IOBLV-5003X16NlO2p63APi=21BLV-500216动力配电箱系统图2、照明线路:1.采用2X4.0mm2(BV
8、-500)+1X2.SmnHBRV-500)架空线路,送至员工生活区,配备一台10回路小型照明配电箱,将员工生活区照明、临时生活用电分开,单独进行供电。配电箱内设置漏电保护器、单极自动空气开关,对生活用电进行保护。2.照明配电箱系统图BV-500BV-500BV-500BV-500BV-500BV-500BV-500BV-500BV-500BV-50021.521.521.52X1.521.522.5+1X2.52X2.5+l2.52X2.5+l2.52X2.5+l2.52X2.5+l2.5照明配电箱系统图第五章、施工工期本标段施工工期为600天,计划于2012年元10月8日正式开始,2013月5月底前工程竣工。浙江沧海市政园林建设有限公司温州瓯江口新区城市生态公园建设工程项目经理部2012年12月1日
