《两金审计材料.docx》由会员分享,可在线阅读,更多相关《两金审计材料.docx(2页珍藏版)》请在第壹文秘上搜索。

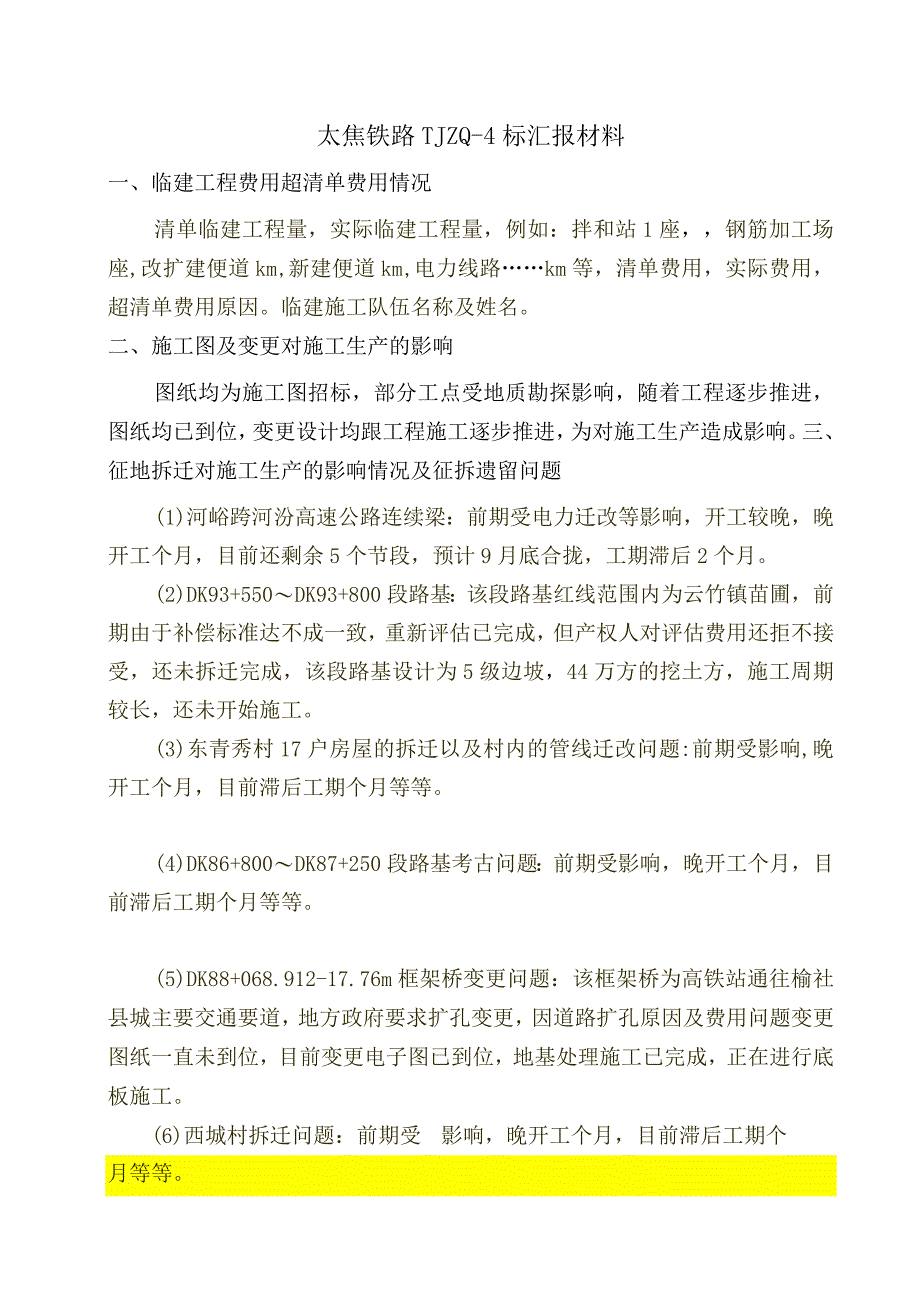

1、太焦铁路TJZQ-4标汇报材料一、临建工程费用超清单费用情况清单临建工程量,实际临建工程量,例如:拌和站1座,钢筋加工场座,改扩建便道km,新建便道km,电力线路km等,清单费用,实际费用,超清单费用原因。临建施工队伍名称及姓名。二、施工图及变更对施工生产的影响图纸均为施工图招标,部分工点受地质勘探影响,随着工程逐步推进,图纸均已到位,变更设计均跟工程施工逐步推进,为对施工生产造成影响。三、征地拆迁对施工生产的影响情况及征拆遗留问题(1)河峪跨河汾高速公路连续梁:前期受电力迁改等影响,开工较晚,晚开工个月,目前还剩余5个节段,预计9月底合拢,工期滞后2个月。(2)DK93+550DK93+80

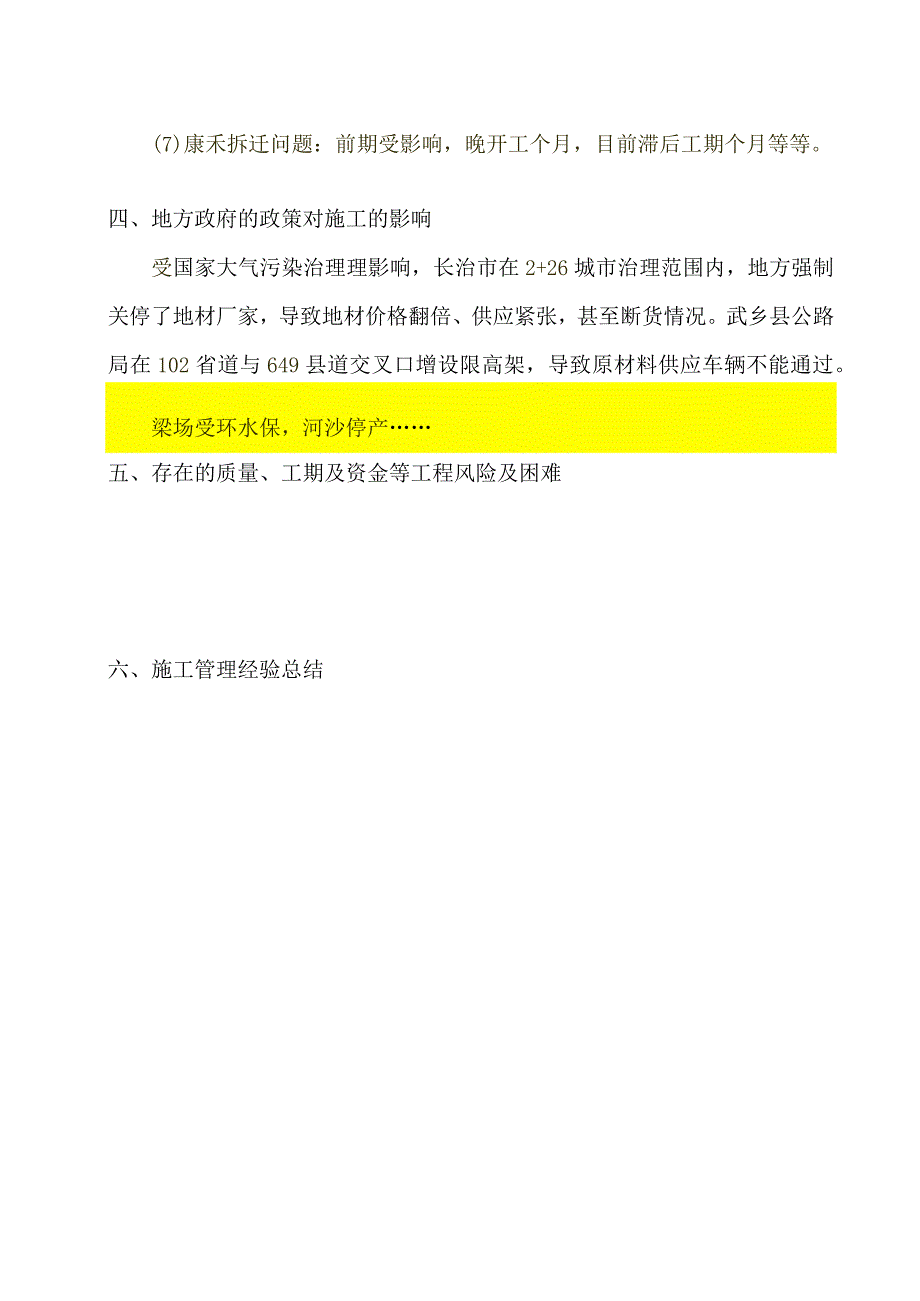

2、0段路基:该段路基红线范围内为云竹镇苗圃,前期由于补偿标准达不成一致,重新评估已完成,但产权人对评估费用还拒不接受,还未拆迁完成,该段路基设计为5级边坡,44万方的挖土方,施工周期较长,还未开始施工。(3)东青秀村17户房屋的拆迁以及村内的管线迁改问题:前期受影响,晚开工个月,目前滞后工期个月等等。(4)DK86+800DK87+250段路基考古问题:前期受影响,晚开工个月,目前滞后工期个月等等。(5)DK88+068.912-17.76m框架桥变更问题:该框架桥为高铁站通往榆社县城主要交通要道,地方政府要求扩孔变更,因道路扩孔原因及费用问题变更图纸一直未到位,目前变更电子图已到位,地基处理施工已完成,正在进行底板施工。(6)西城村拆迁问题:前期受影响,晚开工个月,目前滞后工期个月等等。(7)康禾拆迁问题:前期受影响,晚开工个月,目前滞后工期个月等等。四、地方政府的政策对施工的影响受国家大气污染治理理影响,长治市在2+26城市治理范围内,地方强制关停了地材厂家,导致地材价格翻倍、供应紧张,甚至断货情况。武乡县公路局在102省道与649县道交叉口增设限高架,导致原材料供应车辆不能通过。梁场受环水保,河沙停产五、存在的质量、工期及资金等工程风险及困难六、施工管理经验总结
