《工程总体进度计划表.docx》由会员分享,可在线阅读,更多相关《工程总体进度计划表.docx(1页珍藏版)》请在第壹文秘上搜索。

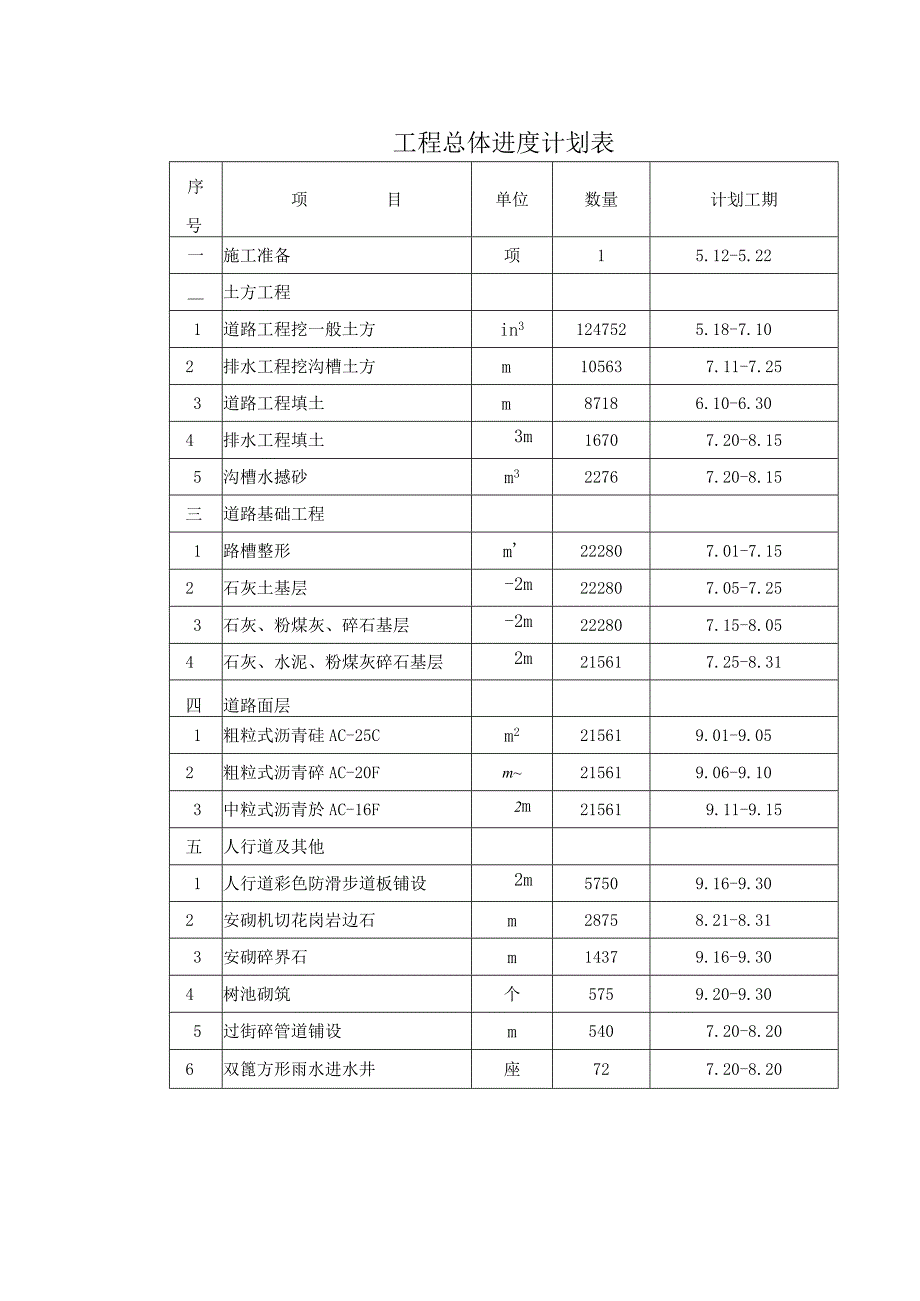

工程总体进度计划表序号项目单位数量计划工期一施工准备项15.12-5.22土方工程1道路工程挖一般土方in31247525.18-7.102排水工程挖沟槽土方m105637.11-7.253道路工程填土m87186.10-6.304排水工程填土3m16707.20-8.155沟槽水撼砂m322767.20-8.15三道路基础工程1路槽整形m222807.01-7.152石灰土基层-2m222807.05-7.253石灰、粉煤灰、碎石基层-2m222807.15-8.054石灰、水泥、粉煤灰碎石基层2m215617.25-8.31四道路面层1粗粒式沥青硅AC-25Cm2215619.01-9.052粗粒式沥青碎AC-20Fm215619.06-9.103中粒式沥青於AC-16F2m215619.11-9.15五人行道及其他1人行道彩色防滑步道板铺设2m57509.16-9.302安砌机切花岗岩边石m28758.21-8.313安砌碎界石m14379.16-9.304树池砌筑个5759.20-9.305过街碎管道铺设m5407.20-8.206双篦方形雨水进水井座727.20-8.20
