《郑州市热力总公司二马路热源厂“煤改气”工程建设项目验收检测报告表.docx》由会员分享,可在线阅读,更多相关《郑州市热力总公司二马路热源厂“煤改气”工程建设项目验收检测报告表.docx(15页珍藏版)》请在第壹文秘上搜索。

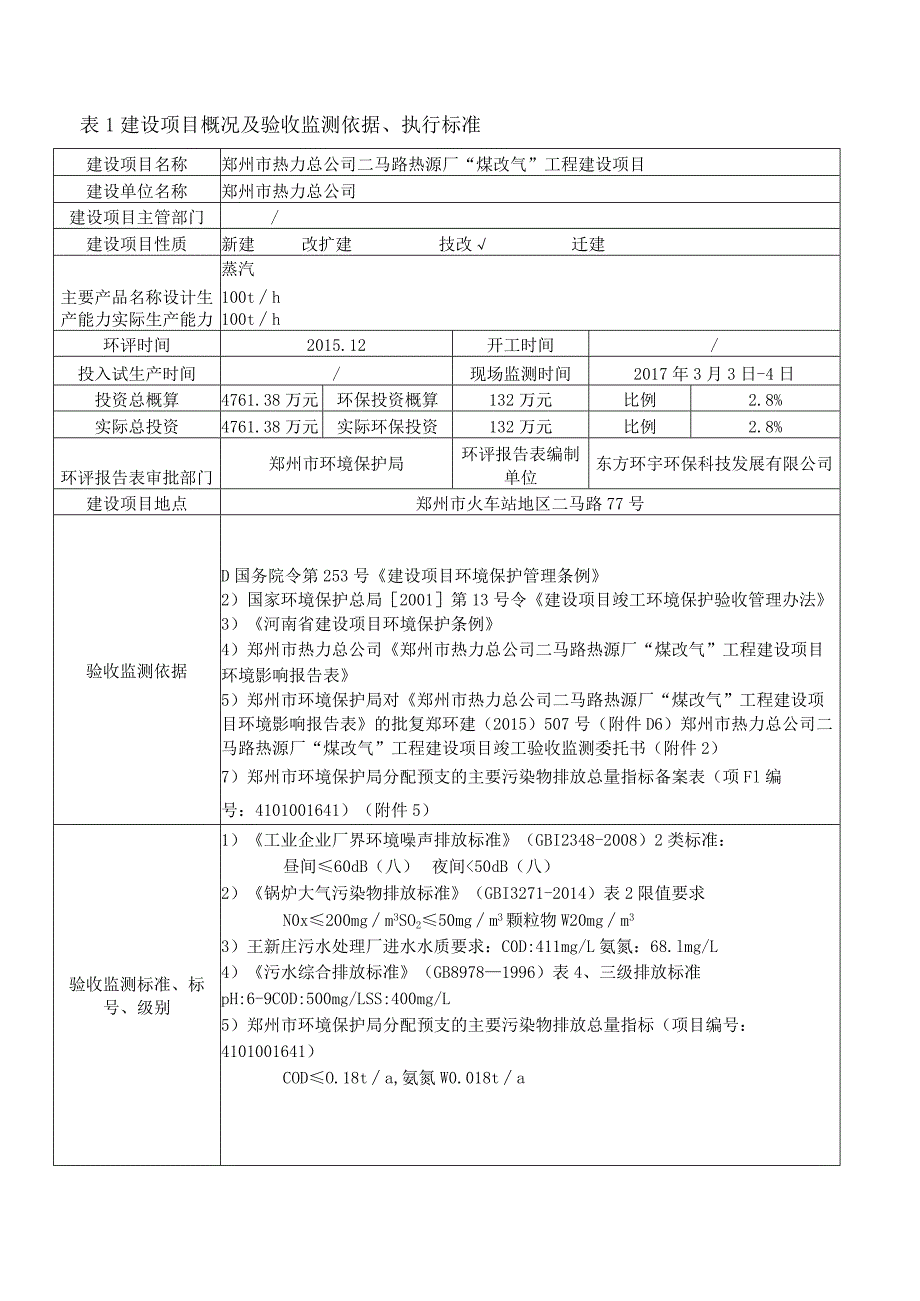

1、表1建设项目概况及验收监测依据、执行标准建设项目名称郑州市热力总公司二马路热源厂“煤改气”工程建设项目建设单位名称郑州市热力总公司建设项目主管部门/建设项目性质新建改扩建技改迁建主要产品名称设计生产能力实际生产能力蒸汽100th100th环评时间2015.12开工时间/投入试生产时间/现场监测时间2017年3月3日-4日投资总概算4761.38万元环保投资概算132万元比例2.8%实际总投资4761.38万元实际环保投资132万元比例2.8%环评报告表审批部门郑州市环境保护局环评报告表编制单位东方环宇环保科技发展有限公司建设项目地点郑州市火车站地区二马路77号验收监测依据D国务院令第253号建
2、设项目环境保护管理条例2)国家环境保护总局2001第13号令建设项目竣工环境保护验收管理办法3)河南省建设项目环境保护条例4)郑州市热力总公司郑州市热力总公司二马路热源厂“煤改气”工程建设项目环境影响报告表5)郑州市环境保护局对郑州市热力总公司二马路热源厂“煤改气”工程建设项目环境影响报告表的批复郑环建(2015)507号(附件D6)郑州市热力总公司二马路热源厂“煤改气”工程建设项目竣工验收监测委托书(附件2)7)郑州市环境保护局分配预支的主要污染物排放总量指标备案表(项Fl编号:4101001641)(附件5)验收监测标准、标号、级别1)工业企业厂界环境噪声排放标准(GBI2348-2008

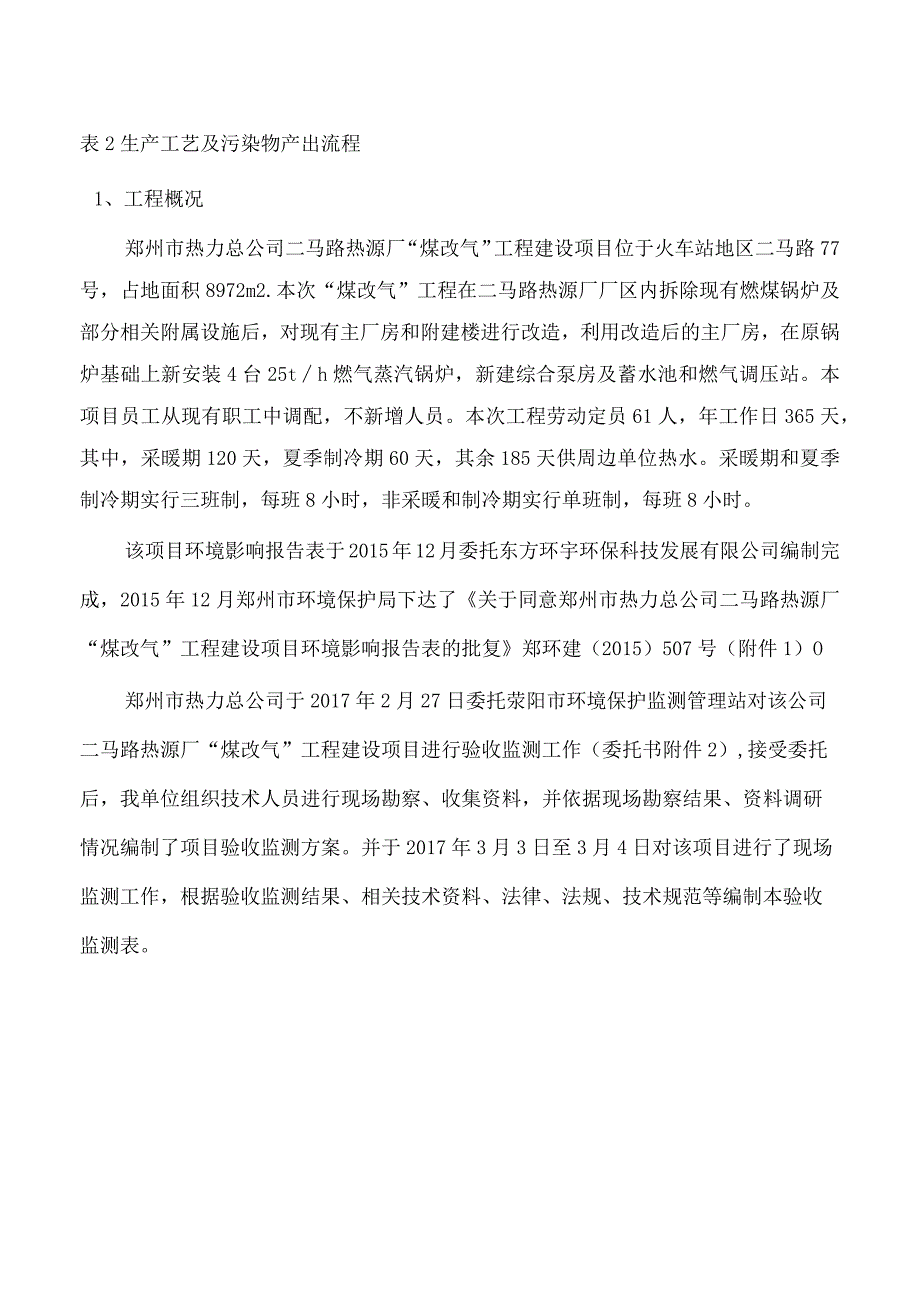

3、)2类标准:昼间60dB(八)夜间50dB(八)2)锅炉大气污染物排放标准(GBI3271-2014)表2限值要求N0x200mgm3SO250mgm3颗粒物W20mgm33)王新庄污水处理厂进水水质要求:C0D:411mg/L氨氮:68.lmg/L4)污水综合排放标准(GB89781996)表4、三级排放标准pH:6-9C0D:500mg/LSS:400mg/L5)郑州市环境保护局分配预支的主要污染物排放总量指标(项目编号:4101001641)CODO.18ta,氨氮W0.018ta表2生产工艺及污染物产出流程1、工程概况郑州市热力总公司二马路热源厂“煤改气”工程建设项目位于火车站地区二马
4、路77号,占地面积8972m2.本次“煤改气”工程在二马路热源厂厂区内拆除现有燃煤锅炉及部分相关附属设施后,对现有主厂房和附建楼进行改造,利用改造后的主厂房,在原锅炉基础上新安装4台25th燃气蒸汽锅炉,新建综合泵房及蓄水池和燃气调压站。本项目员工从现有职工中调配,不新增人员。本次工程劳动定员61人,年工作日365天,其中,采暖期120天,夏季制冷期60天,其余185天供周边单位热水。采暖期和夏季制冷期实行三班制,每班8小时,非采暖和制冷期实行单班制,每班8小时。该项目环境影响报告表于2015年12月委托东方环宇环保科技发展有限公司编制完成,2015年12月郑州市环境保护局下达了关于同意郑州市

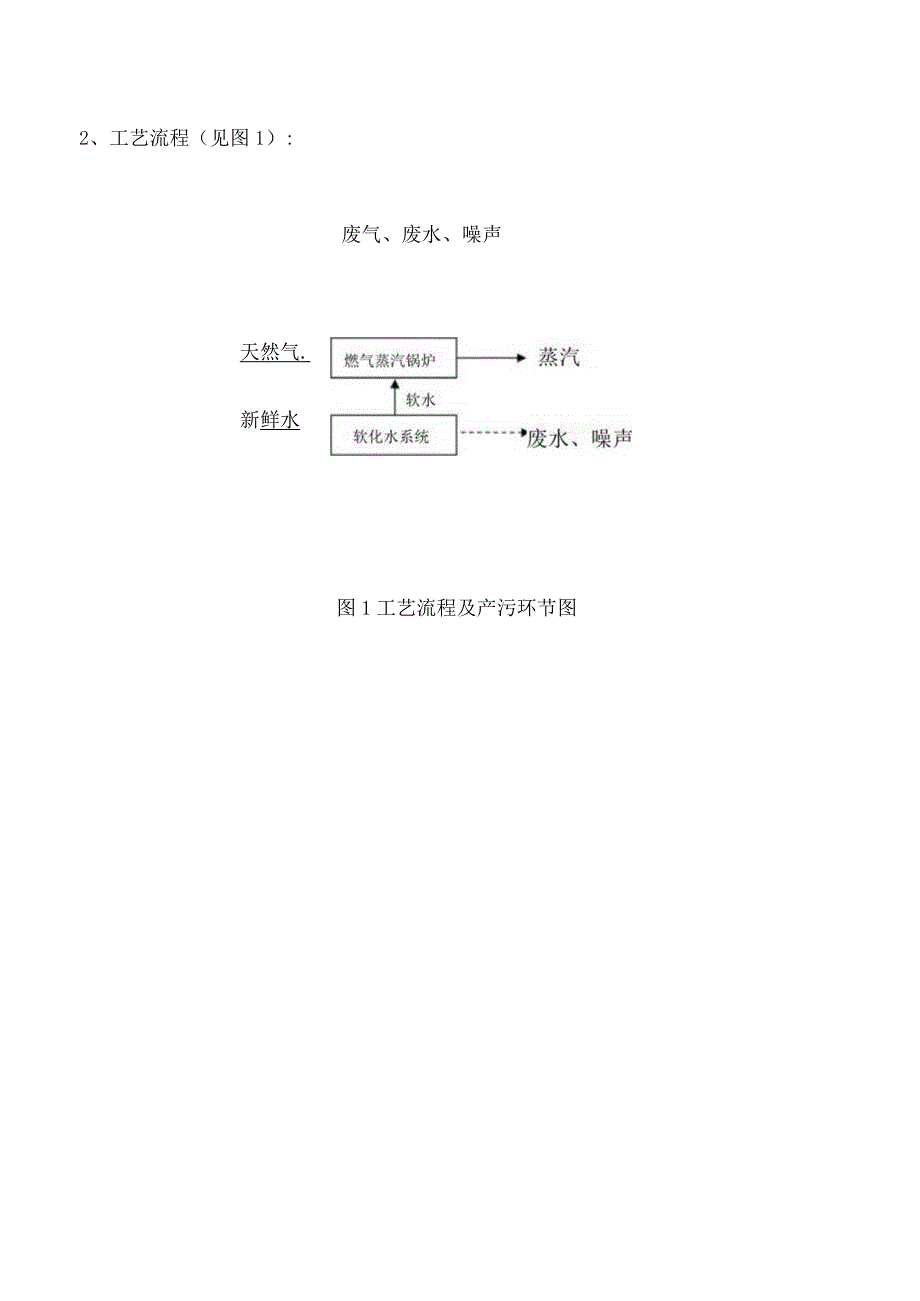

5、热力总公司二马路热源厂“煤改气”工程建设项目环境影响报告表的批复郑环建(2015)507号(附件1)O郑州市热力总公司于2017年2月27日委托荥阳市环境保护监测管理站对该公司二马路热源厂“煤改气”工程建设项目进行验收监测工作(委托书附件2),接受委托后,我单位组织技术人员进行现场勘察、收集资料,并依据现场勘察结果、资料调研情况编制了项目验收监测方案。并于2017年3月3日至3月4日对该项目进行了现场监测工作,根据验收监测结果、相关技术资料、法律、法规、技术规范等编制本验收监测表。2、工艺流程(见图1):废气、废水、噪声天然气.新鲜水图1工艺流程及产污环节图续表2该项目主要原辅材料消耗详见表2
6、-1。表2-1主要原辅材制I消耗一览表序号名称用量备注1天然气13600000Nm3城市天然气管网供应2水52140.25ta城市自来水公司供应3电58万度/a城市电网供应该项目环保投资及环保验收见表2-2。表2-2项目环保投资一览表污染因素污染因子治理措施投资金额(万元)施工施工扬尘扬尘施工场地周边设置围墙、挡板等5施工废水废水厂区现有化粪池依托现有期噪声环境噪声选用低噪声设备,夜间禁止施工2固体废物建筑垃圾、生活垃圾及时清运至市政部门指定的建筑垃圾和生活垃圾填埋场进行卫生填埋3营运期废气SO2、NOx、颗粒物24m排气筒排放(4根)100生活污水COD、SS、氨氮、污水经化粪池处理后,排入
7、污水管网,最终进入王新庄污水处理厂进行集中处理后排入贾鲁河与施工期废水治理措施是同一个固体废物生活垃圾一定数量的垃圾桶1噪声锅炉风机设置减震基础、建筑隔声、消声塔6环境风险可燃气体连续检测报警装置、火灾自动报警装置、感烟探测器、灭火器和消防水池等15合计132该项目主要生产设施设备见表2-3。表2-3项目主要设备一览表序号环评批复实际建设情况设备名称型号数量1燃气蒸汽锅炉UrNS25-l.25-Q4台4台2鼓风机9-26No.11.2D4台4台3钢烟囱/4根4根4给水泵/5台4台5钠离子交换器Q=40m3h2台无Q=80m3/h1台2台6氢离子交换器20002台无7热力除氧器75th3台2台8
8、软化水箱V=25m31台2台9凝结水箱V=25m31台1台10除氧水箱/1台无11凝结水泵Q=40m2/h2台2台12凝结水精密过滤装置Q=35m2h2套1套13循环水泵/2台无14补水泵/1台无15除氧水泵/1台2台16连续排污膨胀器PL-L51台1台17定排污扩容器DP-3.51台1台18排污降温池/1座1座19轴流风机/1台8台20潜水排污泵/1台1台21电动葫芦/1台1台22蒸汽换热机组/1套1套23消防水池500m31座1座24消防水泵/1台2台表3治理设施主要污染源及污染物治理措施1、废气:本项目产生的废气主要为生产过程中产生的锅炉废气。本项目所产生的废气经过四根排气筒排放。2、废
9、水:本项目生产过程中产生的废水包括生产废水和生活污水,其中生产废水主要有锅炉软化水、锅炉排污水、循环冷却系统排水,直接由厂区总排口外排。本项目职工不在厂区食宿,生活污水主要为职工生活用水,生活污水经化粪池处理后,由厂区总排口排入市政管网,最终入王新庄污水处理厂集中处理。3、噪声:本项目噪声主要来自锅炉风机。经采取基础减震、房间墙面和顶板做吸声处理、隔声门窗、合理布局等降噪措施,进而降低噪声源强。4、固体废物:本项目固体废物主要为员工生活垃圾。经收集后定期送至当地垃圾中转站,运往郑州市生活垃圾填埋场进行卫生填埋。对项目环评报告表的主要批复内容一、废气:锅炉产生的废气经四根24m高排气筒排放,满足
10、锅炉大气污染物排放标准(GB13271-2014)表2限值要求。二、废水:项目生产废水均为清下水,直接由厂区总排口外排。厂区生活污水经化粪池处理后由厂区总排口排入市政管网,最终入王新庄污水处理厂集中处理。三、噪声:采取基础减震、垂直进气消音塔、房间墙面和顶板做吸声处理、隔声门窗、合理布局等降噪措施,厂界噪声应满足工业企业厂界环境排放标准(GB12348-2008)2类标准要求。四、固废:固体废物主要为职工生活垃圾,生活垃圾收集后交由环卫部门统一处理。五、主要污染物排放总量应严格按照郑州市环境保护局分配预支的增量指标落实(项目编号:4101001641)监测项目厂界噪声:等效A声级有组织废气:颗
11、粒物、氮氧化物、二氧化硫废水:PHCODSSBODS氨氮监测点位厂界噪声:厂界四周外一米处有组织废气:排气筒上合适位置废水:总排口监测频次厂界噪声:连续监测两天,每天昼、夜间各测量一次有组织废气:连续监测两天,每天监测三次废水:连续监测两天,每天总排口监测三次。监测方法厂界噪声:工业企业厂界环境噪声排放标准(GB12348-2008)二氧化硫:定电位电解法HJ/T57-2000氮氧化物:定电位电解法HJ693-2014有组织颗粒物:锅炉烟尘测试方法GB5468-1991COD:重铭酸钾法(GBl1914-89)SS:重量法(GBlI901-89)氨氮:纳氏试剂分光光度法(HJ535-2009)
12、pH:玻璃电极法(GB6920-86)监测工况荥阳市环境保护监测管理站于2017年3月3日至3月4日对郑州市热力总公司二马路热源厂“煤改气”工程建设项目进行了现场监测,现场监测期间该公司生产正常,生产设备运行稳定。该项目年工作日365天,其中,采暖期120天,夏季制冷期60天,其余185天供周边单位热水。采暖期和夏季制冷期实行三班制,每班8小时,非采暖和制冷期实行单班制,每班8小时。验收监测期间,依据企业提供的生产记录表(附件3),监测两日,蒸汽实际平均产量为80th,项目设计生产能力为100th,由此核算该项目生产负荷分别为80机符合环保设施验收监测期间生产负荷大于设计生产能力75%的要求。
13、1、厂界噪声验收监测2017年3月3日至3月4日,对该项目厂界噪声进行了测量,每天昼、夜间各测量1次。测量点设在厂界外1米处(监测点位见附件4);测量项目为A声级1分钟等效声级,测量时避开外界突发噪声的影响。噪声测量结果见表5-1:表5-1厂界噪声测量结果一览表单位:dB(八)监测日期监测时段1#(东厂界)2#(北厂界)3#(西厂界)4#(南厂界)3月3日昼间57.857.656.755.4夜间48.948.047.544.73月4日昼间58.057.356.955.7夜间49.147.847.345.0工业企业厂界环境噪声排放标准(GBI2348-2008)2类昼间60dB(八)夜间50dB(八)由上表监测结果可知,验收监测期间,该项目厂界昼间、夜间噪声测量结果均符合工业企业厂界环境噪声排放标准(GBI2348-2008)2类标准要求。2、锅炉废气验收监测2017年3月3日至3月4日,对该项目锅炉运行过程废气中产生的S02.NOx和颗粒物进行了监测。本次验收监测在排气筒设置一个监测点位,连续监测两天,每天监测三次,监测结果见表5-1:表5-1蒸汽锅炉废气监测结果统计表监测时间点位烟气流量(mjh)二氧化硫氮氧化物颗粒物排放浓度(mgm3)排放量(kgh)排放浓度(mgm3)排放量(kgh)排放浓度(mgm5)排放量(
