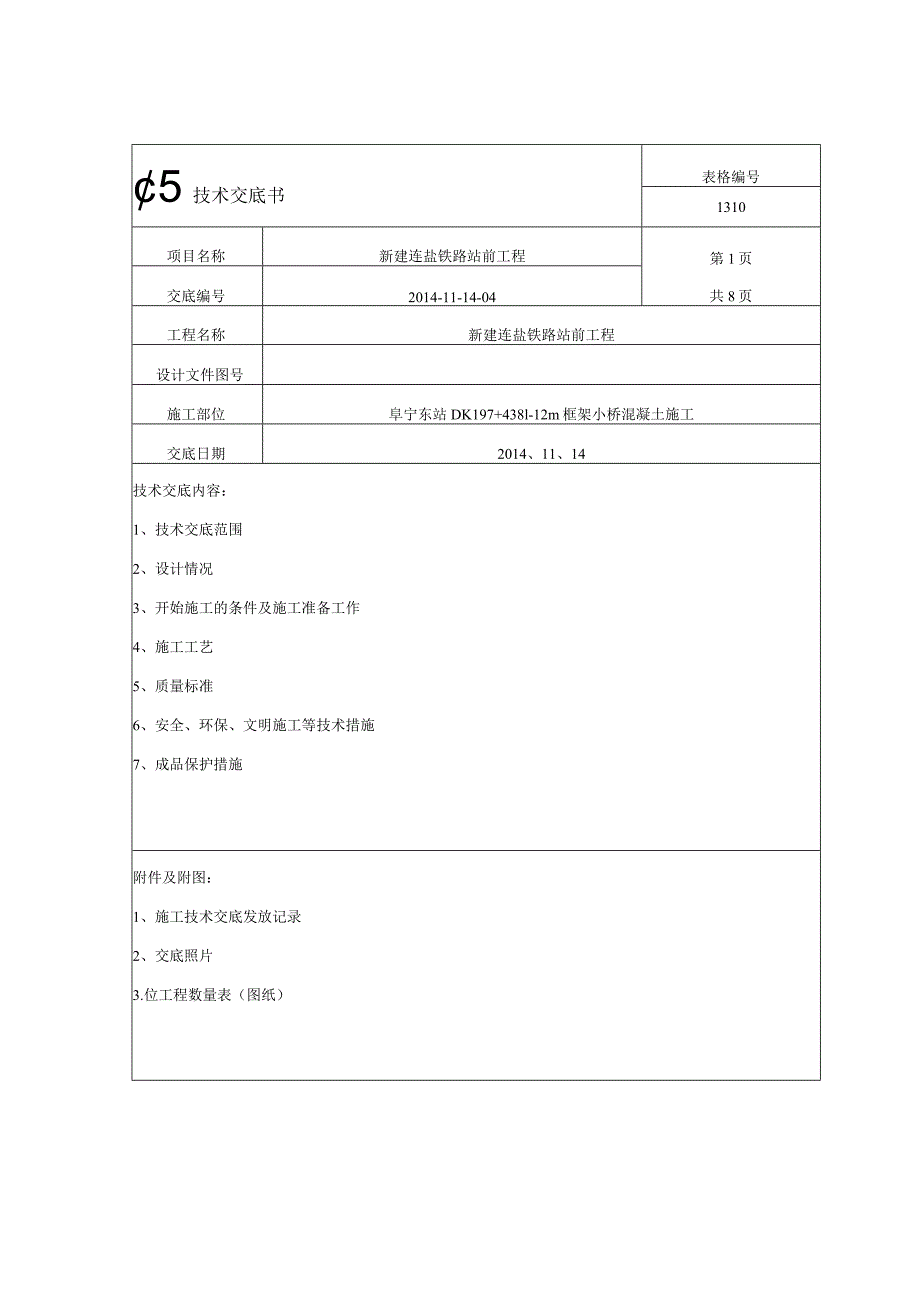

1、5技术交底书表格编号1310项目名称新建连盐铁路站前工程第1页共8页交底编号2014-11-14-04工程名称新建连盐铁路站前工程设计文件图号施工部位阜宁东站DK197+438l-12m框架小桥混凝土施工交底日期2014、11、14技术交底内容:1、技术交底范围2、设计情况3、开始施工的条件及施工准备工作4、施工工艺5、质量标准6、安全、环保、文明施工等技术措施7、成品保护措施附件及附图:1、施工技术交底发放记录2、交底照片3.位工程数量表(图纸)连云港至盐城线阜宁东站DK197+438l-12m框架小桥混凝土施工技术交底编号:2014-11-14-4工程名称DK197+438l-12m框架小

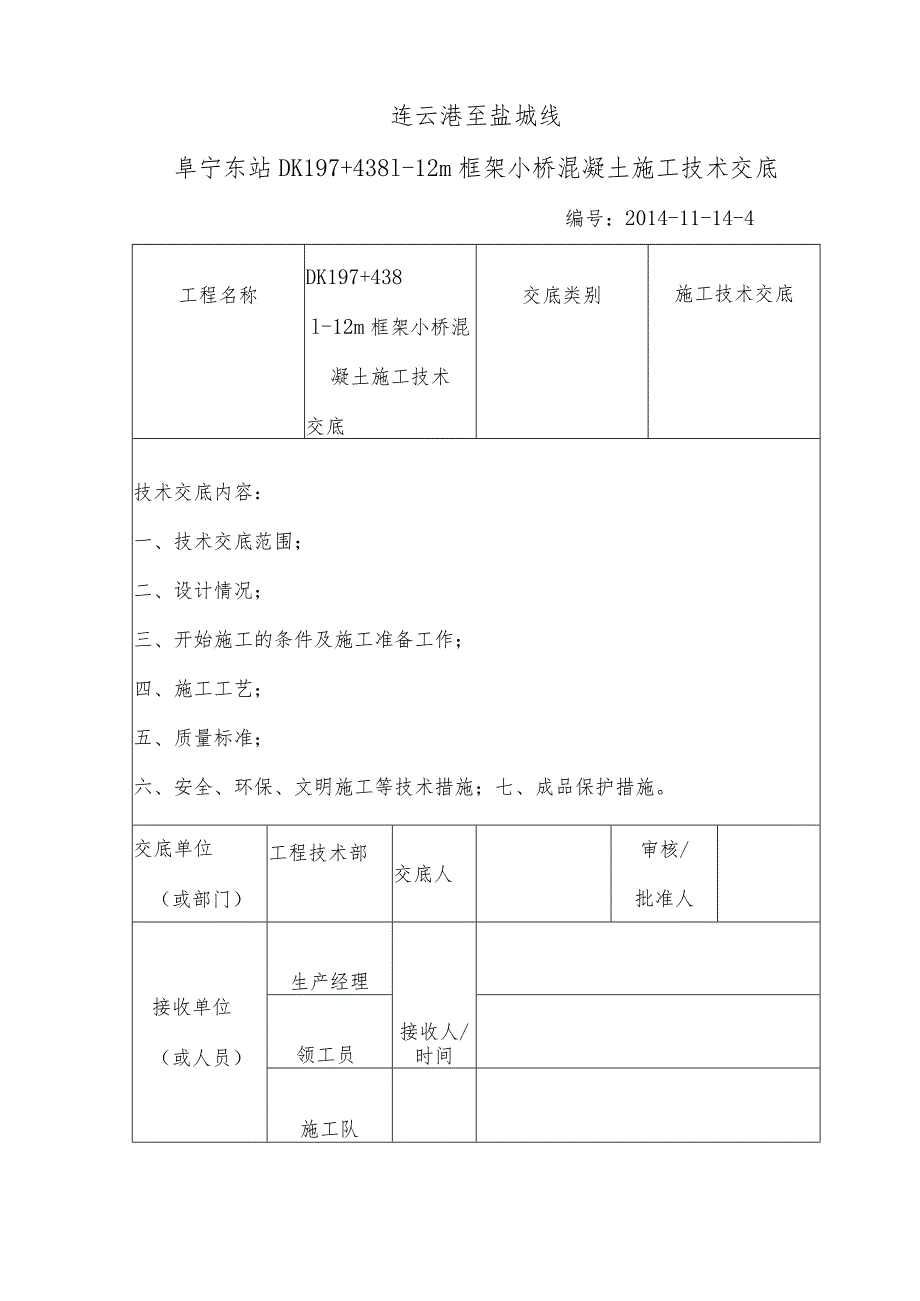

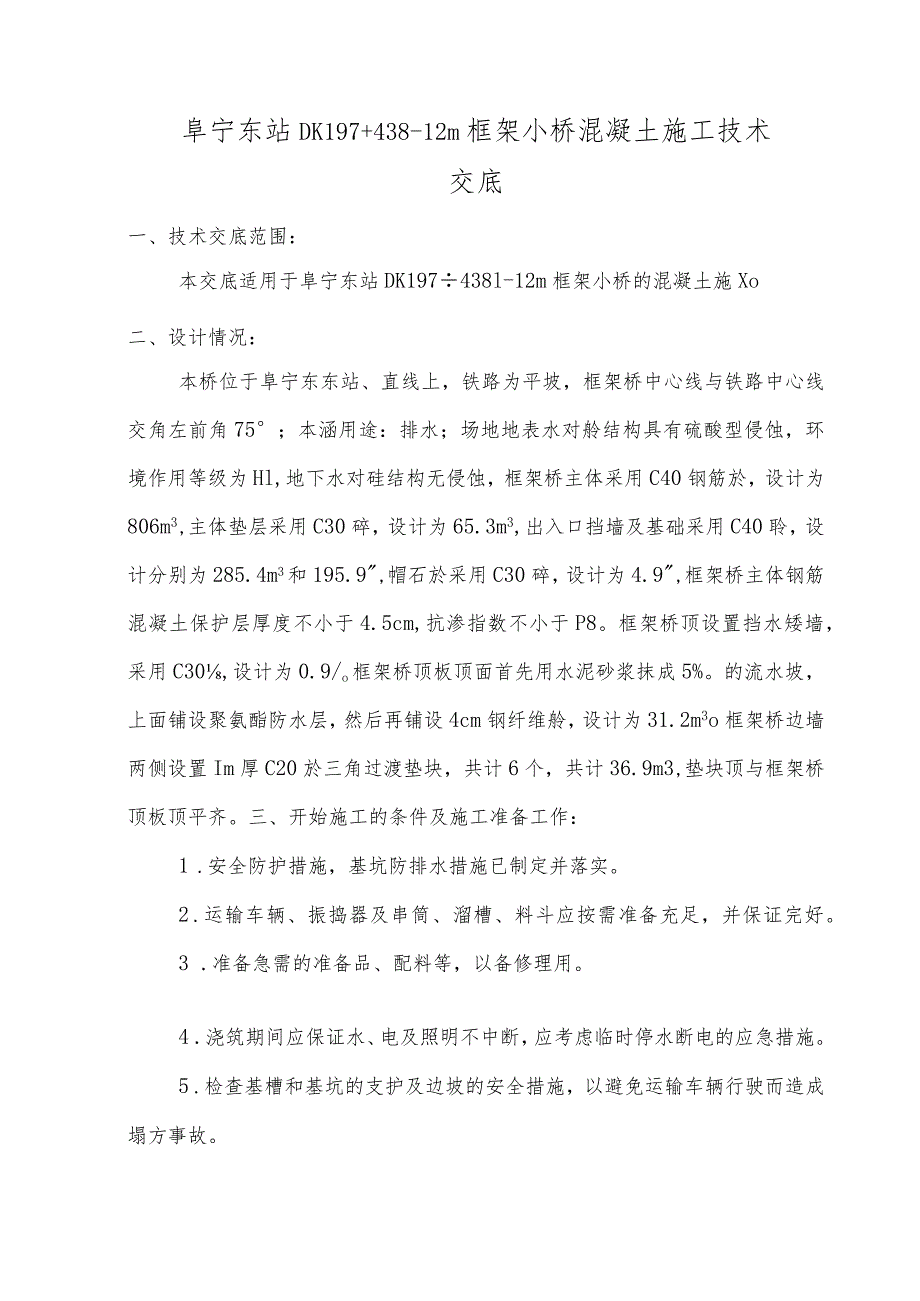

2、桥混凝土施工技术交底交底类别施工技术交底技术交底内容:一、技术交底范围;二、设计情况;三、开始施工的条件及施工准备工作;四、施工工艺;五、质量标准;六、安全、环保、文明施工等技术措施;七、成品保护措施。交底单位(或部门)工程技术部交底人审核/批准人接收单位(或人员)生产经理接收人/时间领工员施工队阜宁东站DK197+438-12m框架小桥混凝土施工技术交底一、技术交底范围:本交底适用于阜宁东站DK197438l-12m框架小桥的混凝土施Xo二、设计情况:本桥位于阜宁东东站、直线上,铁路为平坡,框架桥中心线与铁路中心线交角左前角75;本涵用途:排水;场地地表水对舲结构具有硫酸型侵蚀,环境作用等级
3、为Hl,地下水对硅结构无侵蚀,框架桥主体采用C40钢筋於,设计为806m3,主体垫层采用C30碎,设计为65.3m3,出入口挡墙及基础采用C40聆,设计分别为285.4m3和195.9,帽石於采用C30碎,设计为4.9,框架桥主体钢筋混凝土保护层厚度不小于4.5cm,抗渗指数不小于P8。框架桥顶设置挡水矮墙,采用C30,设计为0.9/o框架桥顶板顶面首先用水泥砂浆抹成5%。的流水坡,上面铺设聚氨酯防水层,然后再铺设4cm钢纤维舲,设计为31.2m3o框架桥边墙两侧设置Im厚C20於三角过渡垫块,共计6个,共计36.9m3,垫块顶与框架桥顶板顶平齐。三、开始施工的条件及施工准备工作:1 .安全防
4、护措施,基坑防排水措施已制定并落实。2 .运输车辆、振捣器及串筒、溜槽、料斗应按需准备充足,并保证完好。3 .准备急需的准备品、配料等,以备修理用。4 .浇筑期间应保证水、电及照明不中断,应考虑临时停水断电的应急措施。5 .检查基槽和基坑的支护及边坡的安全措施,以避免运输车辆行驶而造成塌方事故。6 .检查模板的轴线位置、标高、截面尺寸以及预留洞口和预埋件的位置,并应与设计相一致。7 .检查模板的支撑是否牢固,对于妨碍浇筑的支撑应加以调整,以免在浇筑过程中产生变形、位移和影响浇筑。8 .钢筋及预埋件的规格、数量、安装位置应与设计相一致,绑扎与安装应牢固。9 .运输道路应平整场地,无障碍物,应考虑
5、空载和重载车的分流,以免发生碰撞、10 .脚手架的搭设应安全牢固,脚手板的铺设应合理适用,并能满足浇筑的要求。11 .对班组的计划工作量,劳动力组合与分工、施工顺序及方法、施工缝的留置及处理、操作要点及要求,进行交底。12 .做好安全设施检查以及安全技术的交底工作,以消除事故隐患。13 .做好浇筑期间的防雨、防暴晒的设施准备工作,以及浇筑完毕后的养护准备工作。14 .安排专人在浇筑过程中巡视检查模板支撑系统是否稳定,有无变动或下沉等。若有问题应及时上报技术主管,组织人力加固。四、施工工艺:1 .混凝土浇筑(1)先在基槽两侧板上根据测量人员测出的标高位置,弹出标高控制线,浇筑时严格按照标高控制线
6、浇筑。舲采用搅拌站集中拌制,混凝土搅拌运输车运输,根据现场情况决定采用泵车浇筑或者是溜槽浇筑,若使用泵车必须经项目经理决定。(2)舲运输到现场后需要现场对舲的性能进行测试,保证舲的塌落度在16Omm-200mm,方可进行浇筑使用,若碎塌落度超出允许范围或者出现骨料分离等离析现象,则禁止使用,要求舲车拉回搅拌站处理。於浇筑时自由下落高度不宜超过2m,当超过3m时要使用溜槽或者串筒进行浇筑,聆下落时不应碰触钢筋,避免於出现离析。碎到浇筑采用分层分段浇筑,分层高度为插入式振动器作用部分长度的L25倍,最大不超过50cm,每段控制长度宜控制在23m距离,分层的各层各段应互相衔接。(3)箱体浇筑分两次完
7、成,为防止倒角受力过大,框架桥采用原位分节现浇。第1次浇筑小里程侧底板及下梗肋以上IOCnI墙身,大里程侧底板及下梗肋以上40cm墙身;第2次浇筑侧墙及顶板。(4)施工缝清理时,先将混凝土表层浮浆凿除,凿毛后以清水冲净接触面,按接茬混凝土灌注。浇筑舲应连续进行,分层间隔时间应控制在半小时(根据气温调整),并应在前层舲初凝之前,将次层校浇完毕,避免出现冷缝。2 .混凝土振捣与收光(1)基础於每个浇筑点在出料口处布置1台插入式振捣棒,使用振动棒采用垂直振动,并应做到“快插慢拔”,当振动棒端头即将露出於表面时,应缓慢拔出,以免造成空腔,每插点掌握好振捣时间为2030秒,振捣时振棒上下略微抽动,不得将
8、软轴硬弯,振动棒作用半径考虑300400mm,振动棒移动位置不应大于振动棒作用半径的1.5倍。分层振捣上一层舲时,应插入下层中5T0mm左右,以消除两层之间的接缝,同时振捣上层碎,并应在下层舲初凝之前进行,钢筋过密处可采用钢钎捣固配合振捣器。为防止混凝土集中堆集,先振出料口形成自然流淌坡度,然后全面振捣,以砂浆上浮,石子下沉不出气泡为止。(2)现场分工明确,尽量不换班,一组作业人员,一次性浇筑完毕,若换班必须交接清楚,不得漏振。(3)振捣后基本找平,进行初次压光,待混凝土(砂浆)初凝前,用木抹子搓压后,用铁抹子初次压光;待混凝土(砂浆)表面收水后(人踩了有脚印,但不陷入时为宜),进行第二次压光
9、,压光时用力均匀,将表面压实、压光,清除表面气泡、砂眼等缺陷。3 .混凝土养护(1)混凝土浇灌完后46h内覆盖土工布或草栅养护,3d内每天浇水46次,3d后每天浇水23次,保证舲表面为湿润状态,养护时间不少于14天。(2)现场制作舲试压块,以浇筑方量不超过50m3留置一组试件,每增加SOM多留置一组试件,不足50m3,按son?算,并且及时将试件送到养护室,以使养护条件始终保持在规范规定范围内。五、质量标准:1.原材料均满足要求,符合铁路混凝土工程施工质量验收标准(TB10424-2010)的相关要求。2,浇筑碑必须先润湿模板,接缝表面必须一次性拉毛处理。3 .结构外形尺寸偏差和检验方法除相关
10、专业技术条件、验收标准有特殊规定外,还要符合下表中的规定。序号项目允许偏差(mm)检验方法1基础20mm每边尺量不少于2处梁、柱、板、墙、拱IOmm2表面平整度82m靠尺、塞尺测量不少于3处3高程基础30测量不少于2处梁、柱、板、墙、拱104垂直度h1000,且小于20吊线尺量5截面尺寸0,+20尺量不少于3处6预留孔洞中心位置15尺量尺寸0,+157预埋件中心位置5尺量外露长度0,104 .混凝土结构表面应密实平整、颜色均匀,不得有露筋、蜂窝、孔洞、疏松、麻面和缺棱掉角等缺陷。六、安全、环保、文明施工等技术措施:1 .安全措施对施工人员要进行安全教育和安全知识的培训及考核,考核合格后方可上岗
11、作业;(2)进入施工现场必须正确使用安全防护用品。(3)施工现场严禁非施工人员逗留,要设立明显作业和禁入标志,在基坑深度大于2米时4.基坑四周必须设置防护栏杆及防护网。(4)工地设立明显的安全警示牌和安全注意事项宣传栏。(5)各类机械设备操作人员必须持证上岗,无证人员或非本机人员不得上机操作。(6)现场施工用电必须由专业的电工负责,严禁在施工现场随意搭接线路,施工所用电缆线由专业电工经常检查,防止磨损及老化引发安全事故,施工现场配电箱由专人保管,随用随关。2 .环保措施及文明施工(1)加强施工管理,实行文明施工,对可能造成环境污染的物质,经过有关部门同意后送到指定地点处理。所有机械废油回收利用或妥善处理,严禁随意泼倒。(2)施工现场搭设工棚、集装箱等必须符合文明施工要求;生活垃圾统一收集处理,严禁随意丢弃。(3)现场材料按品种、规格分类放置在堆料区内或码放在专用架上。七、成品保护措施:1 .混凝土连续浇筑完时,要保持钢筋的正确位置。2 .混凝土初凝之前,不得踩踏混凝土表面。混凝土浇筑完毕,应加强硅养护,夏季混凝土应在浇筑后l2h后采用土工布,草栅进行覆盖,并及时洒水保持湿润养护。3 .模板拆除时混凝土强度应能保证其表面及棱角不因拆模而受损坏;非承重模板(侧墙)拆除需等於强度不小于2.5MPa,承重部位(顶板)强度必须达到100%时才可拆除底模。
