防洪日报第九期20200408.docx

上传人:p** 文档编号:885282 上传时间:2024-03-26 格式:DOCX 页数:10 大小:460.75KB
下载 相关 举报
防洪日报第九期20200408.docx_第1页
第1页 / 共10页
防洪日报第九期20200408.docx_第2页
第2页 / 共10页
防洪日报第九期20200408.docx_第3页
第3页 / 共10页
防洪日报第九期20200408.docx_第4页
第4页 / 共10页
防洪日报第九期20200408.docx_第5页
第5页 / 共10页
防洪日报第九期20200408.docx_第6页
第6页 / 共10页
防洪日报第九期20200408.docx_第7页
第7页 / 共10页
防洪日报第九期20200408.docx_第8页
第8页 / 共10页
防洪日报第九期20200408.docx_第9页
第9页 / 共10页
防洪日报第九期20200408.docx_第10页
第10页 / 共10页
亲,该文档总共10页,全部预览完了,如果喜欢就下载吧!
资源描述

《防洪日报第九期20200408.docx》由会员分享,可在线阅读,更多相关《防洪日报第九期20200408.docx(10页珍藏版)》请在第壹文秘上搜索。

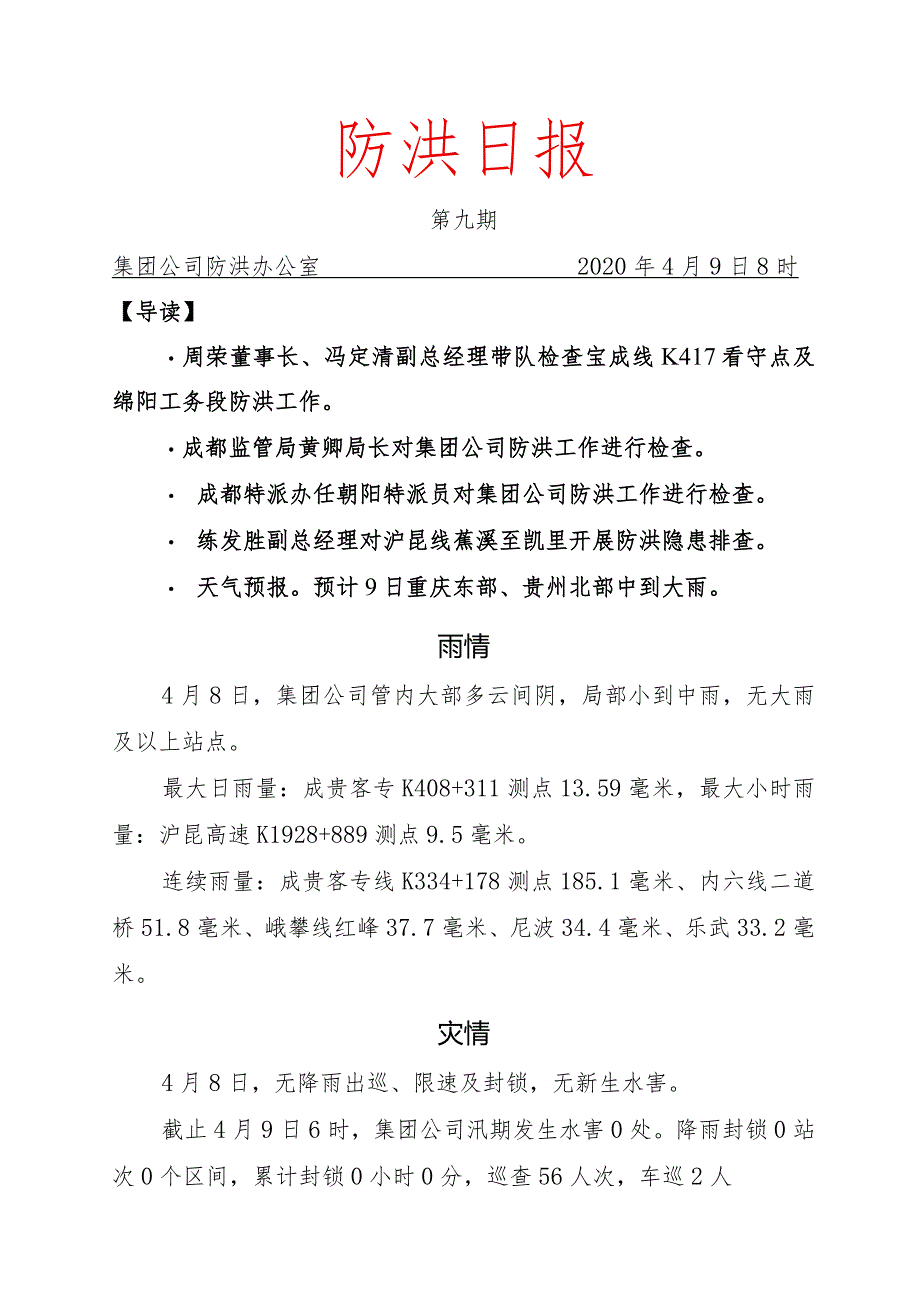

1、防洪日报第九期集团公司防洪办公室2020年4月9日8时【导读】周荣董事长、冯定清副总经理带队检查宝成线K417看守点及绵阳工务段防洪工作。成都监管局黄卿局长对集团公司防洪工作进行检查。 成都特派办任朝阳特派员对集团公司防洪工作进行检查。 练发胜副总经理对沪昆线蕉溪至凯里开展防洪隐患排查。 天气预报。预计9日重庆东部、贵州北部中到大雨。雨情4月8日,集团公司管内大部多云间阴,局部小到中雨,无大雨及以上站点。最大日雨量:成贵客专K408+311测点13.59毫米,最大小时雨量:沪昆高速K1928+889测点9.5毫米。连续雨量:成贵客专线K334+178测点185.1毫米、内六线二道桥51.8毫米

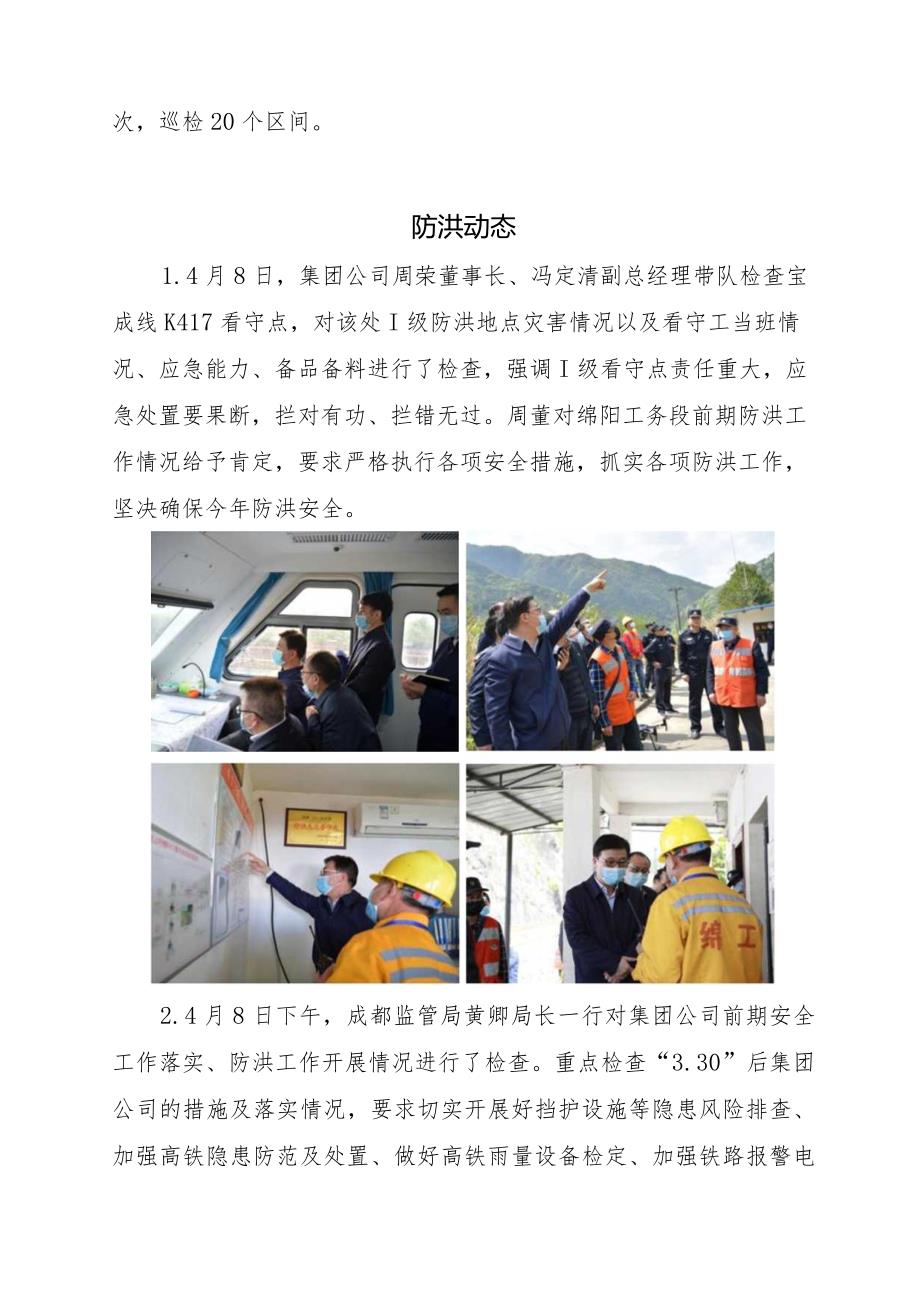

2、、峨攀线红峰37.7毫米、尼波34.4毫米、乐武33.2毫米。灾情4月8日,无降雨出巡、限速及封锁,无新生水害。截止4月9日6时,集团公司汛期发生水害0处。降雨封锁0站次0个区间,累计封锁0小时0分,巡查56人次,车巡2人次,巡检20个区间。防洪动态1.4月8日,集团公司周荣董事长、冯定清副总经理带队检查宝成线K417看守点,对该处I级防洪地点灾害情况以及看守工当班情况、应急能力、备品备料进行了检查,强调I级看守点责任重大,应急处置要果断,拦对有功、拦错无过。周董对绵阳工务段前期防洪工作情况给予肯定,要求严格执行各项安全措施,抓实各项防洪工作,坚决确保今年防洪安全。2.4月8日下午,成都监管局

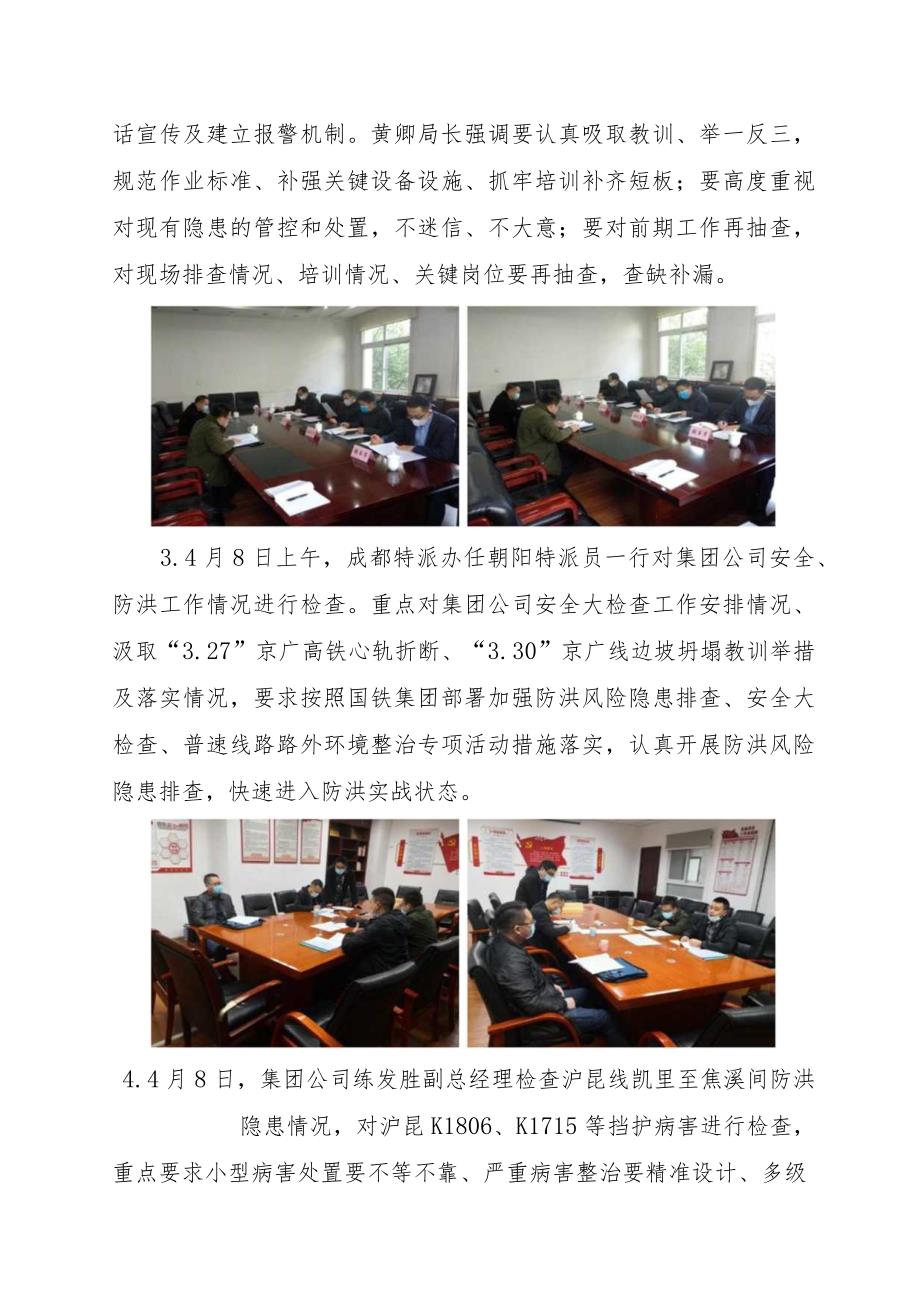

3、黄卿局长一行对集团公司前期安全工作落实、防洪工作开展情况进行了检查。重点检查“3.30”后集团公司的措施及落实情况,要求切实开展好挡护设施等隐患风险排查、加强高铁隐患防范及处置、做好高铁雨量设备检定、加强铁路报警电话宣传及建立报警机制。黄卿局长强调要认真吸取教训、举一反三,规范作业标准、补强关键设备设施、抓牢培训补齐短板;要高度重视对现有隐患的管控和处置,不迷信、不大意;要对前期工作再抽查,对现场排查情况、培训情况、关键岗位要再抽查,查缺补漏。3.4月8日上午,成都特派办任朝阳特派员一行对集团公司安全、防洪工作情况进行检查。重点对集团公司安全大检查工作安排情况、汲取“3.27”京广高铁心轨折断

4、、“3.30”京广线边坡坍塌教训举措及落实情况,要求按照国铁集团部署加强防洪风险隐患排查、安全大检查、普速线路路外环境整治专项活动措施落实,认真开展防洪风险隐患排查,快速进入防洪实战状态。4.4月8日,集团公司练发胜副总经理检查沪昆线凯里至焦溪间防洪隐患情况,对沪昆K1806、K1715等挡护病害进行检查,重点要求小型病害处置要不等不靠、严重病害整治要精准设计、多级护坡排查要高度重视、堑坡挡墙汇水要做好排水、雨后检查重点要合理划分,防洪办要对隐患排查整治情况及时通报及时督促。5.按照国铁集团及集团公司关于防洪排查整治相关要求,当日出动588人次,排查桥梁413座、隧道161座、涵洞890座、路

5、基547.1公里,挡墙146.055公里、排水沟457.802公里、山头600座,公路40.44公里、村民耕地210处、城镇建设13处,其他11处,发现隐患86处,处理5处。累计排查出动1876人次,排查桥梁1226座、隧道480座、涵洞2748座、路基1808公里,挡墙604.587公里、排水沟1420.647公里、山头1711座,公路126.7公里、村民耕地542处、城镇建设63处,其他20处,排查进度15%,发现隐患345处,已处理28处。其余暂未处理隐患已采取加强检查观测、纳入防洪地点等措施进行监控,后续采取维修、工程整治等措施进行处置。6 .2020年防洪预抢下达27件/2615万元

6、,其中工务22件/2228万元、电务4件/185万元、供电1件/202万元。截止4月8日,成花线K28路堤下沉整治、宝成线K528挡墙裂损整治等3件工程已开工。项目送审27件,已审批14件(工务项目),剩余13件正在审批;项目招标比选11件,剩余16件正进行招标比选准备工作;施工组织审批11件,剩余16件正在编制。后续加快推进组织实施,确保尽早形成抗洪能力。7 .防洪办收专业气象台重要信息,及时通过应急平台发布预警1次,督促各相关单位实时掌握天气动态,针对性防范,确保安全。8 .各工务(工电)段持续开展度汛设备整修,加大隧道排水板检查、报警标志刷新力度,常态化开展排水设备清理、修复、搜山扫危等

7、基础工作,确保防洪安全。渝怀线KI50+500搜山扫危峨攀线K581+100天沟修补渝怀线K32+400排水设备整修内六线K437+200-400危石支护宝成线陈家坝隧道排水板检查川黔线李家湾隧道排水板检查渝怀线K98+200新建检查道绵阳工务段刷报警标志9.各单位持续开展防洪培训及应急演练,确保应急有序开展。贵阳工务段开展危树上道应急演练凯里工务段防洪巡守人员培训六盘水工电段防洪巡守人员培训西昌工电段防洪巡守人员培训10.各段按照成都局集团公司防洪指挥部关于明确2020年防洪备料相关工作的通知(成铁防洪指电(2020)1号)电报要求,积极开展防洪备料储备及装车。截止目前全局34个站点173车

8、防洪备料装车已全部到位,完成装车170辆。IL集团公司防洪办抽查工务、车务、供电等系统站段值班值守情况,共计抽查站段24个,防洪看守点8个,抽查情况正常,看守点人员全部在岗。12.各段利用防洪巡守定位管理系统对防洪看、巡守情况进行重点抽查,并对降雨区段冒雨出巡情况进行追踪。站段共计抽查324个,信号不良2个,集团公司防洪办共计抽查8个,正常。天气预报4月9日8时至10日8时,管内大部阴间多云,局部小到中雨,重庆东南部大雨。其中,渝怀线长寿-彭水、涪三线大雨。4月10日8时至11日8时,管内大部阴间小雨,局部中到大雨,贵州东部局地暴雨。其中,峨攀线九里-长河坝、川黔线新萝村-关田、渝贵线上水村-

9、贵阳北、贵开线、沪昆线大龙-安顺、沪昆高速凯里南-安顺西、贵广客专、黔桂线及贵阳枢纽大雨,沪昆高速凯里南-大宗坪暴雨。4月11日8时至12日8时,管内大部阴间多云,局部小到中雨。重点工作提示1 .各单位、各部门要立即贯彻落实集团公司防洪工作电视电话会议精神,按照中国铁路成都局集团有限公司关于做好2020年防洪工作的通知(成铁防洪指(2020)1号)相关要求,严格执行汛期防洪工作制度,全面落实汛期各项措施,强化全员、全年防洪,各单位要快速进入防洪状态,确保汛期行车安全。2 .各单位要按集团公司防洪办关于立即开展山体边坡防洪隐患排查的通知(防洪办电(2020)5号)及防洪办关于转发国铁集团防洪办关于深入开展防洪排查整治进一步加强汛期防洪安全工作的通知(防洪办电(2020)7号)要求,加快推进防洪隐患排查工作,确保汛期防洪安全。报:国铁集团防洪办,周荣董事长、曾宪海总经理,练发胜、冯定清、冯德祥、王嵩、黎宏、刘宏副总经理,宋庆国总工程师,杨敬芳总会计师送:各主要行车站段,集团公司防洪指挥部各成员单位签发:姜铁柱核稿:邵兵拟稿:张国军

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 环保行业

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
