扩大基础施工设计方案.docx

上传人:p** 文档编号:891005 上传时间:2024-03-30 格式:DOCX 页数:6 大小:19.37KB
下载 相关 举报
扩大基础施工设计方案.docx_第1页
第1页 / 共6页
扩大基础施工设计方案.docx_第2页
第2页 / 共6页
扩大基础施工设计方案.docx_第3页
第3页 / 共6页
扩大基础施工设计方案.docx_第4页
第4页 / 共6页
扩大基础施工设计方案.docx_第5页
第5页 / 共6页
扩大基础施工设计方案.docx_第6页
第6页 / 共6页
亲,该文档总共6页,全部预览完了,如果喜欢就下载吧!
资源描述

《扩大基础施工设计方案.docx》由会员分享,可在线阅读,更多相关《扩大基础施工设计方案.docx(6页珍藏版)》请在第壹文秘上搜索。

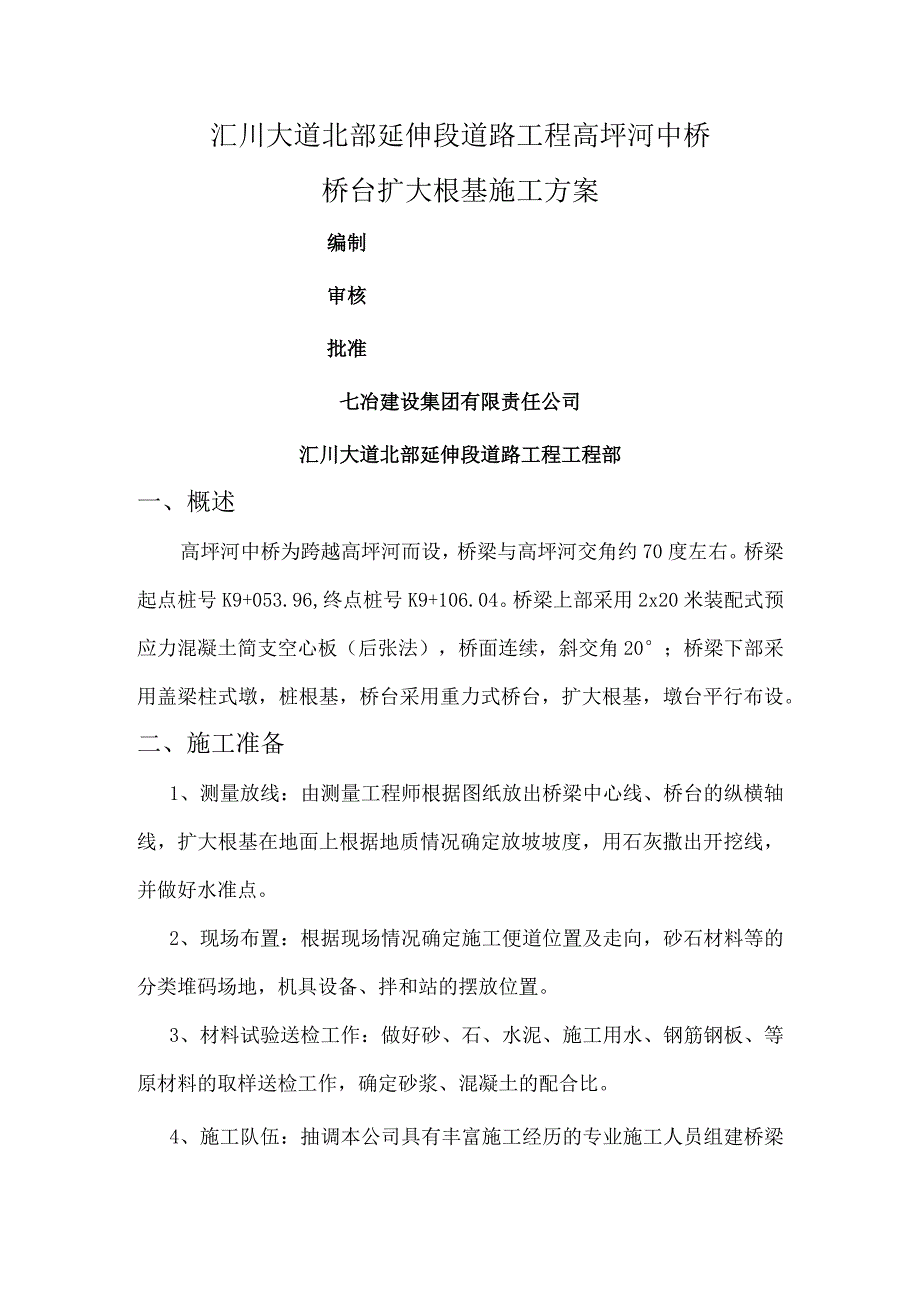

1、汇川大道北部延伸段道路工程高坪河中桥桥台扩大根基施工方案编制审核批准七冶建设集团有限责任公司汇川大道北部延伸段道路工程工程部一、概述高坪河中桥为跨越高坪河而设,桥梁与高坪河交角约70度左右。桥梁起点桩号K9+053.96,终点桩号K9+106.04。桥梁上部采用2x20米装配式预应力混凝土简支空心板(后张法),桥面连续,斜交角20;桥梁下部采用盖梁柱式墩,桩根基,桥台采用重力式桥台,扩大根基,墩台平行布设。二、施工准备1、测量放线:由测量工程师根据图纸放出桥梁中心线、桥台的纵横轴线,扩大根基在地面上根据地质情况确定放坡坡度,用石灰撒出开挖线,并做好水准点。2、现场布置:根据现场情况确定施工便道

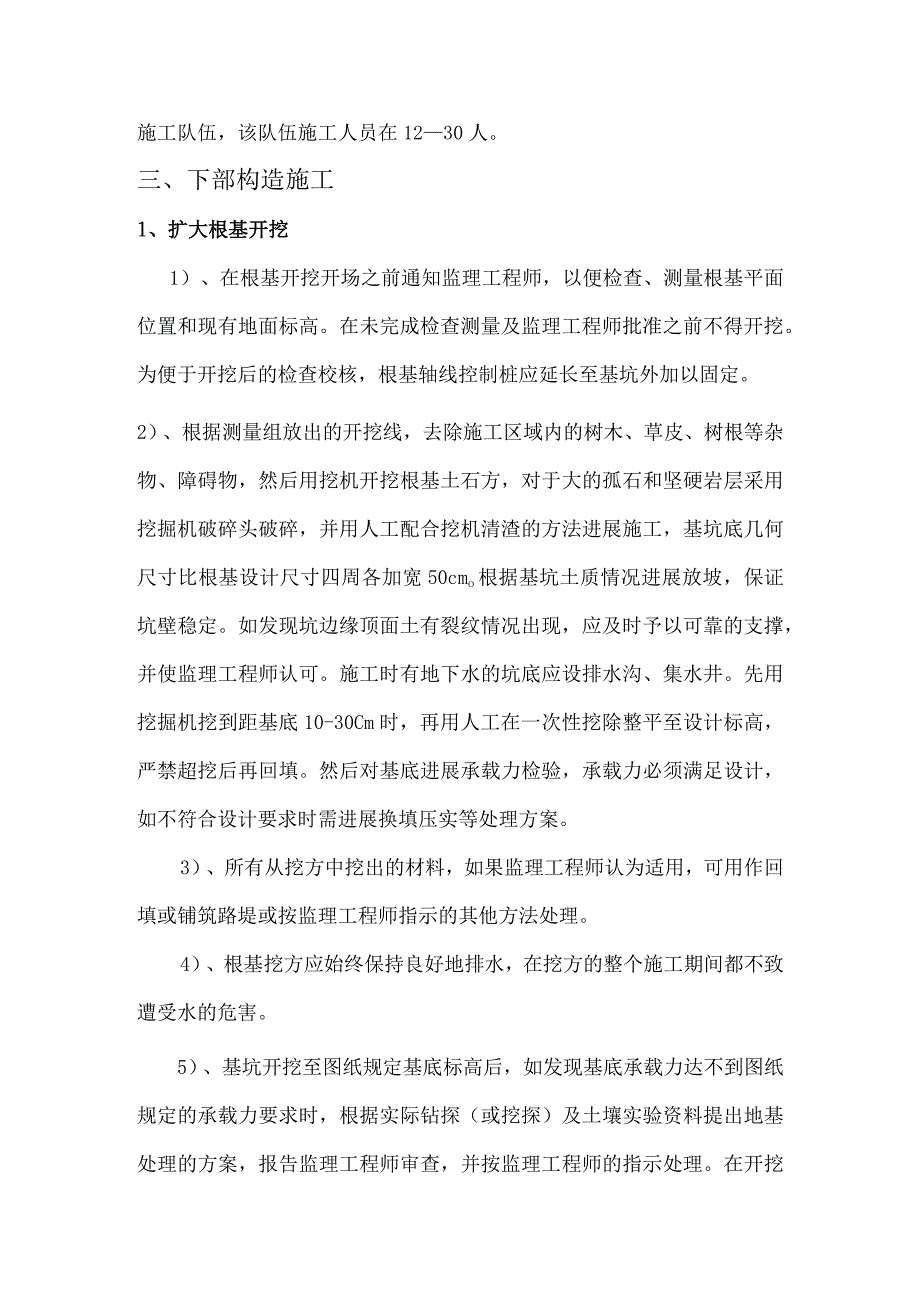

2、位置及走向,砂石材料等的分类堆码场地,机具设备、拌和站的摆放位置。3、材料试验送检工作:做好砂、石、水泥、施工用水、钢筋钢板、等原材料的取样送检工作,确定砂浆、混凝土的配合比。4、施工队伍:抽调本公司具有丰富施工经历的专业施工人员组建桥梁施工队伍,该队伍施工人员在1230人。三、下部构造施工1、扩大根基开挖1)、在根基开挖开场之前通知监理工程师,以便检查、测量根基平面位置和现有地面标高。在未完成检查测量及监理工程师批准之前不得开挖。为便于开挖后的检查校核,根基轴线控制桩应延长至基坑外加以固定。2)、根据测量组放出的开挖线,去除施工区域内的树木、草皮、树根等杂物、障碍物,然后用挖机开挖根基土石方

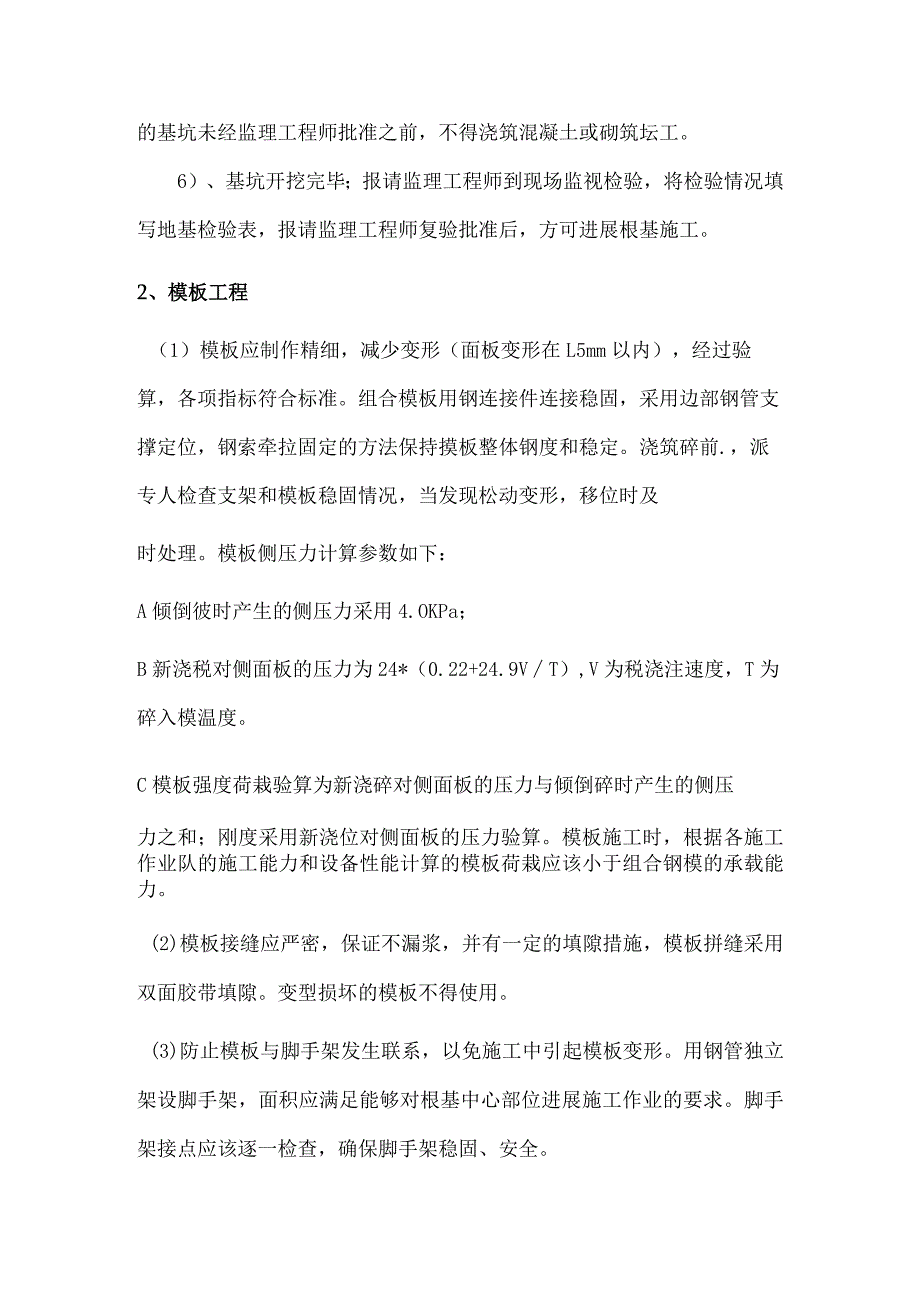

3、,对于大的孤石和坚硬岩层采用挖掘机破碎头破碎,并用人工配合挖机清渣的方法进展施工,基坑底几何尺寸比根基设计尺寸四周各加宽50cmo根据基坑土质情况进展放坡,保证坑壁稳定。如发现坑边缘顶面土有裂纹情况出现,应及时予以可靠的支撑,并使监理工程师认可。施工时有地下水的坑底应设排水沟、集水井。先用挖掘机挖到距基底10-30Cm时,再用人工在一次性挖除整平至设计标高,严禁超挖后再回填。然后对基底进展承载力检验,承载力必须满足设计,如不符合设计要求时需进展换填压实等处理方案。3)、所有从挖方中挖出的材料,如果监理工程师认为适用,可用作回填或铺筑路堤或按监理工程师指示的其他方法处理。4)、根基挖方应始终保持

4、良好地排水,在挖方的整个施工期间都不致遭受水的危害。5)、基坑开挖至图纸规定基底标高后,如发现基底承载力达不到图纸规定的承载力要求时,根据实际钻探(或挖探)及土壤实验资料提出地基处理的方案,报告监理工程师审查,并按监理工程师的指示处理。在开挖的基坑未经监理工程师批准之前,不得浇筑混凝土或砌筑坛工。6)、基坑开挖完毕;报请监理工程师到现场监视检验,将检验情况填写地基检验表,报请监理工程师复验批准后,方可进展根基施工。2、模板工程(1)模板应制作精细,减少变形(面板变形在L5mm以内),经过验算,各项指标符合标准。组合模板用钢连接件连接稳固,采用边部钢管支撑定位,钢索牵拉固定的方法保持摸板整体钢度

5、和稳定。浇筑碎前.,派专人检查支架和模板稳固情况,当发现松动变形,移位时及时处理。模板侧压力计算参数如下:A倾倒彼时产生的侧压力采用4.OKPa;B新浇税对侧面板的压力为24*(0.22+24.9VT),V为税浇注速度,T为碎入模温度。C模板强度荷栽验算为新浇碎对侧面板的压力与倾倒碎时产生的侧压力之和;刚度采用新浇位对侧面板的压力验算。模板施工时,根据各施工作业队的施工能力和设备性能计算的模板荷栽应该小于组合钢模的承载能力。(2)模板接缝应严密,保证不漏浆,并有一定的填隙措施,模板拼缝采用双面胶带填隙。变型损坏的模板不得使用。(3)防止模板与脚手架发生联系,以免施工中引起模板变形。用钢管独立架

6、设脚手架,面积应满足能够对根基中心部位进展施工作业的要求。脚手架接点应该逐一检查,确保脚手架稳固、安全。(4)根基模板安装:扩大根基明挖基坑完成并经监理工程师验收合格后,标高、承载力等符合设计要求后,根基施工放样完成即可进展模板安装。3、混凝土浇筑1)桥台扩大根基税浇筑前,应于底部用M7.5沙浆找平基底然后浇注碎,在整个平截面范围内水平分层进展浇筑,并合理安排浇筑层次及顺序,防止出现施工缝。(2)浇注於时,碎垂直运输至构造物处由高处落下碎时,下落高度超过2米时,采用导管式滑槽送至硅浇筑面,以防砂发生离析。(3)控制碎入模质量,从生产、运输至浇筑要求不连续连续进展,对于因坍落度、离析及其他原因致

7、使碎质量不合格,严禁入模。(4)片石混凝土中的片石要清洗干净,抗压强度不能低于30Mpa,厚度大于15Onmb片石的用量不大于混凝土构造物体积的25虬片石间的净距不小于100nmb距构造物侧面和顶面净距不小于150mm。混凝土外表予以拉毛,以增强根基与台身的结合力。(5)采用插入式振捣器振捣时,振捣器平移距离不小于振捣器作用范围的1.5倍,并插入下层碎中510cm;采用平板振动器振捣时,振捣面积应重叠IOCm以上。(6)拆模与养生:碎浇筑完成后,外表收浆枯燥时应立即覆盖洒水养生,待碎强度到达2.5MPa时拆模,并用麻袋薄膜等物覆盖继续养生,最少保持7天。养生期间要始终保持外表湿润,当气温低于5

8、。C时应采取保温措施。4、桥台扩大根基填土(1)桥台扩大根基施工完成后(碎强度到达8微以上)方能进展根基四周回填,回填土方用人工或小型机具薄层夯实。(2)每层填土压实厚度不大于15CM。(3)桥台扩大根基回填土方碾压时应免碰撞根基构造,对桥台扩大根基造成损伤。(4)施工中严格控制压实度,保证填筑质量。四、施工本卷须知1、模板与脚手架之间应不相联系,以免在脚手架上运送材料和操作时脚手架震动引起模板变位。2、根基模板可在模板外侧设支撑固定。3、浇筑磴作业过程中应注意检查摸板位置,如有位移及时予以校正。五、安全措施1、建设健全安全保证体系,成立以工程部经理为组长,各施工队队长为组员的安全领导小组,各施工队设立专职安全员。2、建设严格的安检制度,施工中对脚手架,安全网,起重设备安全置等进展检查。3、树立安全第一的思想,加强日常安全检查活动,发现安全隐患及时通知施工队,并限期改正。六、质保措施1、强化质量意识,树立质量至上思想。2、成立质检机构,质检机构不受行政干预,严格执行质量否决制度。3、严格工序管理,每道工序完工后,均进展质量自检、互检、交接检,发现问题及时解决。4、每道工序完工后,均报工程师验收,合格认可前方可进展下一工序施工。七冶建设集团有限责任公司汇川大道北部延伸段道路工程工程部2015年4月9日

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
