挡墙模板专项施工设计方案.docx

上传人:p** 文档编号:891204 上传时间:2024-03-30 格式:DOCX 页数:8 大小:46.02KB
下载 相关 举报
挡墙模板专项施工设计方案.docx_第1页
第1页 / 共8页
挡墙模板专项施工设计方案.docx_第2页
第2页 / 共8页
挡墙模板专项施工设计方案.docx_第3页
第3页 / 共8页
挡墙模板专项施工设计方案.docx_第4页
第4页 / 共8页
挡墙模板专项施工设计方案.docx_第5页
第5页 / 共8页
挡墙模板专项施工设计方案.docx_第6页
第6页 / 共8页
挡墙模板专项施工设计方案.docx_第7页
第7页 / 共8页
挡墙模板专项施工设计方案.docx_第8页
第8页 / 共8页
亲,该文档总共8页,全部预览完了,如果喜欢就下载吧!
资源描述

《挡墙模板专项施工设计方案.docx》由会员分享,可在线阅读,更多相关《挡墙模板专项施工设计方案.docx(8页珍藏版)》请在第壹文秘上搜索。

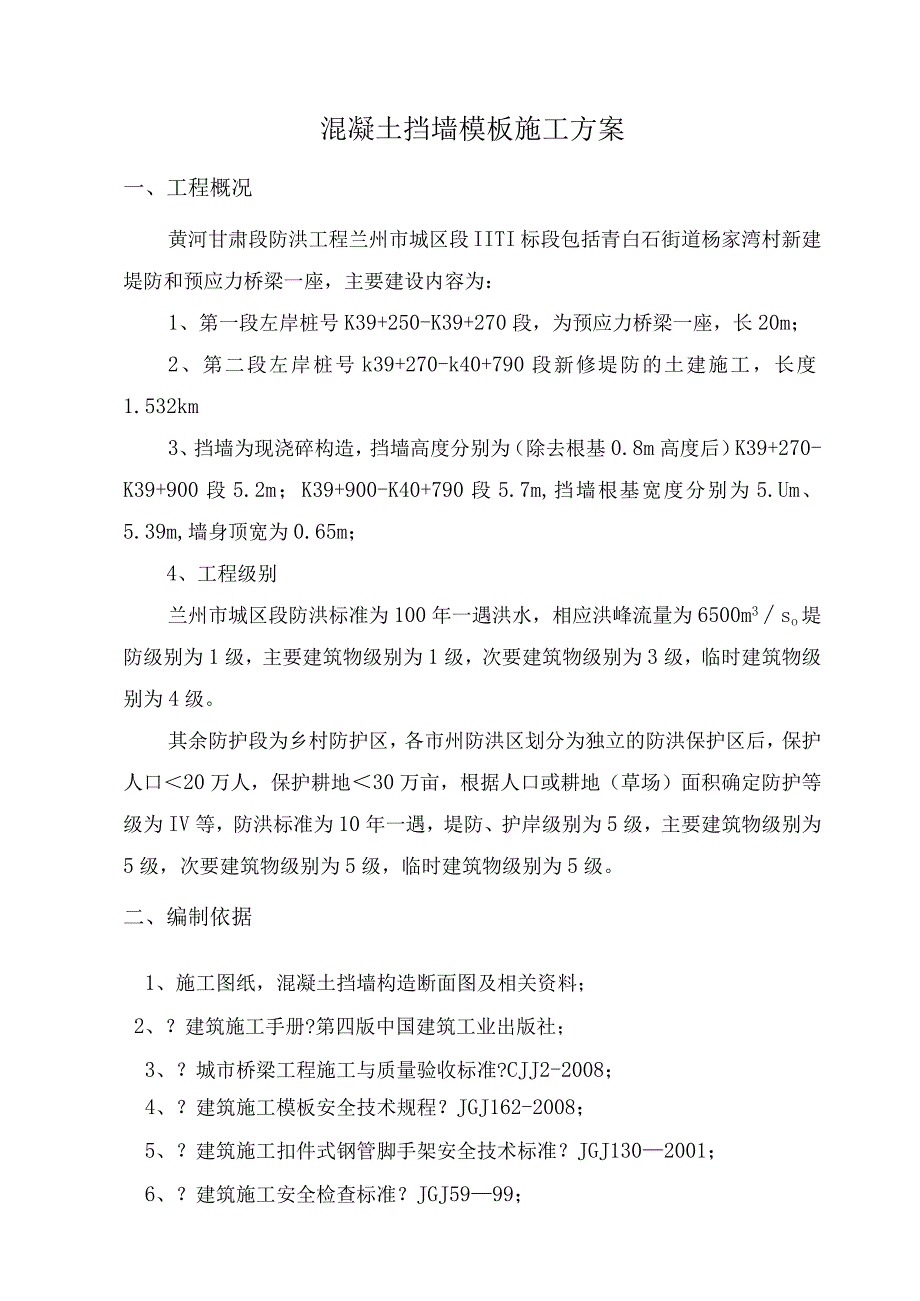

1、混凝土挡墙模板施工方案一、工程概况黄河甘肃段防洪工程兰州市城区段IITI标段包括青白石街道杨家湾村新建堤防和预应力桥梁一座,主要建设内容为:1、第一段左岸桩号K39+250-K39+270段,为预应力桥梁一座,长20m;2、第二段左岸桩号k39+270-k40+790段新修堤防的土建施工,长度1.532km3、挡墙为现浇碎构造,挡墙高度分别为(除去根基0.8m高度后)K39+270-K39+900段5.2m;K39+900-K40+790段5.7m,挡墙根基宽度分别为5.Um、5.39m,墙身顶宽为0.65m;4、工程级别兰州市城区段防洪标准为100年一遇洪水,相应洪峰流量为6500m3so堤

2、防级别为1级,主要建筑物级别为1级,次要建筑物级别为3级,临时建筑物级别为4级。其余防护段为乡村防护区,各市州防洪区划分为独立的防洪保护区后,保护人口20万人,保护耕地30万亩,根据人口或耕地(草场)面积确定防护等级为IV等,防洪标准为10年一遇,堤防、护岸级别为5级,主要建筑物级别为5级,次要建筑物级别为5级,临时建筑物级别为5级。二、编制依据1、施工图纸,混凝土挡墙构造断面图及相关资料;2、?建筑施工手册?第四版中国建筑工业出版社;3、?城市桥梁工程施工与质量验收标准?CJJ2-2008;4、?建筑施工模板安全技术规程?JGJ162-2008;5、?建筑施工扣件式钢管脚手架安全技术标准?J

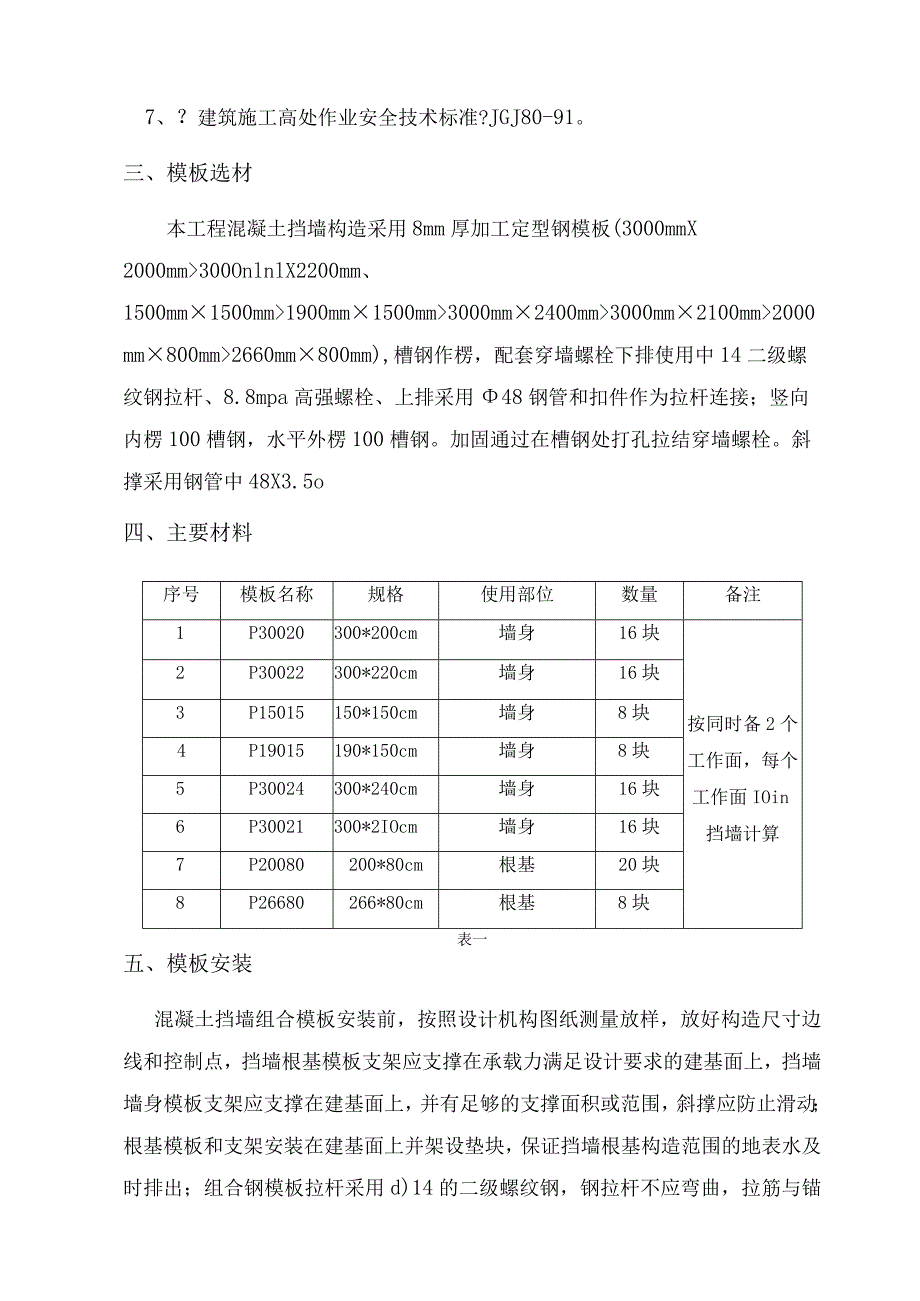

3、GJ1302001;6、?建筑施工安全检查标准?JGJ5999;7、?建筑施工高处作业安全技术标准?JGJ80-91。三、模板选材本工程混凝土挡墙构造采用8mm厚加工定型钢模板(3000mmX2000mm300OnlnlX2200mm、1500mm1500mm1900mm1500mm3000mm2400mm3000mm2100mm2000mm800mm2660mm800mm),槽钢作楞,配套穿墙螺栓下排使用中14二级螺纹钢拉杆、8.8mpa高强螺栓、上排采用48钢管和扣件作为拉杆连接;竖向内楞100槽钢,水平外楞100槽钢。加固通过在槽钢处打孔拉结穿墙螺栓。斜撑采用钢管中48X3.5o四、主要

4、材料序号模板名称规格使用部位数量备注1P30020300*200cm墙身16块按同时备2个工作面,每个工作面IOin挡墙计算2P30022300*220cm墙身16块3P15015150*150cm墙身8块4P19015190*150cm墙身8块5P30024300*240cm墙身16块6P30021300*2IOcm墙身16块7P20080200*80cm根基20块8P26680266*80cm根基8块表一五、模板安装混凝土挡墙组合模板安装前,按照设计机构图纸测量放样,放好构造尺寸边线和控制点,挡墙根基模板支架应支撑在承载力满足设计要求的建基面上,挡墙墙身模板支架应支撑在建基面上,并有足够的

5、支撑面积或范围,斜撑应防止滑动;根基模板和支架安装在建基面上并架设垫块,保证挡墙根基构造范围的地表水及时排出;组合钢模板拉杆采用d)14的二级螺纹钢,钢拉杆不应弯曲,拉筋与锚固头应连接结实,焊接采用双面焊接,搭接长度应控制在1015d根据设计图纸要求及结合现场实际情况,碎挡墙每IOm为一个单元工程,设置一个伸缩缝,缝宽20mm,缝的位置采用高密度聚乙烯闭孔泡沫板,聚氯乙烯胶泥封口;挡墙迎水侧墙身设计坡比为1:0.1,挡墙背水侧墙身设计坡比为1:0.45,所以每层砂模板采用1(*22m规格尺寸的组合钢模板施工缝高度为2.Oni,挡墙根基(底板)模板采用IOnI*0.8m的组合钢模板。5.1、 模

6、板安装顺序模板定位f模板安装f垂直度调整一模板加固f验收5.2、 技术要点(1)模板支设前将基底面清理干净。不得有积水、杂物,并将施工缝外表冲净。为防止墙体模板根部接缝处出现漏浆烂根现象,接缝处严密封条、泡沫剂或水泥砂浆密实,做到平整、准确、粘结结实保证在浇筑时不漏浆。穿墙螺栓的安装必须严格按要求进展加固,在挡墙墙体下部1/3范围必须使用双螺帽。(2)当挡墙底板混凝土浇筑完毕并具有一定强度(2L2MPa),即用手按不松软、无痕迹,方可上人开场进展轴线投测。根据轴线位置放出挡墙墙身截面位置尺寸线、模板控制线,以便于墙身模板的安装和校正。首先引构造尺寸控制线,并以该控制线为起点,引出墙身控制线,用

7、墨线弹出模板的内线、边线以及外侧控制线,施工前三线必须到位,以便于组合钢模板的安装和校正。(3)四周竖向内背楞采用80槽钢,间距300mm,每水平外楞采用160槽钢。加固通过背楞上打孔拉结穿墙螺栓,水平、竖向间距均为1000mm,端头带圆塑料块限位片,以便拉杆端头处理。斜向支撑用钢管上中下三道进展间距60Omm加固,以保证其稳定。挡墙下部1/3范围对拉螺栓两侧加双螺母。展忸版正立面图主物35=杷钢)次楞 槽的)-T1ZU_II墙原板IT剖面BHh=600mmb=300mn对拉螺栓水平、竖向间距均为100Omm挡墙模板设计示意图组合钢模板组装前要进展组装设计,板缝留设一致,拉杆间距要在满足设计要

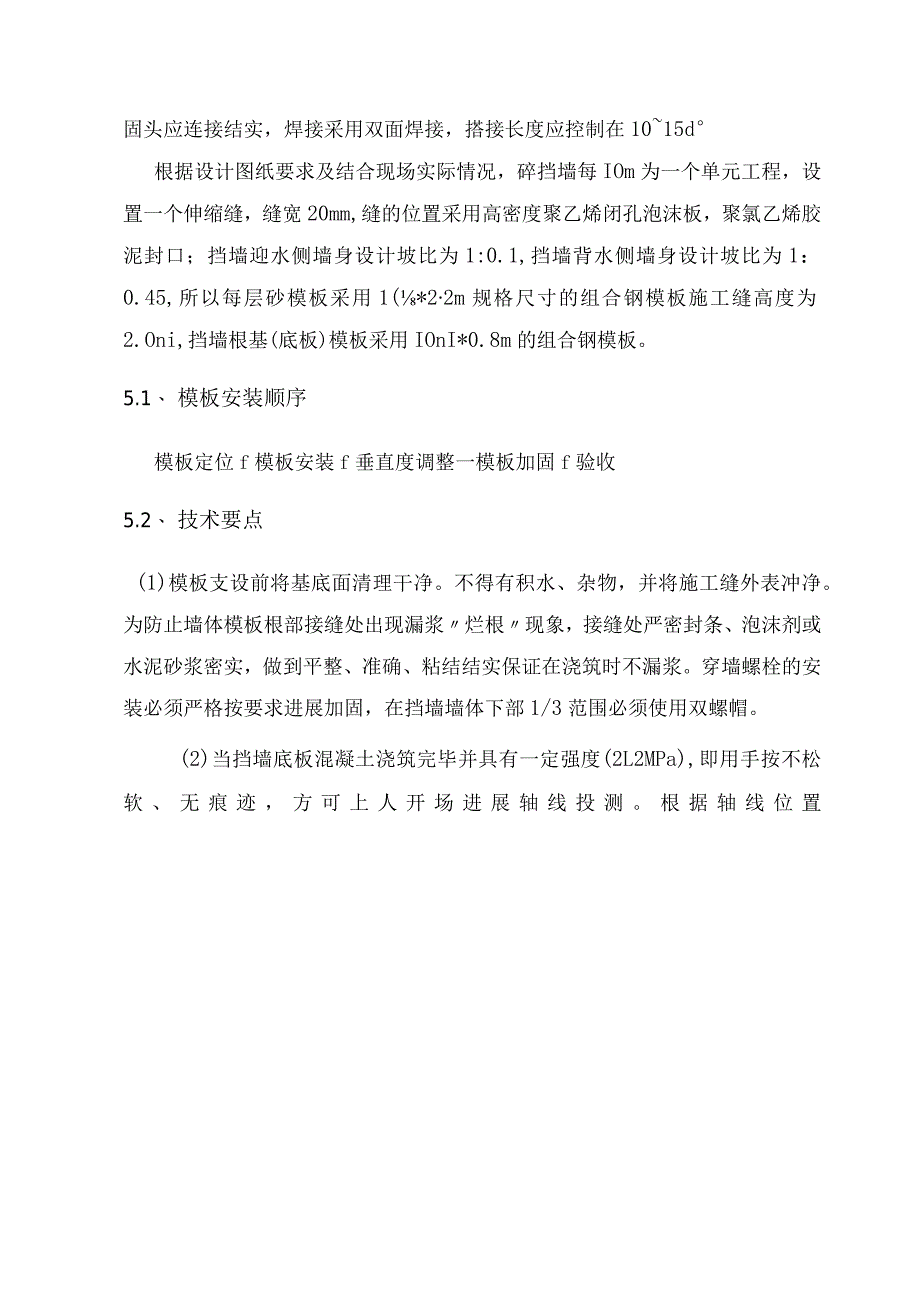

8、求的同时到达美观要求,严禁乱设。组装时严格按照模板配板设计图尺寸拼装成整体,模板在现场拼装时,要控制好相邻板面之间拼缝,两板接头处要加设卡子,以防漏浆,拼装的精度要求如下:1)两块模板之间拼缝W1;2)相邻模板之间上下差W2;3)模板平整度W3;4)模板平面尺寸偏差3;模板搭设必须搭设脚手架,脚手架立柱必须落在有足够承载力的地基上,立柱底端必须放置垫板或混凝土垫块,立杆纵横间距不得大于1200nm,步距不得大于1500mm,并严格按标准要求设置剪刀撑、顶杆、扫地杆、斜撑等,保证架体安全、稳固。5.3、组合钢模板计算混凝土挡墙钢模板计算依据?组合模板技术标准?GB50214-2001;?钢构造设

9、计标准?GB50017-2003;?冷弯薄壁型钢构造根基标准?GBJ18-87;?混凝土构造工程施工及验收标准?GB50204-2002。(1)挡墙参数:墙身底宽3.79m(取最大值),墙身高度2.Om(施工缝高度),墙身最厚处厚度为3.8m。(2)荷载参数:振捣混凝土荷载标准值4KNi浇筑碎侧压力标准值14.873KNi112,荷载设计值放大系数1.2。(3)材料参数:平面模板IooOomm*220OnIm,对拉螺栓(Mlo),内钢楞48*3,蝶形26,组合钢模板弹性模量E(Nm2)206000o(4)钢模板参数:内钢楞布置为垂直向,钢模板组合断缝为齐平,内钢楞间距为0.6,内钢楞对拉螺栓竖

10、向间距为0.6o(5)组合钢模板计算确定:钢模板组合时端缝为齐平设置,整体钢模减弱,取单块钢模板进展验算。单块钢模板最少支撑点数m=3.79/0.6=6.3;q=3.79F1+1.4F2)*bm=(3.79*14.873+L4*4)*1.2*0.5=37.18KNmo六、施工质量要求(1)模板安装应满足以下要求:模板的接缝不应漏浆;在浇筑混凝土前,钢模板内不应有积水;模板与混凝土的接触面应清理干净并涂刷隔离剂;浇筑混凝土前,模板内的杂物应清理干净;其偏差应符合下表(表二)的规定;模板安装允许偏差及检查方法表二序号工程允许偏差值(mm)检查方法1轴线位移10经纬仪2截面内尺寸10尺量3垂直度0.

11、1%H且A6经纬仪或吊线、尺量4相邻两板外表上下差2尺量5外表平整度3靠尺、塞尺6顶面高程+2-5水准仪(2)模板垂直度控制1)对模板垂直度严格控制,在模板安装就位前,必须对每一块模板线进展复测,无误后,方可安装模板。2)模板拼装配合,施工员及质检员逐一检查模板垂直度,确保垂直度不超过5m11b平整度不超过2mm;(3)模板的变形控制D浇筑混凝土时配好照明,分层浇筑,层高控制在50OmnI以内,严防振捣不实或过振,使模板变形。2)模板支立后,拉水平、竖向通线,保证混凝土浇筑时易观察模板变形、跑位;3)浇筑前认真检查螺栓、顶撑及斜撑是否松动;(4)模板的拼缝、接头模板拼缝、接头不密实时,用塑料密

12、封条、海绵等堵塞;(5)混凝土浇筑时,所有墙板全长、全高拉通线,边浇筑边校正墙板垂直度,每次浇筑时,均派专人专职检查模板,发现问题及时解决。(6)为提高模板周转、安装效率,事先按工程桩号位置、尺寸将模板编号,以便定位使用。撤除后的模板按编号整理、堆放。安装操作人员应采取定段、定编号负责制。七、其他本卷须知在模板工程施工过程上中,严格按照模板工程质量控制程序施工。同时严格执行“交底制度、“三检制度,操作前施工员对施工队伍的书面形式的技术交底。(1)进场钢模板统一尺寸,并码放整齐,模板下口要垫平。(2)组合模板要保证挡墙墙体线顺直。(3)模板安装基层找平,并粘贴海绵条,模板下端与事先做好的定位基准

13、靠紧,以保证模板位置正确和防止模板底部漏浆。(4)模板的对拉螺栓孔平直相对,穿插螺栓不得斜拉硬顶。八、模板撤除墙模板在混凝土强度到达2.5MPa,能保证其外表及棱角不因撤除而损坏时方能撤除,模板撤除顺序与安装模板顺序相反,先拆外侧模板,再撤除内侧模板。拆墙模板时,首先拆下穿墙螺栓,再松开地脚螺栓,使模板向后倾斜与墙体脱开。不得在墙上撬模板,或用大锤砸模板,保证拆模时不晃动混凝土墙体。九、安全、环保文明施工措施1)、拆模时操作人员必须挂好、系好安全带。2)、支模前必须搭好相关脚手架(见相关安全操作规程等)。3)、在拆墙模前不准将脚手架撤除,用塔吊拆时与起重工配合;撤除模板前划定安全区域和安全通道

14、,将非安全通道用钢管、安全网封闭,挂制止通行安全标志,非操作人员不得在此区域,必须在铺好跳板的操作架上操作。4)、浇筑混凝土前必须检查支撑是否可靠、扣件是否松动。浇筑混凝土时必须由模板支设班组设专人看模,随时检查支撑是否变形、松动,并组织及时恢复。经常检查支设模板吊钩、斜支撑及平台连接处螺栓是否松动,发现问题及时组织处理。5)、木工机械必须严格使用倒顺开关和专用开关箱,一次线不得超过3m,外壳接保护零线,且绝缘良好。电锯和电刨必须接用漏电保护器,锯片不得有裂纹(使用前检查,使用中随时检查);且电锯必须具备皮带防护罩、锯片防护罩、分料器和护手装置。使用木工多用机械时严禁电锯和电刨同时使用;使用木工机械严禁戴手套;长度小于50Cm或厚度大于锯片半径的木料严禁使用电锯;两人操作时相互配合,不得硬拉硬拽;机械停用时断电加锁。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
