新建沈阳至白河高速铁路水土保持方案技术评审意见.docx

上传人:p** 文档编号:891820 上传时间:2024-03-30 格式:DOCX 页数:7 大小:17.24KB
下载 相关 举报
新建沈阳至白河高速铁路水土保持方案技术评审意见.docx_第1页
第1页 / 共7页
新建沈阳至白河高速铁路水土保持方案技术评审意见.docx_第2页
第2页 / 共7页
新建沈阳至白河高速铁路水土保持方案技术评审意见.docx_第3页
第3页 / 共7页
新建沈阳至白河高速铁路水土保持方案技术评审意见.docx_第4页
第4页 / 共7页
新建沈阳至白河高速铁路水土保持方案技术评审意见.docx_第5页
第5页 / 共7页
新建沈阳至白河高速铁路水土保持方案技术评审意见.docx_第6页
第6页 / 共7页
新建沈阳至白河高速铁路水土保持方案技术评审意见.docx_第7页
第7页 / 共7页
亲,该文档总共7页,全部预览完了,如果喜欢就下载吧!
资源描述

《新建沈阳至白河高速铁路水土保持方案技术评审意见.docx》由会员分享,可在线阅读,更多相关《新建沈阳至白河高速铁路水土保持方案技术评审意见.docx(7页珍藏版)》请在第壹文秘上搜索。

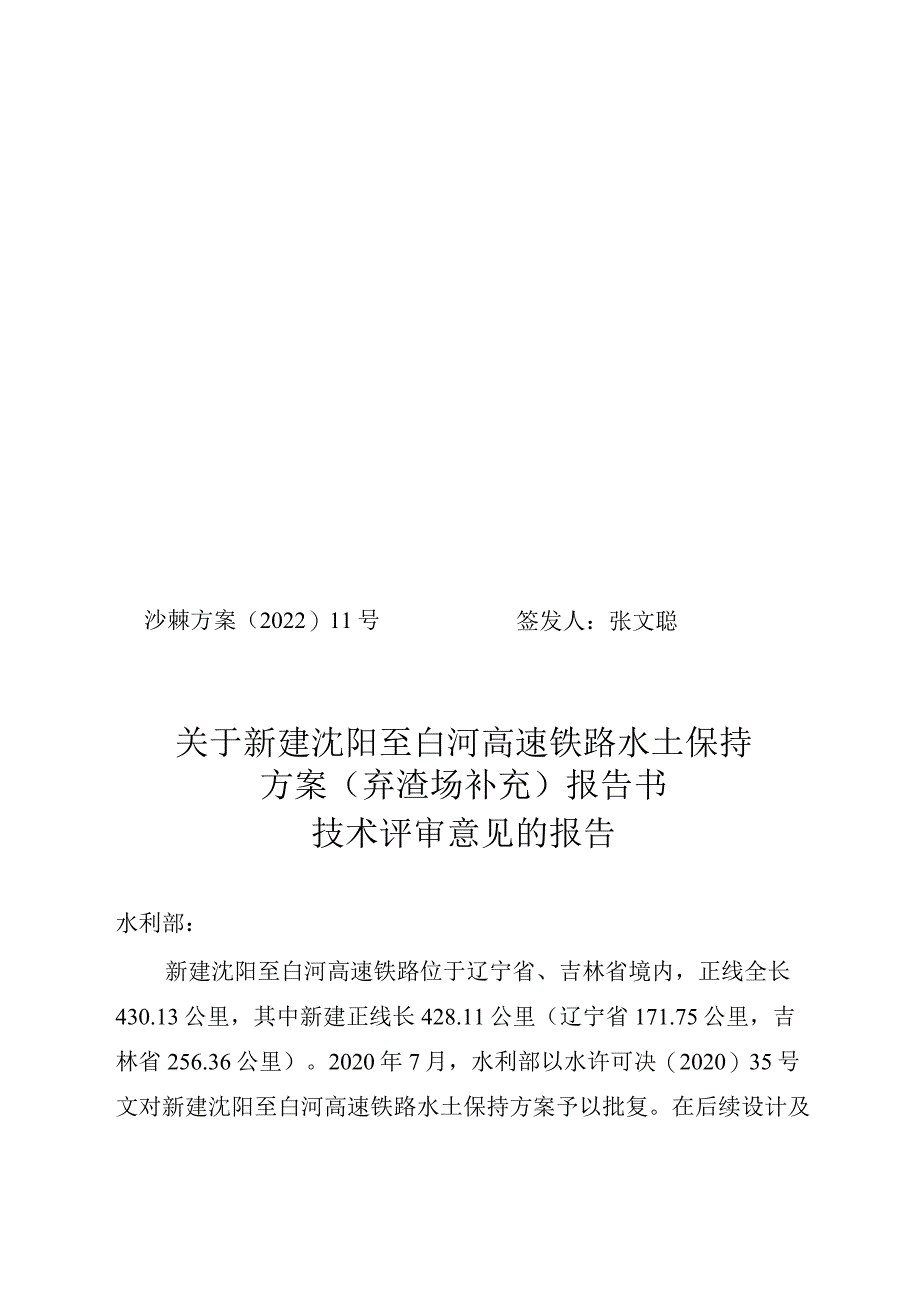

1、沙棘方案(2022)11号签发人:张文聪关于新建沈阳至白河高速铁路水土保持方案(弃渣场补充)报告书技术评审意见的报告水利部:新建沈阳至白河高速铁路位于辽宁省、吉林省境内,正线全长430.13公里,其中新建正线长428.11公里(辽宁省171.75公里,吉林省256.36公里)。2020年7月,水利部以水许可决(2020)35号文对新建沈阳至白河高速铁路水土保持方案予以批复。在后续设计及施工过程中,由于征地困难、施工组织调整等原因,15处弃土(渣)场涉及变更。根据相关规定,建设单位组织编报了新建沈阳至白河高速铁路水土保持方案(弃渣场补充)报告书(以下简称“报告书”)。2022年67月,我中心对报

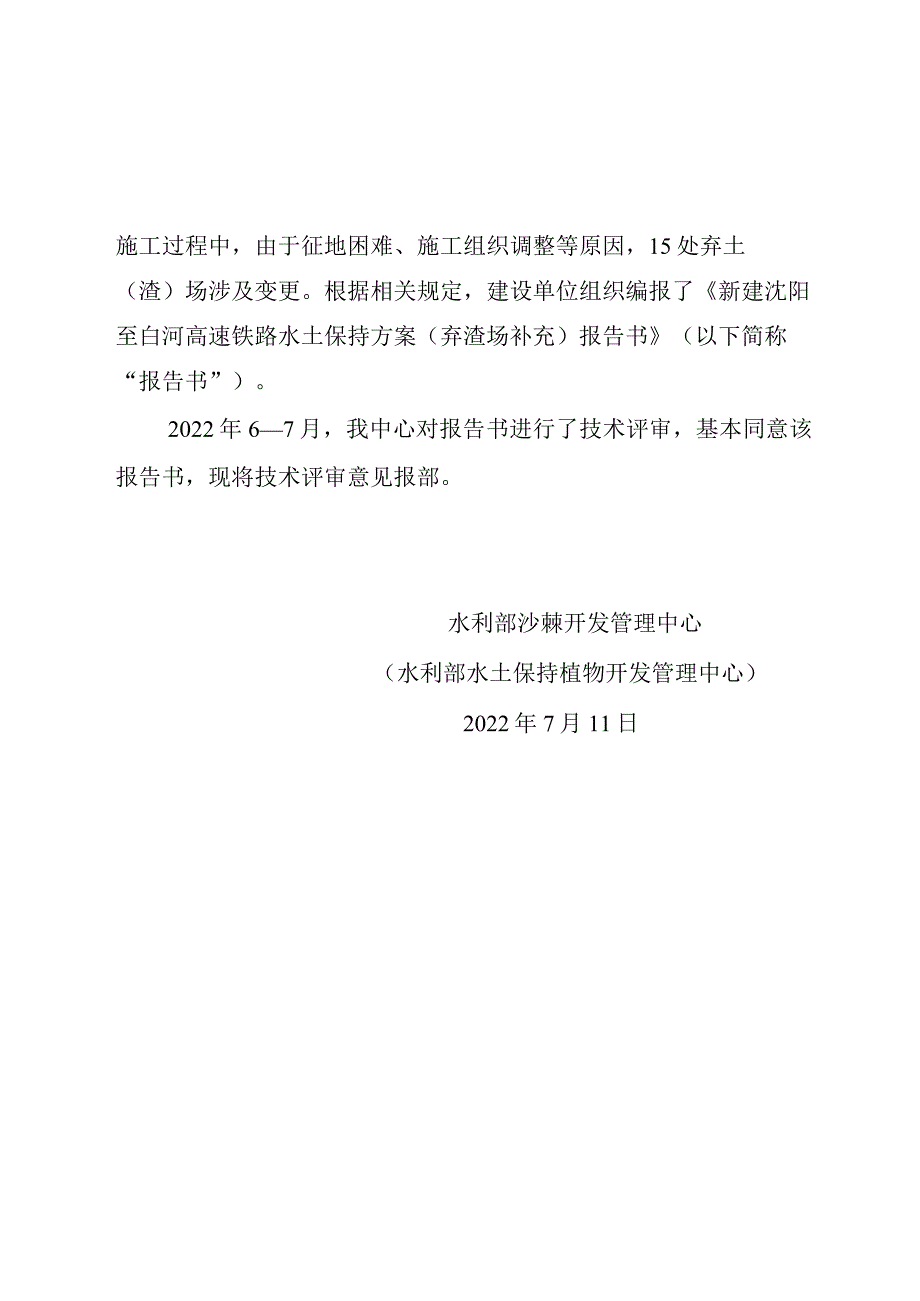

2、告书进行了技术评审,基本同意该报告书,现将技术评审意见报部。水利部沙棘开发管理中心(水利部水土保持植物开发管理中心)2022年7月11日新建沈阳至白河高速铁路水土保持方案(弃渣场补充)报告书技术评审意见新建沈阳至白河高速铁路位于辽宁省、吉林省境内,线路起于沈阳枢纽沈阳北站(既有),途经辽宁省沈阳市、沈抚改革创新示范区、抚顺市,吉林省通化市、白山市、延边朝鲜族自治州、长白山管委会,止于敦白铁路长白山站(既有),正线全长430.13公里,其中新建正线长428.11公里(辽宁省171.75公里,吉林省256.36公里)。2020年7月,水利部以水许可决(2020)35号文对新建沈阳至白河高速铁路水土

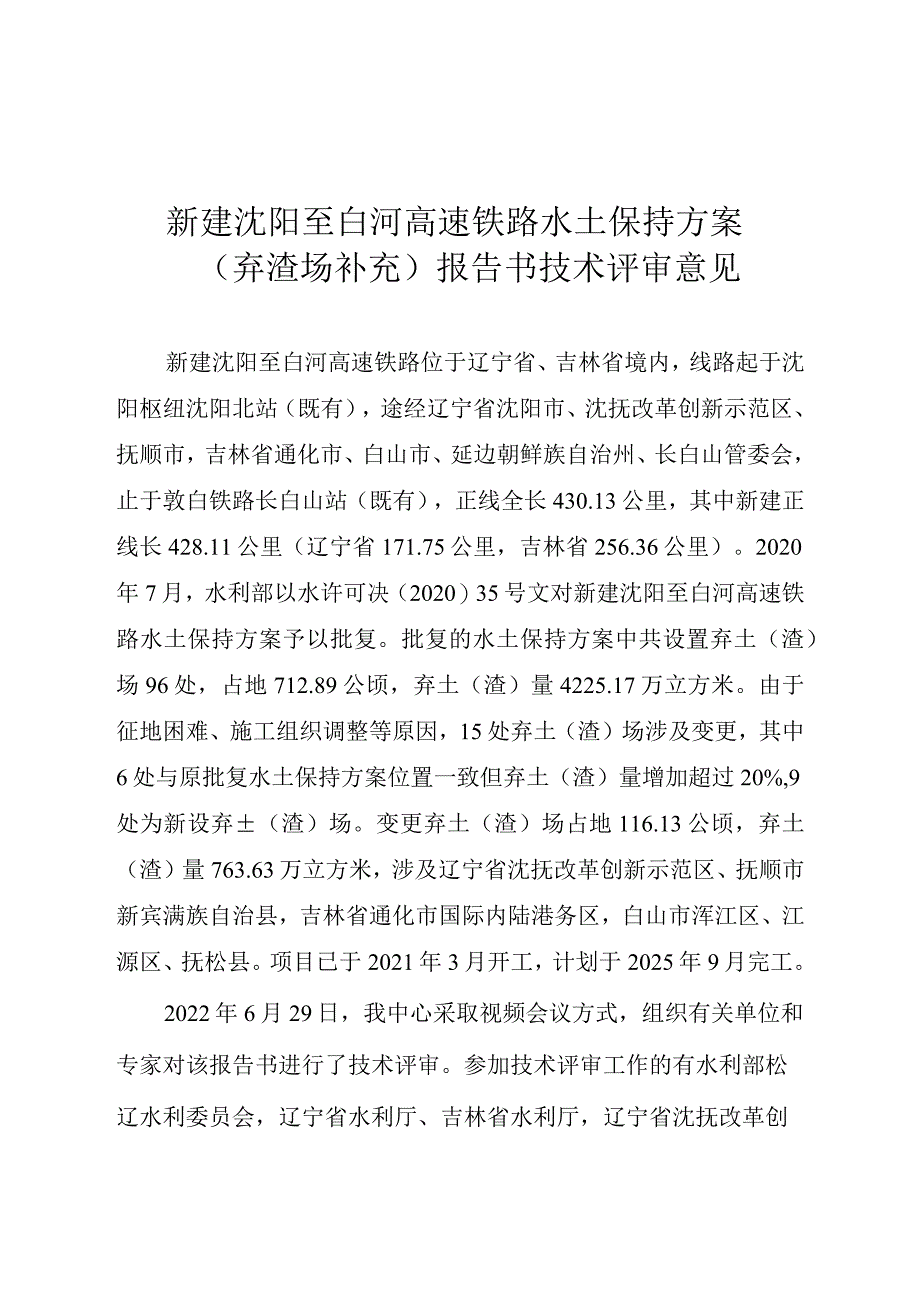

3、保持方案予以批复。批复的水土保持方案中共设置弃土(渣)场96处,占地712.89公顷,弃土(渣)量4225.17万立方米。由于征地困难、施工组织调整等原因,15处弃土(渣)场涉及变更,其中6处与原批复水土保持方案位置一致但弃土(渣)量增加超过20%,9处为新设弃(渣)场。变更弃土(渣)场占地116.13公顷,弃土(渣)量763.63万立方米,涉及辽宁省沈抚改革创新示范区、抚顺市新宾满族自治县,吉林省通化市国际内陆港务区,白山市浑江区、江源区、抚松县。项目已于2021年3月开工,计划于2025年9月完工。2022年6月29日,我中心采取视频会议方式,组织有关单位和专家对该报告书进行了技术评审。参

4、加技术评审工作的有水利部松辽水利委员会,辽宁省水利厅、吉林省水利厅,辽宁省沈抚改革创新示范区管理委员会规划建设和生态环境局、抚顺市水务局、通化市水利局、白山市水务局,新宾满族自治县水利事务服务中心、吉林通化国际内陆港务区社会事务管理局、白山市浑江区水利局、白山市江源区水土保持监督管理站、抚松县水利局,建设单位京沈铁路客运专线辽宁有限责任公司,主体设计和方案编制单位中国铁路设计集团有限公司,水土保持监测单位中铁第五勘察设计院集团有限公司、松辽水利委员会松辽流域水土保持监测中心站,水土保持监理单位朝阳禹盛环境工程监理有限公司、北京华夏山川生态环境科技有限公司等单位的代表,以及5名评审专家组成的专家

5、组。代表和专家听取了建设单位关于项目建设和弃土(渣)场变更情况、主体设计单位关于项目设计概况和水土保持方案编制单位关于报告书内容的汇报。经质询交流与专家评审,专家组建议通过技术评审。经我中心主任专题办公会研究,该报告书基本符合水土保持法律法规、技术标准及有关文件的规定,基本同意该报告书,现提出技术评审意见如下:一、基本同意涉及变更的15处弃土(渣)场选址。变更弃土(渣)场选址均已取得地方水行政主管部门的意见。报告书对13处弃土(渣)场开展了稳定性分析,结论均为整体、边坡稳定。变更后的弃土(渣)选址基本符合水土保持相关技术规定。二、基本同意弃土(渣)堆置方案。弃土(渣)前,清理弃土(渣)场表层土

6、,集中堆放,并按“先拦后弃”的原则修建挡(渣)墙,采取自下而上的方式阶梯状分层分级堆土(渣)。弃土(渣)堆置方案基本符合水土保持相关技术规定。三、同意报告书确定的各弃土(渣)场等级、水土保持措施体系及措施的等级标准,主要防治措施包括施工前采取表土剥离及保护措施,施工过程中裸露区域采取临时苫盖措施,堆土(渣)坡脚采取拦挡措施,周边采取浆砌石护坡措施,周边及土(渣)面采取截排水、消能、沉沙、排水顺接措施,弃土(渣)场闭库后采取土地整治、表土回覆、植被恢复措施。下阶段,建设单位应严格按照技术标准和本方案落实好各项措施,确保不产生新的水土流失危害。四、基本同意弃土(渣)场水土保持投资编制依据、方法和成果。基本同意弃土(渣)场水土保持估算总投资6870.06万元,其中工程措施4549.22万元,植物措施2008.58万元,临时措施312.26万元。本技术评审意见仅限于生产建设项目水土流失预防和治理范畴。因之发生的相关赔偿、补偿,由生产建设项目法人负责。水部沙棘开发1理中心(水利部水土倒吊直物开发g理中心)ZE2年7月11日印发

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 公路与桥梁

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
