满堂脚手架施工设计方案.docx

上传人:p** 文档编号:894064 上传时间:2024-03-30 格式:DOCX 页数:9 大小:24.29KB
下载 相关 举报
满堂脚手架施工设计方案.docx_第1页
第1页 / 共9页
满堂脚手架施工设计方案.docx_第2页
第2页 / 共9页
满堂脚手架施工设计方案.docx_第3页
第3页 / 共9页
满堂脚手架施工设计方案.docx_第4页
第4页 / 共9页
满堂脚手架施工设计方案.docx_第5页
第5页 / 共9页
满堂脚手架施工设计方案.docx_第6页
第6页 / 共9页
满堂脚手架施工设计方案.docx_第7页
第7页 / 共9页
满堂脚手架施工设计方案.docx_第8页
第8页 / 共9页
满堂脚手架施工设计方案.docx_第9页
第9页 / 共9页
亲,该文档总共9页,全部预览完了,如果喜欢就下载吧!
资源描述

《满堂脚手架施工设计方案.docx》由会员分享,可在线阅读,更多相关《满堂脚手架施工设计方案.docx(9页珍藏版)》请在第壹文秘上搜索。

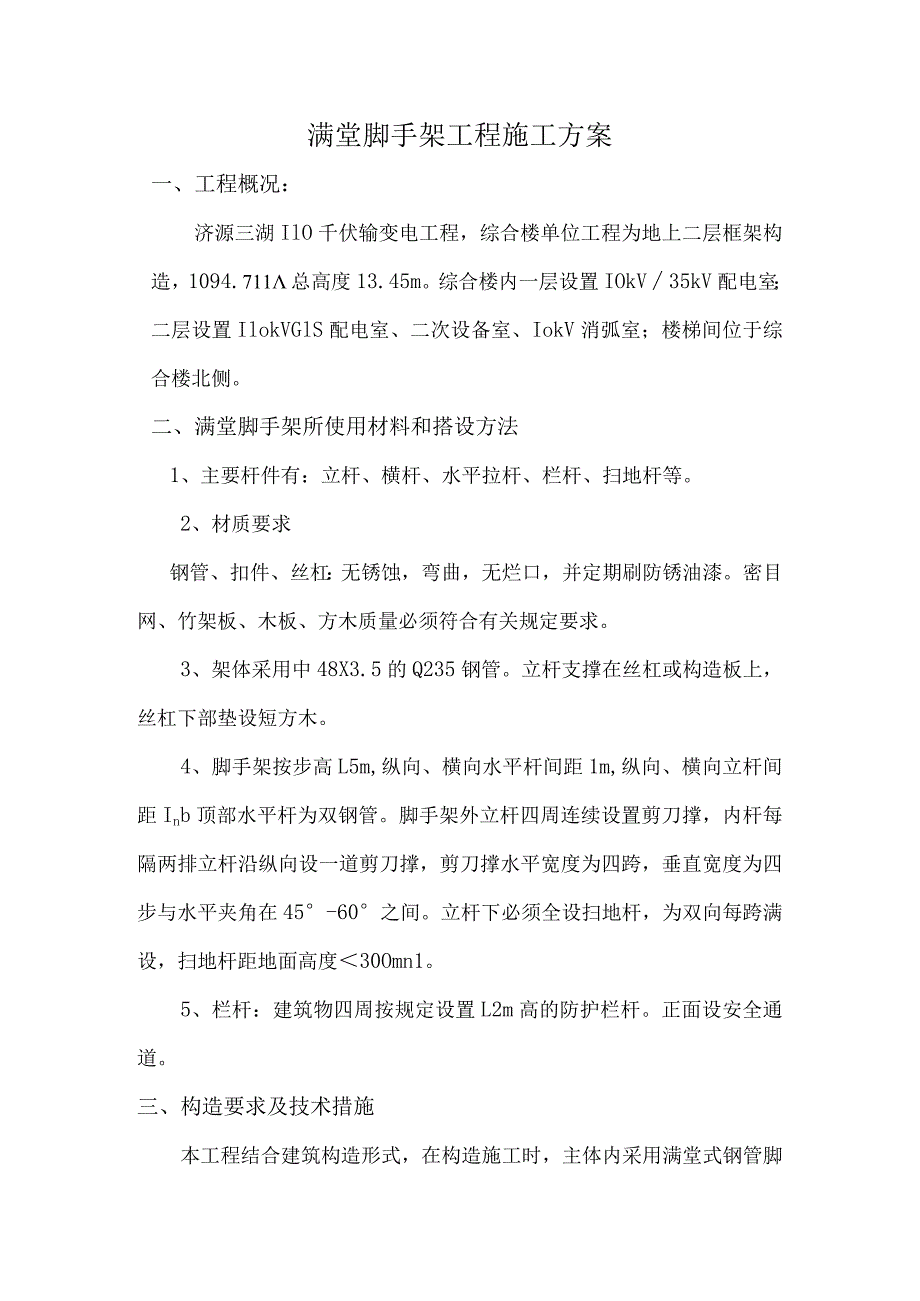

1、满堂脚手架工程施工方案一、工程概况:济源三湖IlO千伏输变电工程,综合楼单位工程为地上二层框架构造,1094.711总高度13.45m。综合楼内一层设置IOkV35kV配电室;二层设置IlokVGlS配电室、二次设备室、IokV消弧室;楼梯间位于综合楼北侧。二、满堂脚手架所使用材料和搭设方法1、主要杆件有:立杆、横杆、水平拉杆、栏杆、扫地杆等。2、材质要求钢管、扣件、丝杠:无锈蚀,弯曲,无烂口,并定期刷防锈油漆。密目网、竹架板、木板、方木质量必须符合有关规定要求。3、架体采用中48X3.5的Q235钢管。立杆支撑在丝杠或构造板上,丝杠下部垫设短方木。4、脚手架按步高L5m,纵向、横向水平杆间距

2、1m,纵向、横向立杆间距Inb顶部水平杆为双钢管。脚手架外立杆四周连续设置剪刀撑,内杆每隔两排立杆沿纵向设一道剪刀撑,剪刀撑水平宽度为四跨,垂直宽度为四步与水平夹角在45-60之间。立杆下必须全设扫地杆,为双向每跨满设,扫地杆距地面高度30Omn1。5、栏杆:建筑物四周按规定设置L2m高的防护栏杆。正面设安全通道。三、构造要求及技术措施本工程结合建筑构造形式,在构造施工时,主体内采用满堂式钢管脚手架。脚手架安装完毕后必须经过安全检查员验收后才能使用。1、基本要求:用扣件式钢管搭设的脚手架,是保证安全施工的构造,它要求承受施工过程中垂直和水平的作用力,直接影响施工作业的顺利和安全进展,因此脚手架

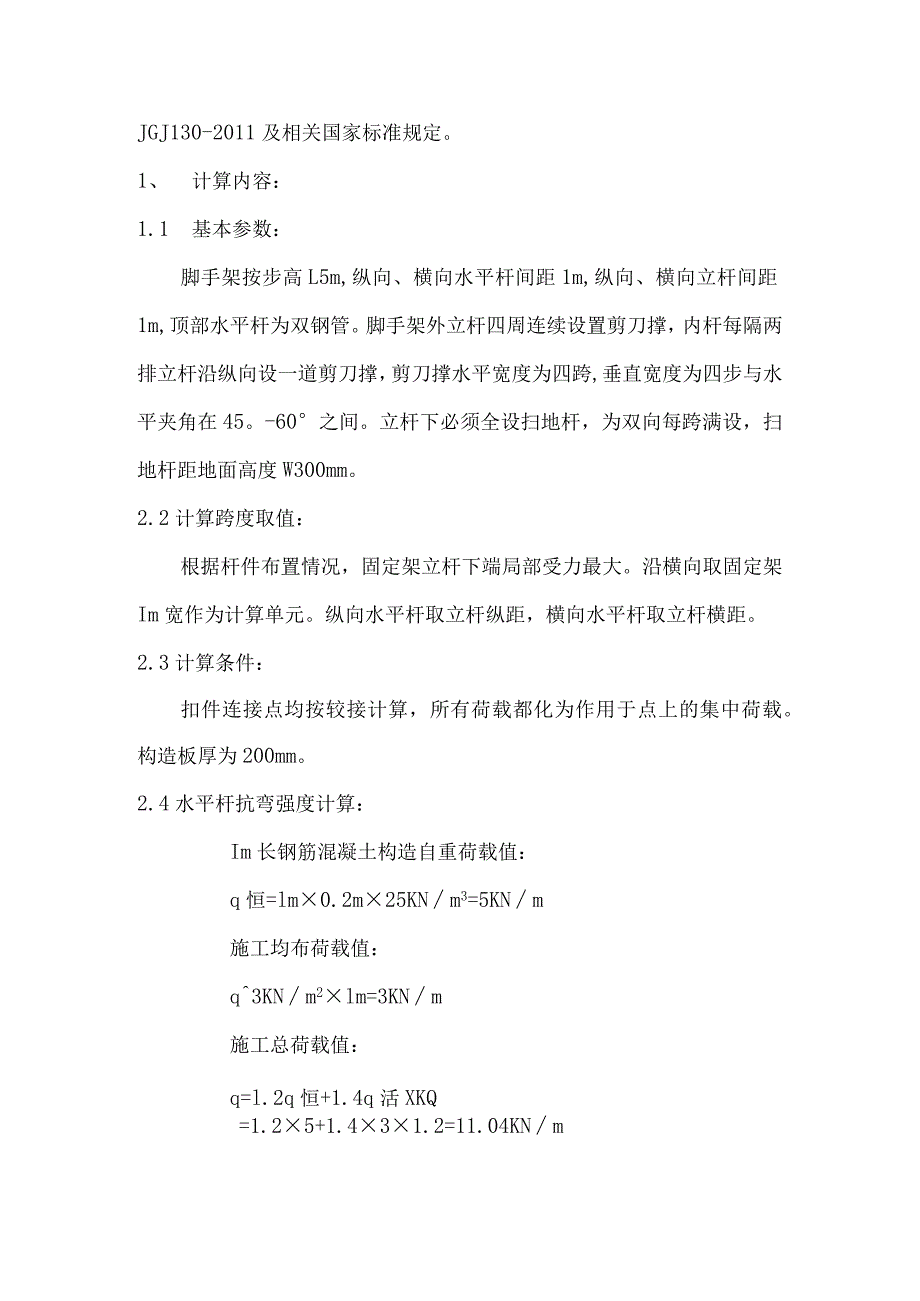

3、必须有足够的承载力、刚度和稳定性,在施工中受到各种正常荷载时不发生失稳倒塌、变形倾斜、摇晃或扭曲现象,以确保安全。2、受荷情况:采用中48X3.5钢管、扣件、丝杠等构成的脚手架,立杆和水平杆是主要受力构件,剪刀撑是保证脚手架整体强度和稳定性的杆件,并具有加强脚手架抵抗垂直和水平作用力的能力,扣件是脚手架组织整体的连接件和传力件。3、脚手架根基:搭设满堂式脚手架时,脚手架的场地必须夯实、平整,根基构造板面碎强度到达设计要求75%以上。4、垂直荷载传力路线:施工荷载一a多层板、方木一a水平杆一a丝杠一a立杆根基或构造板面。四、满堂脚手架设计计算计算依据:1.l施工设计图纸,施工组织设计,满堂脚手架

4、施工方案。1.2?建筑施工扣件式钢管脚手架安全技术标准?JGJI30-2001、JGJ130-2011及相关国家标准规定。1、 计算内容:1.1 基本参数:脚手架按步高L5m,纵向、横向水平杆间距1m,纵向、横向立杆间距1m,顶部水平杆为双钢管。脚手架外立杆四周连续设置剪刀撑,内杆每隔两排立杆沿纵向设一道剪刀撑,剪刀撑水平宽度为四跨,垂直宽度为四步与水平夹角在45。-60之间。立杆下必须全设扫地杆,为双向每跨满设,扫地杆距地面高度W300mm。2.2计算跨度取值:根据杆件布置情况,固定架立杆下端局部受力最大。沿横向取固定架Im宽作为计算单元。纵向水平杆取立杆纵距,横向水平杆取立杆横距。2.3计

5、算条件:扣件连接点均按较接计算,所有荷载都化为作用于点上的集中荷载。构造板厚为200mm。2.4水平杆抗弯强度计算:Im长钢筋混凝土构造自重荷载值:q恒=lm0.2m25KNm3=5KNm施工均布荷载值:q3KNm2lm=3KNm施工总荷载值:q=l.2q恒+1.4q活XKQ=1.25+1.431.2=11.04KNm式中KQ为施工荷载不均匀分布系数,取1.2。M=ql28=l8ll.0412=1.38KNm=MW=1.3810fi(5.08103)=271.7Nmm2410Nmm2=2f式中:W为截面模量,查表得。f为Q235钢管抗弯强度设计值,为205N三)22. 5水平杆的挠度计算:V=

6、5384ql4EI2=538411.04,1012(2.0610512.19101)2-2.86mmV=600/150=4mm查表得E,IVV符合要求。2.6扣件抗滑承载力计算:K=l2ql=l2XILo4X1=5.52KNRc=8KN查表得RRd符合要求2. 7立杆稳定性计算:不组合风荷载时:NGQGkXI=O.158X6.55=1.04kNGk为满堂脚手架立杆承受的每米构造自重标准值,1为立杆高度。Ng2k=ImXlmO.2m25KNmKNN=1.2(Ngik+Ng2k)+1.4Nqk=1.2(1.04+5)+1.43=11.45KN长细比入:=l0i=kuhi=l.155X1.71.5I

7、O3(1.58X10)=186由入二186查表得小二0.207查表得A=4.89cm2=4.89102mm2NA=11.45103(0.207X4.89IO2)=113.12Nmm2查表得f=205Nmm2NA=113.12205=f稳定符合要求。3. 8立杆地基承载力计算:P=NAd=ll.45l7.05X0.1=2.29Mpafg=40Mpa75%=30MpaPfg符合要求。3、计算结果:经过以上计算,满堂脚手架满足设计、标准、施工要求。五、安全施工措施1、材质及其使用的安全技术措施1)每个扣件必须拧紧,并以防扣件与钢管滑落.对接扣件安装时其开口应向内,以防进雨,直角扣件安装时开口不得向下

8、,以保证安全。2)各杆件端头伸出扣件盖板边缘不小于100mm。3)钢管有严重锈蚀、压扁或裂纹的不得使用,制止使用有脆裂、变形、滑丝等现象的扣件或丝杠。4)钢管和扣件必须具有合格证,方可使用。2、脚手架搭设的安全技术措施1)脚手架的根基必须满足承载力要求,做到不积水、不沉陷,根基的混凝土必须到达设计强度的75%以上才能施工。2)搭设过程中划出工作标志区,制止行人进入,统一指挥、上下照应、动作协调,严禁在无人指挥下作业。3)脚手架采取临时支顶,以保证搭设过程安全,未完成脚手架在每日收工前,一定要确保架子稳定。4)在搭设过程中应由安全员、架子班长等进展检查、验收。到达设计施工要求后挂合格牌。3、脚手

9、架上施工作业的安全技术措施1)脚手架每一层搭设完毕后,经工程经理部安全员验收合格前方可使用,任何班组长和个人,未经同意不得任意撤除脚手架部件2)严格控制施工荷载,脚手板上不得集中堆放荷载,施工荷载不得大于2kNm2,确保较大安全储藏。3)定期检查脚手架,发现问题和隐患,在施工作业前及时维修加固,以到达稳固稳定,确保施工安全。4、脚手架撤除的安全技术措施D撤除脚手架前,班组成员要明确分工,统一指挥,操作过程中精力要集中,不得东张西望和开玩笑,工具不用时要放入工具袋内。撤除前,必须观察施工现场环境,包括架空线路、外脚手架、地面的设施等各类障碍物、地锚、附件、电器装置情况,凡能提前撤除的尽量撤除掉。

10、全面检查待拆脚手架,根据检查结果,拟订出作业方案,报请批准,进展技术交底后才准备工作。撤除前,周围应设围栏或戒备标志,在交通要道设专人监护,禁人入内。2)正确穿戴好个人防护用品,脚应穿软底鞋。3)严格遵守撤除顺序,由上而下,一步一清,不准上下层同时作业。撤除脚手架的横杆、剪刀撑,应先拆中间扣,再拆两头扣,由中间操作人往下顺杆子,不得往下乱扔。撤除的脚手架杆、脚手板、钢管、扣件等材料应往入传递或用绳索吊下,不得往下投扔,以免伤人和不必要的损失。4)撤除过程中最好不要中途换人,如必须换人时,应将撤除情况交代清楚。撤除过程中最好不要中断,如确需中断应将撤除局部处理清楚告一段落,并检查是否会倒塌,确认

11、安全前方可停歇。每天拆架下班时,不应留下隐患部位。5)辅助设施:上料通道四周应设Im高的防护栏杆,上下架应设斜道或扶梯,不准攀登脚手架杆上下。6)施工荷载:一般不得大于2kNm2,如需承受较大荷载应采取加固措施,或经设计。7)脚手架搭拆人员必须是经过考核的专业架子或木工,并持证上岗。8)拆架时严禁碰撞脚手架附近电源线,以防触电事故。9)在撤除过程中,凡松开连接的杆、配件应及时撤除运走,防止误扶、误靠已松脱的杆件。制止单人进展撤除较重杆件等不安全性作业。10)脚手架撤除完后应将架料分类堆放,堆放地点要平坦,下设支垫排水良好。钢类最好放置室内,堆放在室外应加以遮盖。对扣件、螺栓等零星小构件应用柴油

12、清洗干净装箱、袋分类存放室内以备再用。11)弯曲变形的钢构件应调直,损坏的及时修复并刷漆以备再用,不能修复的应集中报废处理。六、文明施工要求1、进入施工现场的人员必须戴好安全帽,高空作业系好安全带,穿好防滑鞋等,现场严禁吸烟。2、进入施工现场的人员要保护场内的各种绿化设施和标识牌,不得践踏草坪、损坏花草树木、随意撤除和移动标识牌。3、严禁酗酒人员上架作业,施工操作时要求精力集中、制止开玩笑和打闹。4、脚手架搭设人员必须是经考试合格的专业架子或木工,上岗人员定期体检,体检合格者方可发上岗证。凡有高血压、贫血病的、心脏病及其他不适宜高空作业者,一律不得上脚手架操作。5、上架子作业人员上下均应走人行

13、梯道,不准攀爬架子。6、护身栏、脚手板、挡脚板、密目安全网等影响作业班组支模时,如需要拆改时,应由架子工来完成,任何人不得任意拆改。7、脚手架验收合格后任何人不得擅自拆改,如需作局部拆改时,须经技术部同意后由专业工操作。8、不准利用脚手架吊运重物;作业人员不准攀登架子上下作业面;不准推车在架子上跑动;起吊物体时不能碰撞和拖动脚手架。9、严禁任意悬挂起重设备。10、在架子上的作业人员不得随意拆动脚手架的所有拉结点和脚手板,以及扣件绑扎扣等所有架子部件。11、脚手板使用时间较长,因此在使用过程中需要进展检查,发现地基及楼板下沉、杆件变形严重、防护不全、拉结松动等问题要及时解决。12、要保证脚手架体的整体性,不得与施工升降机等一并拉结,不得截断架体。13、施工人员严禁凌空抛掷杆件、物料、扣件及其他,材料、工具用滑轮和绳索运输,不得乱扔。14、使用的工具要放在工具袋内,防止掉落伤人;登高要穿防滑鞋,袖口及裤口要扎紧。15、脚手架堆放场做到整洁、摆放合理、专人保管,并建设严格领料手续。16、运至地面的材料应按指定地点随拆随运,分类堆放,当天拆当天清,拆下的扣件和钢丝要集中回收处理,应及时整理、检查,按品种、分规格堆放整齐,妥善保管。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
