顶板土方回填施工方案.docx

上传人:p** 文档编号:901446 上传时间:2024-04-01 格式:DOCX 页数:12 大小:23.49KB
下载 相关 举报

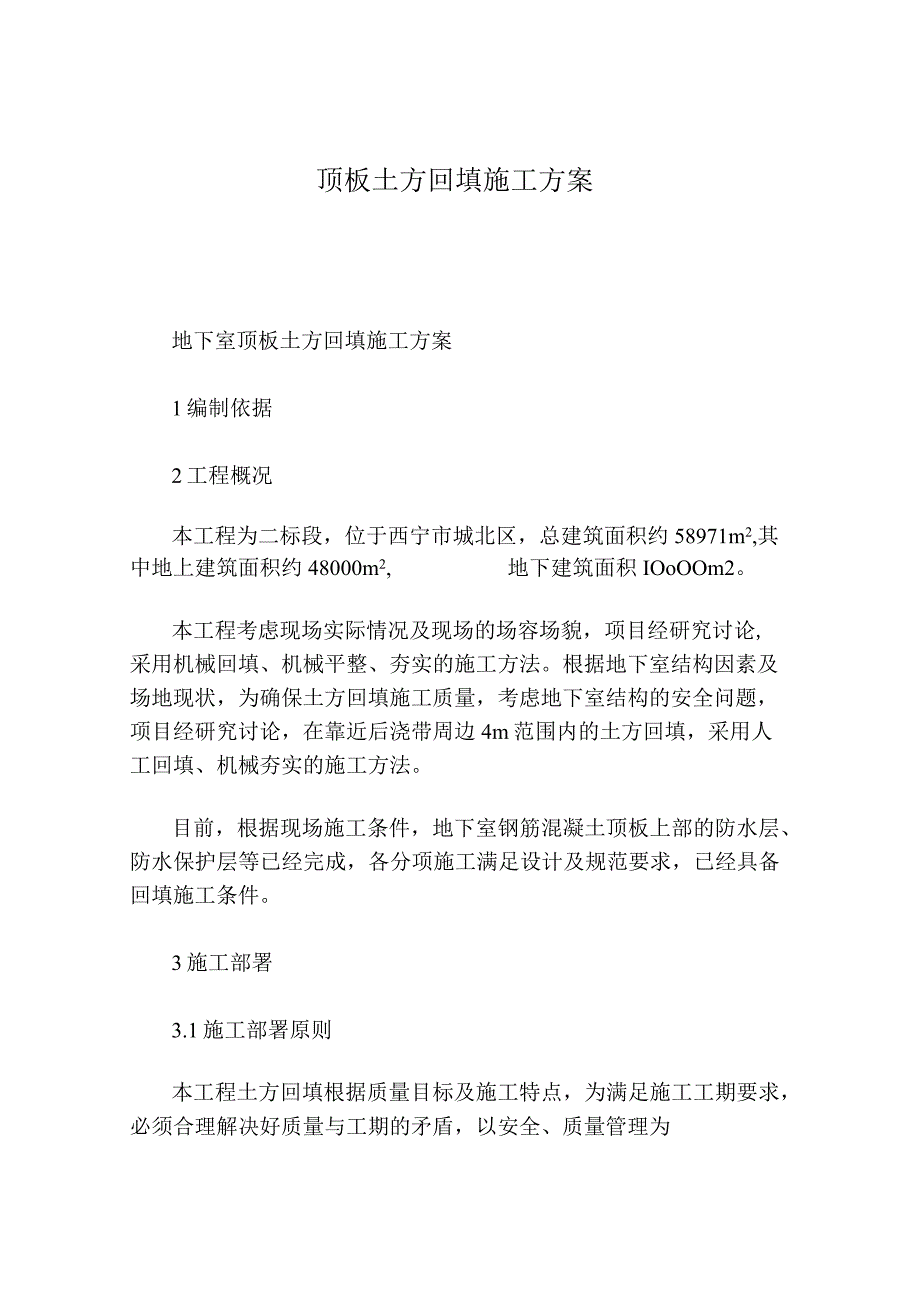

顶板土方回填施工方案.docx_第1页
第1页 / 共12页

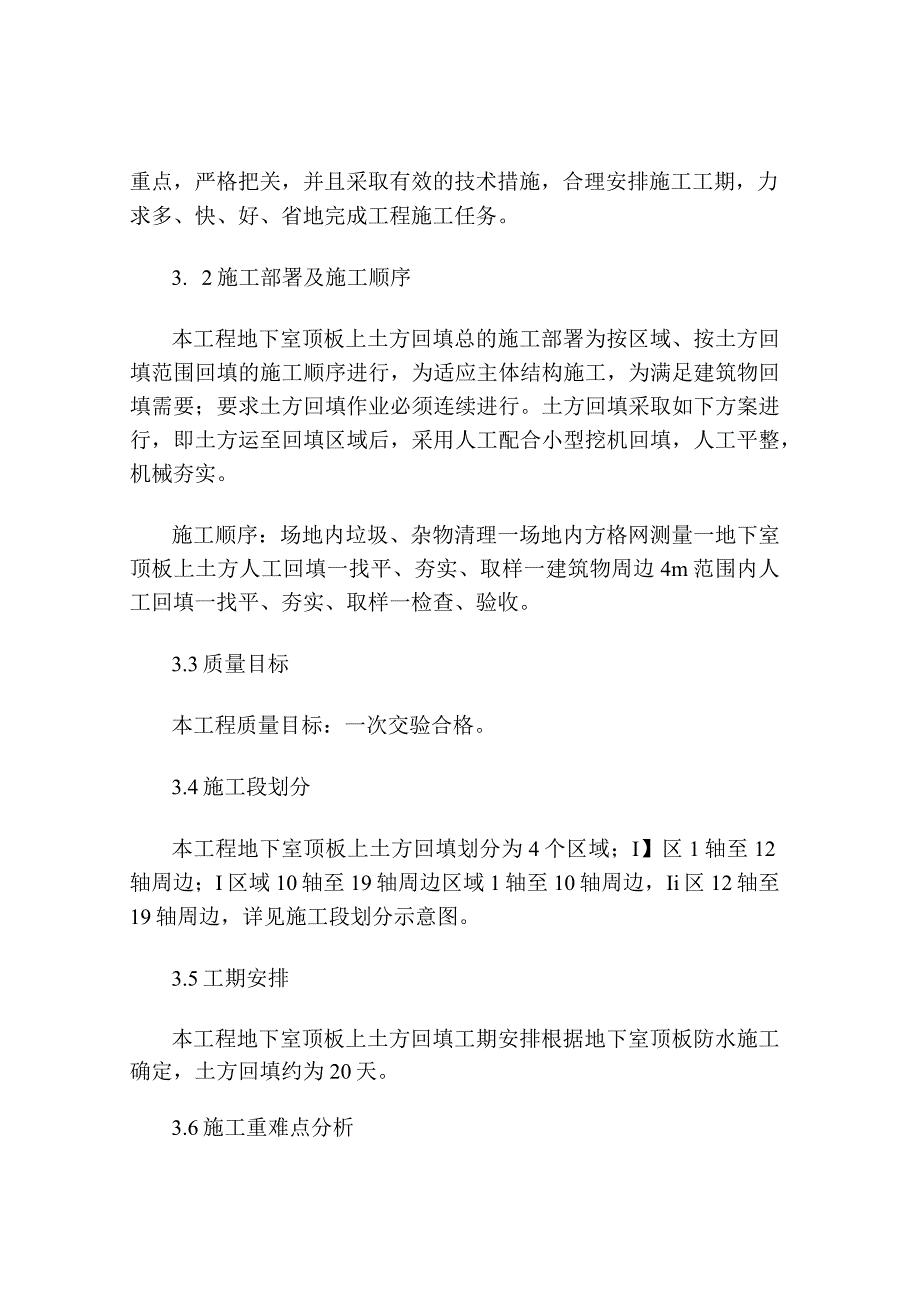

顶板土方回填施工方案.docx_第2页
第2页 / 共12页

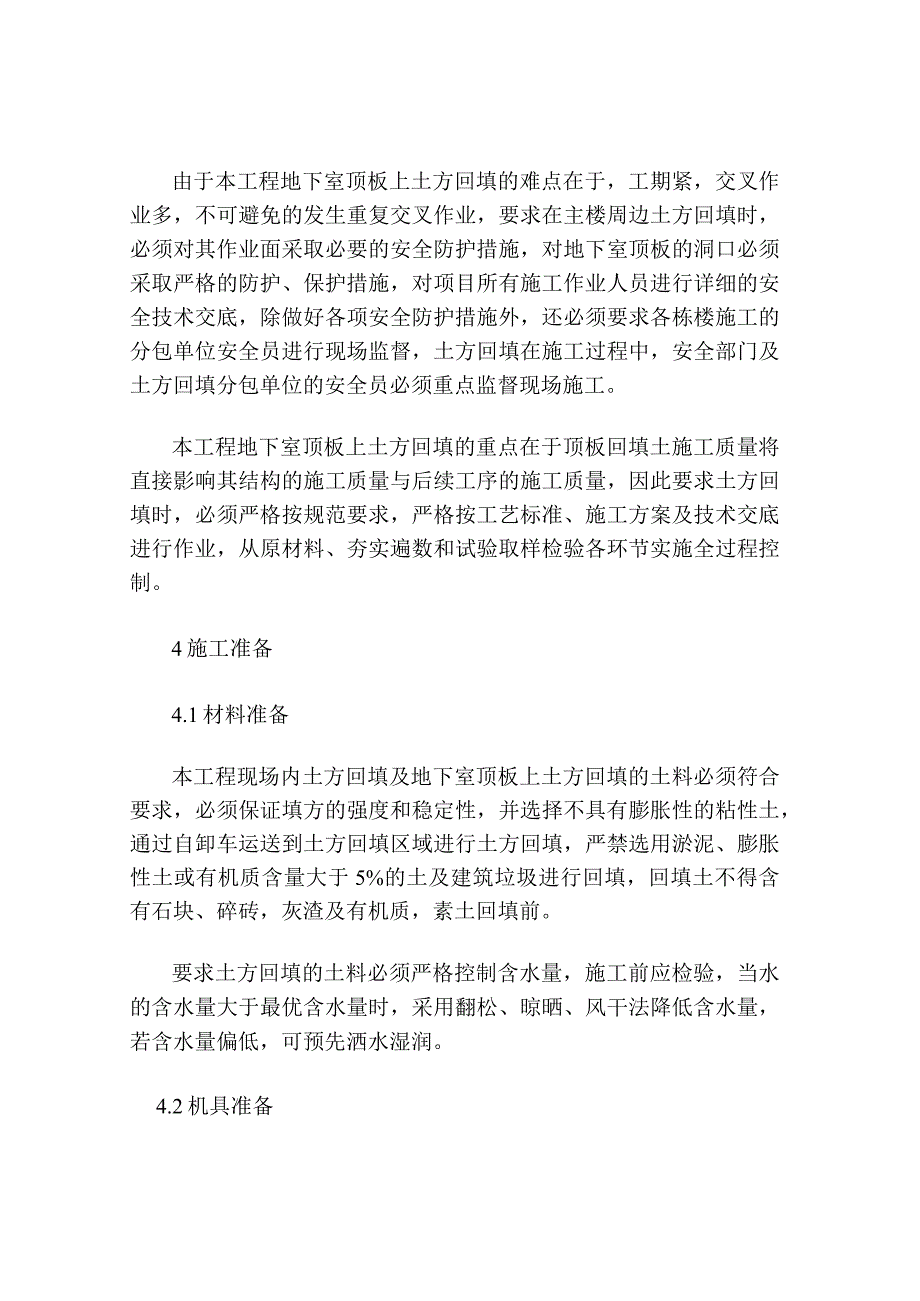

顶板土方回填施工方案.docx_第3页
第3页 / 共12页
顶板土方回填施工方案.docx_第4页
第4页 / 共12页
顶板土方回填施工方案.docx_第5页
第5页 / 共12页
顶板土方回填施工方案.docx_第6页
第6页 / 共12页
顶板土方回填施工方案.docx_第7页
第7页 / 共12页
顶板土方回填施工方案.docx_第8页
第8页 / 共12页
顶板土方回填施工方案.docx_第9页
第9页 / 共12页
顶板土方回填施工方案.docx_第10页
第10页 / 共12页
亲,该文档总共12页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《顶板土方回填施工方案.docx》由会员分享,可在线阅读,更多相关《顶板土方回填施工方案.docx(12页珍藏版)》请在第壹文秘上搜索。

1、顶板土方回填施工方案地下室顶板土方回填施工方案1编制依据2工程概况本工程为二标段,位于西宁市城北区,总建筑面积约58971m2,其中地上建筑面积约48000m2,地下建筑面积IOoOOm2。本工程考虑现场实际情况及现场的场容场貌,项目经研究讨论,采用机械回填、机械平整、夯实的施工方法。根据地下室结构因素及场地现状,为确保土方回填施工质量,考虑地下室结构的安全问题,项目经研究讨论,在靠近后浇带周边4m范围内的土方回填,采用人工回填、机械夯实的施工方法。目前,根据现场施工条件,地下室钢筋混凝土顶板上部的防水层、防水保护层等已经完成,各分项施工满足设计及规范要求,已经具备回填施工条件。3施工部署3.

2、1施工部署原则本工程土方回填根据质量目标及施工特点,为满足施工工期要求,必须合理解决好质量与工期的矛盾,以安全、质量管理为重点,严格把关,并且采取有效的技术措施,合理安排施工工期,力求多、快、好、省地完成工程施工任务。3. 2施工部署及施工顺序本工程地下室顶板上土方回填总的施工部署为按区域、按土方回填范围回填的施工顺序进行,为适应主体结构施工,为满足建筑物回填需要;要求土方回填作业必须连续进行。土方回填采取如下方案进行,即土方运至回填区域后,采用人工配合小型挖机回填,人工平整,机械夯实。施工顺序:场地内垃圾、杂物清理一场地内方格网测量一地下室顶板上土方人工回填一找平、夯实、取样一建筑物周边4m

3、范围内人工回填一找平、夯实、取样一检查、验收。3.3质量目标本工程质量目标:一次交验合格。3.4施工段划分本工程地下室顶板上土方回填划分为4个区域;I】区1轴至12轴周边;I区域10轴至19轴周边区域1轴至10轴周边,Ii区12轴至19轴周边,详见施工段划分示意图。3.5工期安排本工程地下室顶板上土方回填工期安排根据地下室顶板防水施工确定,土方回填约为20天。3.6施工重难点分析由于本工程地下室顶板上土方回填的难点在于,工期紧,交叉作业多,不可避免的发生重复交叉作业,要求在主楼周边土方回填时,必须对其作业面采取必要的安全防护措施,对地下室顶板的洞口必须采取严格的防护、保护措施,对项目所有施工作

4、业人员进行详细的安全技术交底,除做好各项安全防护措施外,还必须要求各栋楼施工的分包单位安全员进行现场监督,土方回填在施工过程中,安全部门及土方回填分包单位的安全员必须重点监督现场施工。本工程地下室顶板上土方回填的重点在于顶板回填土施工质量将直接影响其结构的施工质量与后续工序的施工质量,因此要求土方回填时,必须严格按规范要求,严格按工艺标准、施工方案及技术交底进行作业,从原材料、夯实遍数和试验取样检验各环节实施全过程控制。4施工准备4.1材料准备本工程现场内土方回填及地下室顶板上土方回填的土料必须符合要求,必须保证填方的强度和稳定性,并选择不具有膨胀性的粘性土,通过自卸车运送到土方回填区域进行土

5、方回填,严禁选用淤泥、膨胀性土或有机质含量大于5%的土及建筑垃圾进行回填,回填土不得含有石块、碎砖,灰渣及有机质,素土回填前。要求土方回填的土料必须严格控制含水量,施工前应检验,当水的含水量大于最优含水量时,采用翻松、晾晒、风干法降低含水量,若含水量偏低,可预先洒水湿润。4.2机具准备序号名称单位数量备注4板车台场内运土卸土560小型挖机台场内平整6水准仪台7其它器具件若干夯实机、钢尺、铁锹、胶皮管、喷壶、标准斗、小线和木折尺等4.3施工条件准备4.3.1场内土方回填及地下室顶板上土方回填前,必须清除场地内垃圾、杂物,排除场地内积水,并通过监理对地下室顶板的检查验收。4.3.2场内土方回填及地

6、下室顶板上土方回填前,必须测量好场地标高控制线,并在明显部位做好水平标志,如在地下室坡道墙、通风井墙、主楼墙上,并根据填土厚度画出水平控制线。4.3.3必须确定好土方回填机械、土方车辆进场时行走路线,必须事先经过检查,必要时要进行加固加宽等准备工作。4.3.4施工用具、机械设备已进场配备齐全,并经调试、维修试用,满足施工要求,场地内各种障碍物已清除干净,具备土方回填条件。4.3.5土方回填前必须根据工程特点、填方土料种类、密实度要求、施工条件等,合理确定填方土料含水量控制范围、虚铺厚度和压实遍数等参数。4.3.6土方回填前,用水准仪将回填土水平控制标高测量在控制桩上,以控制土方回填厚度。4.3

7、.7确定好土方机械、车辆的行走路线,对后浇带四周4m范围内,不得采用机械回填,必须采用人工进行回填。4.3.8土方回填前,由工程部向分包作业班组、质检员、安全员进行详细的安全、技术交底,将回填区域划分、根据压实试验确定的压实参数、施工方法等问题交代清楚。4.4技术准备4.4.1组织施工技术人员熟悉仔细审查图纸,了解设计意图,清楚各构件、部位的尺寸关系,了解回填土的流水组织程序。并进行施工图审查及专业校核,对施工人员进行详细明确的交底,做到人人心中有数。4.4.2学习有关的规范、规程,编制施工方案并进行方案交底,明确回填土施工过程中应注意的事项。4.4.3项目技术部门编制专项回填土方案,组织相关

8、人员对方案进行讨论和交底。4.4.4现场各区域责任工程师,必须对土方回填施工操作班组进行书面和口头交底,明确操作中的技术要求和质量控制标准和措施。回填前,分包队伍管理层必须向其操作层进行方案、措施交底。4.4.5在施工前,必须认真查阅图纸、方案、相关安全质量规范,了解掌握回填土的施工工艺,按施工方案和技术规程对操作者进行技术安全交底,并下达具有可操作性、可实施的技术交底书。4.4.6回填前,必须完成地下室顶板防水层验收手续。4.4.7认真做好材料进场验收检验工作,复查材料材质证明及材料进场存储工作。做好回填土施工的技术资料和施工过程中的检验记录,并及时收集和整理上述资料,以保证技术资料的及时、

9、准确、完整。4. 5人员准备场内土方回填及地下室顶板上土方回填,现场配备专职责任人1名负责整个工程的土方回填工作,设质量检查员1名;值班电工2名;工人10名。5主要施工技术措施5.1操作工艺4.1.1 场地内垃圾、杂物清理地下室顶板上土方回填前,必须将场地上土方回填区域的垃圾、杂物清除干净。5. 1.2地下室顶板防水层验收、标高测量地下室顶板上土方回填前,必须通过项目质量检查工程师检查,并及时会同甲方、监理对地下室顶板的防水层进行检查验收,地下室顶板试水必须符合要求,并办好各项隐检签证手续。必须在回填时由甲方、监理对场地标高进行测量。5.1.3 土方进场、检验土质外购土方进场、检验土质必须检验

10、回填土的质量有无杂物。粒径是否符合规定,以及回填土的含水量是否在控制的范围内;如含水量偏高,可采用翻松、晾晒或均匀掺入干土等措施;如遇回填土的含水量偏低,可采用预先洒水湿润、增加压实遍数等措施。5.1.4 机械压实及人工配合机械夯打密实a.在靠近建筑物周边与压路机不能碾压的地方采用蛙式打夯机夯实,每步夯击不少于三遍,打夯时应一夯压半夯,夯夯相接,行行相接,纵横交叉;机械打夯完成后,靠墙边及转角处需人工夯实。b.在土方回填过程中,如遇降雨,要求在降雨前,必须及时压实作业面表层松土,并将作业面作成拱面或坡面以利排水,雨后应晾晒或对填土面的淤泥清除,合格后方可行下道工序。在整个回填过程中,设置专人保

11、证观测仪器与测量工作的正常进行,并保护所埋设的仪器和测量标志的完好。C.找平与验收:土方回填最上一层完成后,应拉线或用靠尺检查标高和平整度,超高处用铁锹铲平;低洼处应及时补土,完成土方的回填施工。e回填土每层夯(压)实后,根据相关的规范规定,分别按取样平面图的点位进行环刀取样,测出回填土的质量密度,达到设计要求或规范规定后,方可进9.6 施工现场必须遵守一切有关安全规程,服从指挥,严禁破坏场内设施,严禁无证操作机械电器设备。9.7 在防护设施不全或无安全交底时施工作业人员有权拒绝违章操作、违章指挥。9.8 场地土方回填时,不仅要避开上部结构施工时的物体打击区域,而且在回填土操作区域上方用跳板设

12、置硬质隔离层,避免交叉作业,以防发生事故。9.9 土方回填时,严禁汽车直接卸土;卸土时必须派专人指挥。9.10 场照明灯具的架设高度必须符合有关安全规程的要求,不低于2.5m。夜间施工必须有足够的照明设施。10环保措施10.1为防止噪音扬尘扰民,运土车辆进场时严禁鸣笛,且运土车辆须做好防尘措施,运土车辆在行车时,不得尘土飞扬影响市容,运土车辆出入场时须清理,不得带土入路。10.2对扬尘的控制:配备洒水车,对干土等洒水或覆盖,防止扬尘。10.3对机械的噪声控制:符合国家和地方的有关规定。10.4要求运土车辆必须加以覆盖,防止遗洒。10.5 由于本工程建筑面积大,施工现场内车辆较多,回填土工作必须与其它工作统一协调安排,所有土方运输车辆进入现场,设专人指挥车辆,严格按现场平面布置所指定的堆土位置堆放土方。10.6 随时派专人清扫场区施工道路,适量撒水压尘,达到环卫要求。10.7 7在土方回填及运土过程中,对施工道路上所造成的遗撒,必须及时清扫清理。10.8 区域责任工程师必须对施工班组作业区的现场文明负责,必须落实到人。10.9 完成各项施工任务,必须做到工完场清。项目部

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
