《主体钢结构子分部工程质量评估报告.docx》由会员分享,可在线阅读,更多相关《主体钢结构子分部工程质量评估报告.docx(3页珍藏版)》请在第壹文秘上搜索。

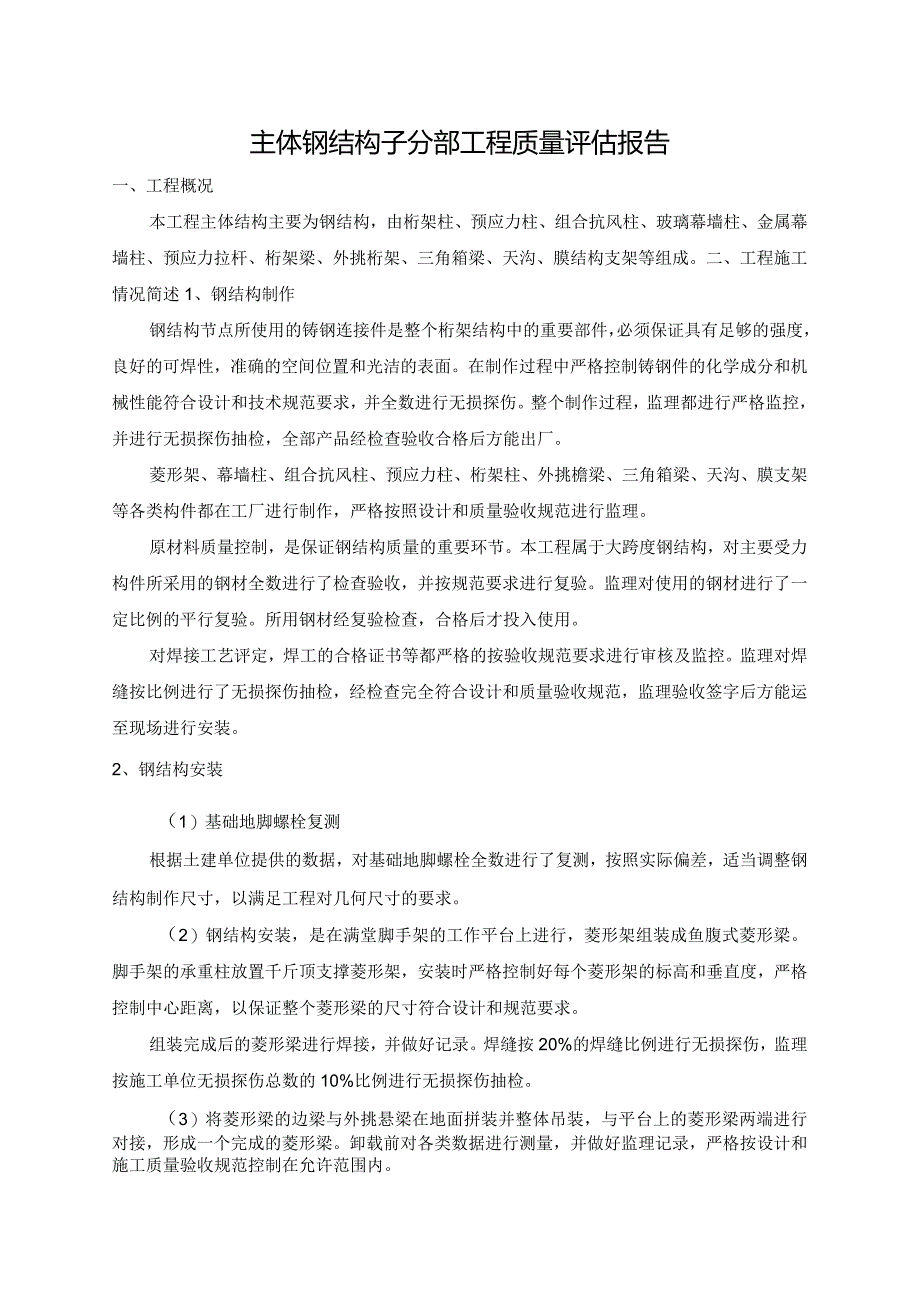

1、主体钢结构子分部工程质量评估报告一、工程概况本工程主体结构主要为钢结构,由桁架柱、预应力柱、组合抗风柱、玻璃幕墙柱、金属幕墙柱、预应力拉杆、桁架梁、外挑桁架、三角箱梁、天沟、膜结构支架等组成。二、工程施工情况简述1、钢结构制作钢结构节点所使用的铸钢连接件是整个桁架结构中的重要部件,必须保证具有足够的强度,良好的可焊性,准确的空间位置和光洁的表面。在制作过程中严格控制铸钢件的化学成分和机械性能符合设计和技术规范要求,并全数进行无损探伤。整个制作过程,监理都进行严格监控,并进行无损探伤抽检,全部产品经检查验收合格后方能出厂。菱形架、幕墙柱、组合抗风柱、预应力柱、桁架柱、外挑檐梁、三角箱梁、天沟、膜
2、支架等各类构件都在工厂进行制作,严格按照设计和质量验收规范进行监理。原材料质量控制,是保证钢结构质量的重要环节。本工程属于大跨度钢结构,对主要受力构件所采用的钢材全数进行了检查验收,并按规范要求进行复验。监理对使用的钢材进行了一定比例的平行复验。所用钢材经复验检查,合格后才投入使用。对焊接工艺评定,焊工的合格证书等都严格的按验收规范要求进行审核及监控。监理对焊缝按比例进行了无损探伤抽检,经检查完全符合设计和质量验收规范,监理验收签字后方能运至现场进行安装。2、钢结构安装(1)基础地脚螺栓复测根据土建单位提供的数据,对基础地脚螺栓全数进行了复测,按照实际偏差,适当调整钢结构制作尺寸,以满足工程对
3、几何尺寸的要求。(2)钢结构安装,是在满堂脚手架的工作平台上进行,菱形架组装成鱼腹式菱形梁。脚手架的承重柱放置千斤顶支撑菱形架,安装时严格控制好每个菱形架的标高和垂直度,严格控制中心距离,以保证整个菱形梁的尺寸符合设计和规范要求。组装完成后的菱形梁进行焊接,并做好记录。焊缝按20%的焊缝比例进行无损探伤,监理按施工单位无损探伤总数的10%比例进行无损探伤抽检。(3)将菱形梁的边梁与外挑悬梁在地面拼装并整体吊装,与平台上的菱形梁两端进行对接,形成一个完成的菱形梁。卸载前对各类数据进行测量,并做好监理记录,严格按设计和施工质量验收规范控制在允许范围内。(4)将桁架柱、金属幕墙柱、玻璃幕墙柱、组合抗
4、风柱、预应力柱各自安装到位。预应力拉杆安装完毕,卸载前进行60%的预应力张拉,卸载后进行40%张拉。张拉过程,监理进行全程监控,以保证工程质量。三、工程质量评估依据钢结构工程施工质量验收规范建筑工程施工质量验收统一标准建筑钢结构焊接规程低合金高强度结构钢结构用无缝钢管经批准的施工方案四、施工单位检查评定结果主体工程完成经检验合格后,施工单位编制了主体工程施工小结。检验批质量验收全部合格,分项工程全部合格,主体结构分部(子分部)工程施工单位检查评定合格。五、建筑工程质量验收组织情况1、在施工过程中,监理人员进行平行、旁站或巡回的方法进行监理,对施工质量进行察看和测量,并参加施工单位的重要项目的检
5、测。每个检验批完成后,专业监理工程师组织施工单位项目专业质量检查员进行了验收,对符合验收规范规定的项目填写合格,对不符合验收规范规定的项目,暂不填写,待处理后再验收。验收项全部合格后在检验批质量验收记录上写出验收结论并签字盖章。2、分项工程完成后,由监理工程师组织施工单位项目技术负责人等进行了验收,填写验收结论,并在分项工程质量验收记录上签字盖章。3、分部(子分部)工程完成后,由施工单位写出施工小结,填写分部(子分部)工程验收记录,由总监理工程师组织施工单位项目经理和有关勘察、设计单位项目负责人进行了验收。施工质量符合设计及规范要求。在验收记录单上填写验收意见后进行了签字盖章。六、工程质量验收

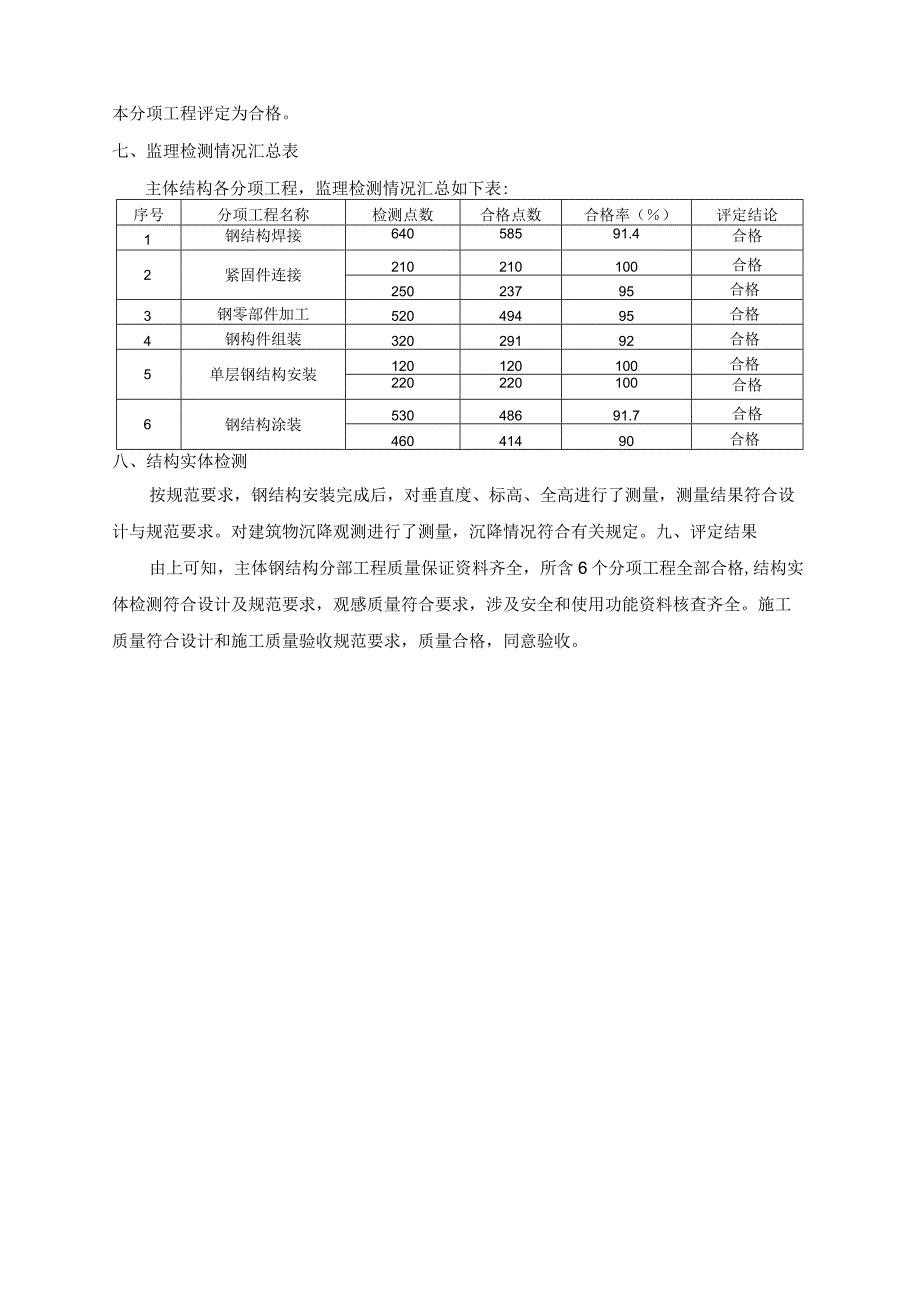

6、情况本分项工程共有检验批23项,验收全部合格,施工单位自评数据符合规范要求,本分项工程评定为合格。七、监理检测情况汇总表主体结构各分项工程,监理检测情况汇总如下表:序号分项工程名称检测点数合格点数合格率()评定结论1钢结构焊接64058591.4合格2紧固件连接210210100合格25023795合格3钢零部件加工52049495合格4钢构件组装32029192合格5单层钢结构安装120120100合格220220100合格6钢结构涂装53048691.7合格46041490合格八、结构实体检测按规范要求,钢结构安装完成后,对垂直度、标高、全高进行了测量,测量结果符合设计与规范要求。对建筑物沉降观测进行了测量,沉降情况符合有关规定。九、评定结果由上可知,主体钢结构分部工程质量保证资料齐全,所含6个分项工程全部合格,结构实体检测符合设计及规范要求,观感质量符合要求,涉及安全和使用功能资料核查齐全。施工质量符合设计和施工质量验收规范要求,质量合格,同意验收。
