铣刨工程施工方案.docx

上传人:p** 文档编号:907272 上传时间:2024-04-01 格式:DOCX 页数:6 大小:32.09KB
下载 相关 举报
铣刨工程施工方案.docx_第1页
第1页 / 共6页
铣刨工程施工方案.docx_第2页
第2页 / 共6页
铣刨工程施工方案.docx_第3页
第3页 / 共6页
铣刨工程施工方案.docx_第4页
第4页 / 共6页
铣刨工程施工方案.docx_第5页
第5页 / 共6页
铣刨工程施工方案.docx_第6页
第6页 / 共6页
亲,该文档总共6页,全部预览完了,如果喜欢就下载吧!
资源描述

《铣刨工程施工方案.docx》由会员分享,可在线阅读,更多相关《铣刨工程施工方案.docx(6页珍藏版)》请在第壹文秘上搜索。

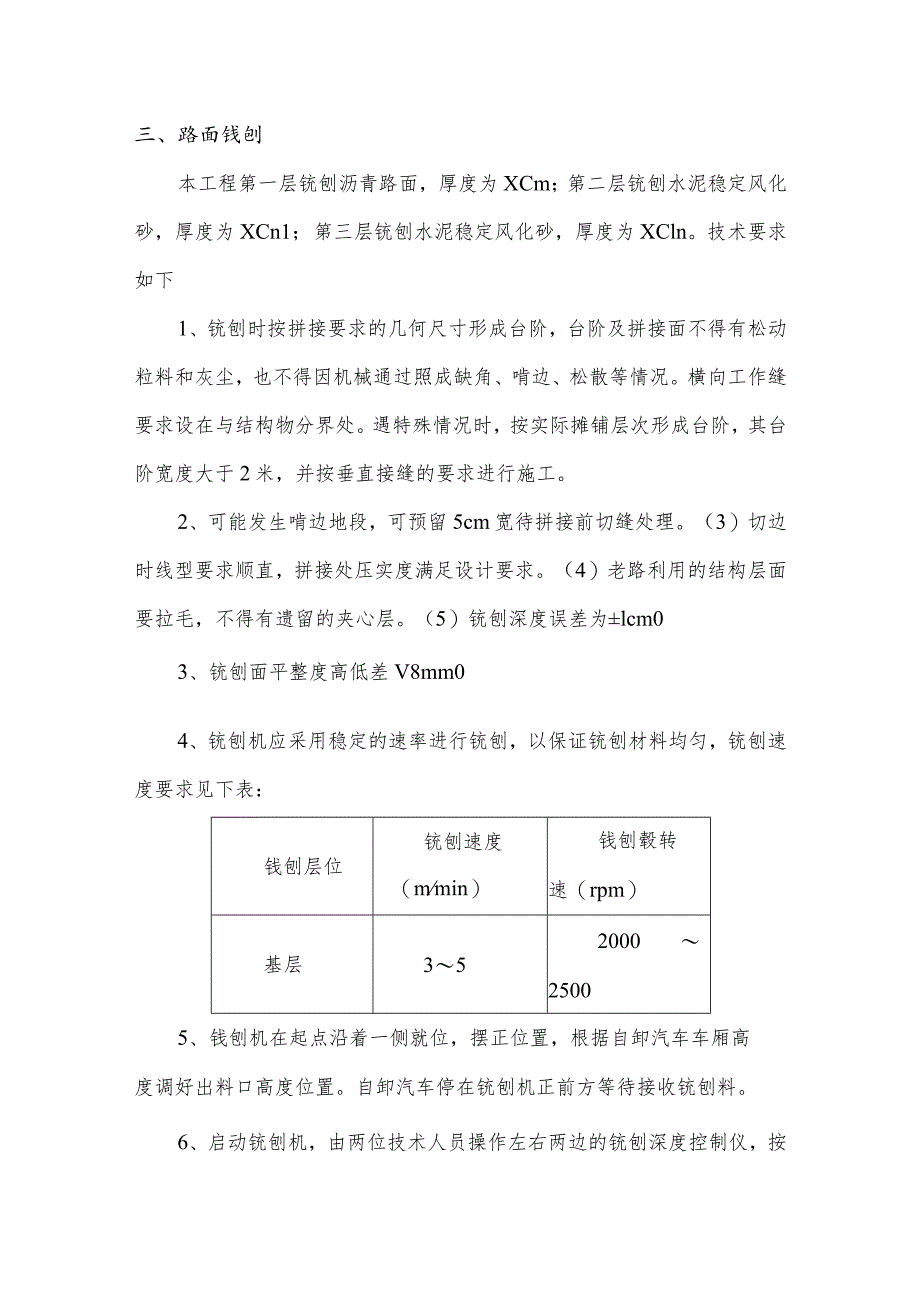

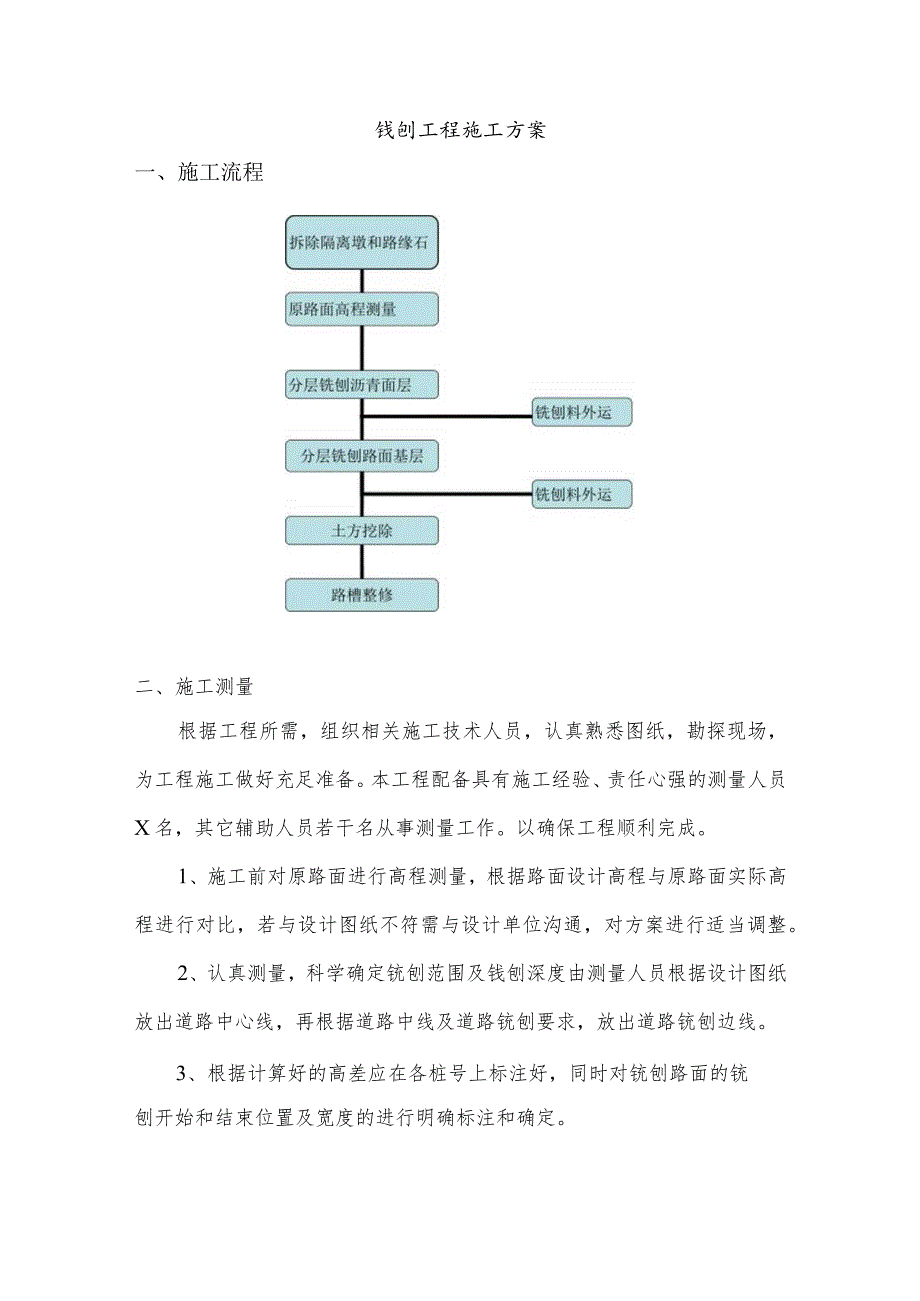

1、钱刨工程施工方案一、施工流程二、施工测量根据工程所需,组织相关施工技术人员,认真熟悉图纸,勘探现场,为工程施工做好充足准备。本工程配备具有施工经验、责任心强的测量人员X名,其它辅助人员若干名从事测量工作。以确保工程顺利完成。1、施工前对原路面进行高程测量,根据路面设计高程与原路面实际高程进行对比,若与设计图纸不符需与设计单位沟通,对方案进行适当调整。2、认真测量,科学确定铳刨范围及钱刨深度由测量人员根据设计图纸放出道路中心线,再根据道路中线及道路铳刨要求,放出道路铳刨边线。3、根据计算好的高差应在各桩号上标注好,同时对铳刨路面的铳刨开始和结束位置及宽度的进行明确标注和确定。三、路面钱刨本工程第

2、一层铳刨沥青路面,厚度为XCm;第二层铳刨水泥稳定风化砂,厚度为XCn1;第三层铳刨水泥稳定风化砂,厚度为XCln。技术要求如下1、铳刨时按拼接要求的几何尺寸形成台阶,台阶及拼接面不得有松动粒料和灰尘,也不得因机械通过照成缺角、啃边、松散等情况。横向工作缝要求设在与结构物分界处。遇特殊情况时,按实际摊铺层次形成台阶,其台阶宽度大于2米,并按垂直接缝的要求进行施工。2、可能发生啃边地段,可预留5cm宽待拼接前切缝处理。(3)切边时线型要求顺直,拼接处压实度满足设计要求。(4)老路利用的结构层面要拉毛,不得有遗留的夹心层。(5)铳刨深度误差为lcm03、铳刨面平整度高低差V8mm04、铳刨机应采用

3、稳定的速率进行铳刨,以保证铳刨材料均匀,铳刨速度要求见下表:钱刨层位铳刨速度(mmin)钱刨毂转速(rpm)基层35200025005、钱刨机在起点沿着一侧就位,摆正位置,根据自卸汽车车厢高度调好出料口高度位置。自卸汽车停在铳刨机正前方等待接收铳刨料。6、启动铳刨机,由两位技术人员操作左右两边的铳刨深度控制仪,按要求调好深度。待深度调好后,由操作手进行铳刨操作。7、铳刨过程中,前方由专人指挥自卸汽车向前移动,以免铳刨机的出料传送带碰到自卸汽车后车厢,同时观察车厢是否装满,指挥铳刨机停止输出铳刨料。指挥下一辆自卸汽车就位接收铳刨料。同时指挥铳刨机的掉头或者倒车工作。8、铳刨过程中,两位技术人员要

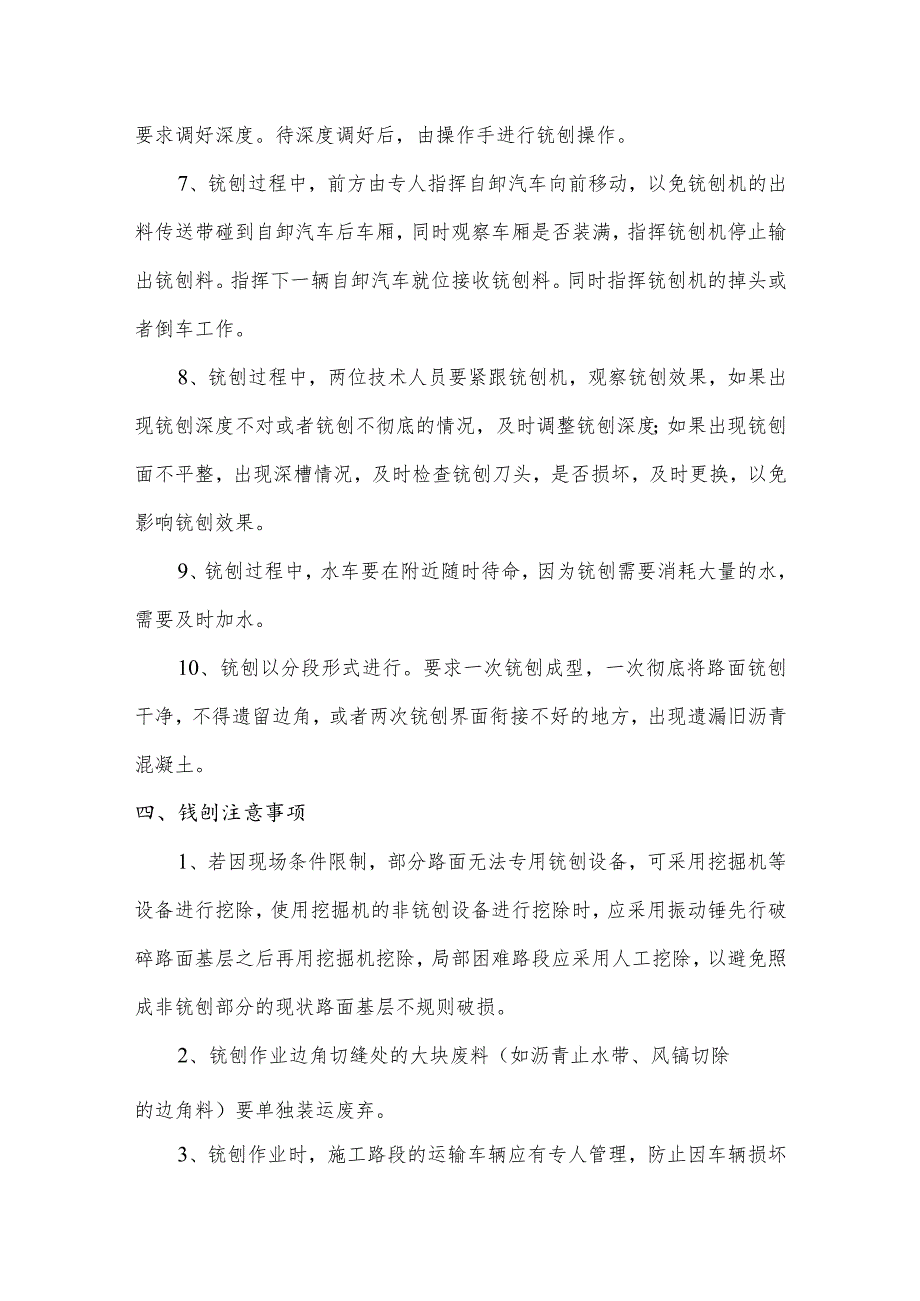

4、紧跟铳刨机,观察铳刨效果,如果出现铳刨深度不对或者铳刨不彻底的情况,及时调整铳刨深度;如果出现铳刨面不平整,出现深槽情况,及时检查铳刨刀头,是否损坏,及时更换,以免影响铳刨效果。9、铳刨过程中,水车要在附近随时待命,因为铳刨需要消耗大量的水,需要及时加水。10、铳刨以分段形式进行。要求一次铳刨成型,一次彻底将路面铳刨干净,不得遗留边角,或者两次铳刨界面衔接不好的地方,出现遗漏旧沥青混凝土。四、钱刨注意事项1、若因现场条件限制,部分路面无法专用铳刨设备,可采用挖掘机等设备进行挖除,使用挖掘机的非铳刨设备进行挖除时,应采用振动锤先行破碎路面基层之后再用挖掘机挖除,局部困难路段应采用人工挖除,以避免

5、照成非铳刨部分的现状路面基层不规则破损。2、铳刨作业边角切缝处的大块废料(如沥青止水带、风镐切除的边角料)要单独装运废弃。3、铳刨作业时,施工路段的运输车辆应有专人管理,防止因车辆损坏台阶边缘,影响搭接质量。五、废料外运对于没有输送到自卸汽车上的铳刨料,堆到路面上,要及时人工清理,以免影响以后交通,铳刨的废料采用边铳刨边运出的方法。施工场地周围设置围挡。六、路槽整修对根据设计标高形成的新路基进行复测,复测后,对新路基表层30Cm内应复压,采用路基分层填筑的碾压方案进行碾压并调平标高。1、碾压:机械挖好路槽,并经人工整平后,要立即碾压,碾压时,以达到最大压实度,碾压要由轻到重,先用1215吨的压

6、路机初压几遍后,再用30吨振动压路机压实。纵坡的路段,自坡低处压向高处,由慢到快,碾压前后行间,必须重迭压路机轮宽一半,使路槽全宽范围内碾压均匀密实。压路机碾压不到的地方,要用电动夯夯实,打夯时,前后左右均应重迭一半。2、压好的路槽,断面要同路拱一致,表面平整,没有波状起伏以及显著轮迹。3、检验压实度及弯沉达到要求后,报检工地监理工程师检验批准,进行下道工序。七、工期保证措施:1、道路施工管理组织机构及时成立、按时到位,建立健全组织机构,对内指挥施工生产,对外负责合同履行及协调联络Q2、组织施工力量按时进场:施工队伍按时进场,机械设备将随同施工队伍迅速到位,确保工程按时完工。3、施工准备抓早抓

7、紧:做好施工准备工作,认真复核图纸组织进行设计技术交底,进一步完善、落实施工方案。施工中遇到问题影响进度时,将统筹安排,及时调整,确保机械、人员进场,确保总体工期。4、施工组织不断优化:以施工组织进度和工期要求为依据,及时完善施工组织设计,落实施工方案,报监理工程师审批。根据施工情况变化,不断进行管理优化、方案优化、施工优化,使工序衔接,劳动力组织、机具设备、工期安排等有利于施工生产。5、及时掌握并迅速、准确地处理影响施工进度的各种问题。对工程交叉和施工干扰应加强指挥和协调,对重大关键问题超前研究,制定措施,及时调整工序和调动人、财、物、机,保证工程的连续性和均衡性。6、确保劳力充足、高效:根据工程需要,配备充足的技术人员和技术工人,并采用各项措施,提高劳动者技术素质和工作质量。强化施工管理严明劳动纪律,对劳动力实行动态管理,优化组合,使作业专业化、规范化。7、实行责任制考核评定工作。8、安排好雨季的施工:根据当地气象、水文资料,有预见性地调整各项工作的施工顺序,作好预防工作,使工程有序和不间断的进行。9、切实做到加强机械设备的检修和维修工作,配齐维修人员,配足常用配件,确保机械正常运转,对主要工序要储备一定的备用机械,确保机械化施工顺利进行。铳刨深度的确定应结合路面底基层摊铺进度及顺序,每段应在摊铺前7天进行整理,但为确保不耽误路面施工,应提前做好至少1段的旧路面整修。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 汽车/机械/制造 > 制造加工工艺

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
