CFG桩施工设计方案.docx

上传人:p** 文档编号:908415 上传时间:2024-04-01 格式:DOCX 页数:23 大小:44.48KB
下载 相关 举报
CFG桩施工设计方案.docx_第1页
第1页 / 共23页
CFG桩施工设计方案.docx_第2页
第2页 / 共23页
CFG桩施工设计方案.docx_第3页
第3页 / 共23页
CFG桩施工设计方案.docx_第4页
第4页 / 共23页
CFG桩施工设计方案.docx_第5页
第5页 / 共23页
CFG桩施工设计方案.docx_第6页
第6页 / 共23页
CFG桩施工设计方案.docx_第7页
第7页 / 共23页
CFG桩施工设计方案.docx_第8页
第8页 / 共23页
CFG桩施工设计方案.docx_第9页
第9页 / 共23页
CFG桩施工设计方案.docx_第10页
第10页 / 共23页
亲,该文档总共23页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

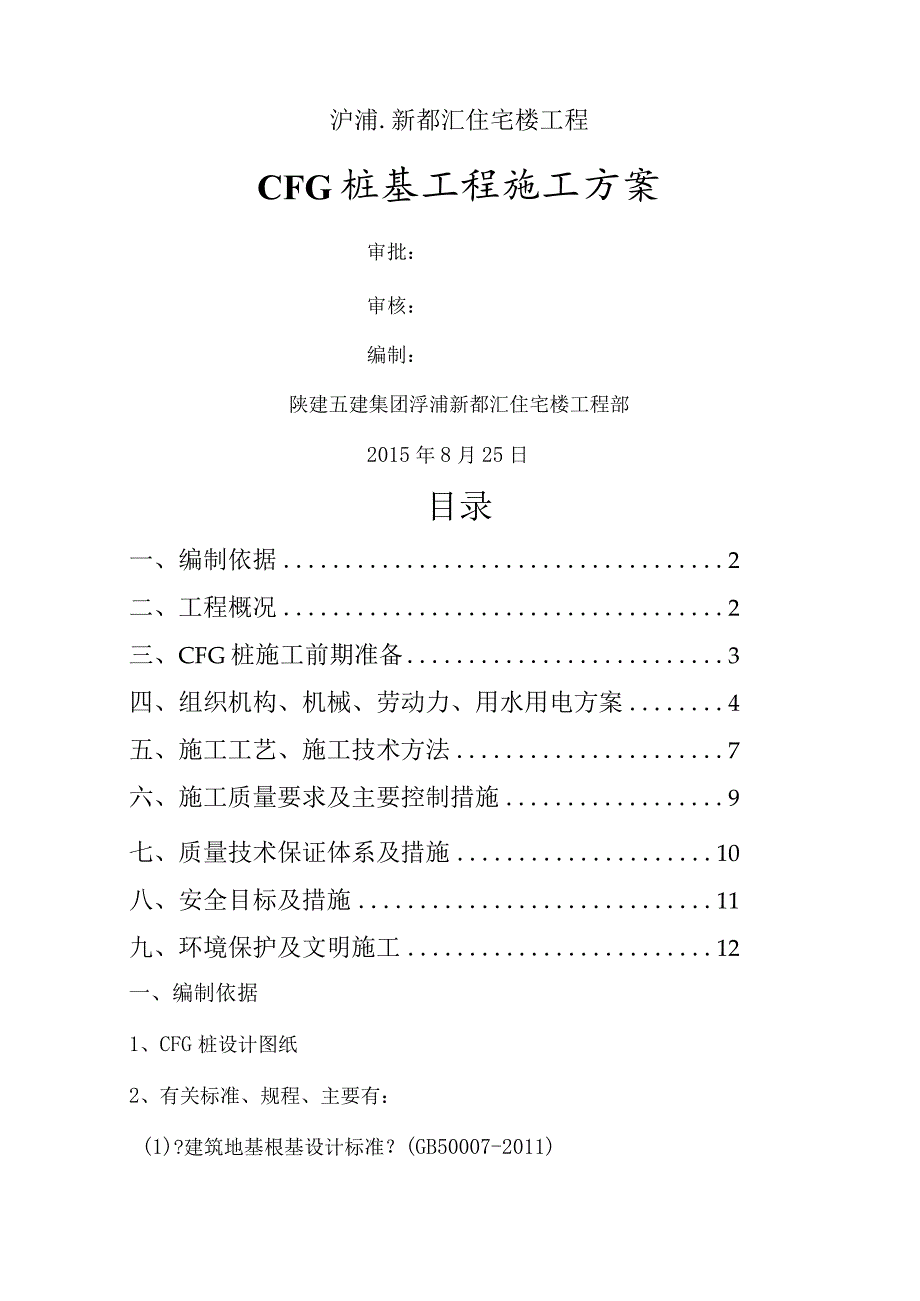

《CFG桩施工设计方案.docx》由会员分享,可在线阅读,更多相关《CFG桩施工设计方案.docx(23页珍藏版)》请在第壹文秘上搜索。

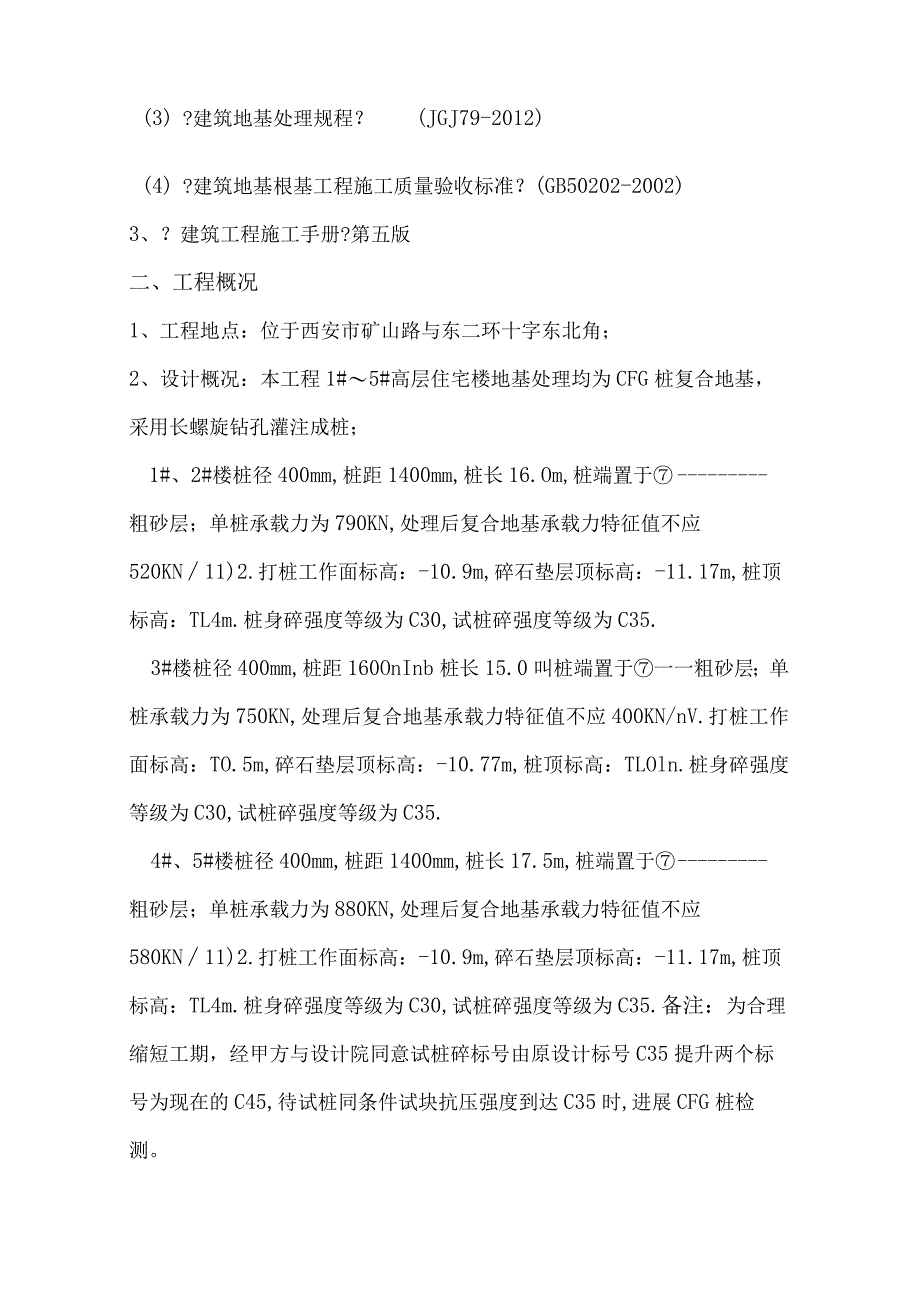

1、沪浦.新都汇住宅楼工程CFG桩基工程施工方案审批:审核:编制:陕建五建集团浮浦新都汇住宅楼工程部2015年8月25日目录一、编制依据2二、工程概况2三、CFG桩施工前期准备3四、组织机构、机械、劳动力、用水用电方案4五、施工工艺、施工技术方法7六、施工质量要求及主要控制措施9七、质量技术保证体系及措施10八、安全目标及措施11九、环境保护及文明施工12一、编制依据1、CFG桩设计图纸2、有关标准、规程、主要有:(1)?建筑地基根基设计标准?(GB50007-2011)(3) ?建筑地基处理规程?(JGJ79-2012)(4) ?建筑地基根基工程施工质量验收标准?(GB50202-2002)3、

2、?建筑工程施工手册?第五版二、工程概况1、工程地点:位于西安市矿山路与东二环十字东北角;2、设计概况:本工程1#5#高层住宅楼地基处理均为CFG桩复合地基,采用长螺旋钻孔灌注成桩;1#、2#楼桩径400mm,桩距1400mm,桩长16.Om,桩端置于粗砂层;单桩承载力为790KN,处理后复合地基承载力特征值不应520KN11)2.打桩工作面标高:-10.9m,碎石垫层顶标高:-11.17m,桩顶标高:TL4m.桩身碎强度等级为C30,试桩碎强度等级为C35.3#楼桩径400mm,桩距160OnInb桩长15.0叫桩端置于一一粗砂层;单桩承载力为750KN,处理后复合地基承载力特征值不应400K

3、N/nV.打桩工作面标高:TO.5m,碎石垫层顶标高:-10.77m,桩顶标高:TLOln.桩身碎强度等级为C30,试桩碎强度等级为C35.4#、5#楼桩径400mm,桩距1400mm,桩长17.5m,桩端置于粗砂层;单桩承载力为880KN,处理后复合地基承载力特征值不应580KN11)2.打桩工作面标高:-10.9m,碎石垫层顶标高:-11.17m,桩顶标高:TL4m.桩身碎强度等级为C30,试桩碎强度等级为C35.备注:为合理缩短工期,经甲方与设计院同意试桩碎标号由原设计标号C35提升两个标号为现在的C45,待试桩同条件试块抗压强度到达C35时,进展CFG桩检测。三、CFG桩施工前期准备(

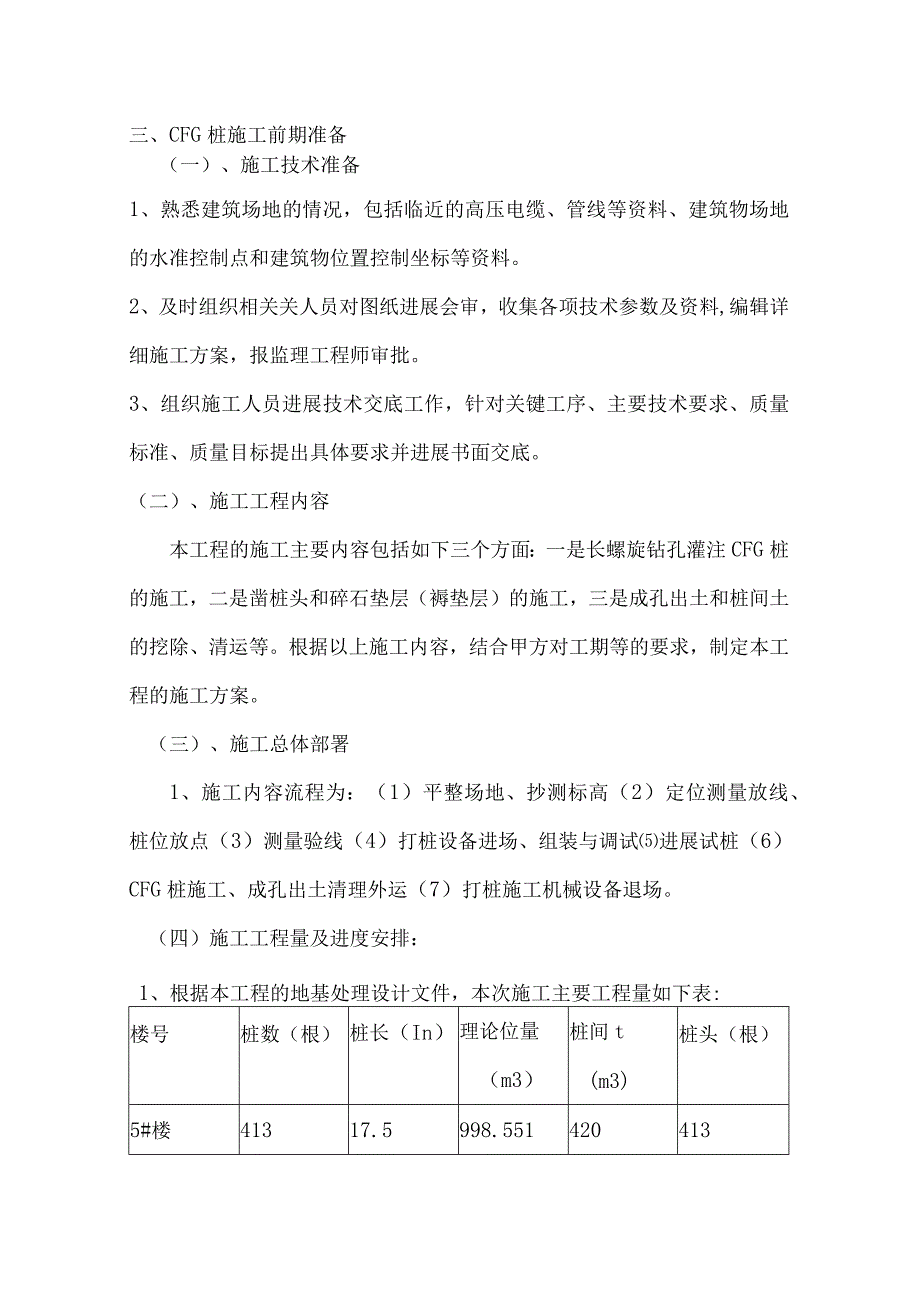

4、一)、施工技术准备1、熟悉建筑场地的情况,包括临近的高压电缆、管线等资料、建筑物场地的水准控制点和建筑物位置控制坐标等资料。2、及时组织相关关人员对图纸进展会审,收集各项技术参数及资料,编辑详细施工方案,报监理工程师审批。3、组织施工人员进展技术交底工作,针对关键工序、主要技术要求、质量标准、质量目标提出具体要求并进展书面交底。(二)、施工工程内容本工程的施工主要内容包括如下三个方面:一是长螺旋钻孔灌注CFG桩的施工,二是凿桩头和碎石垫层(褥垫层)的施工,三是成孔出土和桩间土的挖除、清运等。根据以上施工内容,结合甲方对工期等的要求,制定本工程的施工方案。(三)、施工总体部署1、施工内容流程为:

5、(1)平整场地、抄测标高(2)定位测量放线、桩位放点(3)测量验线(4)打桩设备进场、组装与调试进展试桩(6)CFG桩施工、成孔出土清理外运(7)打桩施工机械设备退场。(四)施工工程量及进度安排:1、根据本工程的地基处理设计文件,本次施工主要工程量如下表:楼号桩数(根)桩长(In)理论位量(m3)桩间t(m3)桩头(根)5#楼41317.5998.5514204131#楼62416.51422.4954906244#楼452181124.0693534523#楼31715.5678.8493203172#楼62416.51422.4954906242、1#5#楼每栋楼CFG桩施工工期为15个有

6、效工作日,20min根;3、施工顺序:5#1#4#3#2#,同素土挤密桩形成流水施工;(五)、施工现场平面布置1、本工程施工现场布置主要为办公区和施工区,在施工区内重点考虑地泵放置的位置和碎罐车的行车路线,罐车主要考虑从西大门处进入,从西大门处坡道进入基坑。2、场地平整,施工用水接电至基槽边。根据施工的要求接好电源及水源,施工用电每台桩机不少于200KW,提供不少于2th的水源。3、作好基坑上下坡道并保证施工车辆进出场道路畅通。4、保护好根基边轴线控制点及高程控制点,为桩位放线复核及测定桩顶标高提供依据。四、组织机构、机械设备及劳动力方案、用水用电方案(一)、施工组织机构1、工程施工组织管理根

7、基工程质量至关重要,工程开工时我公司将组织富有经历的人员组成工程经理部,选派精干的管理及施工人员进驻现场,下设成孔、灌注、材料、安全、技术、生产、试验和质检等部门,确保整个工程保质保量顺利完成。2、质量保证体系建设由工程经理领导、工程总工中间控制,生产质量全体人员基层检查的管理系统,以确保各项质量保证措施落实到各分部工程及各道工序中。并在施工过程中设专职质量员,发现不符合质量标准的问题及时纠正。(二)机械设备及劳动力方案1、根据工程量工程特点施工,按期保质保量完成,所使用的主要机械设备如下表。主要机械设备一览表工程名称型号单位数量备注ZKL-800型步履螺旋钻机台1QZ-60混凝土输送泵台1挖

8、机60台1大挖机2601拉土车台10电气焊设备台11、人力资源分配施工人员方案表工程人数备注钻孔机1混凝土工3安全员1质量员1电工1(三)施工用水、用电方案设备功率一览表序号设备名称功率总功率1步履螺旋钻机(双电机)IlOKWIlOKW总计IlOKW考虑穿插作业及设备运行的连续性,本工程用电功率每台钻机配套用电量不少于200KWo四)工程材料方案本工程CFG工程桩碎采用C30商品碎,每次浇筑前报碎浇筑申请,核算碎用量,然后由工程部材料部门统一订碎。五.施工工艺、施工方法(一)CFG桩施工工艺根据施工桩位平面布置及施工现场情况,确定按桩机旋转半径排孔。本工程CFG桩拟采用长螺旋钻机施工工艺,其优

9、点是施工造价低、设备行动灵活、施工方便、噪音低、无环境污染,可大规模同时作业,施工工期短、效率高。(二)施工方法:1 .定位测量、桩位布设及质量要求(1)定位控制和测量控制均按照甲方提供的高程控制点和水准点以及甲方提供的?试桩图纸?为依据。定位使用全站仪,轴线测量、布点使用经纬仪和钢尺。全站仪定出楼位四个角点坐标后,在基槽内做出定位控制点,然后根据CFG桩布点图,用尖头钢钎通过尺量定出每个桩的位置,并撒白灰点,钢钎要求打入地面以下50cm,拔出钢钎后将再向孔内灌白灰,以白灰孔的中心作为桩的中心,经过验收合格前方可开钻打孔。施工前应进展场地平整,抄测出地面标高,并做好标高控制点。(2)根据现场实

10、际及图纸要求确定主楼开挖范围;例如定位放线发现5#楼北侧拐角处无法满足装机操作半径(桩机宽6.5m、长11.5m),因此将5#楼北面东西两侧加大开挖面积以满足打桩机的操作半径。如图.2 .CFG桩施工工艺流程及技术要求:施工准备、定位测量一桩机就位一钻进成孔一拔管、浇筑碎一移机一成桩清理f成品保护一清理桩间土一剔凿桩头f碎石褥垫层1)施工准备a、核查地质资料,结合设计参数,选择适宜的施工机械和施工方法。b、施工前去除地表耕植土,平整场地,去除障碍物,标记处理场地范围那地下构造物及管线。C、测量放线,定出控制轴线、打桩场地边线并标识。打桩施工前先将CFG桩的区域进展场平,统一平整到TO.9m标高

11、,并在基坑内做出高程控制桩点和建筑四角坐标控制点,并报验合格方可进展桩位布点。2)桩机就位:a、桩机就位时,必须保持平稳不发生倾斜、位移,为准确控制桩孔深度、垂直度,确保CFG桩垂直度容许偏差不大于1%。要在机架上或机管上做出控制的标尺,以便在施工中进展观测、记录。b、钻杆调直机架钻杆,对好桩位(压实钻尖),开动机器钻孔,到达控制深度后灌注碎,成桩后,复检桩位。c、检查成桩质量检查桩位轴线尺寸,横向偏差W50mm,纵向偏差W50mm3)钻进成孔钻孔开场时,关闭钻头阀门,向下移动钻杆至钻头触及地面时,启动马达钻进。一般应先慢后快,这样既能减少钻杆摇晃,又容易检查钻孔的偏差,以便及时纠正。在成孔过

12、程中,如发现钻杆摇晃或难钻时,应放慢进尺,否那么较易导致桩孔偏斜、位移,甚至使钻杆、钻具损坏。当钻头到达设计桩长预定标高时,在动力头底面停留位置相应的钻机塔身处作醒目标记,作为施工时控制孔深的依据。当动力头底面到达标记处桩长即满足设计要求。施工时还需考虑施工工作面的标高差异,作相应增减。4)混凝土灌注及拔管a、CFG桩成孔到设计标高后,停顿钻进,开场用80拖式泵泵送混合料,当钻杆心充满混合料后开场拔管,严禁先提管后泵料。成桩的提拔速度宜控制在lL5mmin,成桩过程宜连续进展,应防止因供料慢而导致停机待料。灌注成桩完成后,桩顶采用湿黏土封顶,进展保护。施工中每根桩的投料量不得少于设计灌注量。b

13、、混凝土强度等级为C30,混凝土塌落度为18020mm.为保证其和易性及坍落度,要注意调整砂率和掺入减水剂、粉煤灰等。桩体混凝土要从桩底到桩顶标高高出500mm,施工垫层前凿去超出的混凝土局部锯至设计桩顶标高。c、混凝土浇筑时,要选有经历的机工,用锤子敲打,以确定碎灌入量。要适当超过桩顶设计标高,以保证在凿除浮浆后,桩顶标高符合设计要求。5)移机当上一根桩施工完毕后,钻机移位,进展下一根桩的施工。施工时由于CFG桩的土较多,经常将临近的桩位覆盖,有时还会因钻机支撑时支撑脚压在桩位旁使原标定的桩位发生移动。因此,下一根桩施工时,还应根据轴线或周围桩的位置对需施工的桩位进展复核,保证桩位准确。移机

14、完毕根据需要将钻孔出土清理出场地。(6)成桩清理a、在单桩碎强度到达8096时,我们将使用60型挖掘机和人工配合将钻桩孔泥土和预留500mm的桩头保护土清理到设计标高。b、单桩成形后,要安排专职人员将桩头四周散落的砂及时进展清理,但不得扰动桩身碎,以免影响桩身质量。c、施工过程在采用60型挖掘机配合,CFG桩完工后再统一清土至场内指定地点。d、根据设计和施工标准要求,灌注桩成型时由于桩顶50Omm碎密实度有可能达不到要求,所以必须预留50Omm的碎桩头,待性强度到达80%以上时,在用机械锯断,距设计标高将其锯断的碎拉运到场内指定位置。e、CFG桩验收合格前方可进展褥垫层施工,褥垫层厚度230三

15、n,褥垫层材料选用料径5-25mm的碎石,褥垫层铺设宜采用压实法,当根基底面下桩间土的含水量较小时,也可用动力夯实法,夯填度(夯实后的褥垫层厚度与虚铺厚度的比值)不得大于0.9。f、施工完毕后,进展复合地基静载荷试验及低应变检测,检测依据?建筑桩基检测技术范?(JGJ106-2003)执行,检测合格前方可进展下道工序施工。(三)、成品保护1、桩机移位,浇筑混凝土时,均要注意保护好现场成品桩以及定好的桩尖和轴线桩、高程桩。2、桩头混凝土强度,在没有到达5MPa时,不得碾压,以防桩头损坏。(四)、应注意的质量问题1、开机前必须认真核对桩位位置,核对图纸编号,不可多桩、漏桩。2、桩身混凝土质量差:有缩颈、空洞、夹土等,要严格按操作工艺边浇

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 桩基础

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
