XX机构宅基地建设工程简报(第15期).docx

上传人:p** 文档编号:908941 上传时间:2024-04-01 格式:DOCX 页数:5 大小:18.58KB
下载 相关 举报
XX机构宅基地建设工程简报(第15期).docx_第1页
第1页 / 共5页
XX机构宅基地建设工程简报(第15期).docx_第2页
第2页 / 共5页
XX机构宅基地建设工程简报(第15期).docx_第3页
第3页 / 共5页
XX机构宅基地建设工程简报(第15期).docx_第4页
第4页 / 共5页
XX机构宅基地建设工程简报(第15期).docx_第5页
第5页 / 共5页
亲,该文档总共5页,全部预览完了,如果喜欢就下载吧!
资源描述

《XX机构宅基地建设工程简报(第15期).docx》由会员分享,可在线阅读,更多相关《XX机构宅基地建设工程简报(第15期).docx(5页珍藏版)》请在第壹文秘上搜索。

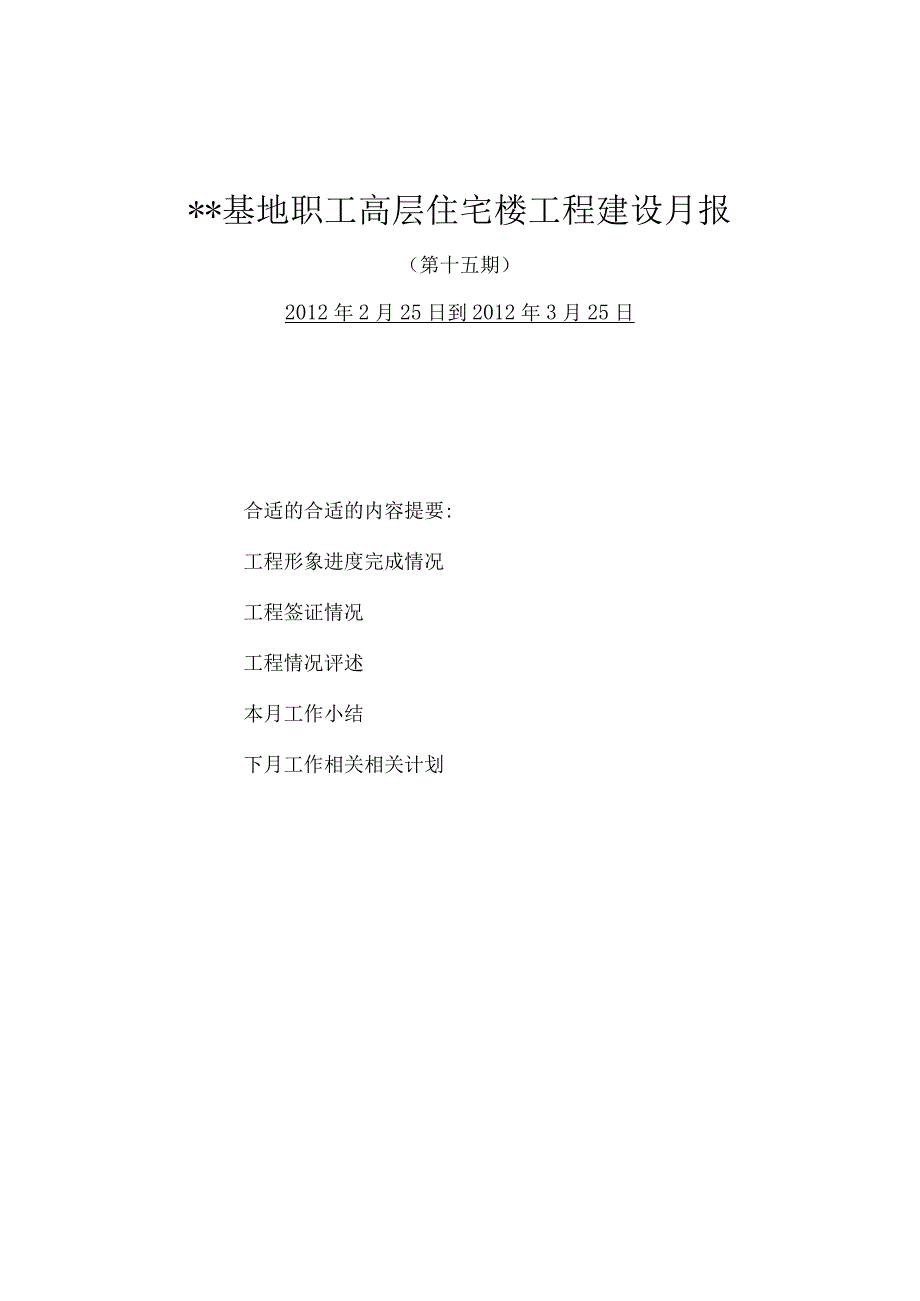

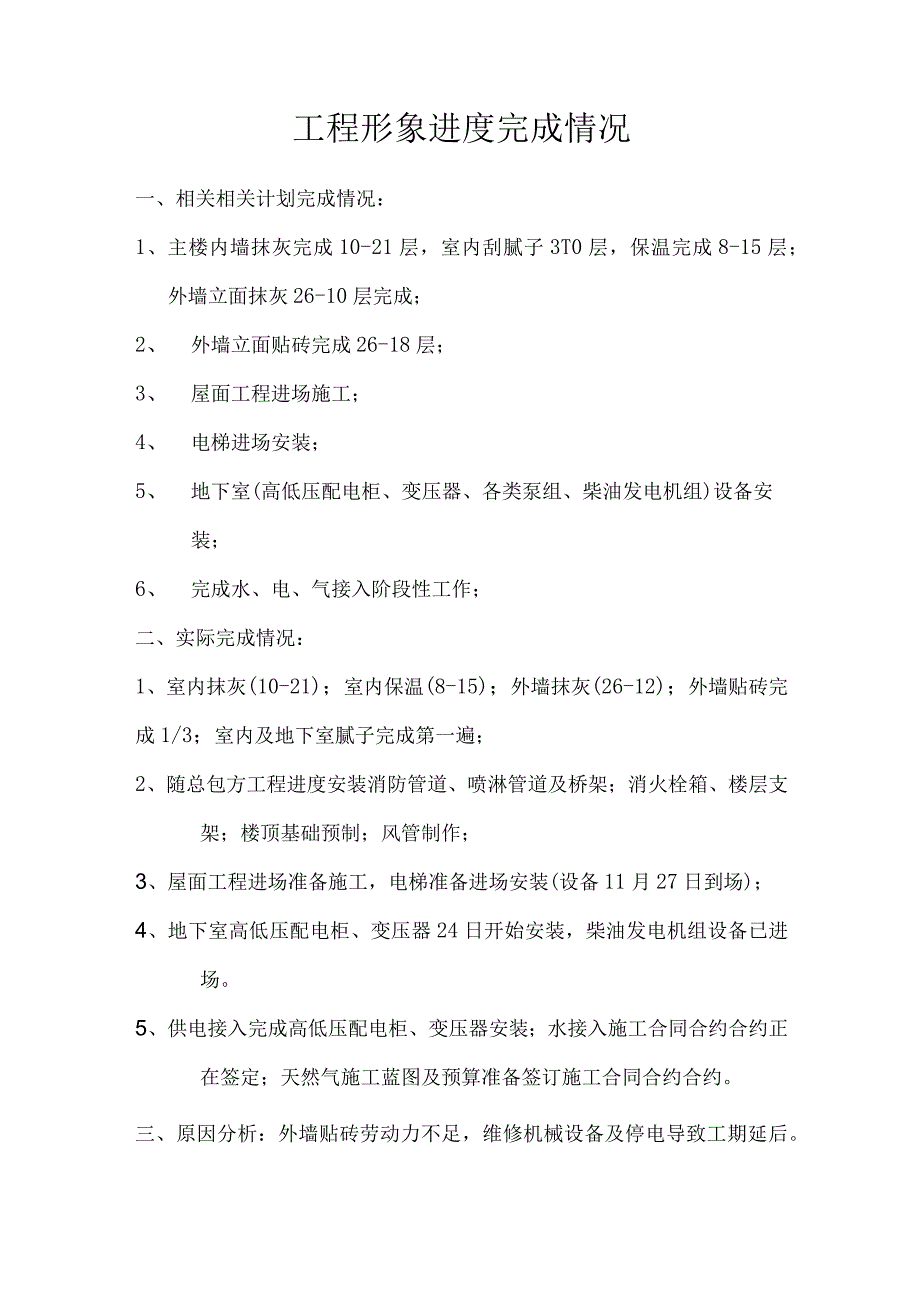

1、*基地职工高层住宅楼工程建设月报(第十五期)2012年2月25日到2012年3月25日合适的合适的内容提要:工程形象进度完成情况工程签证情况工程情况评述本月工作小结下月工作相关相关计划工程形象进度完成情况一、相关相关计划完成情况:1、主楼内墙抹灰完成10-21层,室内刮腻子3T0层,保温完成8-15层;外墙立面抹灰26-10层完成;2、 外墙立面贴砖完成26-18层;3、 屋面工程进场施工;4、 电梯进场安装;5、 地下室(高低压配电柜、变压器、各类泵组、柴油发电机组)设备安装;6、 完成水、电、气接入阶段性工作;二、实际完成情况:1、室内抹灰(10-21);室内保温(8-15);外墙抹灰(2

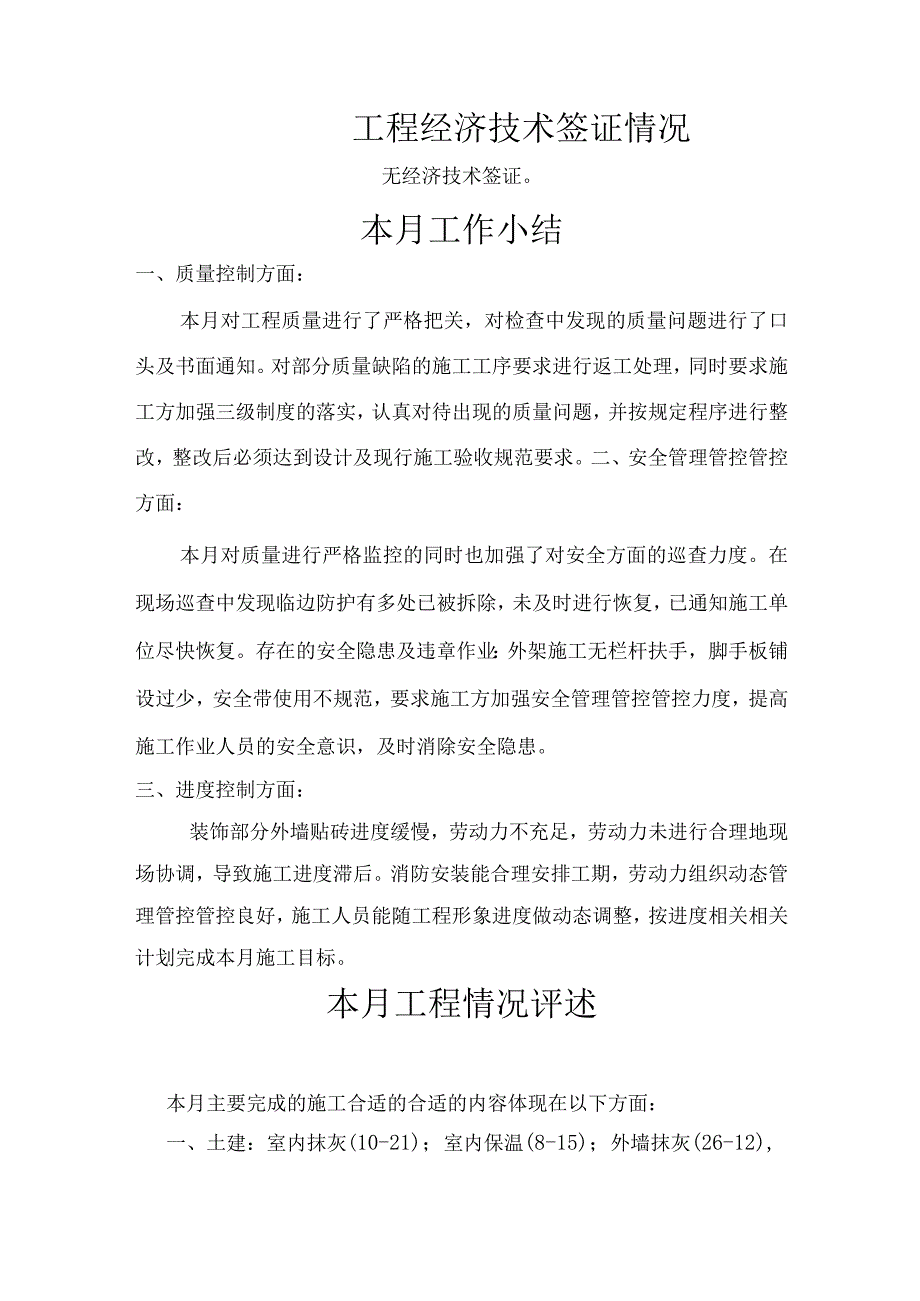

2、6-12);外墙贴砖完成1/3;室内及地下室腻子完成第一遍;2、随总包方工程进度安装消防管道、喷淋管道及桥架;消火栓箱、楼层支架;楼顶基础预制;风管制作;3、屋面工程进场准备施工,电梯准备进场安装(设备11月27日到场);4、地下室高低压配电柜、变压器24日开始安装,柴油发电机组设备已进场。5、供电接入完成高低压配电柜、变压器安装;水接入施工合同合约合约正在签定;天然气施工蓝图及预算准备签订施工合同合约合约。三、原因分析:外墙贴砖劳动力不足,维修机械设备及停电导致工期延后。工程经济技术签证情况无经济技术签证。本月工作小结一、质量控制方面:本月对工程质量进行了严格把关,对检查中发现的质量问题进行

3、了口头及书面通知。对部分质量缺陷的施工工序要求进行返工处理,同时要求施工方加强三级制度的落实,认真对待出现的质量问题,并按规定程序进行整改,整改后必须达到设计及现行施工验收规范要求。二、安全管理管控管控方面:本月对质量进行严格监控的同时也加强了对安全方面的巡查力度。在现场巡查中发现临边防护有多处已被拆除,未及时进行恢复,已通知施工单位尽快恢复。存在的安全隐患及违章作业:外架施工无栏杆扶手,脚手板铺设过少,安全带使用不规范,要求施工方加强安全管理管控管控力度,提高施工作业人员的安全意识,及时消除安全隐患。三、进度控制方面:装饰部分外墙贴砖进度缓慢,劳动力不充足,劳动力未进行合理地现场协调,导致施

4、工进度滞后。消防安装能合理安排工期,劳动力组织动态管理管控管控良好,施工人员能随工程形象进度做动态调整,按进度相关相关计划完成本月施工目标。本月工程情况评述本月主要完成的施工合适的合适的内容体现在以下方面:一、土建:室内抹灰(10-21);室内保温(8-15);外墙抹灰(26-12),外墙贴砖完成1/3;室内及地下室腻子完成第一遍;二、消防:消防管道、喷淋管道及桥架的安装;消火栓箱安装;楼层支架安装;楼顶基础预制;风管制作。、材料:进场原材料均具有出厂合格证,并按规范进行抽样送检。、设备:塔吊、搅拌机本月各进行维修一次,其他施工机具运行良好。(3)、人员:土建外墙贴砖施工,劳动力组织协调不够好

5、,需进一步做好动态管理管控管控。主要存在问题:1、室内抹灰细部处理不好,电箱、线盒周边有些抹灰面比较毛糙,阳角处理不够好。2、外墙贴砖预留洞砖切割不整齐,有局部平整度不太好。3、水电安装出现排水管走向错误,要求返工处理。4、临边围护拆除后恢复不及时,外架施工脚手板铺设太少。下月工作相关相关计划控制一、进度:要求施工单位增加外墙施工劳动人员,并督促施工单位根据施工现场具体情况对劳动力进行合理、均衡地组织协调,及时有效的完成相关相关计划目标。二、质量:要求施工单位对质量进行严格把关,对施工中出现的施工质量、部位不统一的现象要采取有效措施。相关材料要及时送检,做好成品的保护工作。各工序样板间必须做好

6、,后期验收严格按照标准进行。三、安全:加大对施工现场的安全的巡查力度,要求施工单位严格按照报审的安全合适的合适的方案及安全技术规范(JGJI30-2001)的要求对外架施工做好防护栏杆及脚手板的铺设。对于工人习惯性违章行为,及时制止并进行罚款处理,以此提高工人安全意识。累计完成产值及本月已完产值1、累计已完产值:5938.4万;2、本月已完产值:203万(装饰、柴油机发电机、生活水泵)。下月工作相关相关计划1、主楼内墙抹灰15日完成;2、室内刮腻子第一遍完成,外墙内保温完成;3、外墙立面抹灰18日完成;4、外墙立面贴砖23日完成;外墙立面贴砖勾缝28日完成;5、外架拆除屋面-25层(从上往下);6、屋面工程保温层完成;7、电梯井道内安装;8、楼地面工程开始施工;厨、卫间防水开始施工;9、地下室(高低压配电柜、变压器、各类泵组、柴油发电机组)设备安装和调试;10、水、电、气接入,水电、消防安装完成阶段性工作;11、做好主楼和副楼沉降变形观测的数据分析。二OO九年十一月二十四日

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 房地产

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
