通信机房施工安全操作规程.docx

上传人:p** 文档编号:915725 上传时间:2024-04-02 格式:DOCX 页数:14 大小:25.67KB
下载 相关 举报
通信机房施工安全操作规程.docx_第1页
第1页 / 共14页
通信机房施工安全操作规程.docx_第2页
第2页 / 共14页
通信机房施工安全操作规程.docx_第3页
第3页 / 共14页
通信机房施工安全操作规程.docx_第4页
第4页 / 共14页
通信机房施工安全操作规程.docx_第5页
第5页 / 共14页
通信机房施工安全操作规程.docx_第6页
第6页 / 共14页
通信机房施工安全操作规程.docx_第7页
第7页 / 共14页
通信机房施工安全操作规程.docx_第8页
第8页 / 共14页
通信机房施工安全操作规程.docx_第9页
第9页 / 共14页
通信机房施工安全操作规程.docx_第10页
第10页 / 共14页
亲,该文档总共14页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《通信机房施工安全操作规程.docx》由会员分享,可在线阅读,更多相关《通信机房施工安全操作规程.docx(14页珍藏版)》请在第壹文秘上搜索。

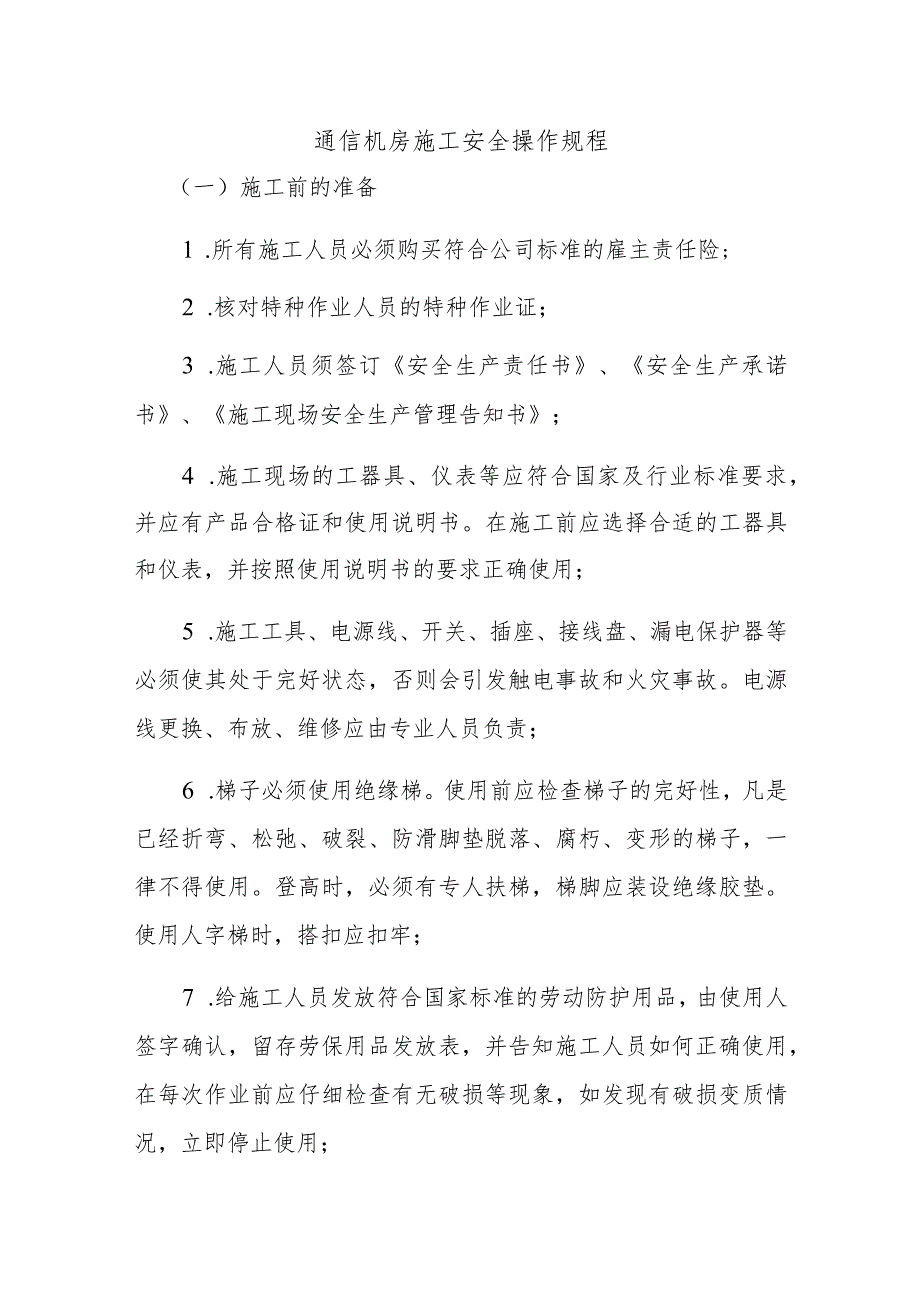

1、通信机房施工安全操作规程(一)施工前的准备1 .所有施工人员必须购买符合公司标准的雇主责任险;2 .核对特种作业人员的特种作业证;3 .施工人员须签订安全生产责任书、安全生产承诺书、施工现场安全生产管理告知书;4 .施工现场的工器具、仪表等应符合国家及行业标准要求,并应有产品合格证和使用说明书。在施工前应选择合适的工器具和仪表,并按照使用说明书的要求正确使用;5 .施工工具、电源线、开关、插座、接线盘、漏电保护器等必须使其处于完好状态,否则会引发触电事故和火灾事故。电源线更换、布放、维修应由专业人员负责;6 .梯子必须使用绝缘梯。使用前应检查梯子的完好性,凡是已经折弯、松弛、破裂、防滑脚垫脱落

2、、腐朽、变形的梯子,一律不得使用。登高时,必须有专人扶梯,梯脚应装设绝缘胶垫。使用人字梯时,搭扣应扣牢;7 .给施工人员发放符合国家标准的劳动防护用品,由使用人签字确认,留存劳保用品发放表,并告知施工人员如何正确使用,在每次作业前应仔细检查有无破损等现象,如发现有破损变质情况,立即停止使用;8 .施工前须将机房施工审批表、临时用电审批表、动火作业审批表、设备加电审批表等提交监理和建设单位审核,待审核通过后方可进行施工;9 .开工前由项目部组织现场技术员对项目部进行安全技术交底,双方签字确认,留有安全技术交底记录;10 .施工前应实地勘察,核实机房原有电源插座电源容量,提前规划和清理施工区域、设

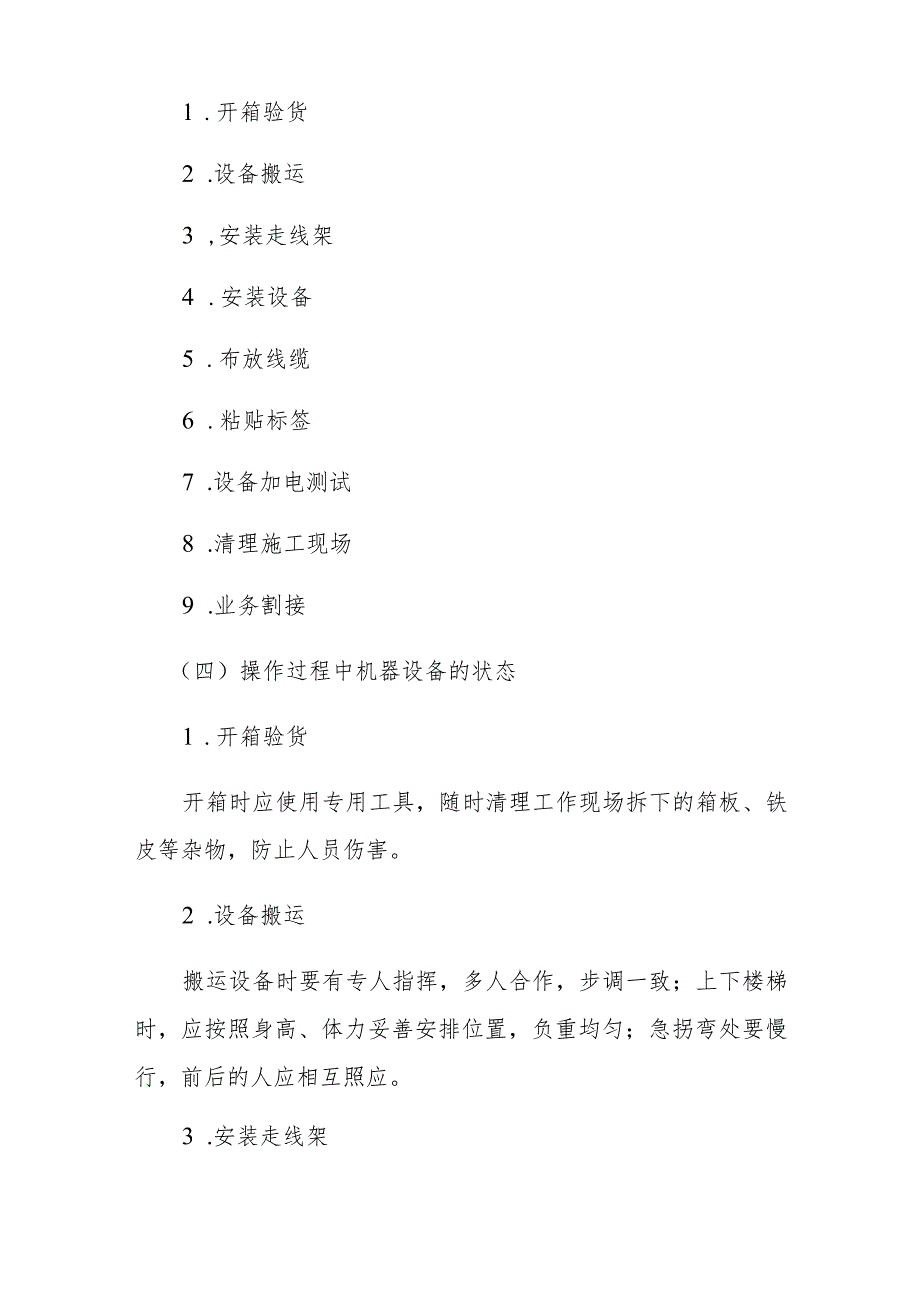

3、备器材存放区等,并设置安全警示标志标牌;11 .施工车辆须车况性能良好,灯光齐全,配置灭火器、三角牌、反光锥和修理工具,驾驶证、行驶证须在有效期内。(二)劳动防护用品的穿戴要求1 .进入施工现场时必须正确佩戴电告警安全帽,打开电告警器,按头型调节安全帽箍大小,系紧安全帽绳;2 .施工人员统一着装,穿戴好工作服、反光背心、绝缘鞋,衣着不得敞领卷袖;3 .高处作业人员应做好防护,安全带使用中必须高挂低用,系在牢固的构件上,注意防止摆动碰撞;4 .施工范围周边设置安全警示标志标牌,设置施工禁区,防止行人误入。(三)操作的先后顺序、方式1 .开箱验货2 .设备搬运3 ,安装走线架4 .安装设备5 .布

4、放线缆6 .粘贴标签7 .设备加电测试8 .清理施工现场9 .业务割接(四)操作过程中机器设备的状态1 .开箱验货开箱时应使用专用工具,随时清理工作现场拆下的箱板、铁皮等杂物,防止人员伤害。2 .设备搬运搬运设备时要有专人指挥,多人合作,步调一致;上下楼梯时,应按照身高、体力妥善安排位置,负重均匀;急拐弯处要慢行,前后的人应相互照应。3 .安装走线架(1)加工铁件应在指定的区域操作;(2)锯、锂铁件时,加工的铁件应在台虎钳或电锯平台上夹紧。在台虎钳上夹持固定槽钢、角钢、钢管时,应用木块在钳口处垫实、夹牢;(3)锯铁件时,锯条或砂轮与铁件的夹角要小,锯条松紧适度。锯槽钢、角钢时,不宜从顶角开始,

5、宜从边角开始。当铁件快要锯断时,要降低手锯或电锯的速度,并有人扶住铁件的另一端,防止卡锯或铁件余料飞出;(4)对铁件钻孔时,应用力均匀,铁件应夹紧,固定牢靠,不得左右摆动。如发生卡住钻头现象,应立即停机处理;(5)管件攻丝、套丝时,管件在台虎钳上应固定牢靠。如两人操作时,动作应协调。攻、套丝时,应注意加注机油,及时清理铁屑,防止飞溅;(6)铁件作弯时,应在台虎钳或作弯工具上夹紧。用锤敲击时,应防止振伤手臂;(7)铁件去锈和喷刷漆时,作业人员应戴口罩、手套;(8)传递较长的铁件时,应注意周围人员、设备的安全。手扶铁件固定时,应固定牢靠后才能松手;(9)走线架、吊挂、通风管道等应安装接地线,与机房

6、接地排连接可靠,线径符合要求;(10)机房内施工需要使用电锤、切割、焊机等产生较大噪声时,需要提前报备甲方相关管理部门和人员,经审批同意后方可施工,尽量避开客户工作时间施工;(11)对于施工中产生的粉尘要采取有效防护措施,如打电锤时同时使用吸层器。4 .安装设备(1)设备在安装时(含自立式设备),应用膨胀螺栓对地加固。在需要抗震加固的地区,应按设计要求,对设备采取抗震加固措施。(2)在已运行的设备旁安装机架时应防止碰撞原有设备。(3)在运行设备顶部操作时,应对运行设备采取防护措施,避免工具、螺丝等金属物品落入机柜内;(4)在通信设备的顶部或附近墙壁钻孔时,应采取遮盖措施,避免铁屑、灰尘落入设备

7、内。对墙、天花板钻孔则应避开粱柱钢筋和内部管线;(5)各类工具、材料、零部件及其它物品严禁放在走线架和机架上,以防坠落。5 .布放线缆(1)按照设计路由,做到交流、直流、信号线三线分离,不得绑扎在一起,如走在同一路由时,间距应符合工程验收规范要求;(2)布放线缆时,不应强拉硬拽。在楼顶布放线缆时,不得站在窗台上作业。如必须站在窗台上作业时,应使用安全带;(3)布放尾纤时,不得踩踏尾纤;(4)在槽道上布放尾纤时,必须注意原有光纤的保护,在机房原有ODF架上布放光纤时,应事先与机房随工共同确定机架位置、端子位置和路由,正确做好光纤的标签;(5)线缆转弯处应留有足够的弯曲半径,防止线缆损伤;(6)在

8、地槽内布放电源线时,应注意防潮。地槽内应无积水、渗水现象,并用防水胶垫垫底。6 .粘贴标签标签粘贴规范,使用机打标签,信息准确,朝向一致。7 .设备加电测试(1)电源线末端应用胶带绝缘封头,电缆剖头处必须用绝缘胶带或护套封扎。为防止工具打滑、脱落,不得使用活动扳手操作,必须使用对应规格的、绝缘完好的呆扳手或套筒扳手;(2)如在架顶槽道上抽电缆时,应有两人配合,一人抓住已经绝缘包裹好的电缆头,另一人协助慢慢传送,而不能强行抽动,避免电缆头绝缘脱落或拉伤其他在用设备的电缆绝缘;(3)设备在接电前所接的端子(熔丝、空气开关)必须处于断开状态;(4)在交流屏、直流屏、列头柜、开关电源柜等带电设备内部操

9、作或电源设备割接时,为防止短路、触电等事故发生,必须对相关作业区域妥善做好绝缘遮挡、隔离和屏护;(5)设备加电前必须取得甲方的书面申请批复,且在甲方人员的监护下进行;(6)设备加电前必须认真核实端子的容量(熔丝、空气开关)是否与设计相符,凡与设计容量不相符的禁止加电;(7)设备加电时,操作人员必须穿绝缘鞋,带绝缘手套,使用绝缘工具,并应有2人互相配合,沿电流方向逐级加电、逐级测量;(8)在强电电力柜旁作业时,必须在地面上铺放绝缘橡胶垫;(9)设备在加电前应进行检查,设备内不得有金属碎屑,电源正负极不得接反和短路,设备保护地线应引接良好,各级电源熔断器和空气开关规格应符合设计和设备的技术要求;(

10、10)设备加电时,应逐级加电,逐级测量;(U)插拔机盘、模块时应佩戴接地良好的防静电手环;(12)测试仪表应接地,测量时仪表不得过载;(13)插拔电源熔断器应使用专用工具,不得用其他工具代替。8 .清理施工现场(1)涉及墙体及天花地板等易产生灰尘的施工作业,必须采取严格、有效的防尘措施,施工时须同步使用吸尘器、接水桶等防护措施,并及时清理现场;(2)每日离场时清理施工现场,将工程废料及时清走;施工结束后应将工程余料全部清走,彻底清洁现场,保证机房环境整洁。9 .业务割接(1)系统割接应事先研究并制订割接方案和应急预案,做好数据备份。一旦出现问题,操作人员应知道如何正确处置,包括意外情况下的恢复

11、;(2)能够在第一时间准确报告信息,迅速、准确分析和判断原因,采取及时、正确、果断措施,防止事故扩大;(3)对电源设备割接、更换、扩容、拆除等关键工序和特殊过程,为保证在用设备和网络的安全,其作业人员必须具备有特种作业操作证书和相应的技术能力。对未经培训或培训不合格的人员,对缺乏操作经验和技术能力的人员,不得从事有关的涉电作业。(五)操作过程需要进行哪些测试和调整,如何进行(1)走线架安装列铁架应成一直线,水平偏差不应大于30mi高度按照施工图设计要求,施工图未要求高度时,列铁架的下沿应高出机房规划最高机架50mm,偏差不宜超过20mm;铁架要做可靠的接地,线径要符合设计要求。(2)设备安装列

12、内机架应相互靠拢,机架间隙不得大于3三并保持机架门开关顺畅;机架应与地面垂直;机架应采用Ml(TMI2膨胀螺栓(或林螺栓)对地加固,机架顶部应采用夹板(或L型铁)与列槽道(列走线架)上梁加固。(3)设备加电测试设备加电时,操作人员应穿绝缘鞋,带绝缘手套,并应有两人互相配合,采取逐级加电的方法进行。如发现异常,应立即切断电源开关,检查原因;设备测试时,应注意仪表的档位,不得用电流档位测量电压。测量整流设备输出杂音时,应在杂音计输入端串接一个隔直流电流的2f电容,同时杂音计应接地良好。首先安装道闸主机,待主机安装牢固后,进行百叶安装;设备的防雷和保护接地线应安装牢固,接地电阻值应符合要求。(4)业

13、务割接设备割接前,应将所有新安装的设备进行加电测试,在通电后,加上假负载,经试运行可靠后,方可进行就位替换,确保设备可以实施预定的割接业务;将布放完毕的新线缆进行检测,确保畅通后方可进行割接。(六)操作人员所处的位置和操作时的规范姿势(1)安装走线架或机架时,必须设有专人扶住走线架或机架,防止倾倒砸伤其它设备和伤人;(2)在梯子上作业时,所用工具和材料应放在工具袋内,尽量避免上下交叉作业;(3)在机架顶部或走线架上布放线缆应使用绝缘梯。(七)操作过程中有哪些必须禁止的行为(1)设备开箱和搬运时应注意包装箱上的标志,不得倒置。雨雪、潮湿天气不得在室外开箱;(2)搬运时每人负重男工不得超过40公斤

14、,女工不得超过20公斤;不得让患有不适于搬运工作疾病者参与搬运工作人工搬运设备;(3)在搬运过程中不得直接将机柜在地面上拖拉、推动;(4)在已有运行设备的机房内作业时,应划定施工作业区域,作业人员不得随意触碰已有运行设备,不得随意触碰消防设施;(5)铁件安装工作中,不得抛掷铁件及工具;(6)锯、锂点距钳口的距离不应过远,防止铁件振动损害机具;(7)禁止在已安装设备的机房内切割铁件;(8)铁架、槽道、机架、人字梯上不得放置工具和器材;(9)不得脚踩铁架、机架、电缆走道、端子板及弹簧排;(10)严禁擅自关断运行设备的电源开关;(11)严禁将交流电源线挂在通信设备上;(12)涉电作业应使用绝缘良好的

15、工具,并由专业人员操作。在带电的设备、头柜、分支柜中操作时,不得佩戴金属饰物,并采取有效措施防止螺丝钉、垫片、金属屑等金属材料掉落;(13)在梯子上作业时,不得一脚踏梯,另一只脚踩在其他物件上。不得带人用腿脚移动梯子,上下梯时不得携带笨重工具和材料,不得两人同时在梯上工作。严禁下抛、上掷物品。梯子不用时,应随时平放。严禁使用金属梯;(14)在机房原有ODF架上布放尾纤时,不得将在用光纤拔出;(15)电源线中间严禁有接头;(16)非施工人员不得进入作业范围内。()一些特殊要求(1)用电和设备接电、加电人员必须持有合格的电工证方可作业;(2)机房内施工临时用电及使用电焊、气焊、切割机、打磨机、喷灯、搪锡、烤漆、熬炼等明火作业时,必须事前办理用电许可证及动火证,落实现场监护人员,并采取可靠的防护措施后方可施工;(3)严格临时用电制度,使用电气设备必须做好接地和绝缘保护,禁止超负荷运转,禁止私拉乱接电源线;严禁在机房内使用砂轮切割机、卤鸨灯、大功率电热器具。(九)异常情况如何处理(1)工程开工前,配合项目应急工作组制定本工程现场突发事件应急处置方案;(2)按处置方案分工要求,将紧急联络和救护方法内容宣传到每个员工。将应急联

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 安全文明施工

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
