工程总承包管理项目制定派生计划模板.docx

上传人:p** 文档编号:921360 上传时间:2024-04-07 格式:DOCX 页数:2 大小:14.46KB
下载 相关 举报
工程总承包管理项目制定派生计划模板.docx_第1页
第1页 / 共2页
工程总承包管理项目制定派生计划模板.docx_第2页
第2页 / 共2页
亲,该文档总共2页,全部预览完了,如果喜欢就下载吧!
资源描述

《工程总承包管理项目制定派生计划模板.docx》由会员分享,可在线阅读,更多相关《工程总承包管理项目制定派生计划模板.docx(2页珍藏版)》请在第壹文秘上搜索。

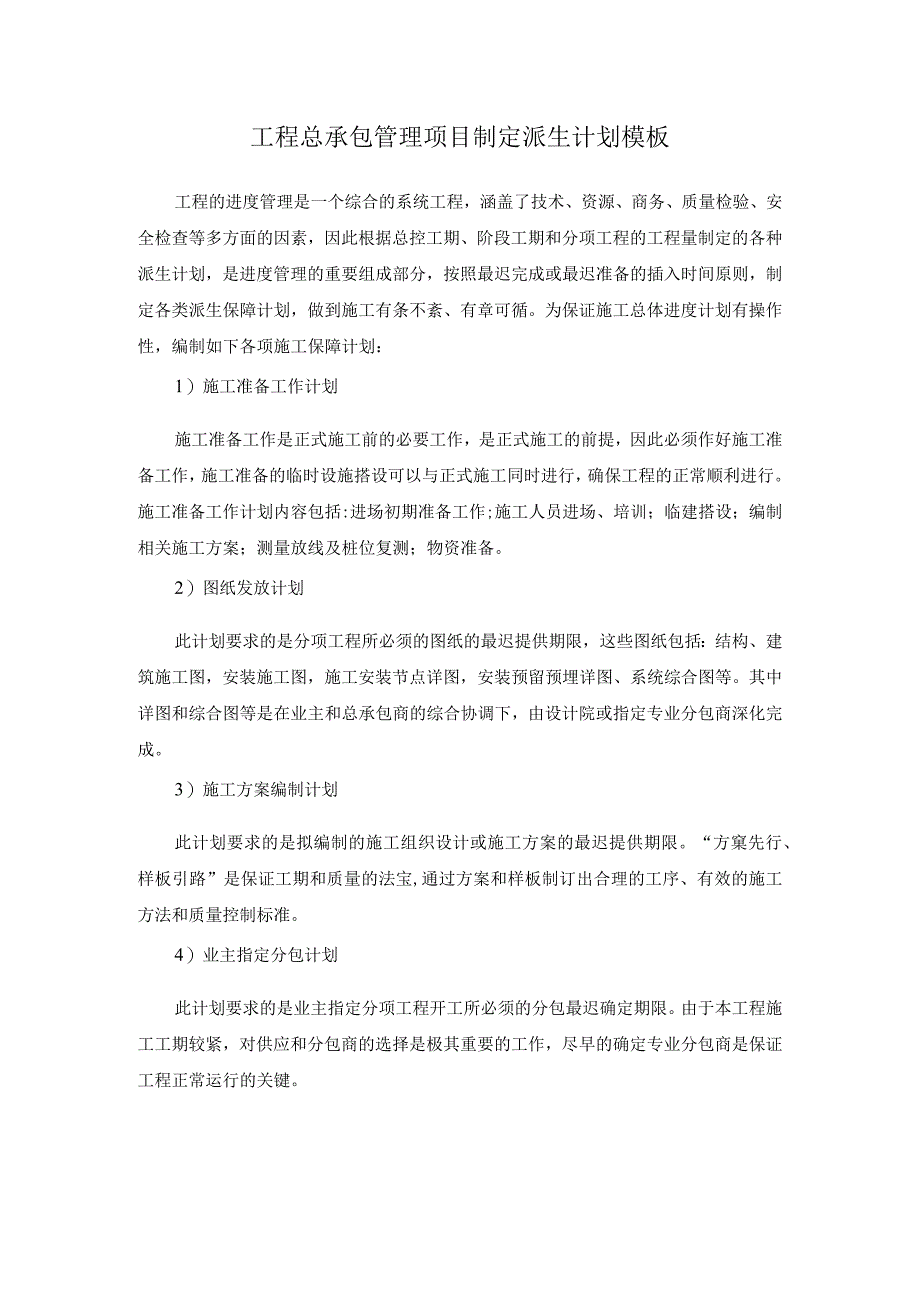

1、工程总承包管理项目制定派生计划模板工程的进度管理是一个综合的系统工程,涵盖了技术、资源、商务、质量检验、安全检查等多方面的因素,因此根据总控工期、阶段工期和分项工程的工程量制定的各种派生计划,是进度管理的重要组成部分,按照最迟完成或最迟准备的插入时间原则,制定各类派生保障计划,做到施工有条不紊、有章可循。为保证施工总体进度计划有操作性,编制如下各项施工保障计划:1)施工准备工作计划施工准备工作是正式施工前的必要工作,是正式施工的前提,因此必须作好施工准备工作,施工准备的临时设施搭设可以与正式施工同时进行,确保工程的正常顺利进行。施工准备工作计划内容包括:进场初期准备工作;施工人员进场、培训;临

2、建搭设;编制相关施工方案;测量放线及桩位复测;物资准备。2)图纸发放计划此计划要求的是分项工程所必须的图纸的最迟提供期限,这些图纸包括:结构、建筑施工图,安装施工图,施工安装节点详图,安装预留预埋详图、系统综合图等。其中详图和综合图等是在业主和总承包商的综合协调下,由设计院或指定专业分包商深化完成。3)施工方案编制计划此计划要求的是拟编制的施工组织设计或施工方案的最迟提供期限。“方窠先行、样板引路”是保证工期和质量的法宝,通过方案和样板制订出合理的工序、有效的施工方法和质量控制标准。4)业主指定分包计划此计划要求的是业主指定分项工程开工所必须的分包最迟确定期限。由于本工程施工工期较紧,对供应和

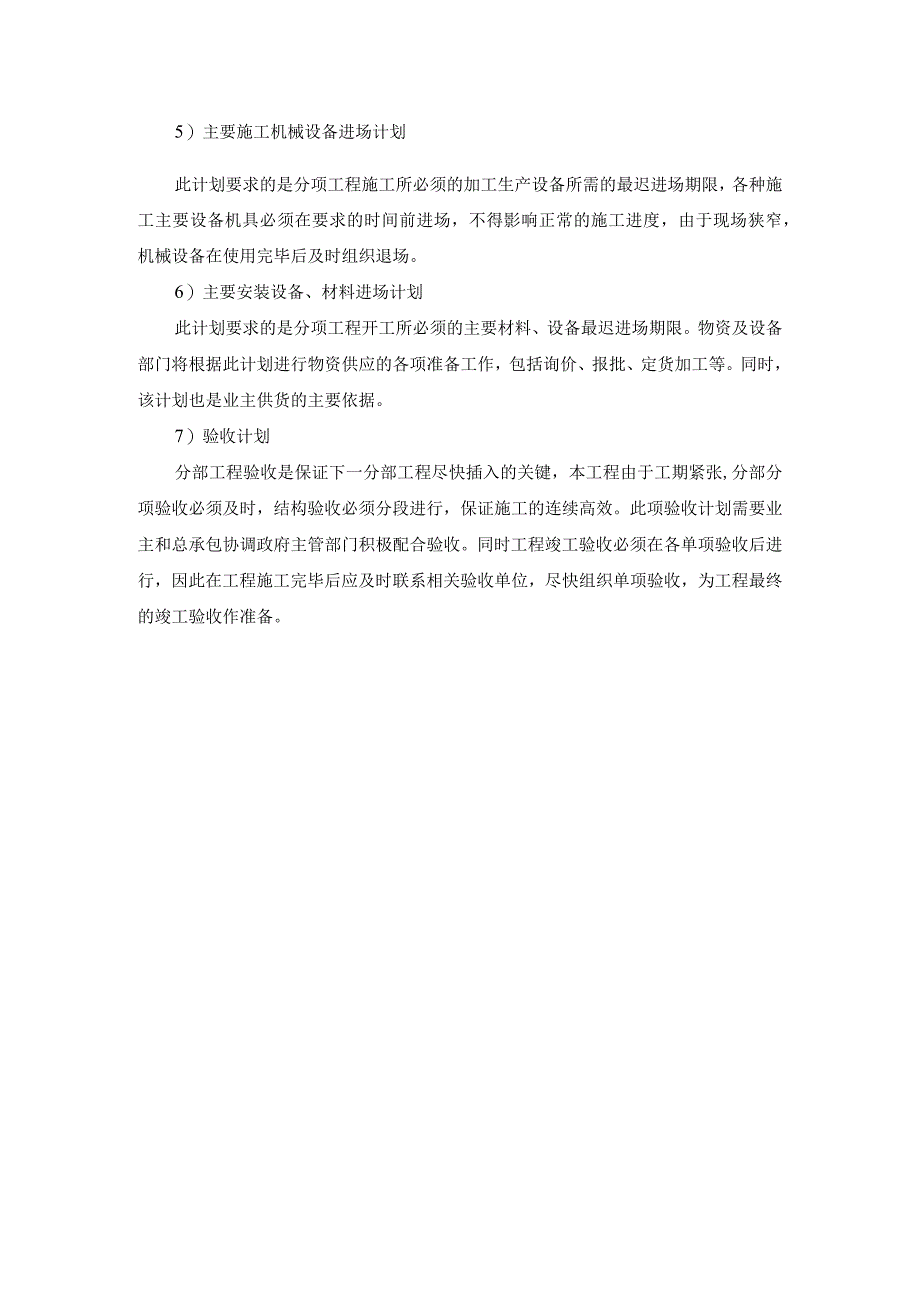

3、分包商的选择是极其重要的工作,尽早的确定专业分包商是保证工程正常运行的关键。5)主要施工机械设备进场计划此计划要求的是分项工程施工所必须的加工生产设备所需的最迟进场期限,各种施工主要设备机具必须在要求的时间前进场,不得影响正常的施工进度,由于现场狭窄,机械设备在使用完毕后及时组织退场。6)主要安装设备、材料进场计划此计划要求的是分项工程开工所必须的主要材料、设备最迟进场期限。物资及设备部门将根据此计划进行物资供应的各项准备工作,包括询价、报批、定货加工等。同时,该计划也是业主供货的主要依据。7)验收计划分部工程验收是保证下一分部工程尽快插入的关键,本工程由于工期紧张,分部分项验收必须及时,结构验收必须分段进行,保证施工的连续高效。此项验收计划需要业主和总承包协调政府主管部门积极配合验收。同时工程竣工验收必须在各单项验收后进行,因此在工程施工完毕后应及时联系相关验收单位,尽快组织单项验收,为工程最终的竣工验收作准备。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 论文 > 管理论文

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
