新工程竣工验收结论报告范文5篇.docx

上传人:p** 文档编号:921812 上传时间:2024-04-07 格式:DOCX 页数:7 大小:23.31KB
下载 相关 举报
新工程竣工验收结论报告范文5篇.docx_第1页
第1页 / 共7页
新工程竣工验收结论报告范文5篇.docx_第2页
第2页 / 共7页
新工程竣工验收结论报告范文5篇.docx_第3页
第3页 / 共7页
新工程竣工验收结论报告范文5篇.docx_第4页
第4页 / 共7页
新工程竣工验收结论报告范文5篇.docx_第5页
第5页 / 共7页
新工程竣工验收结论报告范文5篇.docx_第6页
第6页 / 共7页
新工程竣工验收结论报告范文5篇.docx_第7页
第7页 / 共7页
亲,该文档总共7页,全部预览完了,如果喜欢就下载吧!
资源描述

《新工程竣工验收结论报告范文5篇.docx》由会员分享,可在线阅读,更多相关《新工程竣工验收结论报告范文5篇.docx(7页珍藏版)》请在第壹文秘上搜索。

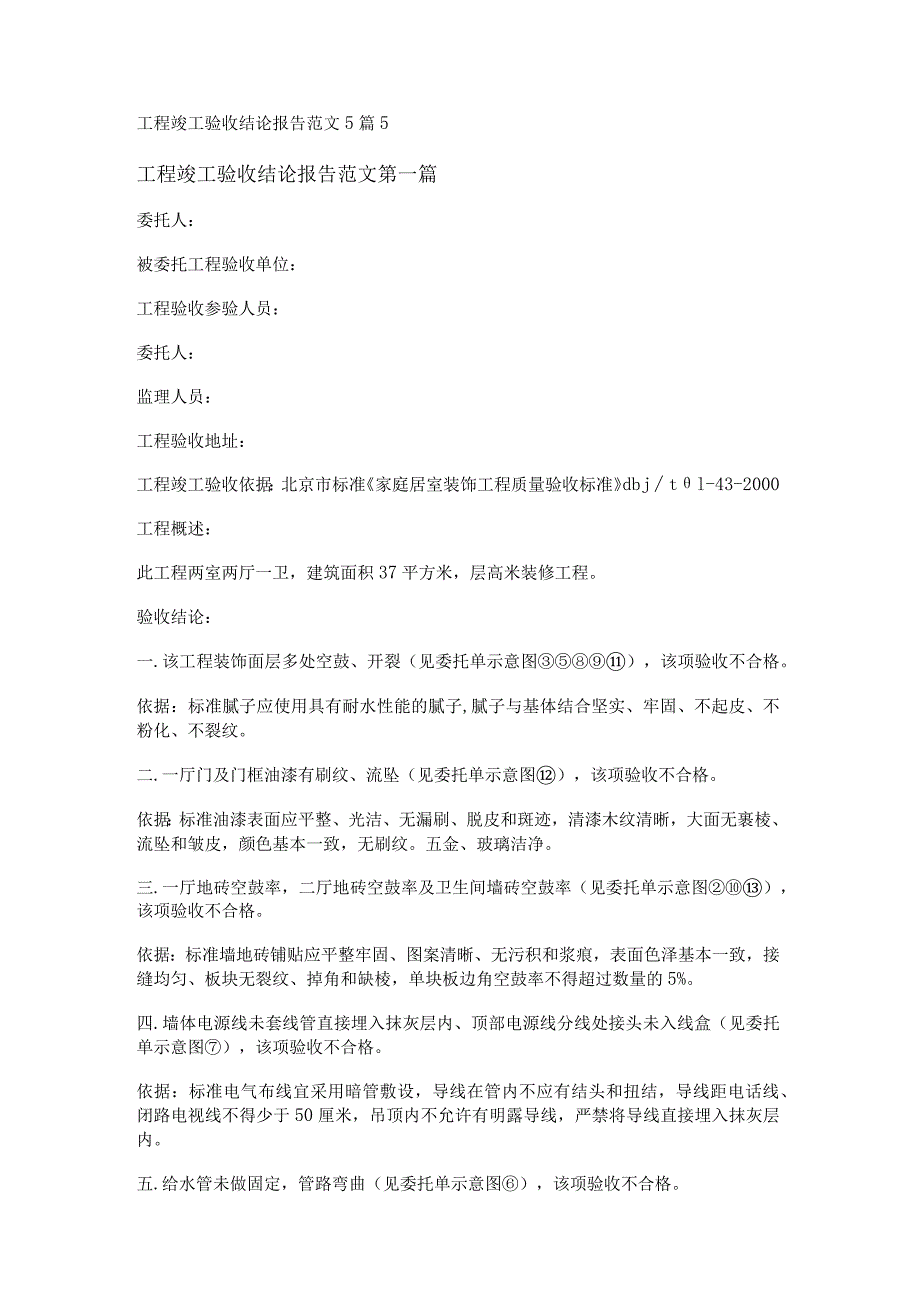

1、工程竣工验收结论报告范文5篇5工程竣工验收结论报告范文第一篇委托人:被委托工程验收单位:工程验收参验人员:委托人:监理人员:工程验收地址:工程竣工验收依据:北京市标准家庭居室装饰工程质量验收标准dbjtl-43-2000工程概述:此工程两室两厅一卫,建筑面积37平方米,层高米装修工程。验收结论:一.该工程装饰面层多处空鼓、开裂(见委托单示意图),该项验收不合格。依据:标准腻子应使用具有耐水性能的腻子,腻子与基体结合坚实、牢固、不起皮、不粉化、不裂纹。二.一厅门及门框油漆有刷纹、流坠(见委托单示意图),该项验收不合格。依据:标准油漆表面应平整、光洁、无漏刷、脱皮和斑迹,清漆木纹清晰,大面无裹棱、

2、流坠和皱皮,颜色基本一致,无刷纹。五金、玻璃洁净。三.一厅地砖空鼓率,二厅地砖空鼓率及卫生间墙砖空鼓率(见委托单示意图),该项验收不合格。依据:标准墙地砖铺贴应平整牢固、图案清晰、无污积和浆痕,表面色泽基本一致,接缝均匀、板块无裂纹、掉角和缺棱,单块板边角空鼓率不得超过数量的5%。四.墙体电源线未套线管直接埋入抹灰层内、顶部电源线分线处接头未入线盒(见委托单示意图),该项验收不合格。依据:标准电气布线宜采用暗管敷设,导线在管内不应有结头和扭结,导线距电话线、闭路电视线不得少于50厘米,吊顶内不允许有明露导线,严禁将导线直接埋入抹灰层内。五.给水管未做固定,管路弯曲(见委托单示意图),该项验收不

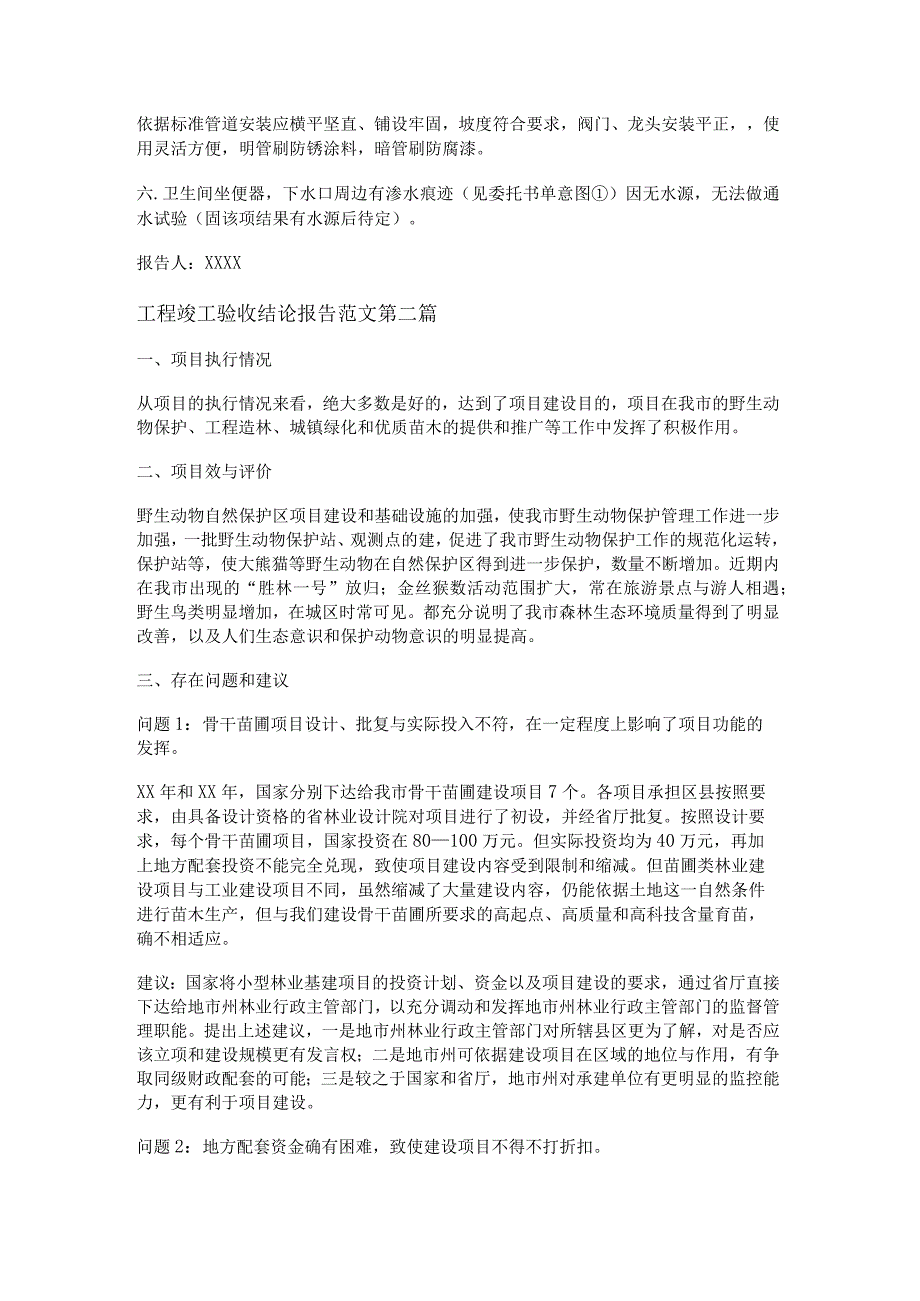

3、合格。依据标准管道安装应横平坚直、铺设牢固,坡度符合要求,阀门、龙头安装平正,使用灵活方便,明管刷防锈涂料,暗管刷防腐漆。六.卫生间坐便器,下水口周边有渗水痕迹(见委托书单意图)因无水源,无法做通水试验(固该项结果有水源后待定)。报告人:XXXX工程竣工验收结论报告范文第二篇一、项目执行情况从项目的执行情况来看,绝大多数是好的,达到了项目建设目的,项目在我市的野生动物保护、工程造林、城镇绿化和优质苗木的提供和推广等工作中发挥了积极作用。二、项目效与评价野生动物自然保护区项目建设和基础设施的加强,使我市野生动物保护管理工作进一步加强,一批野生动物保护站、观测点的建,促进了我市野生动物保护工作的规

4、范化运转,保护站等,使大熊猫等野生动物在自然保护区得到进一步保护,数量不断增加。近期内在我市出现的“胜林一号”放归;金丝猴数活动范围扩大,常在旅游景点与游人相遇;野生鸟类明显增加,在城区时常可见。都充分说明了我市森林生态环境质量得到了明显改善,以及人们生态意识和保护动物意识的明显提高。三、存在问题和建议问题1:骨干苗圃项目设计、批复与实际投入不符,在一定程度上影响了项目功能的发挥。XX年和XX年,国家分别下达给我市骨干苗圃建设项目7个。各项目承担区县按照要求,由具备设计资格的省林业设计院对项目进行了初设,并经省厅批复。按照设计要求,每个骨干苗圃项目,国家投资在80100万元。但实际投资均为40

5、万元,再加上地方配套投资不能完全兑现,致使项目建设内容受到限制和缩减。但苗圃类林业建设项目与工业建设项目不同,虽然缩减了大量建设内容,仍能依据土地这一自然条件进行苗木生产,但与我们建设骨干苗圃所要求的高起点、高质量和高科技含量育苗,确不相适应。建议:国家将小型林业基建项目的投资计划、资金以及项目建设的要求,通过省厅直接下达给地市州林业行政主管部门,以充分调动和发挥地市州林业行政主管部门的监督管理职能。提出上述建议,一是地市州林业行政主管部门对所辖县区更为了解,对是否应该立项和建设规模更有发言权;二是地市州可依据建设项目在区域的地位与作用,有争取同级财政配套的可能;三是较之于国家和省厅,地市州对

6、承建单位有更明显的监控能力,更有利于项目建设。问题2:地方配套资金确有困难,致使建设项目不得不打折扣。地方对林业建设项目的积极性非常高,通过项目建设,可以在很大程度上促进当地林业建设的快速发展。但是,绝大多数林业建设项目的配套投资不能到位,不是基层单位不争取,而是决策权在地方政府,地方政府要办的事太多,对来至方方面面的建设项目所要求的配套资金无能为力。为了争取项目,不得不向上做出虚假承诺。这样不仅影响了项目建设,还给项目竣工决算和审计带来问题。共2页,当前第1页12建议:国家在下达项目时,对地方配套资金不作硬性要求或尽量减少地方配套投资数量。问题3:多数林业小型基建项目建设管理不够规范。由于基

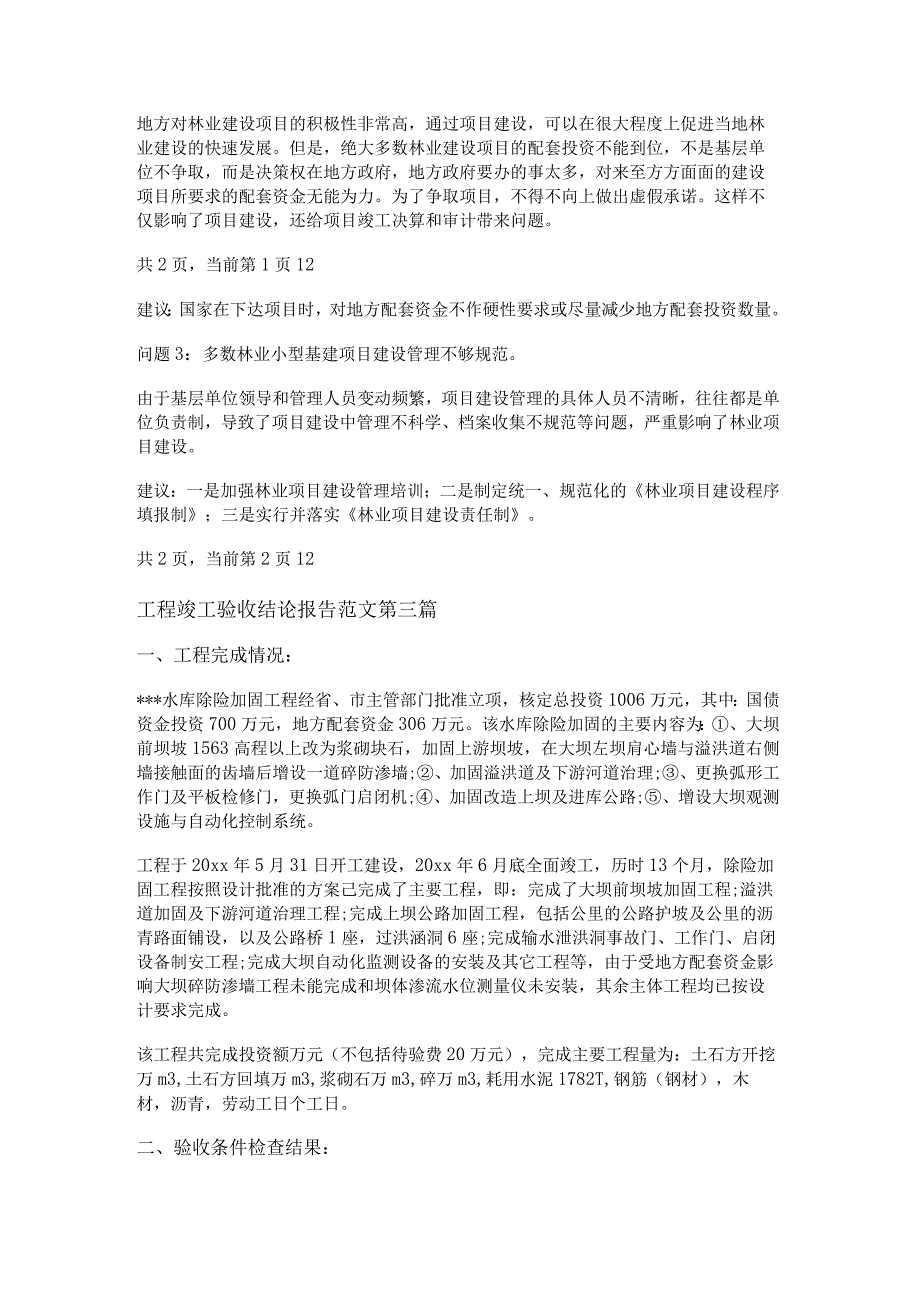

7、层单位领导和管理人员变动频繁,项目建设管理的具体人员不清晰,往往都是单位负责制,导致了项目建设中管理不科学、档案收集不规范等问题,严重影响了林业项目建设。建议:一是加强林业项目建设管理培训;二是制定统一、规范化的林业项目建设程序填报制;三是实行并落实林业项目建设责任制。共2页,当前第2页12工程竣工验收结论报告范文第三篇一、工程完成情况:*水库除险加固工程经省、市主管部门批准立项,核定总投资1006万元,其中:国债资金投资700万元,地方配套资金306万元。该水库除险加固的主要内容为:、大坝前坝坡1563高程以上改为浆砌块石,加固上游坝坡,在大坝左坝肩心墙与溢洪道右侧墙接触面的齿墙后增设一道碎

8、防渗墙;、加固溢洪道及下游河道治理;、更换弧形工作门及平板检修门,更换弧门启闭机;、加固改造上坝及进库公路;、增设大坝观测设施与自动化控制系统。工程于20xx年5月31日开工建设,20xx年6月底全面竣工,历时13个月,除险加固工程按照设计批准的方案己完成了主要工程,即:完成了大坝前坝坡加固工程;溢洪道加固及下游河道治理工程;完成上坝公路加固工程,包括公里的公路护坡及公里的沥青路面铺设,以及公路桥1座,过洪涵洞6座;完成输水泄洪洞事故门、工作门、启闭设备制安工程;完成大坝自动化监测设备的安装及其它工程等,由于受地方配套资金影响大坝碎防渗墙工程未能完成和坝体渗流水位测量仪未安装,其余主体工程均已

9、按设计要求完成。该工程共完成投资额万元(不包括待验费20万元),完成主要工程量为:土石方开挖万m3,土石方回填万m3,浆砌石万m3,碎万m3,耗用水泥1782T,钢筋(钢材),木材,沥青,劳动工日个工日。二、验收条件检查结果:依据水利部水利水电建设工程验收规程的有关规定,该工程按设计要求已完成了主要工程施工任务,虽然受地方配套资金影响使个别尾工未能完工,但不影响工程正常安全运用。工程投资使用合理,竣工决算已经完成并通过了竣工审计。竣工资料已准备齐全,工程施工质量已通过了*市水利基本建设质监站的质量检验,并出具了工程质量检验评定报告,工程质量合格。在工程完工试运行中,工程能正常运行,经济效益和社

10、会效益显著,己具备正式验收条件。三、验收组织准备情况:*水库除险加固工程项目法人已编制完成了工程建设管理工作报告和工程竣工验收鉴定书(草稿),工程设计、施工、监理、运行管理等单位均已编制完成了相应的“工作报告”。依据水利水电建设工程验收规程的有关规定,项目法人提请上级主管部门成立“竣工验收委员会”,负责*水库除险加固工程的竣工验收工作。四、建议验收时间、地点和参加单位:根据工程完成情况和省、市主管部门的相关要求,*水库除险加固工程竣工验收工作建议拟定于*年*月*日进行,验收地点在*,参加单位有省水利厅、*市水电局、财政局、计划局、*河流域水资源管理局及项目法人、设计、监理、施工、质量监督、运行

11、管理等有关单位。综上所述,*水库除险加固工程已具备竣工验收条件,恳请上级主管部门安排正式验收。工程竣工验收的步骤1、盘点各种项目用户与装修公司共同按装修工程合同及工程变更签证单上所列的装修项目进行逐项逐件清点,看所列项目内容是否全部完工,没有彻底完工的项目则不予验收。主要装修项目,如墙面、地面、门窗等未彻底完工者,则应延期进行竣工验收。2、检查装修质量先检查材料品种、规格等,再仔细察看外观质量,然后用检验工具量测偏差值。对照相应装修项目的质量标准,判定该项目是否达到要求,合格者方能验收。各项目所用材料品种、规格等必须符合设计要求,不符合设计要求者必须返工重做。外观质量达不到质量标准的,双方可商

12、议进行修整或局部返工。检查中凡超过规定偏差值的检查点数不超过总检查点数项目的30%,应判定为合格,可以验收;若超过30%者,则判该项目为不合格,应加以修整或局部返工,然后验收。3、签署竣工验收单双方根据各装修项目的检查结果,逐项填写竣工验收单。其内容包括装修项目名称、工程量及质量评定。在竣工验收单中“评定为不合格项目的处理办法”一栏应由双方商议决定,注明装修公司应负责修整或返工重做;对于难以修整或返工而造成永久缺陷者,装修公司应负责赔偿。4、收回余料竣工验收工作结束后,用户应将自购材料的余料点清收回,以备日后装修出现损坏时修补使用。对于有保存期限的材料,业主如不愿保存可与装修公司商议折价处理,

13、也可另行处理工程竣工验收结论报告范文第四篇一、工程概况工程位于市区。结构类型为现浇剪力墙结构,筏板基础,层数为地下X层,地上层,局部层,建筑面积为平方米,建筑高度_层_米;_层_米。建设单位:公司,项目负责人:勘察单位:项目负责人:设计单位:公司,项目负责人:施工单位:公司,项目负责人:监理单位:公司,项目负责人:该工程于20_年X月X日经单位批准立项,建设工程施工许可证号为:建设工程规划许可证号为:按照“建设工程质量管理条例”的规定,报请市区建设工程质量监督站注册,监督注册号:二、施工图设计文件审查情况20年X月X日,经对修改后的设计文件进行复审,本工程施工图设计文件中有关违反强制性条文、规

14、范等问题,原设计单位已按审查意见进行了修改。本工程施工图设计文件符合工程建设强制性标准要求,地基基础和主体结构安全,施工图设计文件技术性审查合格。三、施工单位档案工程资料整理情况经建设单位委托监理单位对施工单位上报竣工档案审查,施工单位的施工技术资档案和施工管理资料,试验及主要建筑材料、构配件和设备试验报告整理齐全有效,符合档案归档要求。四、单位工程安全和功能试验完成情况本工程建筑与结构、给排水与采暖、电气、通风等工程安全和功能均完成设计所规定内容,具备检验与试验条件,经检验与试验使用功能符合要求。本单位工程完成合同与施工图设计文件规定的全部内容,无甩项,所出现质量缺陷均为一般施工质量通病并在

15、监理见证旁站下整改完成,符合验收要求。五、其他与建设工程有关的验收情况1、20年X月X日通过消防工程消检;20_年X月X日通过消防局对消防工程验收取得建筑工程消防验收意见书。2、20_年X月X日委托具有环境检测资质单位建造室内环境质量取样,取得室内环境质量检验报告。3、20年X月X日通过区规划局规划验收取得规划验收合格通知书。4、20年X月X日向上报城建档案资料审核,取得城市建设档案管理部门出具的城建档案预验收认可书。六、竣工验收情况1、竣工验收时间:20_年X月X日由建设单位组织勘察、设计、施工、监理单位对本单位工程进行竣工验收。2、参加验收单位人员建设单位:_公司,项目负责人:,项目技术负责人:,土建工程师:暖通工程师:电气工程师:勘察单位:项目负责人:设计单位:公司,项目负责人:施工单位:公司,项目经理:项目技术负责人:_。监理单位:公司,项目负责人:暖通监理:电气监理:3、验收成员具备相应资格。4、验收中设计、监理单位所提出的主要问题,均编制书面整改方案,在实施过程中均有监理人员见证,经四方复查符合验收要求。七、工程总体评价、整体意见工程质量符合有关法律、法规和工程设计强制性标准,符合设计文件及合同要求,地基基础、主体结构、建筑装饰装修、建筑屋面、建筑给水排水及采暖安装、电气安装等分部工程质量验

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 办公文档 > 工作总结

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
