水泥砂浆抹灰施工设计方案.docx

上传人:p** 文档编号:922137 上传时间:2024-04-07 格式:DOCX 页数:7 大小:31.72KB
下载 相关 举报
水泥砂浆抹灰施工设计方案.docx_第1页
第1页 / 共7页
水泥砂浆抹灰施工设计方案.docx_第2页
第2页 / 共7页
水泥砂浆抹灰施工设计方案.docx_第3页
第3页 / 共7页
水泥砂浆抹灰施工设计方案.docx_第4页
第4页 / 共7页
水泥砂浆抹灰施工设计方案.docx_第5页
第5页 / 共7页
水泥砂浆抹灰施工设计方案.docx_第6页
第6页 / 共7页
水泥砂浆抹灰施工设计方案.docx_第7页
第7页 / 共7页
亲,该文档总共7页,全部预览完了,如果喜欢就下载吧!
资源描述

《水泥砂浆抹灰施工设计方案.docx》由会员分享,可在线阅读,更多相关《水泥砂浆抹灰施工设计方案.docx(7页珍藏版)》请在第壹文秘上搜索。

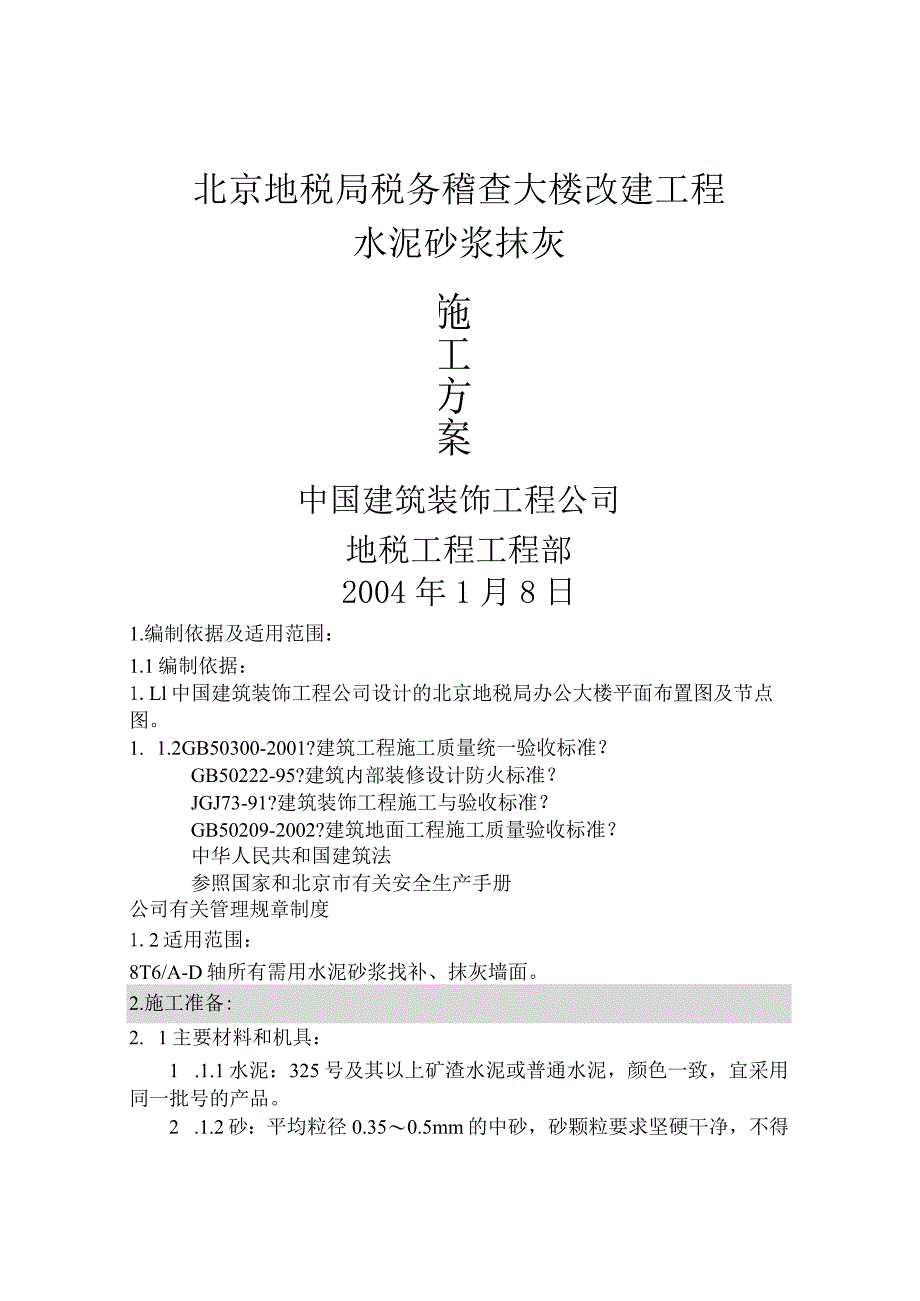

1、北京地税局税务稽查大楼改建工程水泥砂浆抹灰施工方案中国建筑装饰工程公司地税工程工程部2004年1月8日1.编制依据及适用范围:1.1编制依据:1.Ll中国建筑装饰工程公司设计的北京地税局办公大楼平面布置图及节点图。1. 1.2GB50300-2001?建筑工程施工质量统一验收标准?GB50222-95?建筑内部装修设计防火标准?JGJ73-91?建筑装饰工程施工与验收标准?GB50209-2002?建筑地面工程施工质量验收标准?中华人民共和国建筑法参照国家和北京市有关安全生产手册公司有关管理规章制度1.2适用范围:8T6/A-D轴所有需用水泥砂浆找补、抹灰墙面。2.施工准备:2. 1主要材料和

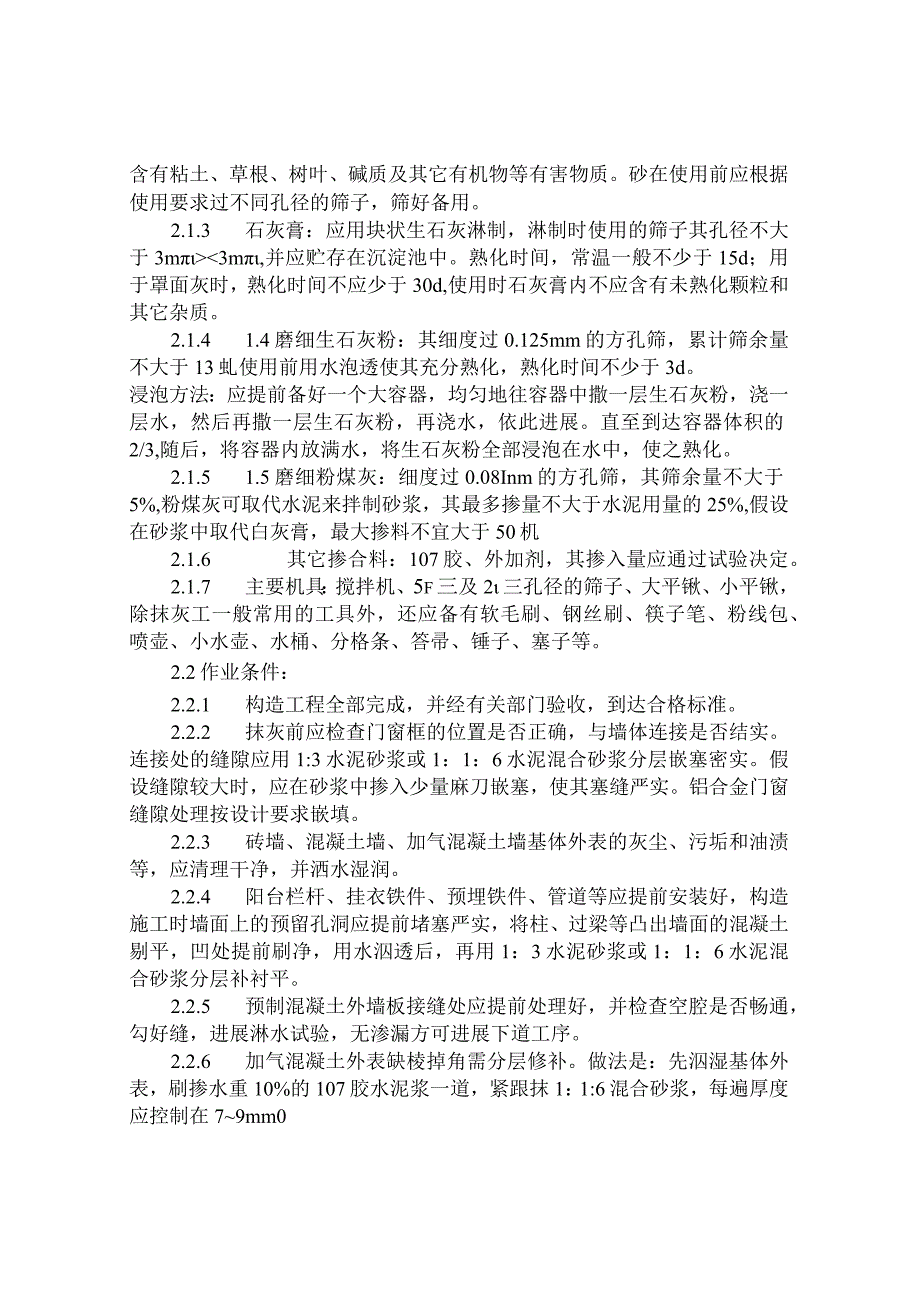

2、机具:1 .1.1水泥:325号及其以上矿渣水泥或普通水泥,颜色一致,宜采用同一批号的产品。2 .1.2砂:平均粒径0.350.5mm的中砂,砂颗粒要求坚硬干净,不得含有粘土、草根、树叶、碱质及其它有机物等有害物质。砂在使用前应根据使用要求过不同孔径的筛子,筛好备用。2.1.3 石灰膏:应用块状生石灰淋制,淋制时使用的筛子其孔径不大于3m3m,并应贮存在沉淀池中。熟化时间,常温一般不少于15d;用于罩面灰时,熟化时间不应少于30d,使用时石灰膏内不应含有未熟化颗粒和其它杂质。2.1.4 1.4磨细生石灰粉:其细度过0.125mm的方孔筛,累计筛余量不大于13虬使用前用水泡透使其充分熟化,熟化时

3、间不少于3d。浸泡方法:应提前备好一个大容器,均匀地往容器中撒一层生石灰粉,浇一层水,然后再撒一层生石灰粉,再浇水,依此进展。直至到达容器体积的2/3,随后,将容器内放满水,将生石灰粉全部浸泡在水中,使之熟化。2.1.5 1.5磨细粉煤灰:细度过0.08Inm的方孔筛,其筛余量不大于5%,粉煤灰可取代水泥来拌制砂浆,其最多掺量不大于水泥用量的25%,假设在砂浆中取代白灰膏,最大掺料不宜大于50机2.1.6 其它掺合料:107胶、外加剂,其掺入量应通过试验决定。2.1.7 主要机具:搅拌机、5f三及2三孔径的筛子、大平锹、小平锹,除抹灰工一般常用的工具外,还应备有软毛刷、钢丝刷、筷子笔、粉线包、

4、喷壶、小水壶、水桶、分格条、答帚、锤子、塞子等。2.2作业条件:2.2.1 构造工程全部完成,并经有关部门验收,到达合格标准。2.2.2 抹灰前应检查门窗框的位置是否正确,与墙体连接是否结实。连接处的缝隙应用1:3水泥砂浆或1:1:6水泥混合砂浆分层嵌塞密实。假设缝隙较大时,应在砂浆中掺入少量麻刀嵌塞,使其塞缝严实。铝合金门窗缝隙处理按设计要求嵌填。2.2.3 砖墙、混凝土墙、加气混凝土墙基体外表的灰尘、污垢和油渍等,应清理干净,并洒水湿润。2.2.4 阳台栏杆、挂衣铁件、预埋铁件、管道等应提前安装好,构造施工时墙面上的预留孔洞应提前堵塞严实,将柱、过梁等凸出墙面的混凝土剔平,凹处提前刷净,用

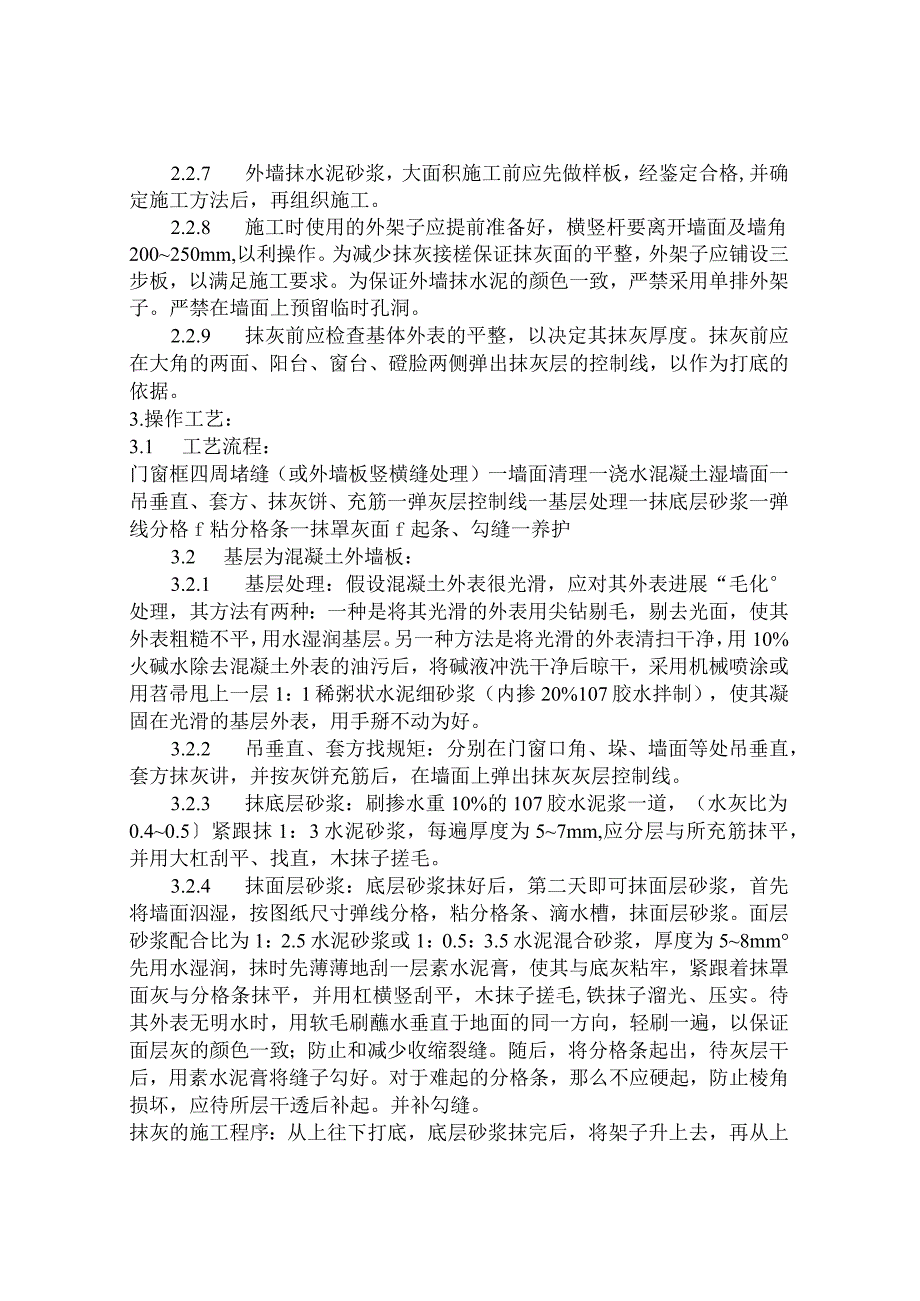

5、水泅透后,再用1:3水泥砂浆或1:1:6水泥混合砂浆分层补衬平。2.2.5 预制混凝土外墙板接缝处应提前处理好,并检查空腔是否畅通,勾好缝,进展淋水试验,无渗漏方可进展下道工序。2.2.6 加气混凝土外表缺棱掉角需分层修补。做法是:先泅湿基体外表,刷掺水重10%的107胶水泥浆一道,紧跟抹1:1:6混合砂浆,每遍厚度应控制在79mm02.2.7 外墙抹水泥砂浆,大面积施工前应先做样板,经鉴定合格,并确定施工方法后,再组织施工。2.2.8 施工时使用的外架子应提前准备好,横竖杆要离开墙面及墙角200250mm,以利操作。为减少抹灰接槎保证抹灰面的平整,外架子应铺设三步板,以满足施工要求。为保证外

6、墙抹水泥的颜色一致,严禁采用单排外架子。严禁在墙面上预留临时孔洞。2.2.9 抹灰前应检查基体外表的平整,以决定其抹灰厚度。抹灰前应在大角的两面、阳台、窗台、磴脸两侧弹出抹灰层的控制线,以作为打底的依据。3.操作工艺:3.1 工艺流程:门窗框四周堵缝(或外墙板竖横缝处理)一墙面清理一浇水混凝土湿墙面一吊垂直、套方、抹灰饼、充筋一弹灰层控制线一基层处理一抹底层砂浆一弹线分格f粘分格条一抹罩灰面f起条、勾缝一养护3.2 基层为混凝土外墙板:3.2.1 基层处理:假设混凝土外表很光滑,应对其外表进展“毛化处理,其方法有两种:一种是将其光滑的外表用尖钻剔毛,剔去光面,使其外表粗糙不平,用水湿润基层。另

7、一种方法是将光滑的外表清扫干净,用10%火碱水除去混凝土外表的油污后,将碱液冲洗干净后晾干,采用机械喷涂或用苕帚甩上一层1:1稀粥状水泥细砂浆(内掺20%107胶水拌制),使其凝固在光滑的基层外表,用手掰不动为好。3.2.2 吊垂直、套方找规矩:分别在门窗口角、垛、墙面等处吊垂直,套方抹灰讲,并按灰饼充筋后,在墙面上弹出抹灰灰层控制线。3.2.3 抹底层砂浆:刷掺水重10%的107胶水泥浆一道,(水灰比为0.40.5紧跟抹1:3水泥砂浆,每遍厚度为57mm,应分层与所充筋抹平,并用大杠刮平、找直,木抹子搓毛。3.2.4 抹面层砂浆:底层砂浆抹好后,第二天即可抹面层砂浆,首先将墙面泅湿,按图纸尺

8、寸弹线分格,粘分格条、滴水槽,抹面层砂浆。面层砂浆配合比为1:2.5水泥砂浆或1:0.5:3.5水泥混合砂浆,厚度为58mm先用水湿润,抹时先薄薄地刮一层素水泥膏,使其与底灰粘牢,紧跟着抹罩面灰与分格条抹平,并用杠横竖刮平,木抹子搓毛,铁抹子溜光、压实。待其外表无明水时,用软毛刷蘸水垂直于地面的同一方向,轻刷一遍,以保证面层灰的颜色一致;防止和减少收缩裂缝。随后,将分格条起出,待灰层干后,用素水泥膏将缝子勾好。对于难起的分格条,那么不应硬起,防止棱角损坏,应待所层干透后补起。并补勾缝。抹灰的施工程序:从上往下打底,底层砂浆抹完后,将架子升上去,再从上往下抹面层砂浆。应注意在抹面层灰以前,应先检

9、查底层砂浆有无空、裂现象,如有空裂,应剔凿返修后再抹面层灰;另外应注意底层砂浆上的尘土、污垢等应先清净,浇水湿润后,方可进展面层抹灰。3.2.5 滴水线(槽):在檐口、窗台、窗桅、雨篷、阳台、压顶和突出墙面等部位,上面应做出流水坡度,下面应做滴水线(槽)。流水坡度及滴水线(槽)距外外表不应小于40mm,滴水线(又称鹰嘴)应保证其坡向正确。3.2.6 养护:水泥砂浆抹灰层应喷水养护。3.3 基层为加气混凝土板:3.3.1基层处理:用苕帚将板面上的粉尘扫净,浇水,将板泅透,使水浸入加气板达IOmm为宜。对缺棱掉角的板,或板的接缝处高差较大时,可用1:1:6水泥混合砂浆掺20%107胶水拌合均匀,分

10、层衬平,每遍厚度57mm,待灰层凝固后,用水湿润,用上述同配合比的细砂浆(砂子应用纱绷筛去筛),用机械喷或用苕帚甩在加气混凝土外表,第二天浇水养护,直至砂浆疙瘩凝固,用手掰不动为止。3.3.2吊垂直、套方找规矩:同前。3.3.3抹底层砂浆:先刷掺水重10%的107胶水泥浆一道(水泥比0.4-0.5),随刷随抹水泥混合砂浆,配合比1:1:6,分遍抹平,大杠刮平,木抹子搓毛,终凝后开场养护。假设砂浆中掺入粉煤灰,那么上述配合比可以改为1:0.5:0.5:6,即水泥:石灰:粉煤灰:砂。3.3.4弹线、分格、粘分格条、滴水槽、抹面层砂浆:首先应按图纸上的要求弹线分格,粘分格条,注意粘竖条时应粘在所弹立

11、线的同一侧,防止左右乱粘。条粘好后,当底灰五、六成干时,即可抹面层砂浆。先刷掺水重10%的107胶水泥素浆一道,紧跟着抹面。面层砂浆的配合比为1:1:5的水泥混合砂浆或为1:0.5:0.5:5水泥、粉煤灰混合砂浆,一般厚度5mm左右,分两次与分格条抹平,再用杠横竖刮平,木抹子搓毛,铁抹子压实、压光,待外表无明水后,用刷子蘸水按垂直于地面方向轻刷一遍,使其面层颜色一致。做完面层后应喷水养护。3.3.5滴水线(槽):做法及养护要求同前。3.4基层为砖墙:3.4.1基层处理:将墙面上残存的砂浆、污垢、灰尘等清理干净,用水浇墙,将砖缝中的尘上冲掉,将墙面润湿。3.4.2吊垂直、套方找规矩,抹灰饼:同前

12、。1.4.3 充筋,抹底层砂浆:常温时可采用水泥混合砂浆,配合比为1:0.5:4,冬期施工,底灰的配合比为1:3水泥砂浆,应分层与所冲筋抹平,大杠横竖刮平,木抹子搓毛,终凝后浇水养护。1.4.4 弹线按图纸上的尺寸分块,粘分格条后抹面层砂浆。操作方法同前。面层砂浆的配合比,常温时可采用1:0.5:3.5水泥混合砂浆,冬期施工应采用1:2.5水泥砂浆。1.4.5 滴水线(槽)施工方法及灰层养护方法同前。2. 5冬、雨期施工:一般只在初冬期间施工,严冬阶段不宜施工。3. 5.1冬期拌灰砂浆应采用热水拌合,运输时采取保温措施,涂抹时砂浆温度不宜低于5。4. 5.2砂浆抹灰层硬化初期不得受冻。3. 5

13、.3大气温度低于5时,室外抹灰砂浆中可掺入能降低冻结温度的食盐及氯化钙等,其掺量应由试验确定。做油漆墙面的抹灰砂浆不得掺有食盐和氯化钙。4. 5.4用冻结法砌筑的墙,室外抹灰应待其完全解冻后再抹,不得用热水冲刷冻结的墙面,或用热水消除墙面的冰霜。5. 5.5冬期施工为防止灰层早期受冻,保证操作,砂浆内不可掺入石灰膏,为保证灰浆的和易性,可掺入同体积的粉煤灰代替。比方1:1:6的水泥混合砂浆可改为水泥粉煤灰砂浆,配合比仍为1:1.6o6. 5.6雨期抹灰工程应采取防雨措施,防止抹灰层终凝前受雨淋而损坏。4.质量标准:4.1 保证工程:所用材料的品种、质量必须符合设计要求,各抹灰层之间,及抹灰层与

14、基体之间必须粘结结实,无脱层、空鼓,面层无爆灰和裂缝(风裂除外)等缺陷。4.2 基本工程:4.2.1 中级抹灰:外表光滑、干净,接槎平整,线角顺直、清晰(毛面纹路均匀一致)。高级抹灰:外表光滑、干净,颜色均匀,无抹纹,线角和灰线平直、方正、清晰美观。4.2.2 2.2护角应符合装饰工程施工标准2.1.9和2.1.10条的规定,外表光滑、平顺,门窗框与墙体缝隙填塞密实,外表平整。4.2.3 孔洞、槽、盒尺寸正确、方正、整齐、光滑,管道后面抹灰平整。4.2.4 分格条(缝)宽度、深度均匀一致,条(缝)平整光滑,棱角整齐,横平竖直、通顺。4.2.5 滴水线和滴水槽流水坡向正确,滴水线顺直,滴水槽宽度

15、、密度均不小于Iomnb整齐一致。4.3允许偏差工程,见表9-2。外墙面一般抹灰允许偏差表9-2项目允许偏差(mm)检查方法中级高级1立面垂直53用2m托线板检查2外表平整42用2m靠尺及楔形塞尺检查3阴阳角垂直42用2m托线板检查4阴阳角方正12用20CIn方尺和楔形塞尺检查分格条(缝)平直3拉5m小线和尺量检查注:1.中级抹灰本表第四项阴角方正可不检查。2.立面总高度垂直度允许偏差:单层:每层框架或每层大模为H/1000,且不大于20mm,高层框架,高层大模为H/1000,且不大于30mm,用经纬仪、吊线和尺量检查。3.砖混构造全高WlOnb垂直度允许偏差为Iomm,砖混构造全高10m,垂直度允许偏差为20mmo用经纬仪或吊线和尺量检查。5.成品保护:5.1门窗框上残存的砂浆应及时清理干净,铝合金门窗框装前应检查保护膜的完整,如采用水泥嵌缝时应用低碱性的水泥,缝塞好后应及时清理,并用干净的棉丝将框擦净。1.2 翻拆架子时要小心,防止损坏已抹好的水泥墙面,并应及时采取保护措施,防止因工序穿插造成污染和损坏,特别对边角处应钉木板保护。1.3 各抹灰层在凝结前应防止快干、爆晒、水冲、撞击和振动,以保证其灰层有足够的强度。1.4 油工刷油时注意油桶不要从架子上碰下去,以防

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
