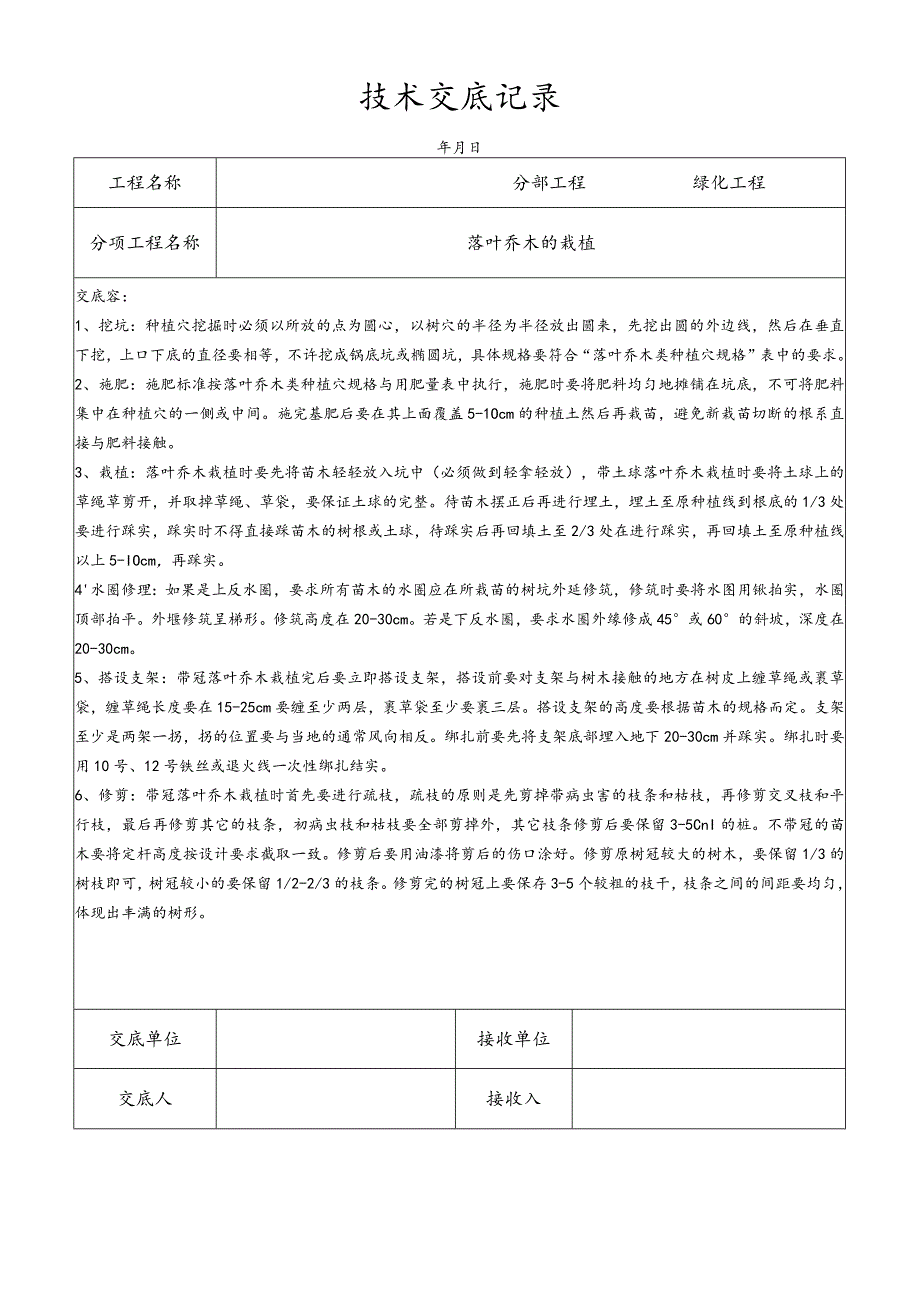

1、技术交底记录年月日工程名称分部工程绿化工程分项工程名称落叶乔木的栽植交底容:1、挖坑:种植穴挖掘时必须以所放的点为圆心,以树穴的半径为半径放出圆来,先挖出圆的外边线,然后在垂直下挖,上口下底的直径要相等,不许挖成锅底坑或椭圆坑,具体规格要符合“落叶乔木类种植穴规格”表中的要求。2、施肥:施肥标准按落叶乔木类种植穴规格与用肥量表中执行,施肥时要将肥料均匀地摊铺在坑底,不可将肥料集中在种植穴的一侧或中间。施完基肥后要在其上面覆盖5-1Ocm的种植土然后再栽苗,避免新栽苗切断的根系直接与肥料接触。3、栽植:落叶乔木栽植时要先将苗木轻轻放入坑中(必须做到轻拿轻放),带土球落叶乔木栽植时要将土球上的草绳
2、草剪开,并取掉草绳、草袋,要保证土球的完整。待苗木摆正后再进行埋土,埋土至原种植线到根底的1/3处要进行踩实,踩实时不得直接踩苗木的树根或土球,待踩实后再回填土至2/3处在进行踩实,再回填土至原种植线以上5-IOcm,再踩实。4水圈修理:如果是上反水圈,要求所有苗木的水圈应在所栽苗的树坑外延修筑,修筑时要将水图用锹拍实,水圈顶部拍平。外堰修筑呈梯形。修筑高度在20-30cm。若是下反水圈,要求水圈外缘修成45或60的斜坡,深度在20-30cm。5、搭设支架:带冠落叶乔木栽植完后要立即搭设支架,搭设前要对支架与树木接触的地方在树皮上缠草绳或裹草袋,缠草绳长度要在15-25cm要缠至少两层,裹草袋
3、至少要裹三层。搭设支架的高度要根据苗木的规格而定。支架至少是两架一拐,拐的位置要与当地的通常风向相反。绑扎前要先将支架底部埋入地下20-30cm并踩实。绑扎时要用10号、12号铁丝或退火线一次性绑扎结实。6、修剪:带冠落叶乔木栽植时首先要进行疏枝,疏枝的原则是先剪掉带病虫害的枝条和枯枝,再修剪交叉枝和平行枝,最后再修剪其它的枝条,初病虫枝和枯枝要全部剪掉外,其它枝条修剪后要保留3-5CnI的桩。不带冠的苗木要将定杆高度按设计要求截取一致。修剪后要用油漆将剪后的伤口涂好。修剪原树冠较大的树木,要保留1/3的树枝即可,树冠较小的要保留1/2-2/3的枝条。修剪完的树冠上要保存3-5个较粗的枝干,枝条之间的间距要均匀,体现出丰满的树形。交底单位接收单位交底人接收入
